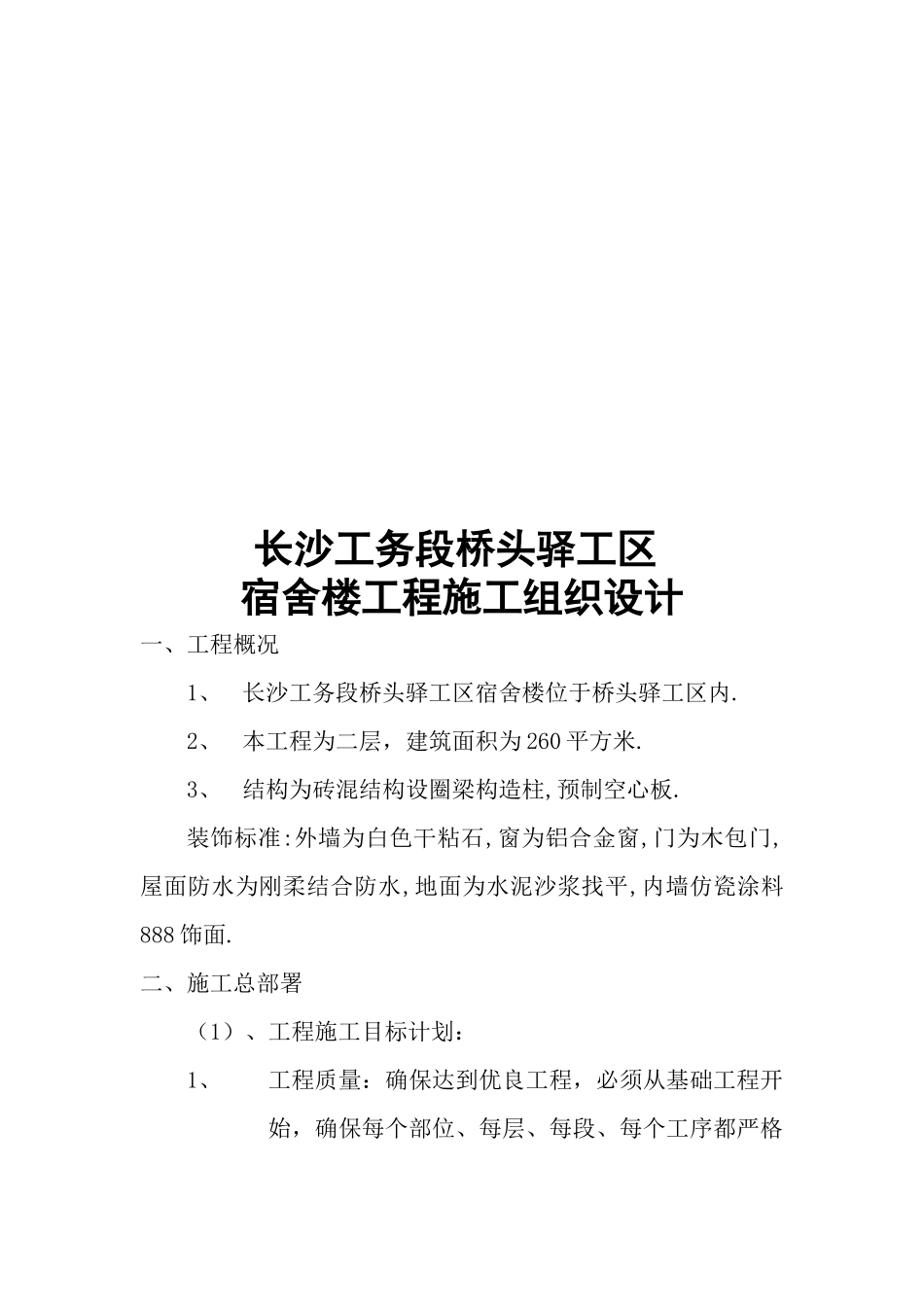

长沙工务段桥头驿工区宿舍楼工程施工组织设计一、工程概况1、长沙工务段桥头驿工区宿舍楼位于桥头驿工区内
2、本工程为二层,建筑面积为 260 平方米
3、结构为砖混结构设圈梁构造柱,预制空心板
装饰标准:外墙为白色干粘石,窗为铝合金窗,门为木包门,屋面防水为刚柔结合防水,地面为水泥沙浆找平,内墙仿瓷涂料888 饰面

二、施工总部署(1)、工程施工目标计划:1、工程质量:确保达到优良工程,必须从基础工程开始,确保每个部位、每层、每段、每个工序都严格按质量标准2、工期安排如下:2002 年 04 月 30 日完成基础施工; 2002 年 07 月 30 日完成主体施工;2002 年 10 月 20 日竣工;3、杜绝重伤和死亡事故,一般事故月频率不超过 1‰
安 全工作的重点是抓好安全生产教育,提高安全意识和提高安全技术知识,禁止违章作业,加强安全防护等各项工作
(4)、管理体系:实行内部分工种承包,合同管理的形式进行管理
项目部与木工、钢筋、砼、架子、水电、泥工等工种签定承包合同,包质量,包安全,包进度,包料具耗消,达不到四包要求,罚款或退场处理
(5)、承包的工程内容为:土建工程、包括外装饰和室内粗装修
(三)、主要工程施工方案1、测量定位,标高传递,沉降观测,竖向控制
(1)测量定位,根据设计图标志的放线点及建设单位提供的 现 场 控 制 桩 , 按 照 平 面 图 表 示 的 建 筑 物 轴 线 关 系 网 , 施工到±0
00 板面时按照施工基础的轴线控制桩重新放线一次,将基础的轴线位置翻到±0
00 板面上,一方面可正确检查±0
00 以下轴线的偏差值,同时亦可将±0
00 以下轴线及垂直偏差在±0
00 处消除

(2)标高传递:采用 S3 等级的水准仪在建立±0
00 水准控制点的基础上,用经过校验的钢尺沿边柱或塔吊的塔身逐层上翻,然后以上翻点为准,建立操作层的施
