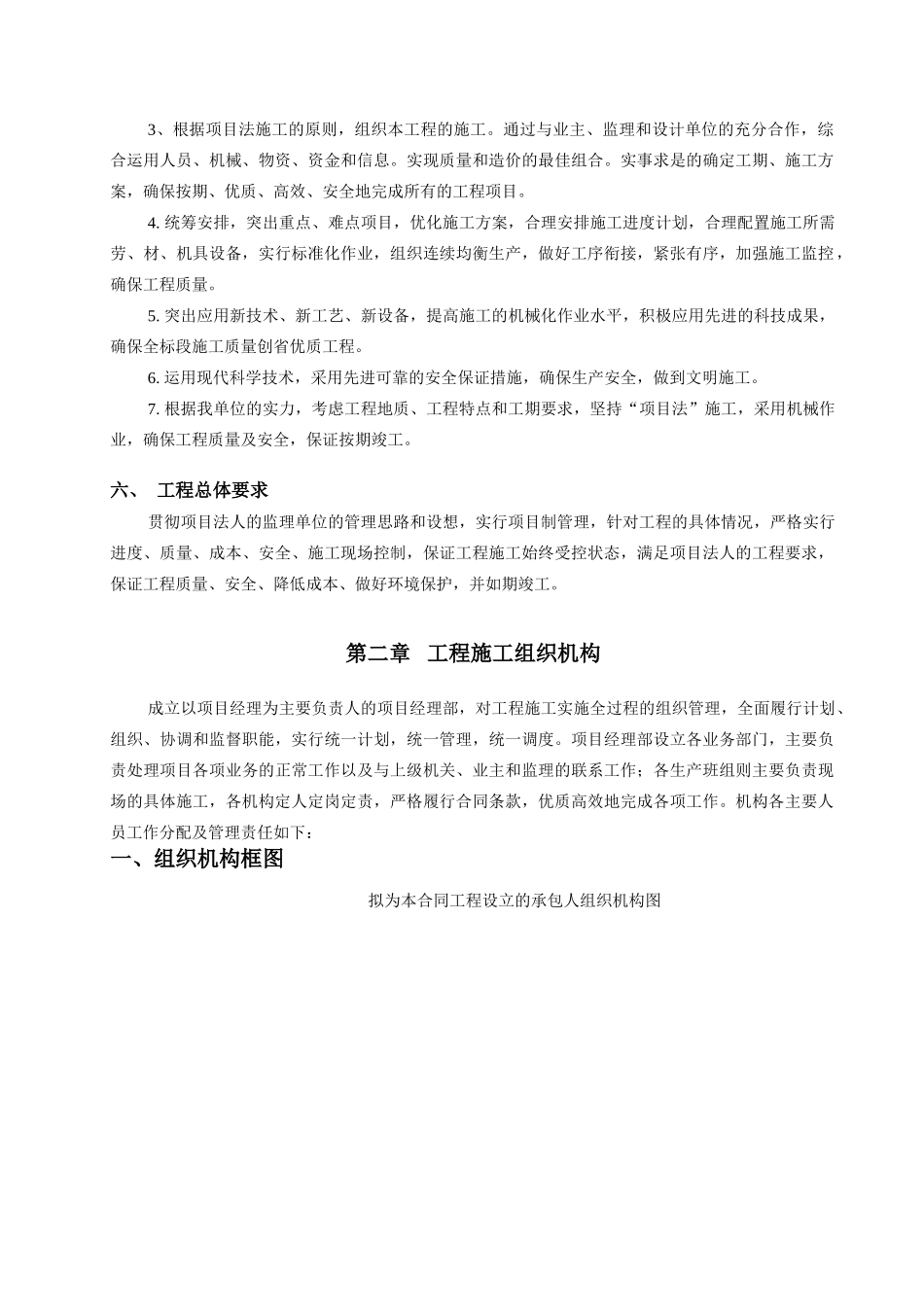

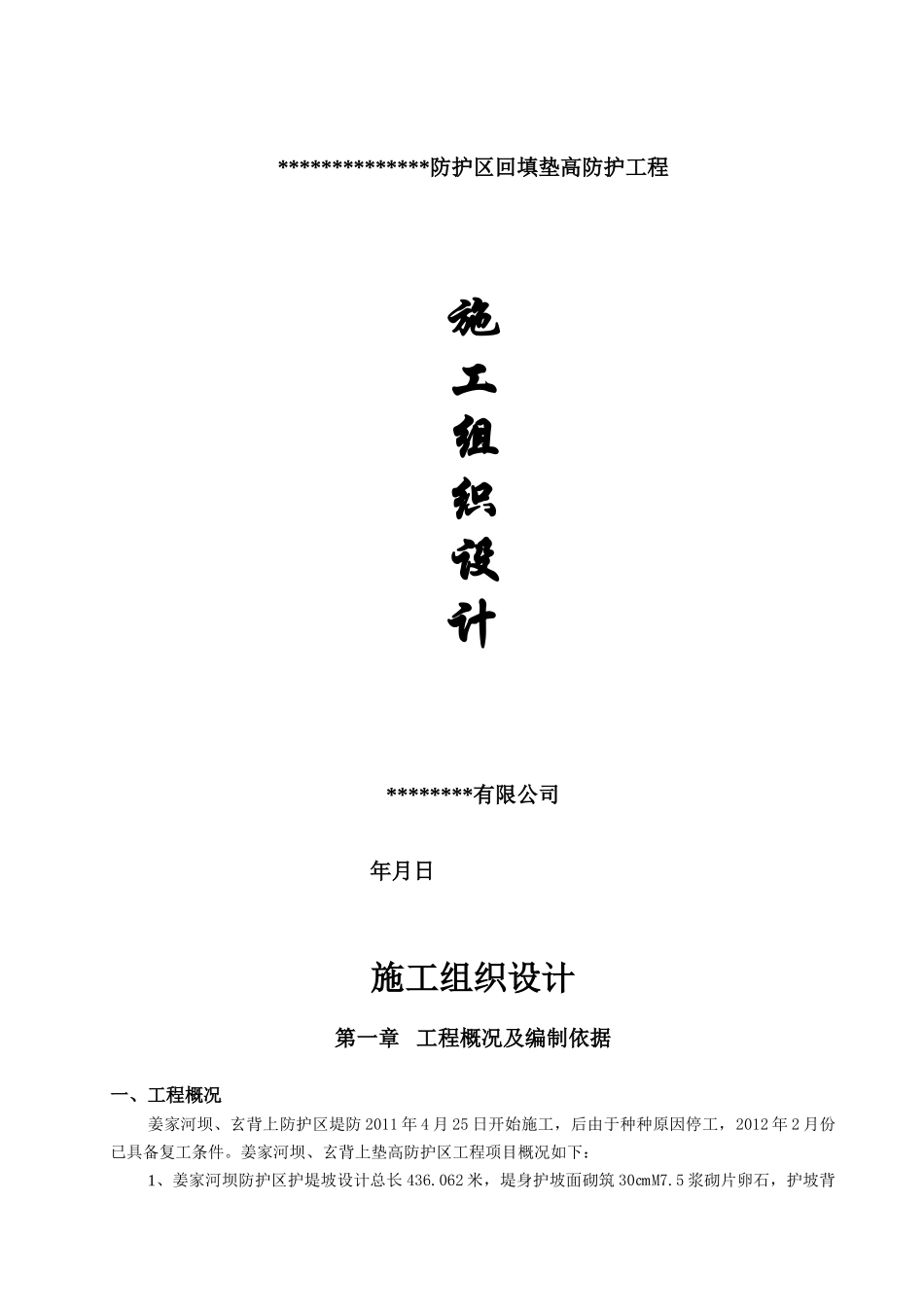

**************防护区回填垫高防护工程施工组织设计********有限公司年月日施工组织设计第一章 工程概况及编制依据一、工程概况姜家河坝、玄背上防护区堤防 2011 年 4 月 25 日开始施工,后由于种种原因停工,2012 年 2 月份已具备复工条件。姜家河坝、玄背上垫高防护区工程项目概况如下:1、姜家河坝防护区护堤坡设计总长 436.062 米,堤身护坡面砌筑 30㎝M7.5 浆砌片卵石,护坡背填筑 30㎝级配砂砾石垫层,护坡背面砂砾石垫层外 2.5 米范围采用砂砾石填筑,2.5 米以外填筑区采用石渣填筑,堤脚浇筑 C15 砼,。2、玄背上垫高防护区堤坡设计总长 547.722 米,其中 0+000~0+075.997 段整体护坡采用 C15 砼浇筑;0+075.997~0+547.722 段堤身护坡面砌筑 30㎝M7.5 浆砌片卵石,堤脚浇筑 C15 砼;0+000~0+547.722 护坡背填筑 30㎝级配砂砾石垫层,护坡背面砂砾石垫层外 2.5 米范围采用砂砾石填筑,2.5米以外填筑区采用石渣填筑。二、设计工程项目及工程数量表 工程项目及名称单位数量总数量姜家河坝玄背上开挖、收集耕作土m31452279326590回填耕作土m31452279326590挖砂卵石m319385468214703开挖基岩m316646591005挖土方m3449751512229853砂卵石填筑m3263251080015525砂卵石垫层m3561524753140石渣填筑m3602161680643410M7.5 浆砌卵石护坡m3481322282585C15 砼堤脚m31013445568C15 砼挡土墙m323952395三、编制依据1、《*********》招标文件。2、《*********》的工程量清单。3、国家现行验收规范及质量检验评定标准。4、《砌体工程施工质量验收规范》GB50203-20025、《水电水利工程爆破施工技术规范》DL/T5135-20016、我公司人员进行现场踏勘、实地考察,所取得的各种资料。7、我公司拥有的科技成果和现有的管理水平、劳力设备、技术能力,以及长期从事水利建设所积累的丰富的施工经验。四、编制内容工程编制说明、工程施工条件、施工总布置、施工总进度计划、主体工程施工方案、施工组织机构、质量保证体系与措施、资源配置、安保体系与措施、文明施工和环境保护等进行阐述。五、编制原则1、严格遵循设计文件、技术规范和质量验收标准的原则。在编写工作中,严格按设计要求认真执行国家现行的技术规范和质量验收标准,正确组织施工,确保工程质量合格。2、坚持实事求是的原则。在制定施工方案中,充分发挥我项目部的技术优势和专业化、机械化联合作业的特点,坚持科学组织、合理安排、均衡生产,确保高速度、...
