钢筋及混凝土工程施工监理实施细则一、钢筋工程1.1 钢筋原材料监理要点 1、原材料检验与审批首先承包人应做好原材料的试验自检和报批工作,承包人应将原材料的出厂证明或检验单送驻地监理工程师审查
对大宗钢材进场还须报总监办批准,经检查合格并予批准后,开始原材料的进场
监理工程师应要求承包人按规定的频率,对每批进场钢筋抽检
抽检的项目包括:强度、伸长量、冷弯、焊接试件和监理工程师认为需要而指定的试验项目
抽检合格后,方可加工并用在工程上
监理试验室也应随时抽检进场钢筋的性能
2、原材料进场及贮存检查原材料进场前监理工程师应检查承包人是否有堆放的仓库或工棚,在露天堆放时是否有支垫物及防雨措施
进场后的钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,不可混杂,且应设识别标志,钢筋在使用及运输过程中不可沾染油污、油漆等污染物

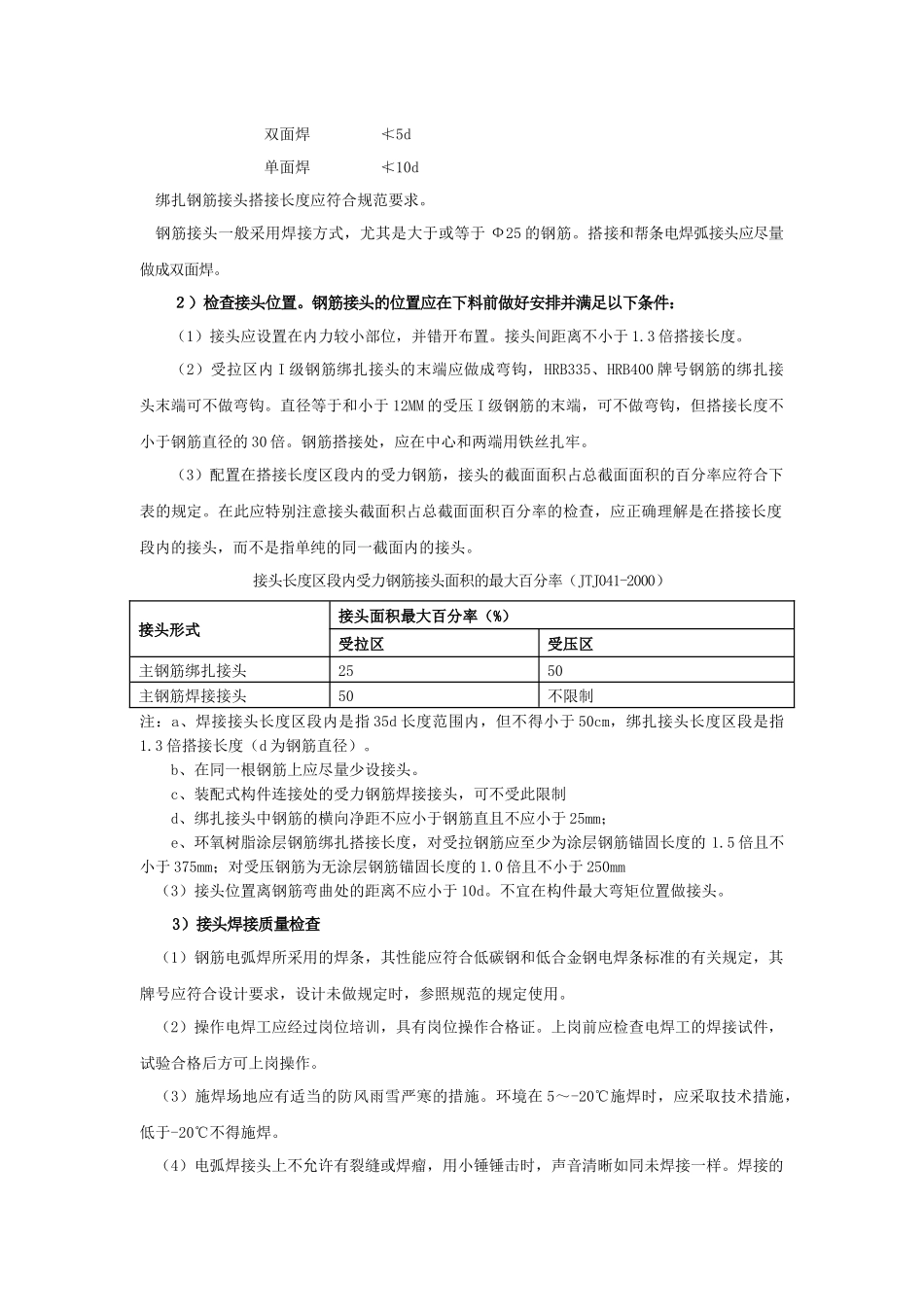

1.2 钢筋的焊接的监理要点 1、检查钢筋的可焊性,即焊接过的钢材是否还能保持原有钢材的物理性质,主要检查其抗拉强度、延伸率和冷弯是否合格; 2、检查焊接工艺,即焊接接头外观能否达到要求,物理检验是否合格
各种钢筋接头的检查:1)各种钢筋接头的搭接长度,如绑扎搭接及各种焊接接头有不同的搭接长度,应按规范要求的标准检查验收
搭接电弧焊接头焊缝长度:双面焊 ≮5d单面焊 ≮10d帮条电弧焊接头焊缝长度:双面焊 ≮5d单面焊 ≮10d绑扎钢筋接头搭接长度应符合规范要求
钢筋接头一般采用焊接方式,尤其是大于或等于 Ф25 的钢筋
搭接和帮条电焊弧接头应尽量做成双面焊
2)检查接头位置
钢筋接头的位置应在下料前做好安排并满足以下条件:(1)接头应设置在内力较小部位,并错开布置
接头间距离不小于 1
3 倍搭接长度
(2)受拉区内 I 级钢筋绑扎接头的末端应做成弯钩,HRB335、HRB400 牌号钢筋的绑扎接头末端可不做弯钩

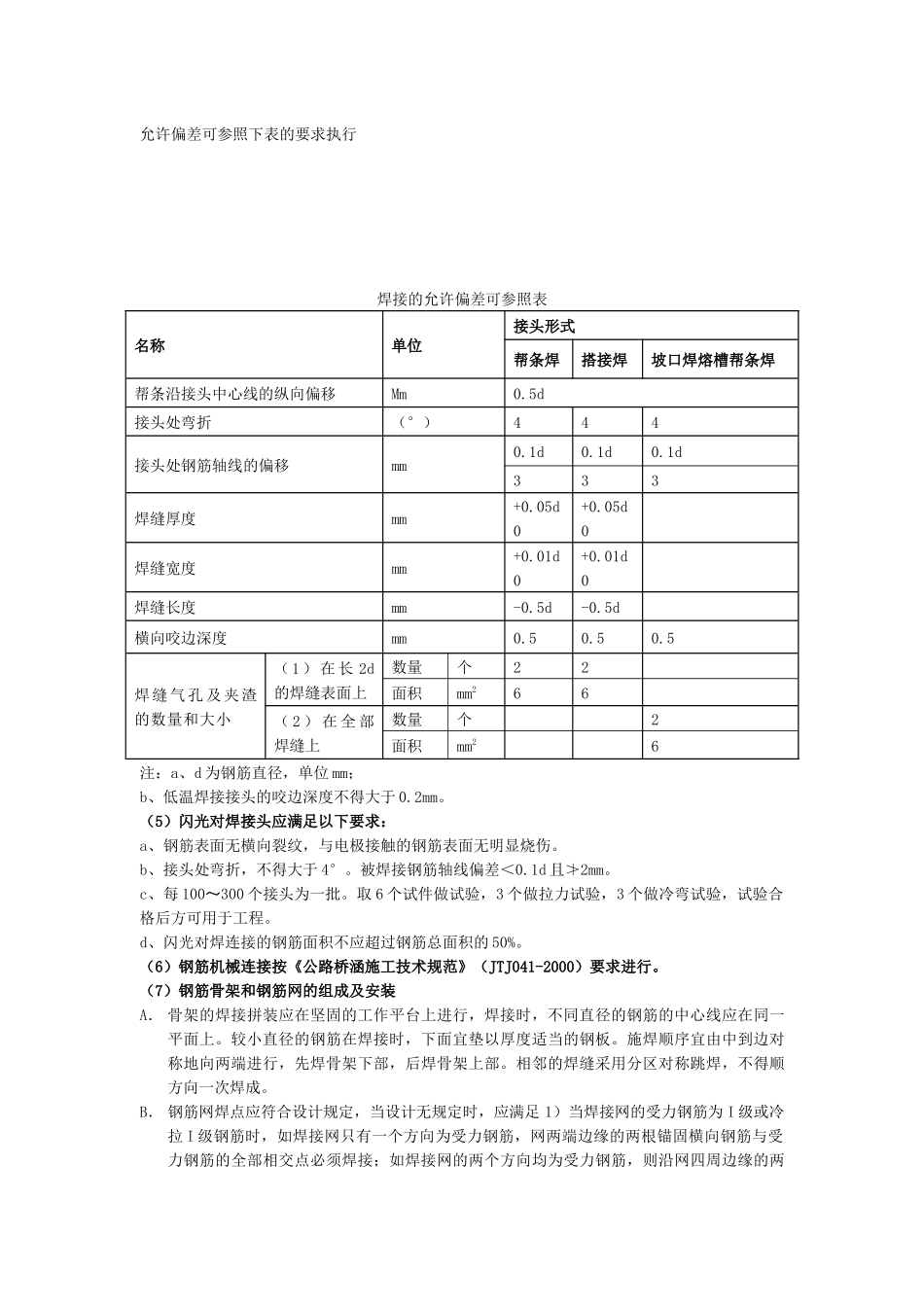

直径等于和小于 12MM 的
