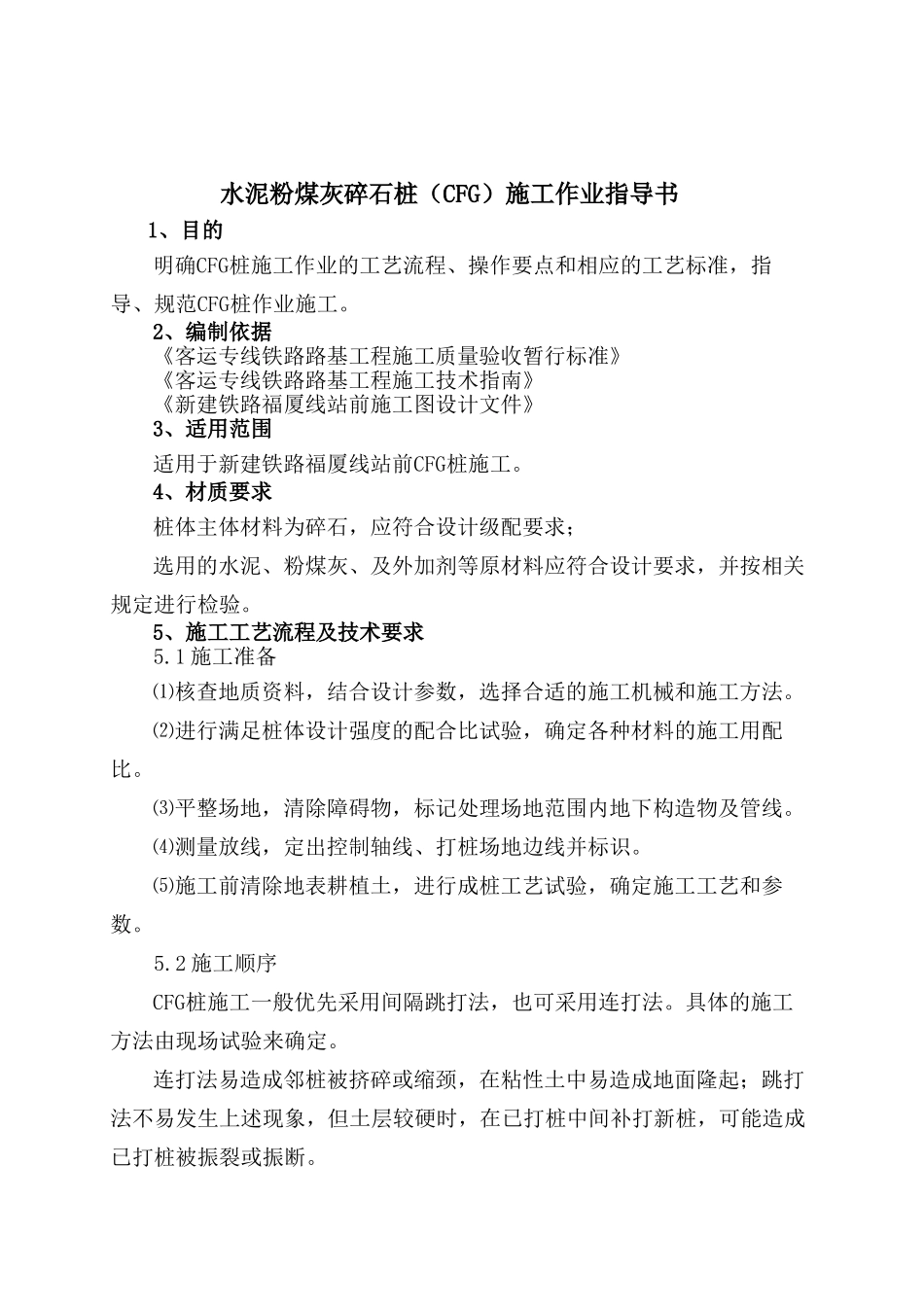

路 基 篇水泥粉煤灰碎石桩(CFG)施工作业指导书1、目的明确CFG桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范CFG桩作业施工
2、编制依据《客运专线铁路路基工程施工质量验收暂行标准》《客运专线铁路路基工程施工技术指南》《新建铁路福厦线站前施工图设计文件》3、适用范围适用于新建铁路福厦线站前CFG桩施工
4、材质要求桩体主体材料为碎石,应符合设计级配要求;选用的水泥、粉煤灰、及外加剂等原材料应符合设计要求,并按相关规定进行检验
5、施工工艺流程及技术要求5
1 施工准备⑴核查地质资料,结合设计参数,选择合适的施工机械和施工方法
⑵进行满足桩体设计强度的配合比试验,确定各种材料的施工用配比
⑶平整场地,清除障碍物,标记处理场地范围内地下构造物及管线
⑷测量放线,定出控制轴线、打桩场地边线并标识
⑸施工前清除地表耕植土,进行成桩工艺试验,确定施工工艺和参数
2 施工顺序CFG桩施工一般优先采用间隔跳打法,也可采用连打法
具体的施工方法由现场试验来确定
连打法易造成邻桩被挤碎或缩颈,在粘性土中易造成地面隆起;跳打法不易发生上述现象,但土层较硬时,在已打桩中间补打新桩,可能造成已打桩被振裂或振断

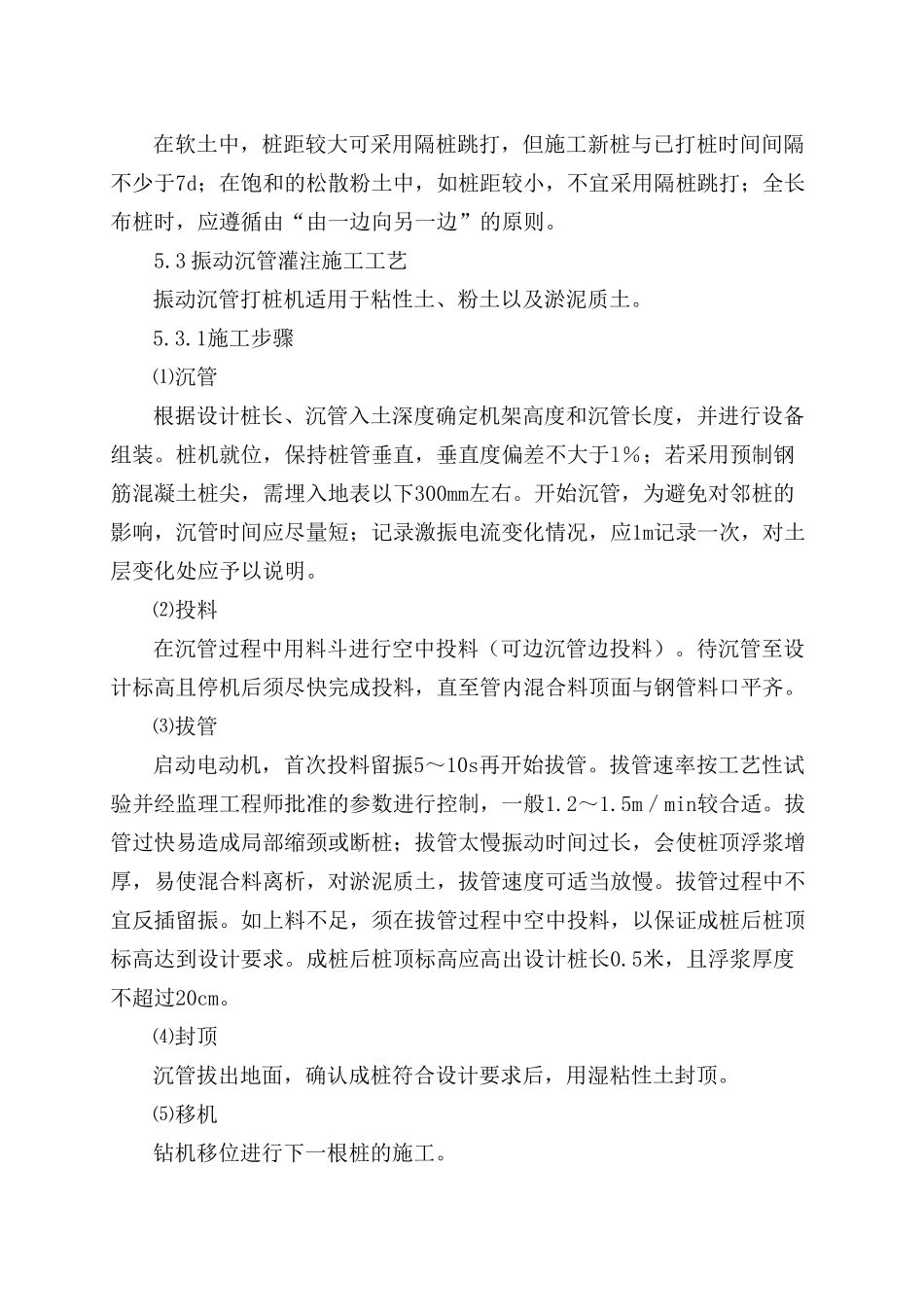

在软土中,桩距较大可采用隔桩跳打,但施工新桩与已打桩时间间隔不少于7d;在饱和的松散粉土中,如桩距较小,不宜采用隔桩跳打;全长布桩时,应遵循由“由一边向另一边”的原则
3 振动沉管灌注施工工艺振动沉管打桩机适用于粘性土、粉土以及淤泥质土
1施工步骤⑴沉管根据设计桩长、沉管入土深度确定机架高度和沉管长度,并进行设备组装
桩机就位,保持桩管垂直,垂直度偏差不大于l%;若采用预制钢筋混凝土桩尖,需埋入地表以下300mm左右
开始沉管,为避免对邻桩的影响,沉管时间应尽量短;记录激振电流变化情况,应1m记录一次,对土层变化处应予以说明
⑵投料在沉管过程中用料斗进行空中
