电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

住宅楼施工组织设计概述(doc 39页)VIP免费

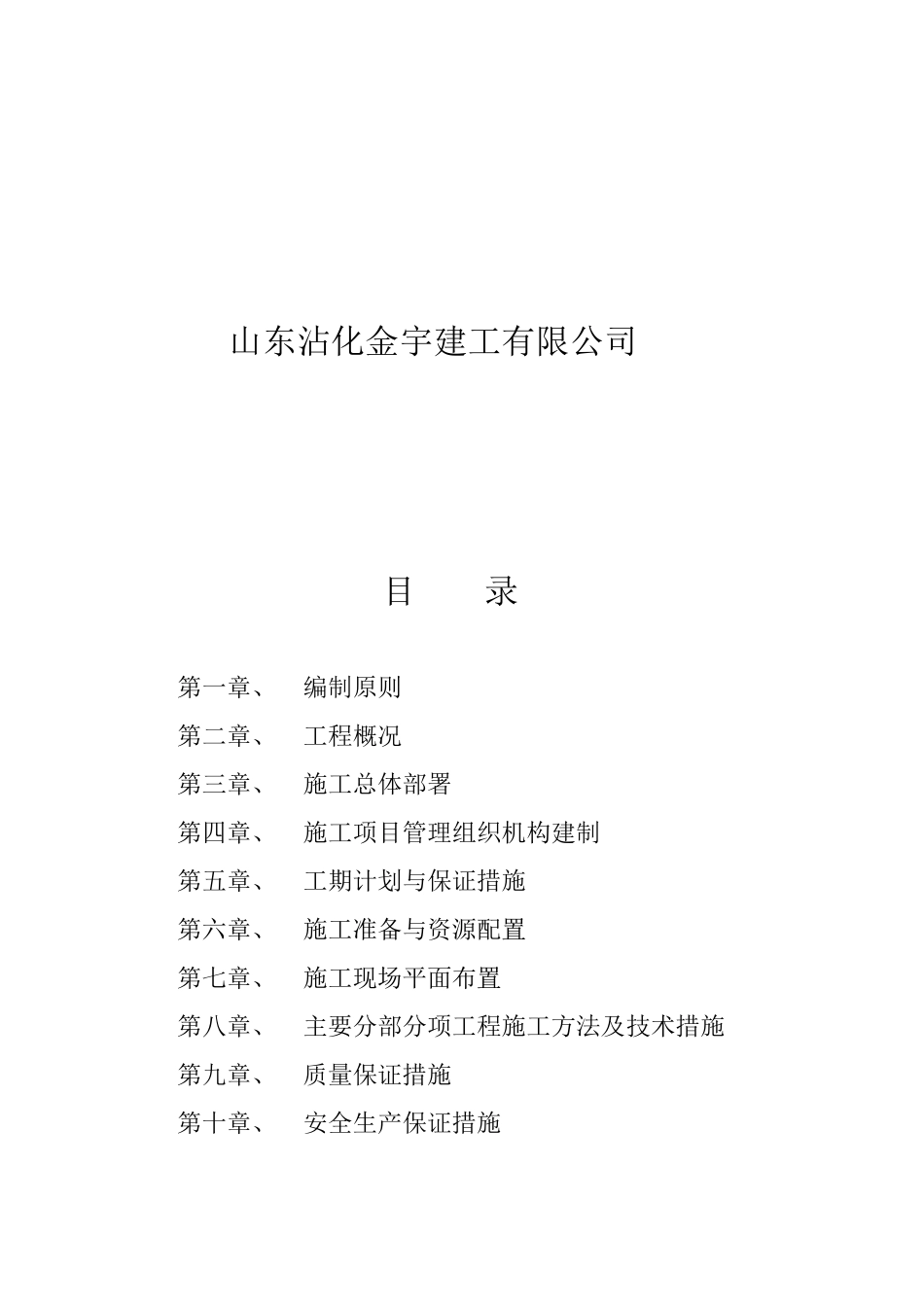

住宅楼施工组织设计概述(doc 39页)_第1页
住宅楼施工组织设计概述(doc 39页)_第2页
住宅楼施工组织设计概述(doc 39页)_第3页
沾化吴家家苑(南区)21#住宅楼 施工组织设计山东沾化金宇建工有限公司目 录第一章、编制原则第二章、工程概况第三章、施工总体部署第四章、施工项目管理组织机构建制第五章、工期计划与保证措施第六章、施工准备与资源配置第七章、施工现场平面布置第八章、主要分部分项工程施工方法及技术措施第九章、质量保证措施第十章、安全生产保证措施第十一章、外墙保温专项施工方案第一章、编制原则1、国家及省市现行的施工质量验收规范、规程及有关规定。2、国家和省、市关于建筑工程安全施工法规和安全技术标准;3、工艺标准和有关图集。4、施工图纸和业主要求。5、工程施工范围内的现场条件、地质、水文及气象等自然条件。6、施工企业的生产能力、机具设备状况、技术水平等。第二章、工程概况(一)工程简介序号项 目内 容1工程名称沾化吴家家苑(南区)21#住宅楼2建设单位沾化安邦置业有限公司3设计单位山东省城镇规划建筑设计院4监理单位沾化县工程建设监理公司5施工单位山东沾化金宇建工有限公司6建筑面积6027.95m27建筑檐高18.75m8结构形式砖混 9基础形式钢筋混凝土筏板基础10开工日期年 月 日11竣工日期年 月 日12工程地点 (二)结构设计特点砼强度基础垫层C20基础C30主体砼构件一层梁板柱为 C30;二层以上为 C25。预制构件C25钢筋类别Ⅰ 级钢:HPB300Ⅱ 级钢:HRB335Ⅲ 级钢:HRB400钢筋接头形式及要求梁的纵向钢筋采用焊接接头,钢筋直径<Φ10 时无接头。GZ 纵向钢筋采用绑扎接头时,绑扎接头范围内箍筋按加密区间距设置。砼保护层基础40mm板15mm梁、柱梁 25mm,柱 30mm砌体砂浆基础材料MU10 黄河淤泥烧结普通砖砂浆M10 水泥砂浆主体材料MU10 烧结多孔砖砂浆M10、7.5 混合砂浆填充墙///第三章、施工总体部署(一)施工管理目标1、工期:245 天基础确保 30 天、主体确保 90 天、装饰 45 天完成,总工期控制在 245 天。2、质量:主体工程确保优良,单位工程争创“建滨杯”。3、安全:杜绝重大伤亡与火灾事故,一般事故频率控制在 0.1%以内4、现场管理:坚持“标准化”长效管理,争创“滨州市安全文明卫生工地”。5、科技应用:积极应用“四新”技术,积极开展 QC 小组质量攻关活动,。(二)施工组织1、公司成立了沾化吴家家苑(南区)21#楼工程项目经理部,按照公司服务控制,项目授权管理,专业施工保障,各方通力协作的模式,卓有成效地实施质量方针与目标。2、施工人员实行专业化组织,按不同工种,不同施...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

黄金阁书苑+ 关注
实名认证
内容提供者

热爱教学事业,对互联网知识分享很感兴趣

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
