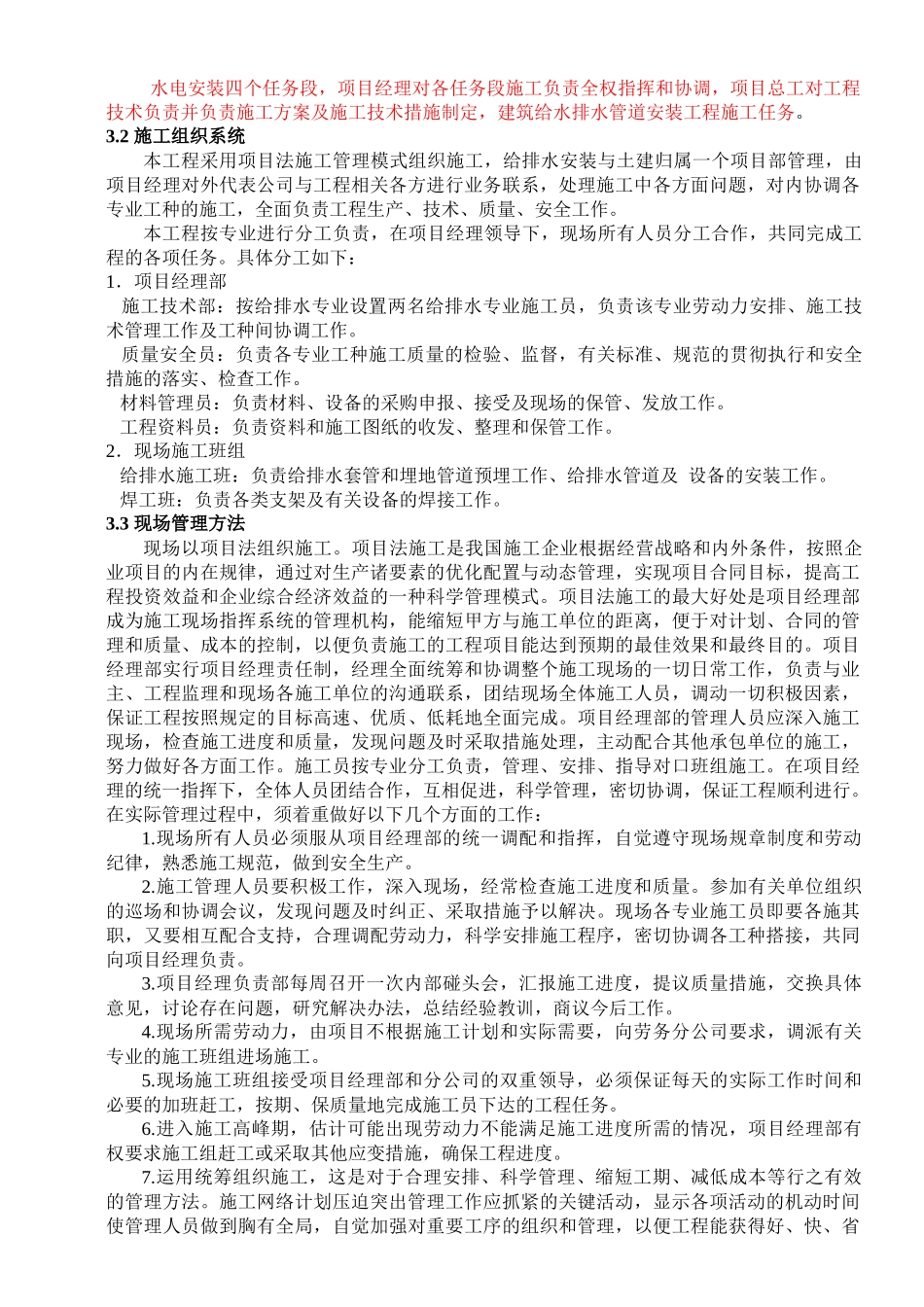

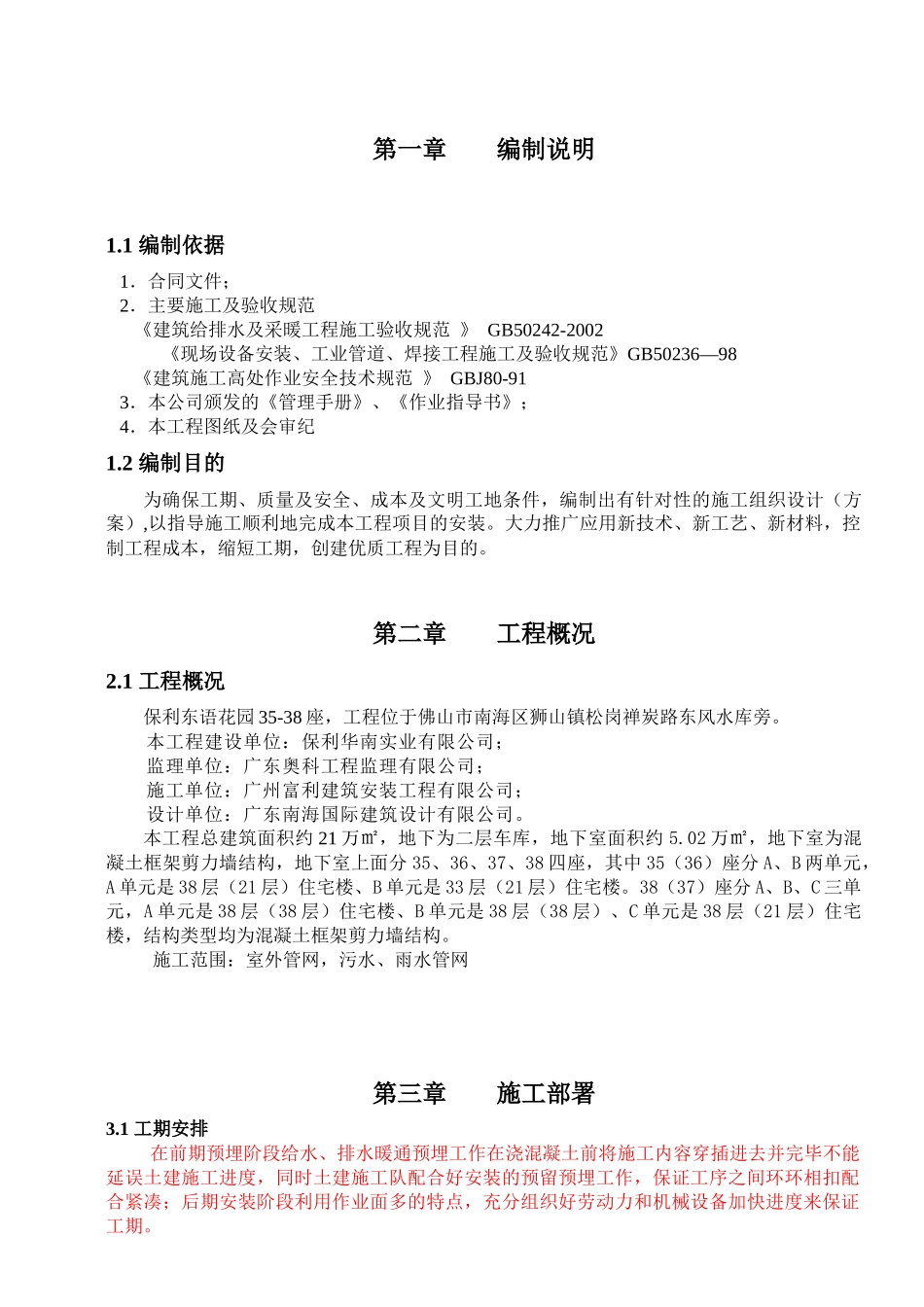

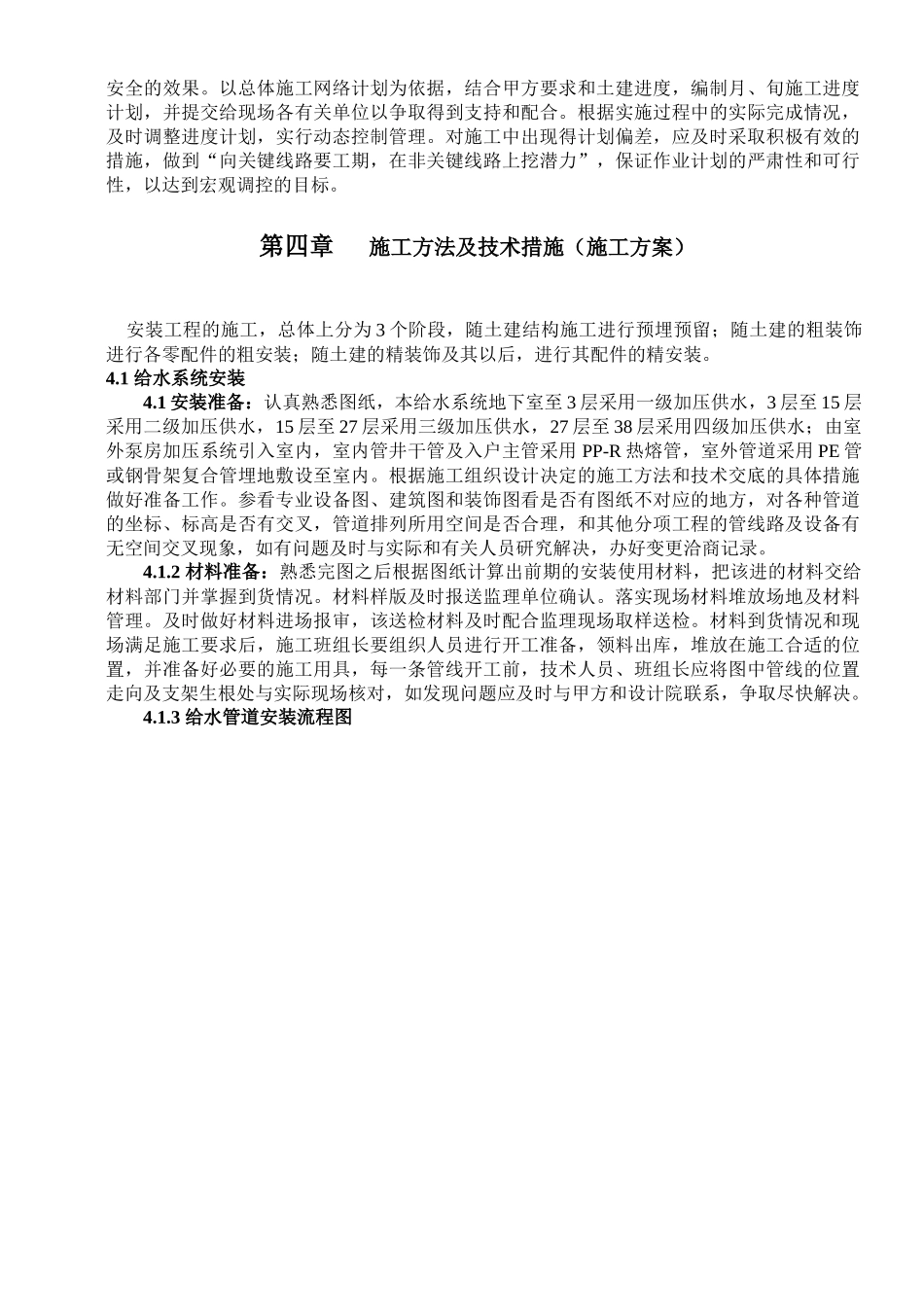

第一章 编制说明1.1 编制依据 1.合同文件; 2.主要施工及验收规范 《建筑给排水及采暖工程施工验收规范 》 GB50242-2002《现场设备安装、工业管道、焊接工程施工及验收规范》GB50236—98 《建筑施工高处作业安全技术规范 》 GBJ80-91 3.本公司颁发的《管理手册》、《作业指导书》; 4.本工程图纸及会审纪1.2 编制目的为确保工期、质量及安全、成本及文明工地条件,编制出有针对性的施工组织设计(方案),以指导施工顺利地完成本工程项目的安装。大力推广应用新技术、新工艺、新材料,控制工程成本,缩短工期,创建优质工程为目的。第二章 工程概况2.1 工程概况保利东语花园 35-38 座,工程位于佛山市南海区狮山镇松岗禅炭路东风水库旁。本工程建设单位:保利华南实业有限公司;监理单位:广东奥科工程监理有限公司;施工单位:广州富利建筑安装工程有限公司;设计单位:广东南海国际建筑设计有限公司。本工程总建筑面积约 21 万㎡,地下为二层车库,地下室面积约 5.02 万㎡,地下室为混凝土框架剪力墙结构,地下室上面分 35、36、37、38 四座,其中 35(36)座分 A、B 两单元,A 单元是 38 层(21 层)住宅楼、B 单元是 33 层(21 层)住宅楼。38(37)座分 A、B、C 三单元,A 单元是 38 层(38 层)住宅楼、B 单元是 38 层(38 层)、C 单元是 38 层(21 层)住宅楼,结构类型均为混凝土框架剪力墙结构。 施工范围:室外管网,污水、雨水管网第三章 施工部署3.1 工期安排在前期预埋阶段给水、排水暖通预埋工作在浇混凝土前将施工内容穿插进去并完毕不能延误土建施工进度,同时土建施工队配合好安装的预留预埋工作,保证工序之间环环相扣配合紧凑;后期安装阶段利用作业面多的特点,充分组织好劳动力和机械设备加快进度来保证工期。水电安装四个任务段,项目经理对各任务段施工负责全权指挥和协调,项目总工对工程技术负责并负责施工方案及施工技术措施制定,建筑给水排水管道安装工程施工任务。3.2 施工组织系统本工程采用项目法施工管理模式组织施工,给排水安装与土建归属一个项目部管理,由项目经理对外代表公司与工程相关各方进行业务联系,处理施工中各方面问题,对内协调各专业工种的施工,全面负责工程生产、技术、质量、安全工作。本工程按专业进行分工负责,在项目经理领导下,现场所有人员分工合作,共同完成工程的各项任务。具体分工如下:1.项目经理部 施工技术部:按给排...
