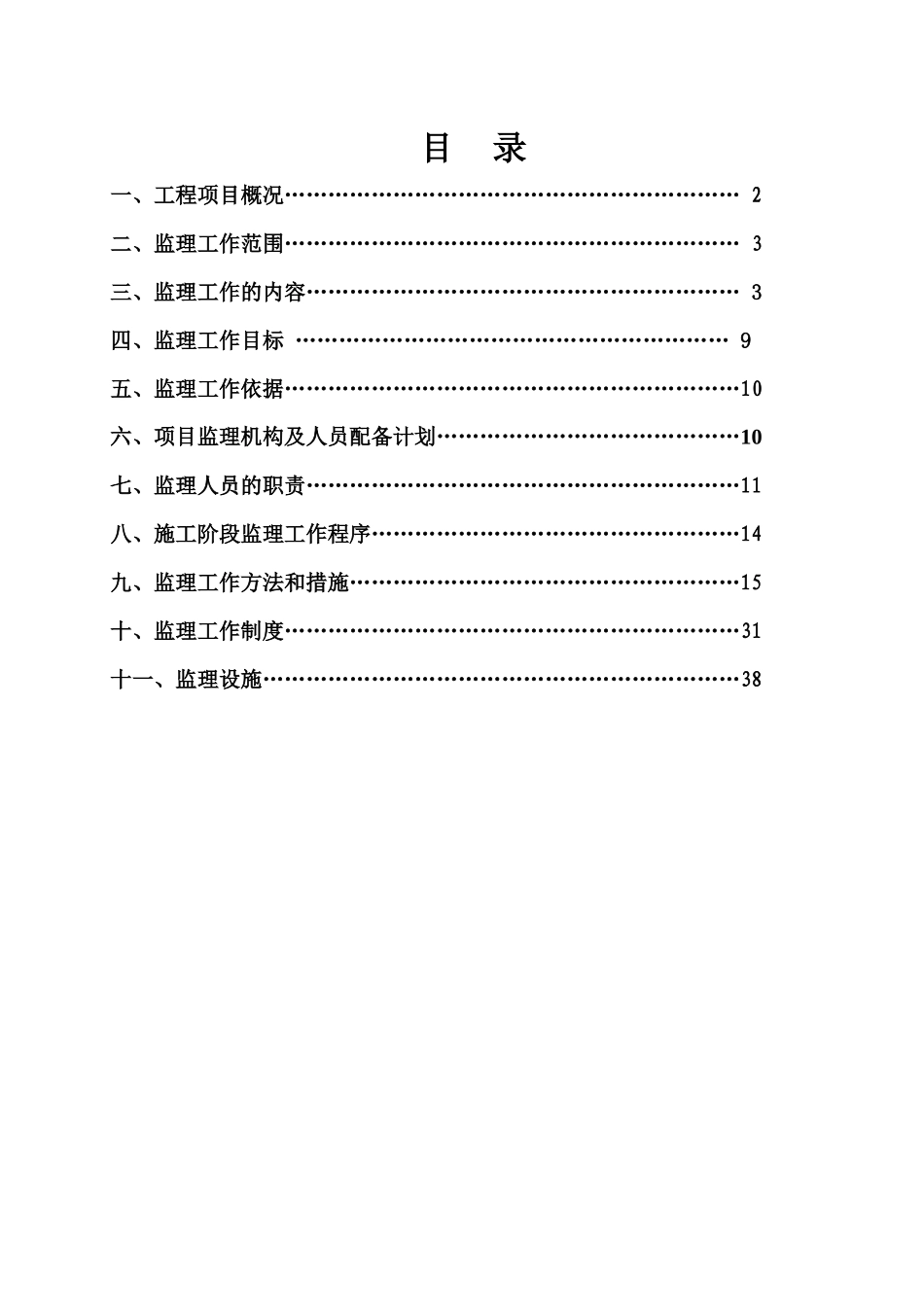

目 录一、工程项目概况……………………………………………………… 2二、监理工作范围……………………………………………………… 3三、监理工作的内容…………………………………………………… 3四、监理工作目标 …………………………………………………… 9五、监理工作依据………………………………………………………10六、项目监理机构及人员配备计划……………………………………10七、监理人员的职责……………………………………………………11八、施工阶段监理工作程序……………………………………………14九、监理工作方法和措施………………………………………………15十、监理工作制度………………………………………………………31十一、监理设施…………………………………………………………38****供水改造工程监理规划一、工程项目概况(一)工程项目名称:****供水改造工程(二)工程项目地点:****(三)建设工程组成及建设规模:工程量统计表:序号名称规格单位数量备注1球墨铸铁管DN500M13502DN400M22503螺旋钢管D530M1984D426M1045D325M526D219M5937D108M4128阀门检查井座879消防栓SS100/65-1.0个28(四)建设工程敷设方式:埋地敷设。(五)建设工程投资总额:预计 万元(依据监理合同)。(六)建设工程计划周期:1、计划工期持续时间: 日历天。2、计划工期日历时间: 。(七)工程质量要求:符合国家建设有关规范标准。(八)建设单位:(九)监理单位:(十)设计单位:(十一)施工单位:二、监理工作范围****供水改造工程的:沟槽开挖、垫层铺设、管道安装、回填夯实及拆改维修。三、监理工作内容(一)施工阶段监理准备工作:1、设计交底前,项目监理组织人员在总监组织下熟悉设计文件,并对图纸存在的问题通过建设单位向设计单位提出书面意见和建议。2、监理人员参加由建设单位组织的技术交底会,项目总监应对技术交底会议纪要进行签认。3、工程项目开工前,项目总监应组织专业监理工程师审查承包单位报送的施工组织设计(施工方案)报审表(A2),提出审核意见,经总监审核签认并报建设单位。4、工程项目开工前,项目总监应审查承包单位现场项目管理机构三个体系落实情况,并按《建筑工程施工质量验收统一标准》附录 A 表所列内容,对其进行检查并做出结论。对三体系的审核主要内容如下:(1)质量管理体系、技术管理体系的组织机构。(2)质量管理、技术管理制度。(3)专职管理人员和特殊作业人员...
