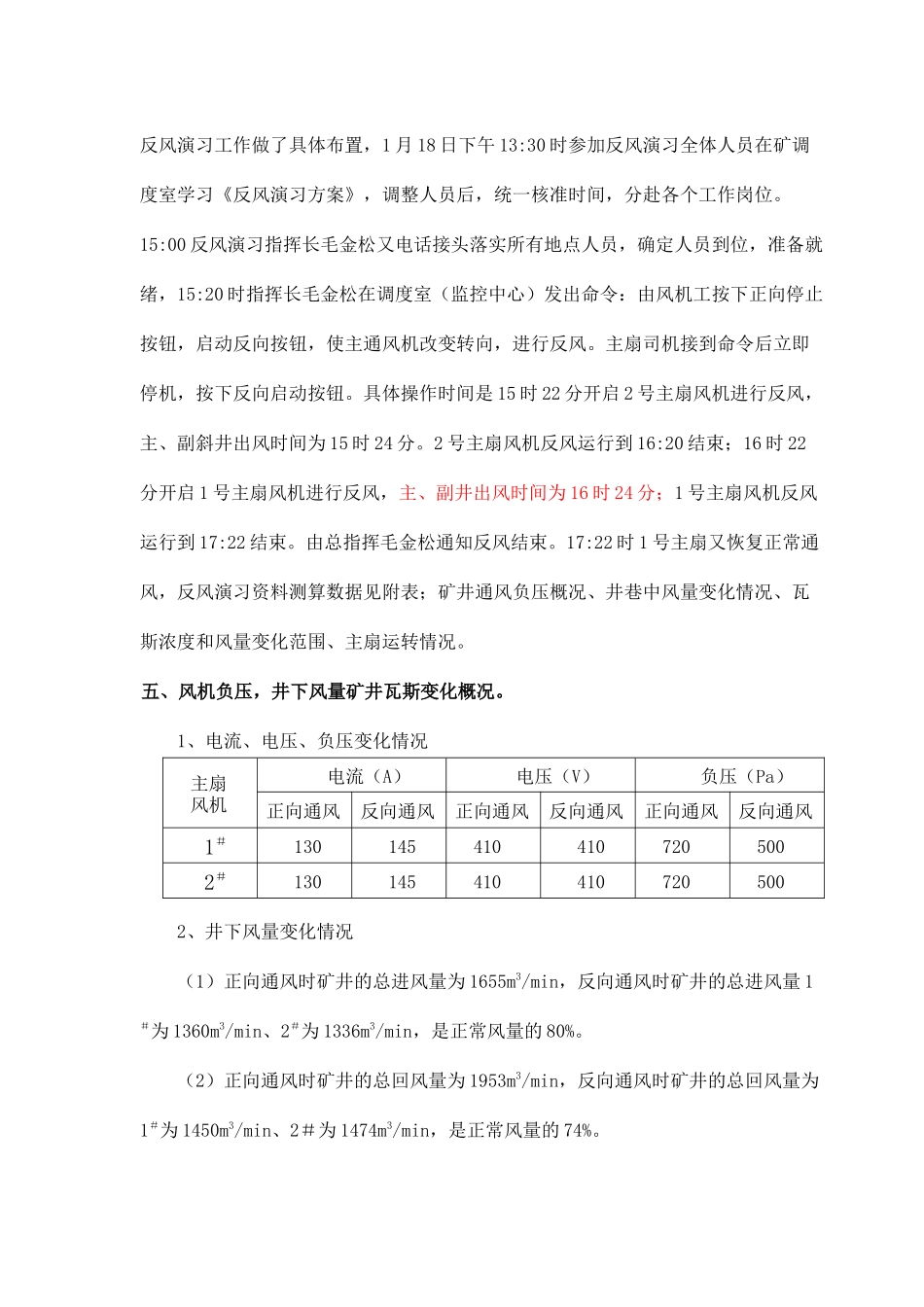

矿井反风演习总结报告登电集团新玉煤矿二 0 一一年一月二十日2011 年度矿井反风演习总结报告为了进一步加强矿井通风管理工作,确保我矿抗灾避险能力,根据《煤矿安全规程》第 122 条“每年至少进行一次反风演习”规定。保证风井主扇风机、风门以及井下通风系统中通风构筑物和通风设施在试验中的安全运行,确保反风演习试验功。一、矿井通风概况根据近几年瓦斯等级和二氧化碳涌出量鉴定结果,矿井属低沼矿井,绝对瓦斯涌出量 1.77m3/min,相对瓦斯涌出量 5.10m3/t,矿井通风系统为中央分列抽出式通风,由主、副斜井进风,立井回风。立井安装两台 FBCDZ-NO22·2×132kw 轴流式对旋风机 2 台,一备一用。风压 1120Pa~2850Pa,风量 42~98 m3/s,矿井使用单级主扇风机有效风量为 1980m3/min,总回风量为 2032m3/min。采煤工作面采用 U 型全风压通风,掘进工作面采用 FBD5.6/2×15kw 局扇配 ф600mm 阻燃柔性胶布风筒压入式供风。二、工作要求这次反风试验是对风机性能、井口风门以及井下通风设施进行的一次安全运行试验,并且是改变井下通风系统试运行和立风井主扇风机试运转的试验。每个人要按照具体分工切实负责,统一听从指挥,按规定统一时间,执行各项工作,无论在安全方面或是技术方面都要做到万无一失,确保安全试验。三、反风演习时间反风演习时间:2011 年 1 月 18 日下午 15:22 时开始,于 17::22 时结束,历时 2 小时。立风井主扇风机反风试验时间:2#风机:15:22~16:20、1#风机 16:22~17:22、四、反风演习情况1 月 17 日下午由总工毛金松组织有关技术人员及矿属各科室负责人在调度室对反风演习工作做了具体布置,1 月 18 日下午 13:30 时参加反风演习全体人员在矿调度室学习《反风演习方案》,调整人员后,统一核准时间,分赴各个工作岗位。15:00 反风演习指挥长毛金松又电话接头落实所有地点人员,确定人员到位,准备就绪,15:20 时指挥长毛金松在调度室(监控中心)发出命令:由风机工按下正向停止按钮,启动反向按钮,使主通风机改变转向,进行反风。主扇司机接到命令后立即停机,按下反向启动按钮。具体操作时间是 15 时 22 分开启 2 号主扇风机进行反风,主、副斜井出风时间为 15 时 24 分。2 号主扇风机反风运行到 16:20 结束;16 时 22分开启 1 号主扇风机进行反风,主、副井出风时间为 16 时 24 分;1 号主扇风机反风运行到 17:22 结束。由总指挥毛...
