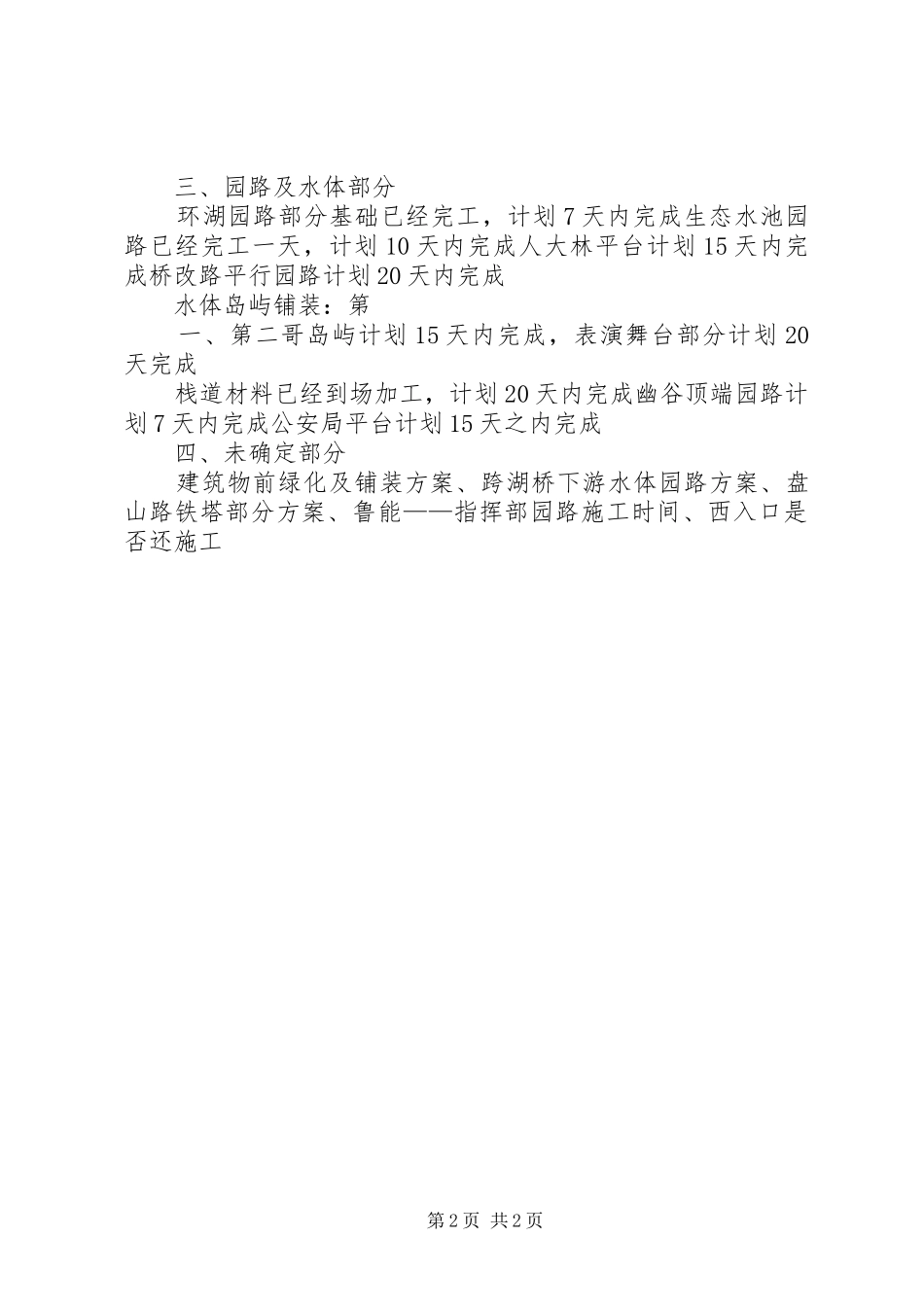

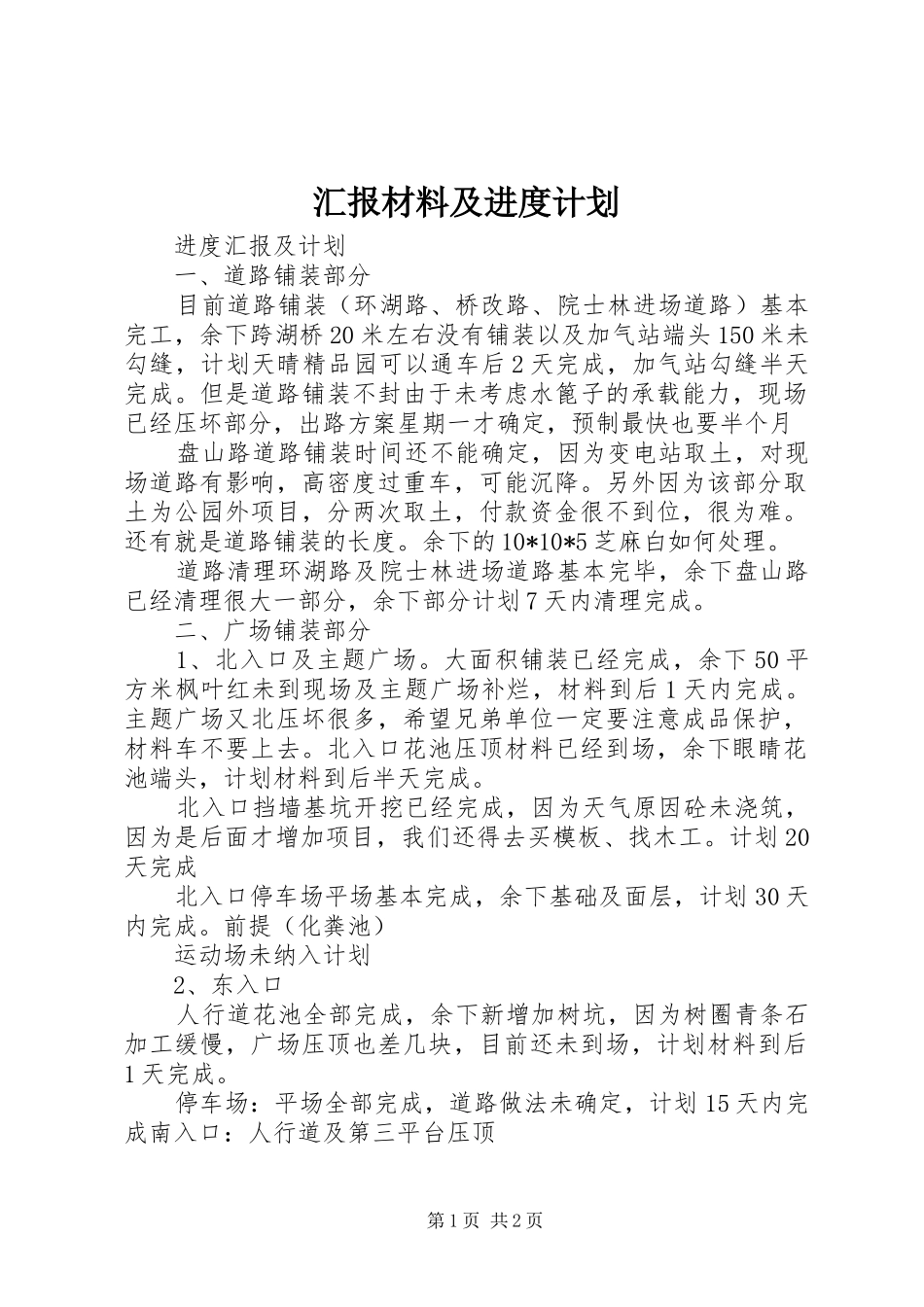

汇报材料及进度计划 进度汇报及计划 一、道路铺装部分 目前道路铺装(环湖路、桥改路、院士林进场道路)基本完工,余下跨湖桥 20 米左右没有铺装以及加气站端头 150 米未勾缝,计划天晴精品园可以通车后 2 天完成,加气站勾缝半天完成。但是道路铺装不封由于未考虑水篦子的承载能力,现场已经压坏部分,出路方案星期一才确定,预制最快也要半个月 盘山路道路铺装时间还不能确定,因为变电站取土,对现场道路有影响,高密度过重车,可能沉降。另外因为该部分取土为公园外项目,分两次取土,付款资金很不到位,很为难。还有就是道路铺装的长度。余下的 10*10*5 芝麻白如何处理。 道路清理环湖路及院士林进场道路基本完毕,余下盘山路已经清理很大一部分,余下部分计划 7 天内清理完成。 二、广场铺装部分 1、北入口及主题广场。大面积铺装已经完成,余下 50 平方米枫叶红未到现场及主题广场补烂,材料到后 1 天内完成。主题广场又北压坏很多,希望兄弟单位一定要注意成品保护,材料车不要上去。北入口花池压顶材料已经到场,余下眼睛花池端头,计划材料到后半天完成。 北入口挡墙基坑开挖已经完成,因为天气原因砼未浇筑,因为是后面才增加项目,我们还得去买模板、找木工。计划 20天完成 北入口停车场平场基本完成,余下基础及面层,计划 30 天内完成。前提(化粪池) 运动场未纳入计划 2、东入口 人行道花池全部完成,余下新增加树坑,因为树圈青条石加工缓慢,广场压顶也差几块,目前还未到场,计划材料到后1 天完成。 停车场:平场全部完成,道路做法未确定,计划 15 天内完成南入口:人行道及第三平台压顶 第 1 页 共 2 页 三、园路及水体部分 环湖园路部分基础已经完工,计划 7 天内完成生态水池园路已经完工一天,计划 10 天内完成人大林平台计划 15 天内完成桥改路平行园路计划 20 天内完成 水体岛屿铺装:第 一、第二哥岛屿计划 15 天内完成,表演舞台部分计划 20天完成 栈道材料已经到场加工,计划 20 天内完成幽谷顶端园路计划 7 天内完成公安局平台计划 15 天之内完成 四、未确定部分 建筑物前绿化及铺装方案、跨湖桥下游水体园路方案、盘山路铁塔部分方案、鲁能——指挥部园路施工时间、西入口是否还施工第 2 页 共 2 页
