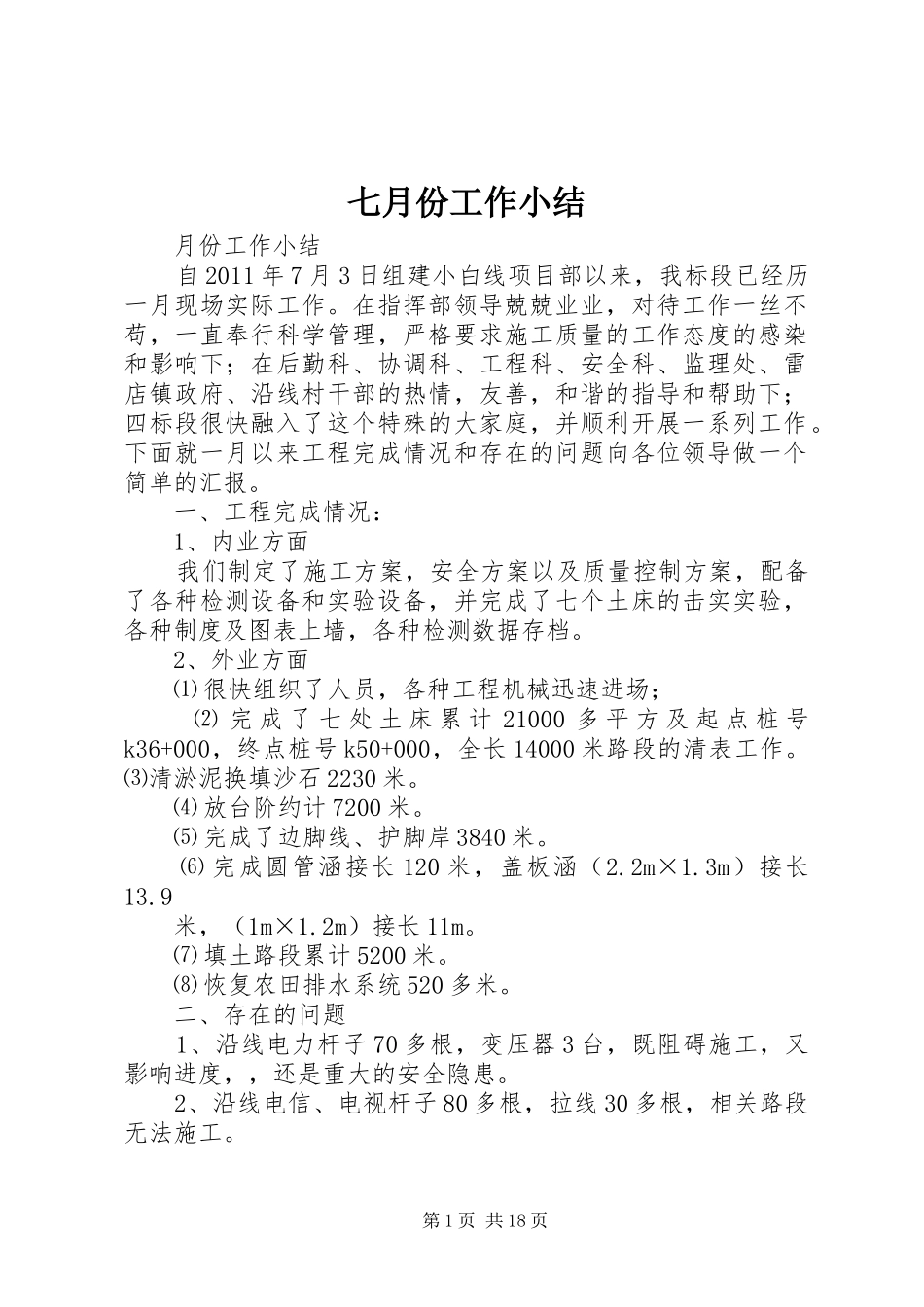

七月份工作小结 月份工作小结 自 2011 年 7 月 3 日组建小白线项目部以来,我标段已经历一月现场实际工作
在指挥部领导兢兢业业,对待工作一丝不苟,一直奉行科学管理,严格要求施工质量的工作态度的感染和影响下;在后勤科、协调科、工程科、安全科、监理处、雷店镇政府、沿线村干部的热情,友善,和谐的指导和帮助下;四标段很快融入了这个特殊的大家庭,并顺利开展一系列工作
下面就一月以来工程完成情况和存在的问题向各位领导做一个简单的汇报
一、工程完成情况: 1、内业方面 我们制定了施工方案,安全方案以及质量控制方案,配备了各种检测设备和实验设备,并完成了七个土床的击实实验,各种制度及图表上墙,各种检测数据存档
2、外业方面 ⑴ 很快组织了人员,各种工程机械迅速进场; ⑵ 完 成 了 七 处 土 床 累 计 21000 多 平 方 及 起 点 桩 号k36+000,终点桩号 k50+000,全长 14000 米路段的清表工作
⑶清淤泥换填沙石 2230 米
⑷ 放台阶约计 7200 米
⑸ 完成了边脚线、护脚岸 3840 米
⑹ 完成圆管涵接长 120 米,盖板涵(2
3m)接长13
9 米,(1m×1
2m)接长 11m
⑺ 填土路段累计 5200 米
⑻ 恢复农田排水系统 520 多米
二、存在的问题 1、沿线电力杆子 70 多根,变压器 3 台,既阻碍施工,又影响进度,,还是重大的安全隐患
2、沿线电信、电视杆子 80 多根,拉线 30 多根,相关路段无法施工

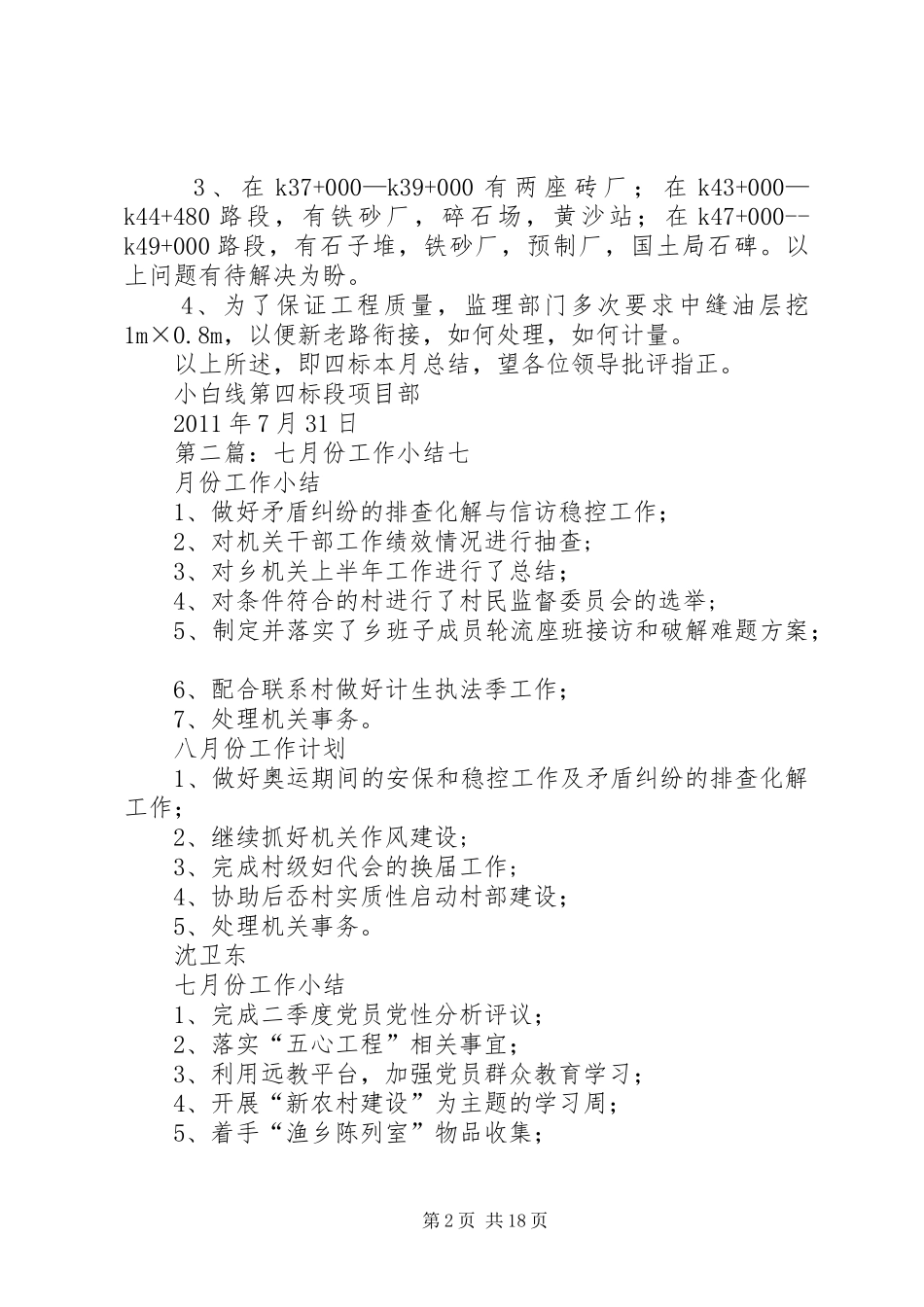

第 1 页 共 18 页 3 、 在 k37+000—k39+000 有 两 座 砖 厂 ; 在 k43+000—k44+480 路段,有铁砂厂,碎石场,黄沙站;在 k47+000--k49+000 路段,有石子堆,铁砂厂,预制厂,国土局石碑
以上问题有待解决为盼
