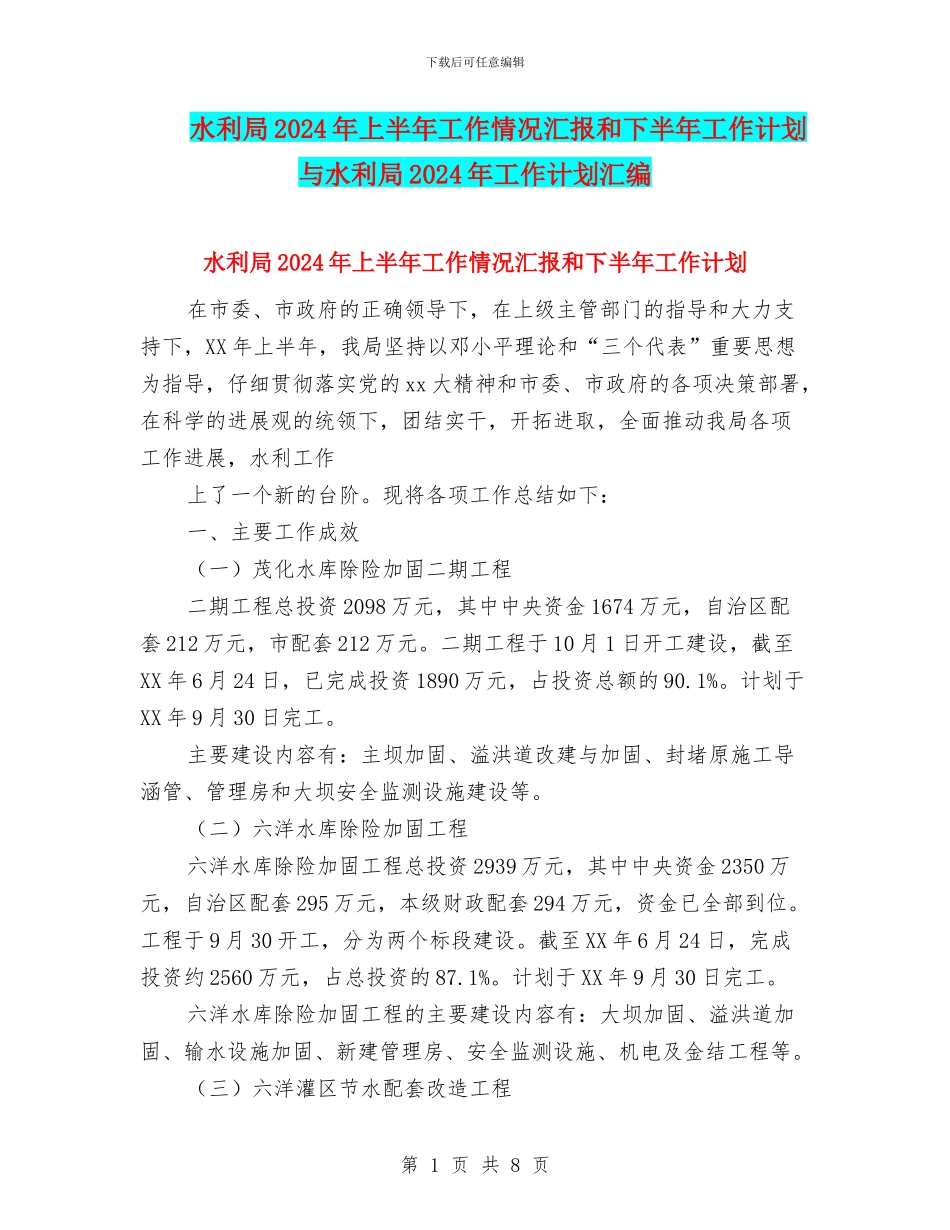

下载后可任意编辑水利局 2024 年上半年工作情况汇报和下半年工作计划与水利局 2024 年工作计划汇编水利局 2024 年上半年工作情况汇报和下半年工作计划在市委、市政府的正确领导下,在上级主管部门的指导和大力支持下,XX 年上半年,我局坚持以邓小平理论和“三个代表”重要思想为指导,仔细贯彻落实党的 xx 大精神和市委、市政府的各项决策部署,在科学的进展观的统领下,团结实干,开拓进取,全面推动我局各项工作进展,水利工作上了一个新的台阶
现将各项工作总结如下:一、主要工作成效(一)茂化水库除险加固二期工程二期工程总投资 2098 万元,其中中央资金 1674 万元,自治区配套 212 万元,市配套 212 万元
二期工程于 10 月 1 日开工建设,截至XX 年 6 月 24 日,已完成投资 1890 万元,占投资总额的 90
计划于XX 年 9 月 30 日完工
主要建设内容有:主坝加固、溢洪道改建与加固、封堵原施工导涵管、管理房和大坝安全监测设施建设等
(二)六洋水库除险加固工程六洋水库除险加固工程总投资 2939 万元,其中中央资金 2350 万元,自治区配套 295 万元,本级财政配套 294 万元,资金已全部到位
工程于 9 月 30 开工,分为两个标段建设
截至 XX 年 6 月 24 日,完成投资约 2560 万元,占总投资的 87
计划于 XX 年 9 月 30 日完工
六洋水库除险加固工程的主要建设内容有:大坝加固、溢洪道加固、输水设施加固、新建管理房、安全监测设施、机电及金结工程等

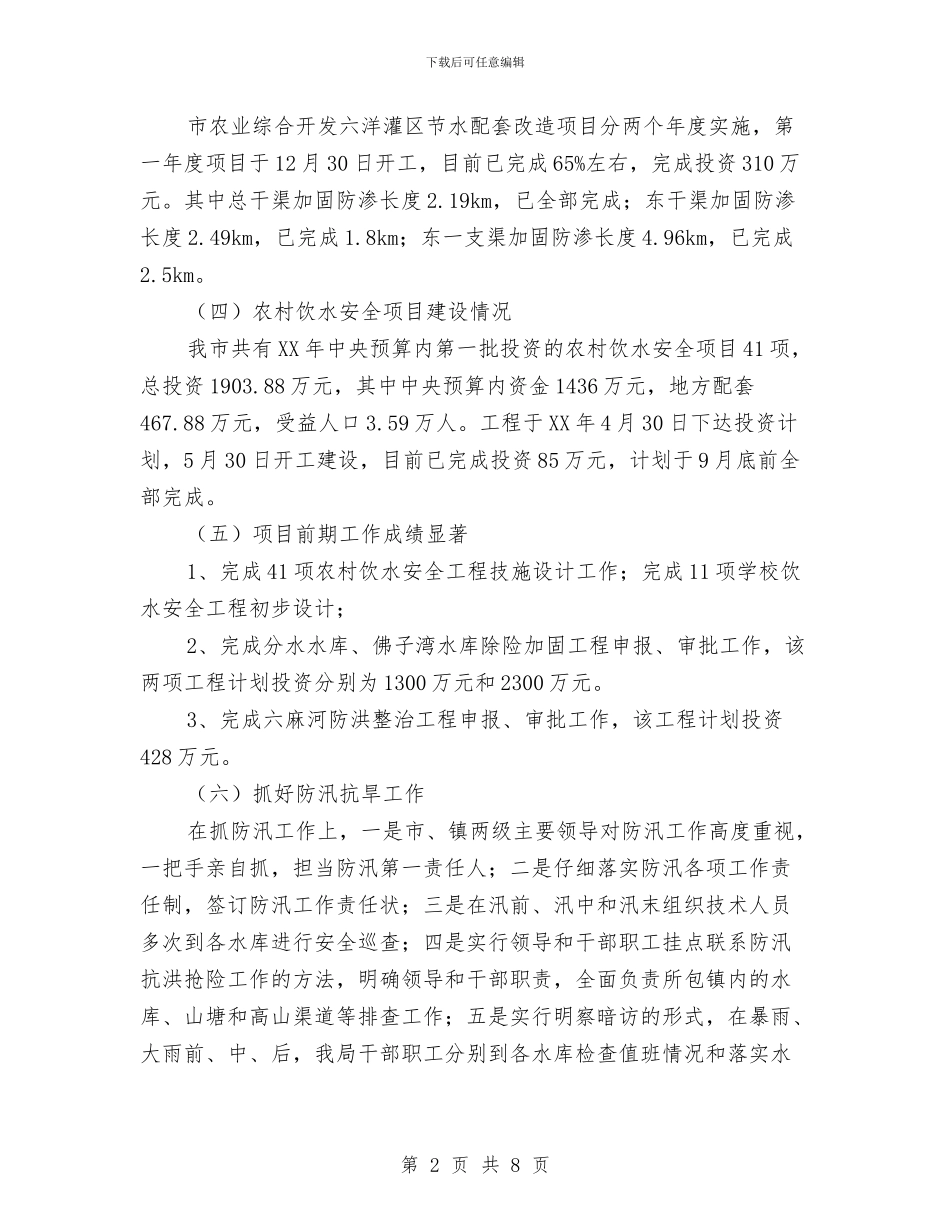

(三)六洋灌区节水配套改造工程第 1 页 共 8 页下载后可任意编辑市农业综合开发六洋灌区节水配套改造项目分两个年度实施,第一年度项目于 12 月 30 日开工,目前已完成 65%左右,完成投资 310 万元
其中总干渠加固防渗长度 2
19km,已全部完成;东干
