下载后可任意编辑水平中部车场钻场喷浆作业施工方案与水库工程监理部安全生产月活动实施方案汇编水平中部车场钻场喷浆作业施工方案一、概述:由于+632 水平中部车场钻场瓦斯异常,存在安全隐患,为了职工的人身安全及我矿安全生产的需要,特制订本方案
二、作业位置:+632 水平中部车场钻场
三、施工方法:使用喷浆机施工作业
(详见施工安全技术措施)四、物料搬运路线:水泥浆:地面(按比例配比制好)-副井-+632 水平喷浆机:+632 水平-+632 水平五、施工工序:见施工安全技术措施
六、施工技术要求:喷浆区域:以现场该断面实际大小进行全断面喷浆
喷浆厚度:平均厚度 30cm-40cm,以现场实际断面为准
施工完成后所喷浆区域应与该巷道断面一致,无较大起伏,做到喷浆断面的光滑平整,牢固可靠
注明:该断面为不规整断面,在喷浆作业中根据现场实际情况作业
施工安全技术措施1
准备喷射材料:1
1、所需材料:水泥:20 袋*50kg;细沙:10m

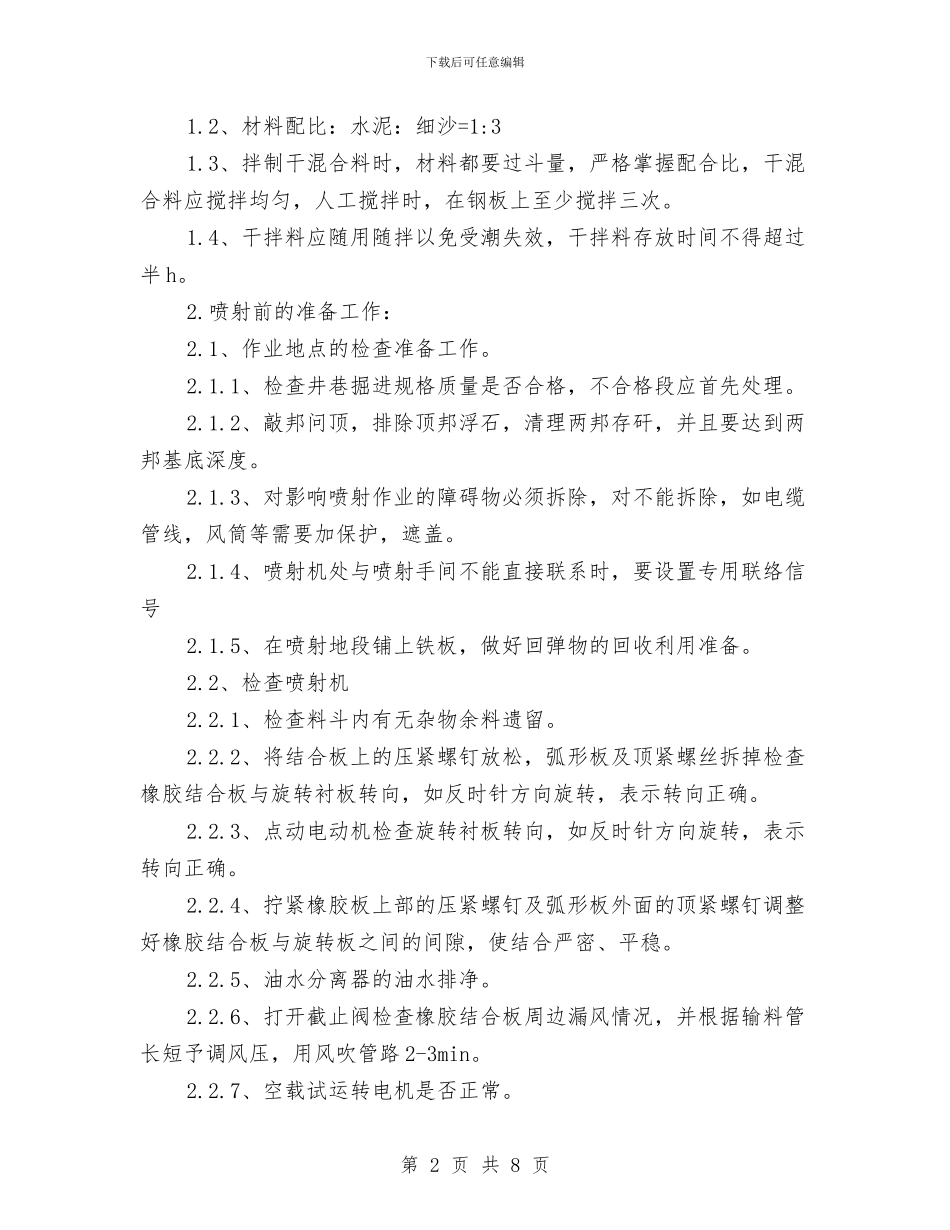

;第 1 页 共 8 页下载后可任意编辑1
2、材料配比:水泥:细沙=1:31
3、拌制干混合料时,材料都要过斗量,严格掌握配合比,干混合料应搅拌均匀,人工搅拌时,在钢板上至少搅拌三次
4、干拌料应随用随拌以免受潮失效,干拌料存放时间不得超过半 h
喷射前的准备工作:2
1、作业地点的检查准备工作
1、检查井巷掘进规格质量是否合格,不合格段应首先处理
2、敲邦问顶,排除顶邦浮石,清理两邦存矸,并且要达到两邦基底深度
3、对影响喷射作业的障碍物必须拆除,对不能拆除,如电缆管线,风筒等需要加保护,遮盖
4、喷射机处与喷射手间不能直接联系时,要设置专用联络信号2
5、在喷射地段铺上铁板,做好回弹物的回收利用准备
2、检查喷射机2
1、检查料斗内有无杂物余料遗留
2、将结合板上的压紧螺钉放松,弧
