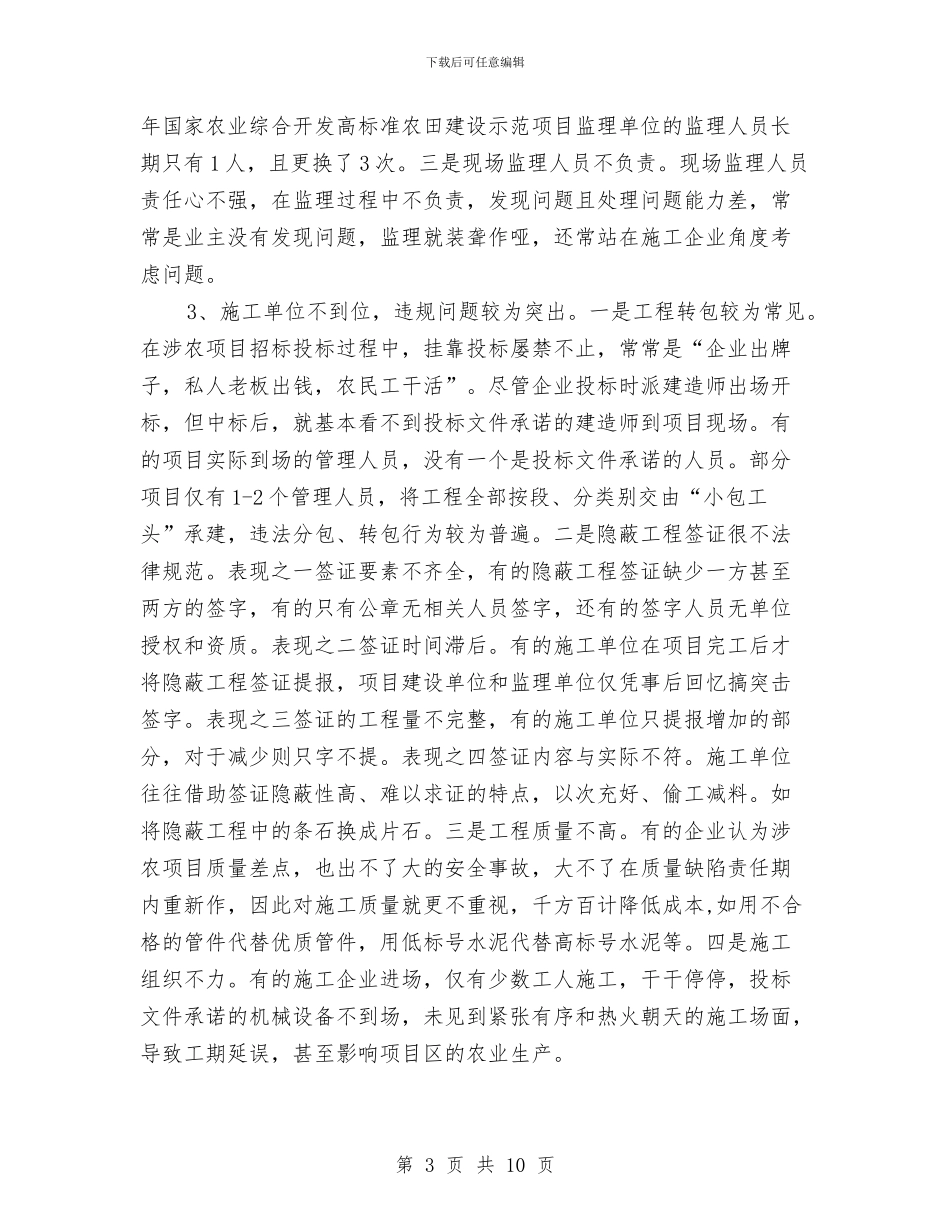

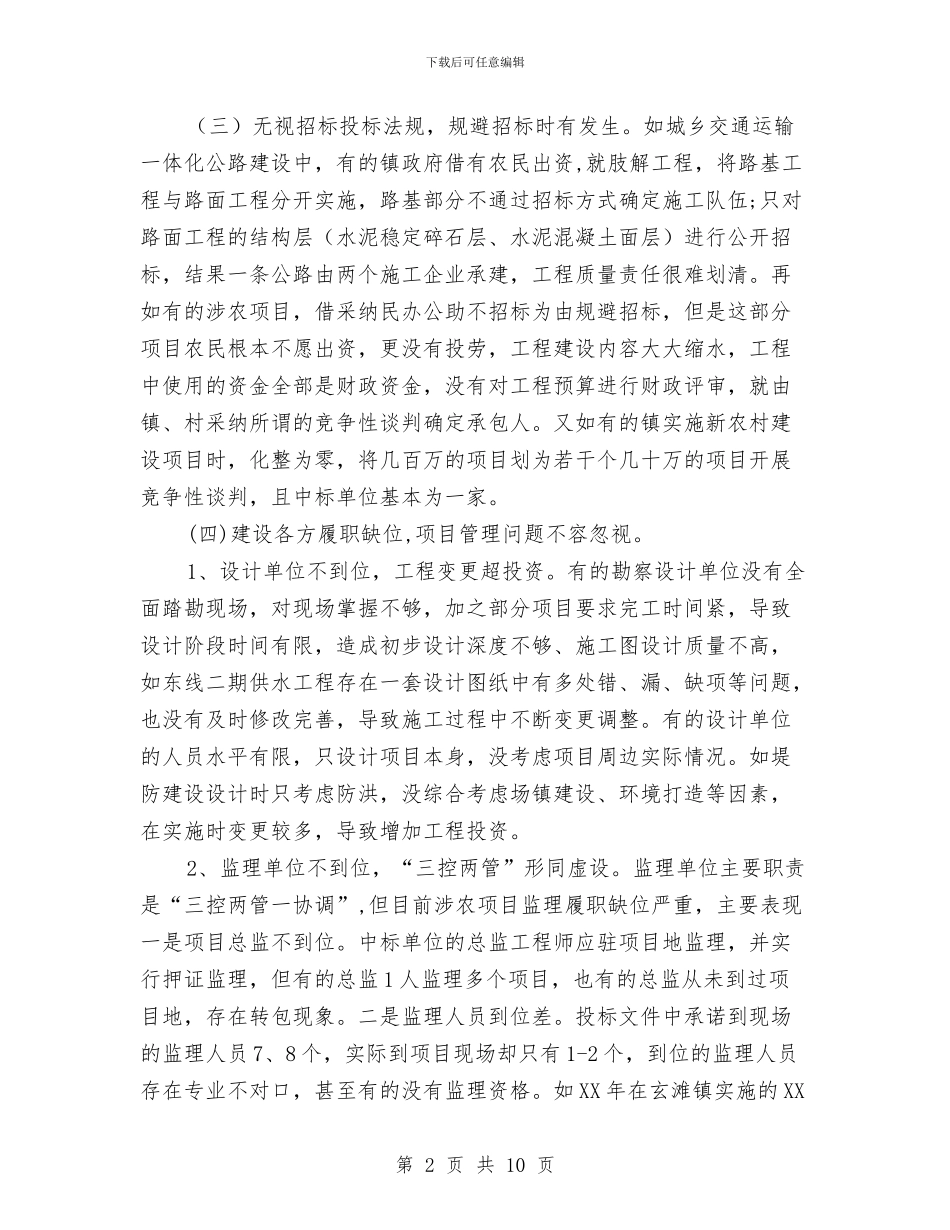

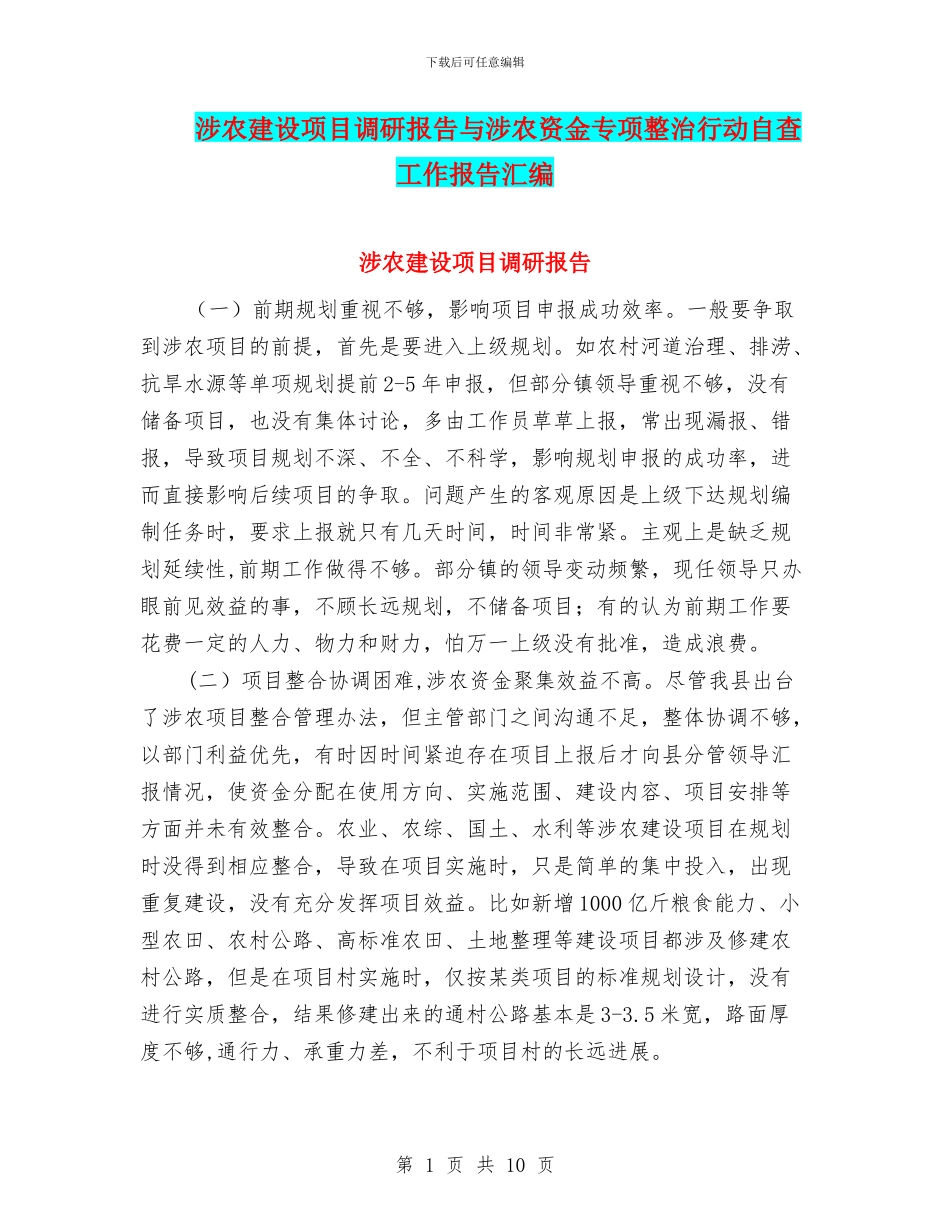

下载后可任意编辑涉农建设项目调研报告与涉农资金专项整治行动自查工作报告汇编涉农建设项目调研报告(一)前期规划重视不够,影响项目申报成功效率。一般要争取到涉农项目的前提,首先是要进入上级规划。如农村河道治理、排涝、抗旱水源等单项规划提前 2-5 年申报,但部分镇领导重视不够,没有储备项目,也没有集体讨论,多由工作员草草上报,常出现漏报、错报,导致项目规划不深、不全、不科学,影响规划申报的成功率,进而直接影响后续项目的争取。问题产生的客观原因是上级下达规划编制任务时,要求上报就只有几天时间,时间非常紧。主观上是缺乏规划延续性,前期工作做得不够。部分镇的领导变动频繁,现任领导只办眼前见效益的事,不顾长远规划,不储备项目;有的认为前期工作要花费一定的人力、物力和财力,怕万一上级没有批准,造成浪费。(二)项目整合协调困难,涉农资金聚集效益不高。尽管我县出台了涉农项目整合管理办法,但主管部门之间沟通不足,整体协调不够,以部门利益优先,有时因时间紧迫存在项目上报后才向县分管领导汇报情况,使资金分配在使用方向、实施范围、建设内容、项目安排等方面并未有效整合。农业、农综、国土、水利等涉农建设项目在规划时没得到相应整合,导致在项目实施时,只是简单的集中投入,出现重复建设,没有充分发挥项目效益。比如新增 1000 亿斤粮食能力、小型农田、农村公路、高标准农田、土地整理等建设项目都涉及修建农村公路,但是在项目村实施时,仅按某类项目的标准规划设计,没有进行实质整合,结果修建出来的通村公路基本是 3-3.5 米宽,路面厚度不够,通行力、承重力差,不利于项目村的长远进展。第 1 页 共 10 页下载后可任意编辑(三)无视招标投标法规,规避招标时有发生。如城乡交通运输一体化公路建设中,有的镇政府借有农民出资,就肢解工程,将路基工程与路面工程分开实施,路基部分不通过招标方式确定施工队伍;只对路面工程的结构层(水泥稳定碎石层、水泥混凝土面层)进行公开招标,结果一条公路由两个施工企业承建,工程质量责任很难划清。再如有的涉农项目,借采纳民办公助不招标为由规避招标,但是这部分项目农民根本不愿出资,更没有投劳,工程建设内容大大缩水,工程中使用的资金全部是财政资金,没有对工程预算进行财政评审,就由镇、村采纳所谓的竞争性谈判确定承包人。又如有的镇实施新农村建设项目时,化整为零,将几百万的项目划为若干个几十万的项目开展竞争性谈判,且...
