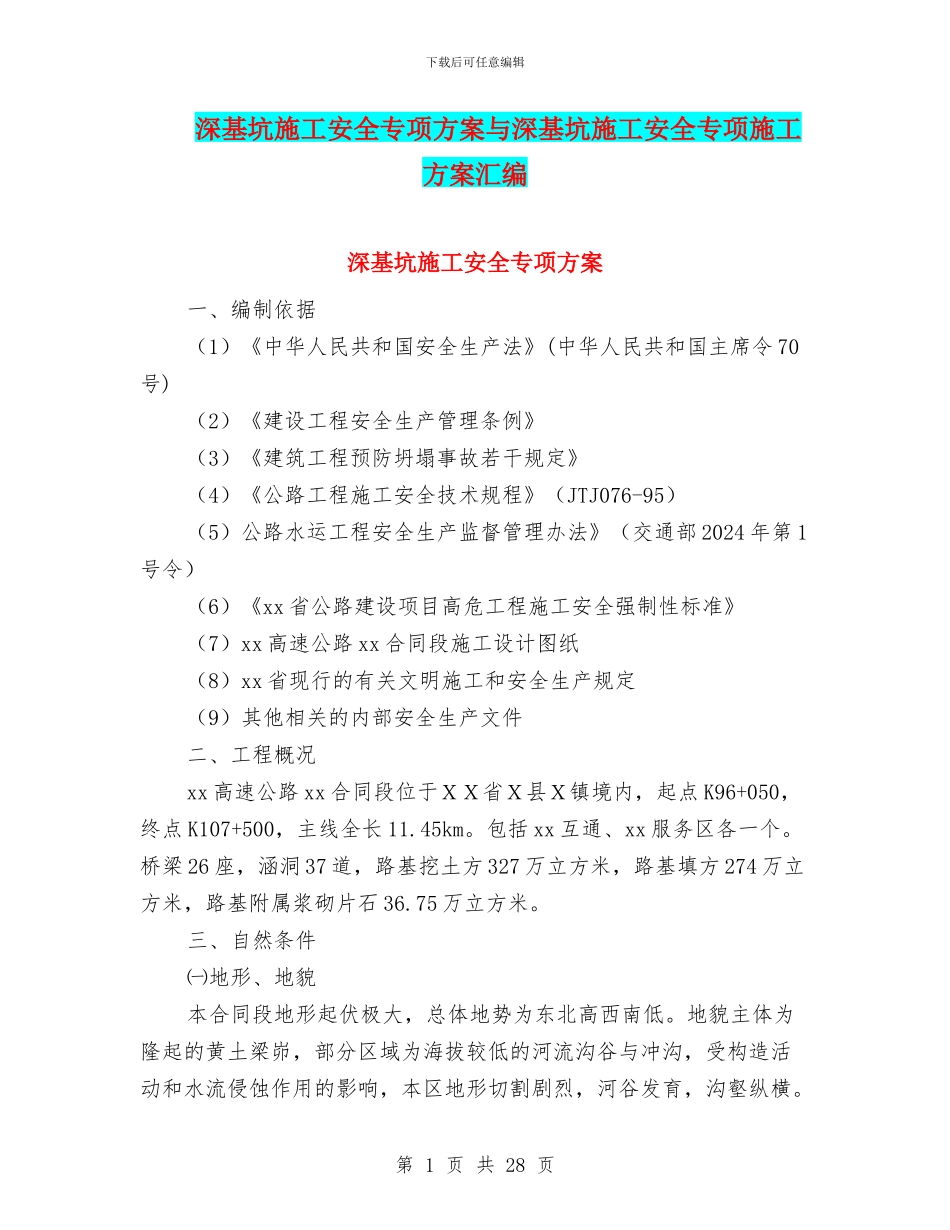

下载后可任意编辑深基坑施工安全专项方案与深基坑施工安全专项施工方案汇编深基坑施工安全专项方案一、编制依据(1)《中华人民共和国安全生产法》(中华人民共和国主席令 70号)(2)《建设工程安全生产管理条例》(3)《建筑工程预防坍塌事故若干规定》(4)《公路工程施工安全技术规程》(JTJ076-95)(5)公路水运工程安全生产监督管理办法》(交通部 2024 年第 1号令)(6)《xx 省公路建设项目高危工程施工安全强制性标准》(7)xx 高速公路 xx 合同段施工设计图纸(8)xx 省现行的有关文明施工和安全生产规定(9)其他相关的内部安全生产文件二、工程概况xx 高速公路 xx 合同段位于XX省X县X镇境内,起点 K96+050,终点 K107+500,主线全长 11
包括 xx 互通、xx 服务区各一个
桥梁 26 座,涵洞 37 道,路基挖土方 327 万立方米,路基填方 274 万立方米,路基附属浆砌片石 36
75 万立方米

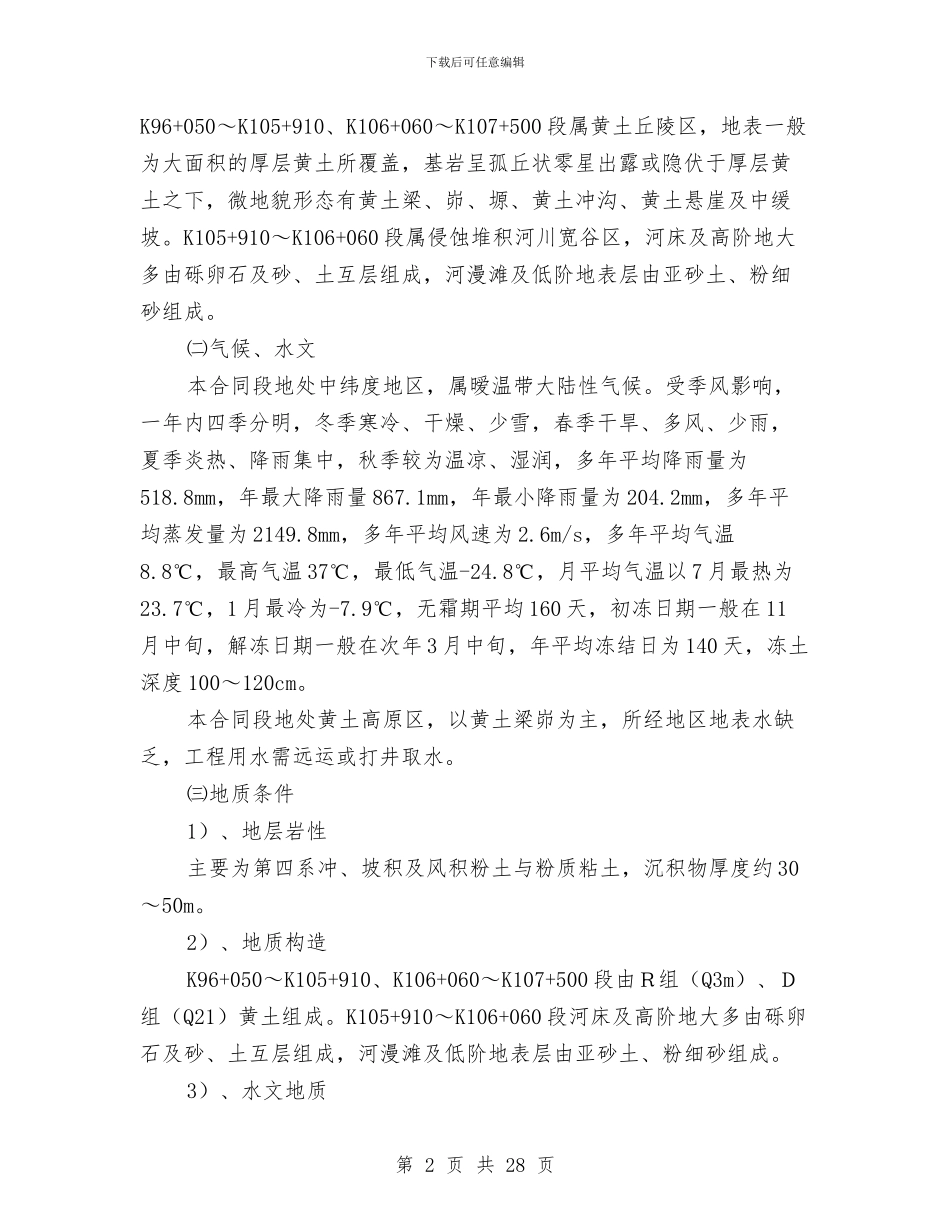

三、自然条件㈠地形、地貌本合同段地形起伏极大,总体地势为东北高西南低
地貌主体为隆起的黄土梁峁,部分区域为海拔较低的河流沟谷与冲沟,受构造活动和水流侵蚀作用的影响,本区地形切割剧烈,河谷发育,沟壑纵横
第 1 页 共 28 页下载后可任意编辑K96+050~K105+910、K106+060~K107+500 段属黄土丘陵区,地表一般为大面积的厚层黄土所覆盖,基岩呈孤丘状零星出露或隐伏于厚层黄土之下,微地貌形态有黄土梁、峁、塬、黄土冲沟、黄土悬崖及中缓坡
K105+910~K106+060 段属侵蚀堆积河川宽谷区,河床及高阶地大多由砾卵石及砂、土互层组成,河漫滩及低阶地表层由亚砂土、粉细砂组成
㈡气候、水文本合同段地处中纬度地区,属暧温带大陆性气候
受季风影响,一年内四季分明,冬季寒冷、干燥、少雪,春季干旱、多风、少雨,夏季炎热、降雨
