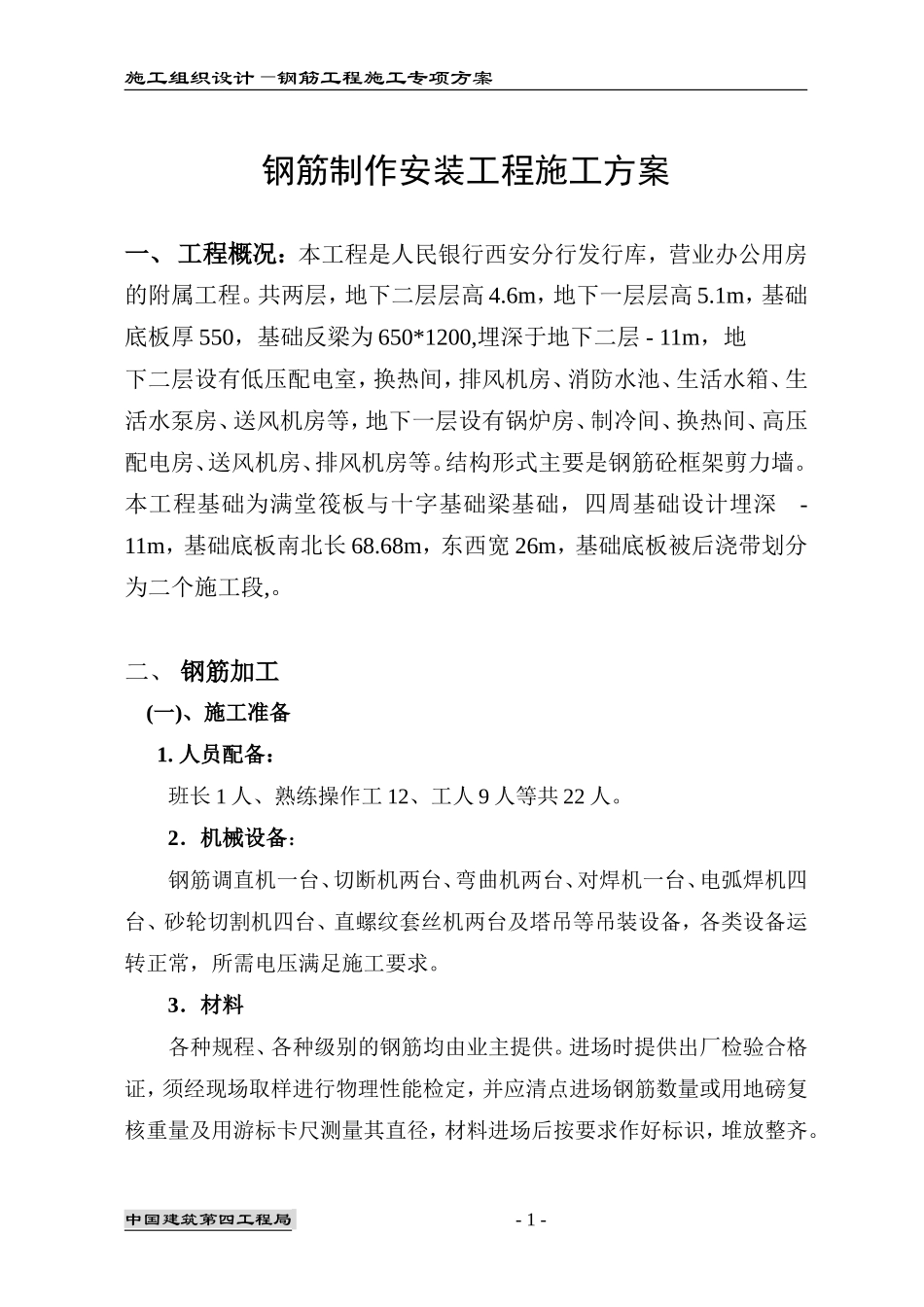

施工组织设计—钢筋工程施工专项方案钢筋制作安装工程施工方案一、工程概况:本工程是人民银行西安分行发行库,营业办公用房的附属工程
共两层,地下二层层高4
6m,地下一层层高5
1m,基础底板厚550,基础反梁为650*1200,埋深于地下二层-11m,地下二层设有低压配电室,换热间,排风机房、消防水池、生活水箱、生活水泵房、送风机房等,地下一层设有锅炉房、制冷间、换热间、高压配电房、送风机房、排风机房等
结构形式主要是钢筋砼框架剪力墙
本工程基础为满堂筏板与十字基础梁基础,四周基础设计埋深-11m,基础底板南北长68
68m,东西宽26m,基础底板被后浇带划分为二个施工段,
二、钢筋加工(一)、施工准备1
人员配备:班长1人、熟练操作工12、工人9人等共22人
2.机械设备:钢筋调直机一台、切断机两台、弯曲机两台、对焊机一台、电弧焊机四台、砂轮切割机四台、直螺纹套丝机两台及塔吊等吊装设备,各类设备运转正常,所需电压满足施工要求
3.材料各种规程、各种级别的钢筋均由业主提供
进场时提供出厂检验合格证,须经现场取样进行物理性能检定,并应清点进场钢筋数量或用地磅复核重量及用游标卡尺测量其直径,材料进场后按要求作好标识,堆放整齐

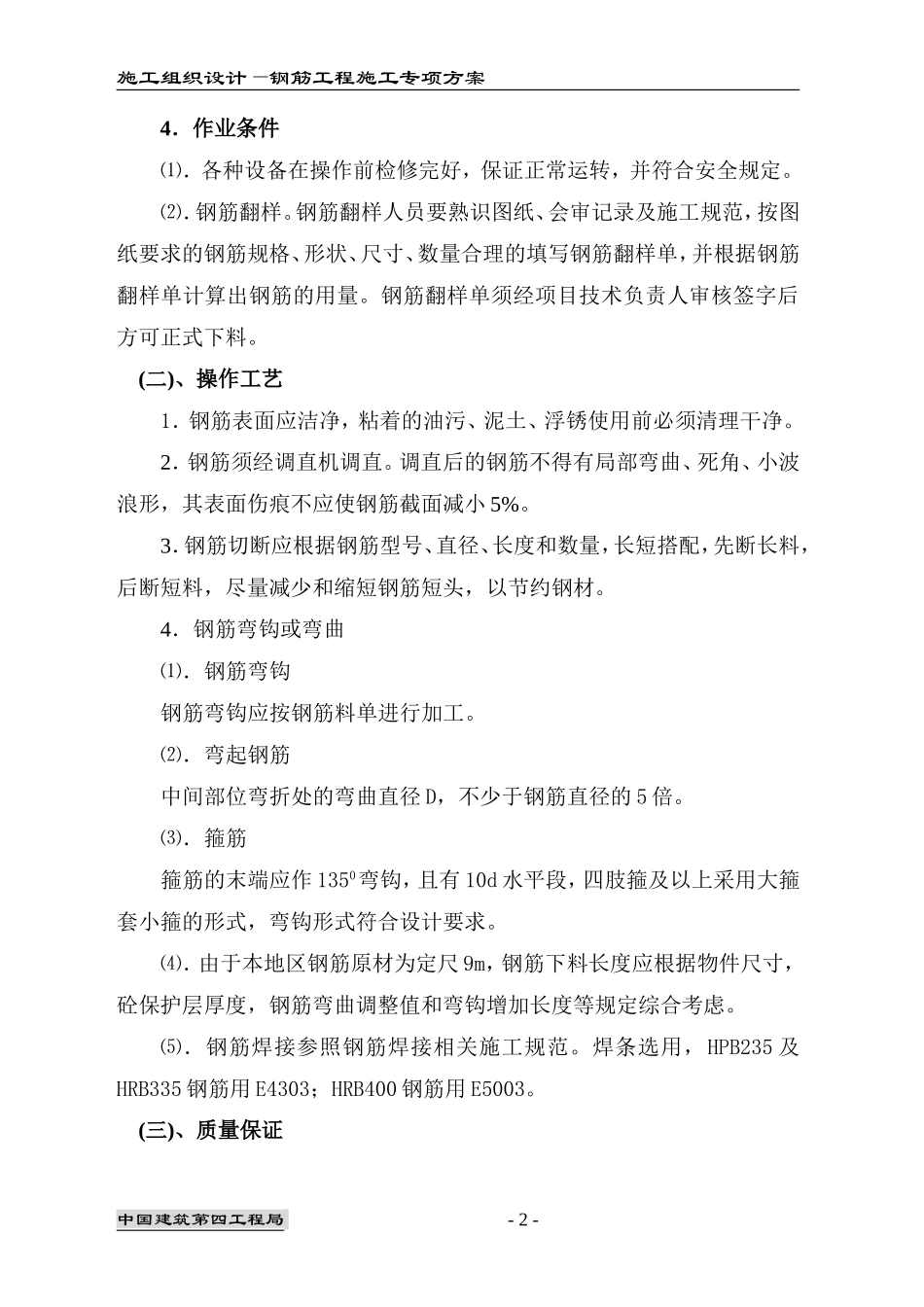

中国建筑第四工程局-1-施工组织设计—钢筋工程施工专项方案4.作业条件⑴.各种设备在操作前检修完好,保证正常运转,并符合安全规定
⑵.钢筋翻样
钢筋翻样人员要熟识图纸、会审记录及施工规范,按图纸要求的钢筋规格、形状、尺寸、数量合理的填写钢筋翻样单,并根据钢筋翻样单计算出钢筋的用量
钢筋翻样单须经项目技术负责人审核签字后方可正式下料
(二)、操作工艺1.钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净
2.钢筋须经调直机调直
调直后的钢筋不得有局部弯曲、死角、小波浪形,其表面伤痕不应使钢筋截面减小5%
3.钢筋切断应根据钢筋型号、直径、长度和数量,长短
