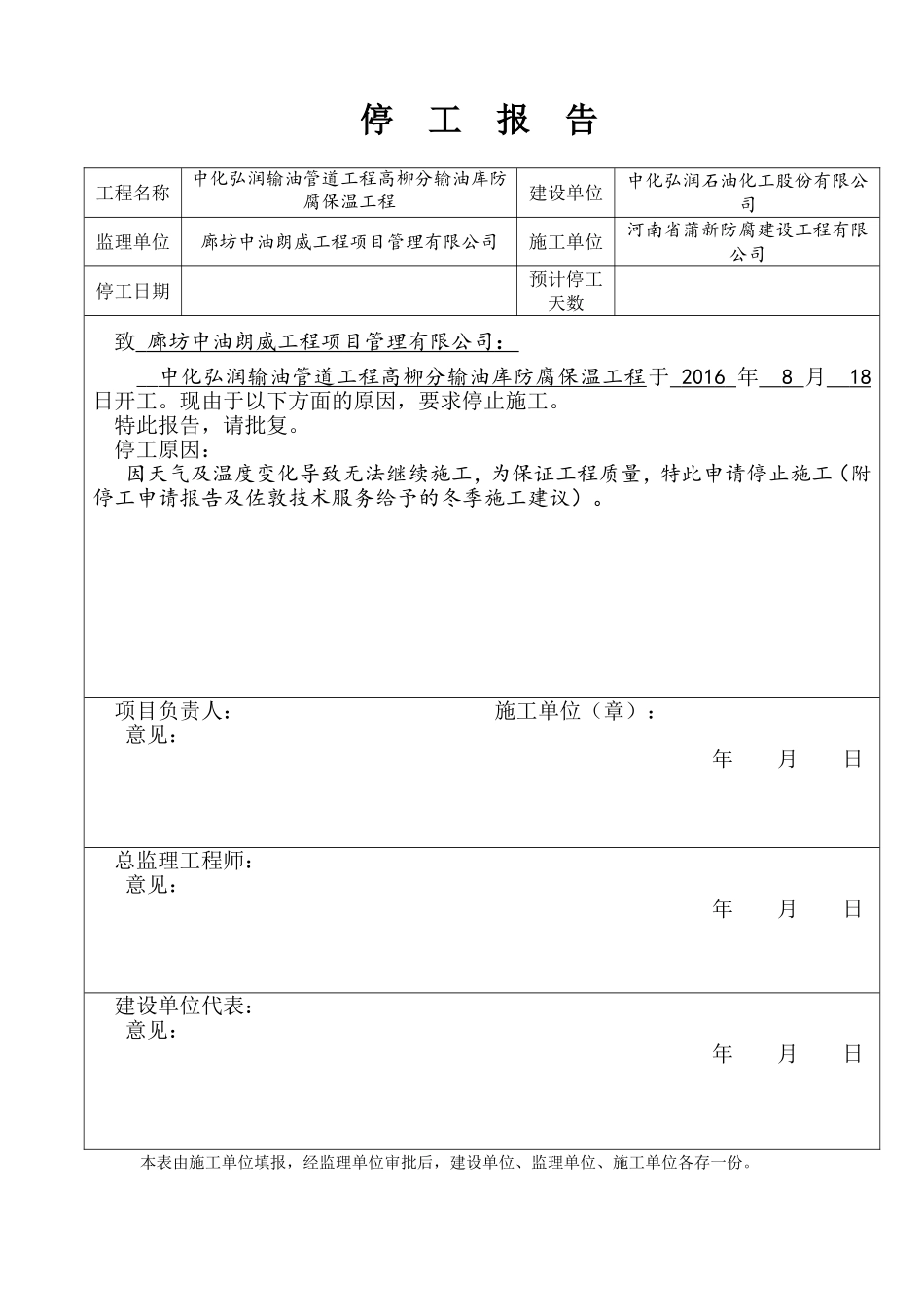

停工报告工程名称中化弘润输油管道工程高柳分输油库防腐保温工程建设单位中化弘润石油化工股份有限公司监理单位廊坊中油朗威工程项目管理有限公司施工单位河南省蒲新防腐建设工程有限公司停工日期预计停工天数致廊坊中油朗威工程项目管理有限公司:中化弘润输油管道工程高柳分输油库防腐保温工程于2016年8月18日开工
现由于以下方面的原因,要求停止施工
特此报告,请批复
停工原因:因天气及温度变化导致无法继续施工,为保证工程质量,特此申请停止施工(附停工申请报告及佐敦技术服务给予的冬季施工建议)
项目负责人:施工单位(章):意见:年月日总监理工程师:意见:年月日建设单位代表:意见:年月日本表由施工单位填报,经监理单位审批后,建设单位、监理单位、施工单位各存一份

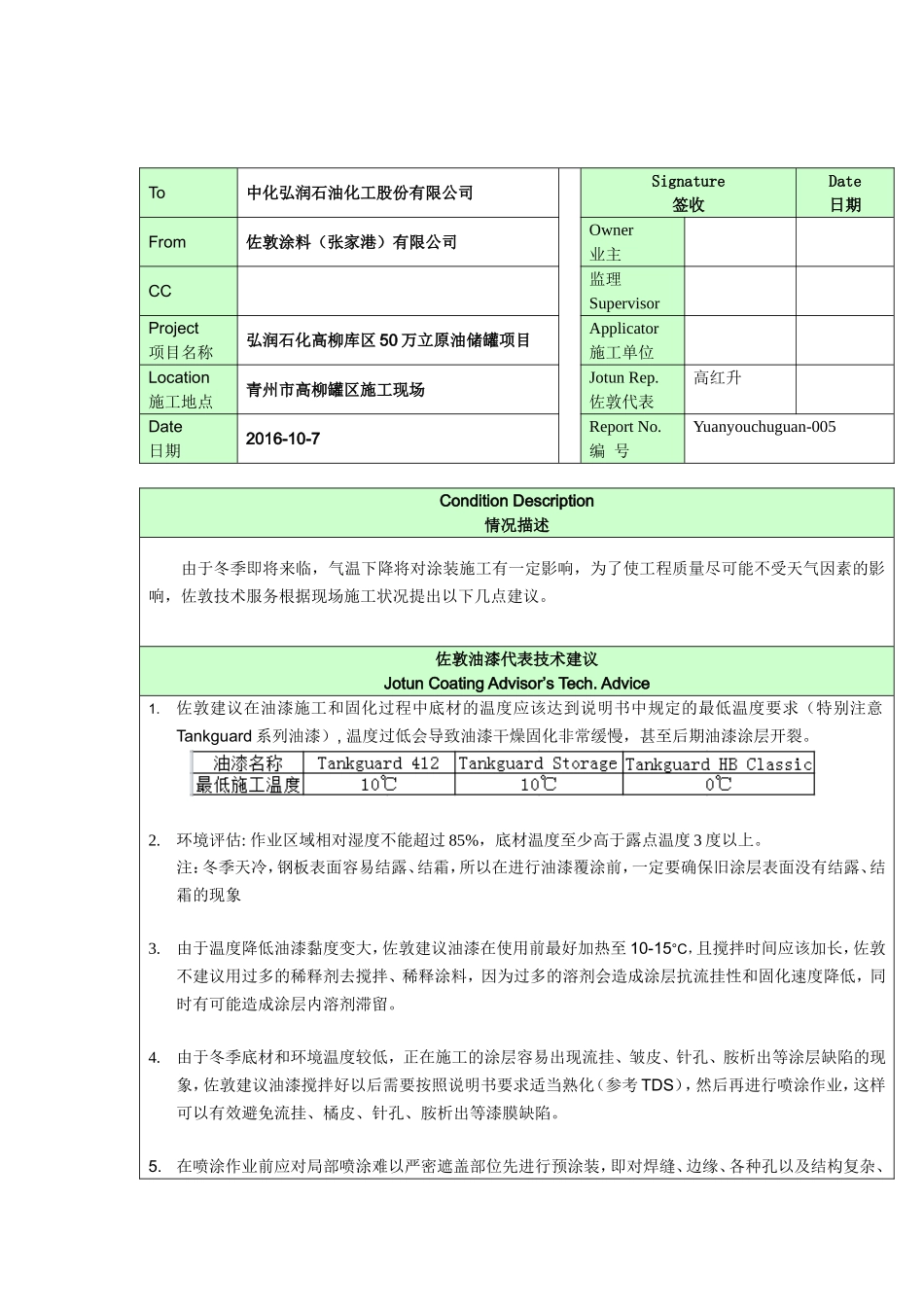

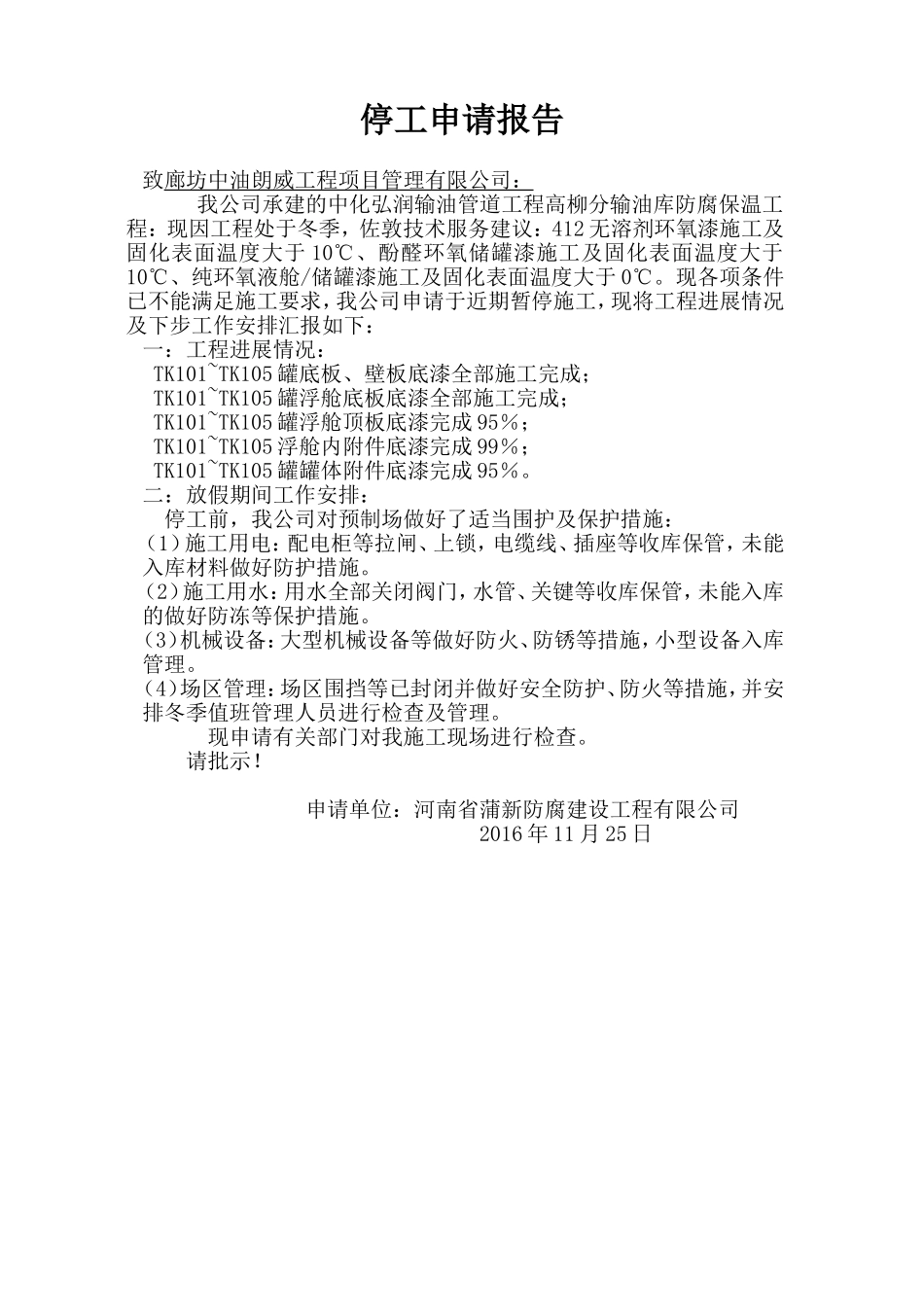

停工申请报告致廊坊中油朗威工程项目管理有限公司:我公司承建的中化弘润输油管道工程高柳分输油库防腐保温工程:现因工程处于冬季,佐敦技术服务建议:412无溶剂环氧漆施工及固化表面温度大于10℃、酚醛环氧储罐漆施工及固化表面温度大于10℃、纯环氧液舱/储罐漆施工及固化表面温度大于0℃
现各项条件已不能满足施工要求,我公司申请于近期暂停施工,现将工程进展情况及下步工作安排汇报如下:一:工程进展情况:TK101~TK105罐底板、壁板底漆全部施工完成;TK101~TK105罐浮舱底板底漆全部施工完成;TK101~TK105罐浮舱顶板底漆完成95%;TK101~TK105浮舱内附件底漆完成99%;TK101~TK105罐罐体附件底漆完成95%
二:放假期间工作安排:停工前,我公司对预制场做好了适当围护及保护措施:(1)施工用电:配电柜等拉闸、上锁,电缆线、插座等收库保管,未能入库材料做好防护措施
(2)施工用水:用水全部关闭阀门,水管、关键等收库保管,未能入库的做好防冻等保护措施
(3)机械设备:大型机械设备等做好防火、防锈等措施,小型设备入库管
