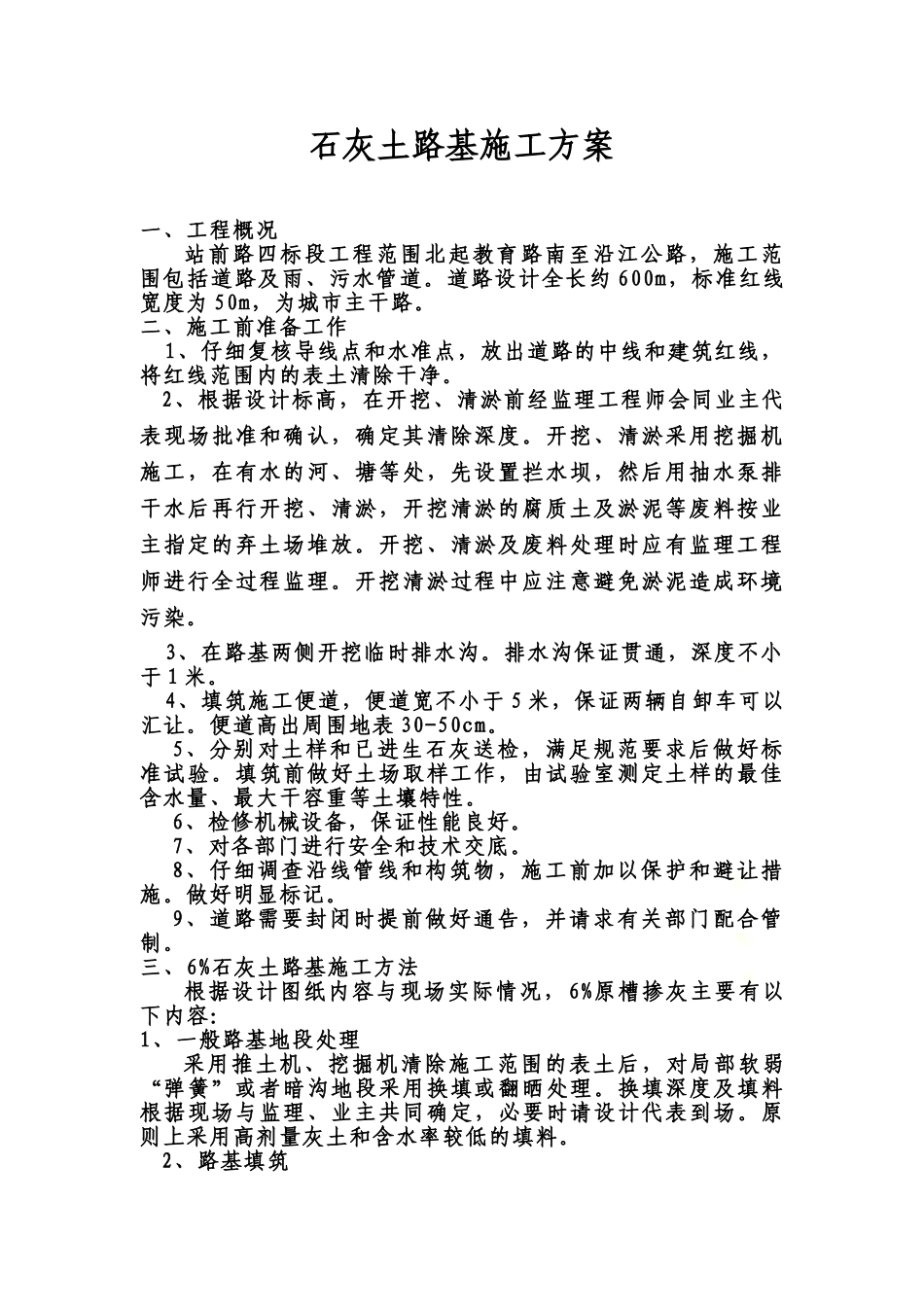

石灰土路基施工方案石灰土路基施工方案一、工程概况站前路四标段工程范围北起教育路南至沿江公路,施工范围包括道路及雨、污水管道
道路设计全长约 600m,标准红线宽度为 50m,为城市主干路
二、施工前准备工作 1、仔细复核导线点和水准点,放出道路的中线和建筑红线,将红线范围内的表土清除干净
2、根据设计标高,在开挖、清淤前经监理工程师会同业主代表现场批准和确认,确定其清除深度
开挖、清淤采用挖掘机施工,在有水的河、塘等处,先设置拦水坝,然后用抽水泵排干水后再行开挖、清淤,开挖清淤的腐质土及淤泥等废料按业主指定的弃土场堆放
开挖、清淤及废料处理时应有监理工程师进行全过程监理
开挖清淤过程中应注意避免淤泥造成环境污染
3、在路基两侧开挖临时排水沟
排水沟保证贯通,深度不小于 1 米
4、填筑施工便道,便道宽不小于 5 米,保证两辆自卸车可以汇让
便道高出周围地表 30-50cm
5、分别对土样和已进生石灰送检,满足规范要求后做好标准试验
填筑前做好土场取样工作,由试验室测定土样的最佳含水量、最大干容重等土壤特性
6、检修机械设备,保证性能良好
7、对各部门进行安全和技术交底
8、仔细调查沿线管线和构筑物,施工前加以保护和避让措施
做好明显标记
9、道路需要封闭时提前做好通告,并请求有关部门配合管制
三、6%石灰土路基施工方法根据设计图纸内容与现场实际情况, 6%原槽掺灰主要有以下内容:1、一般路基地段处理采用推土机、挖掘机清除施工范围的表土后,对局部软弱“弹簧”或者暗沟地段采用换填或翻晒处理
换填深度及填料根据现场与监理、业主共同确定,必要时请设计代表到场
原则上采用高剂量灰土和含水率较低的填料

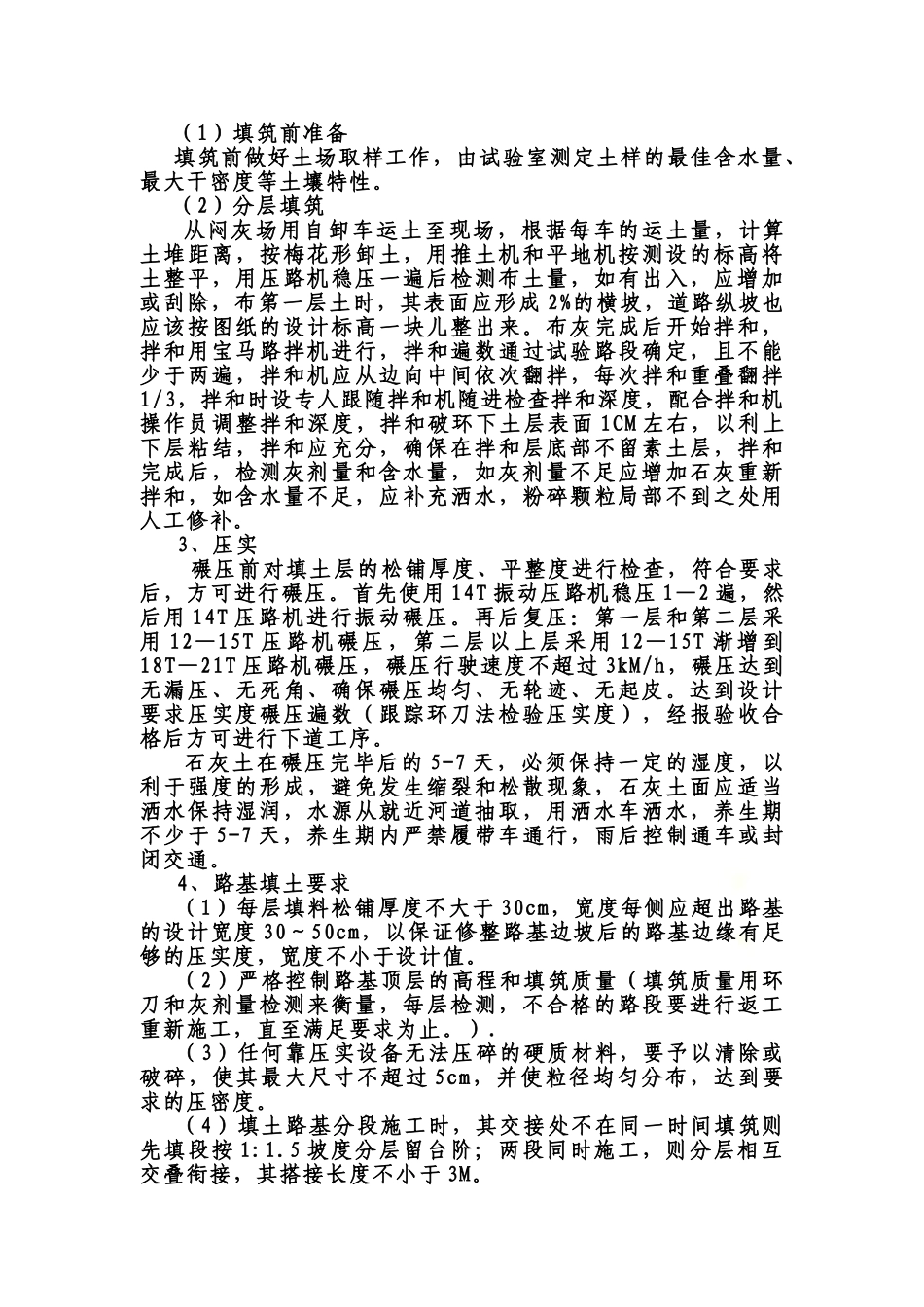

2、路基填筑 (1)填筑前准备填筑前做好土场取样工作,由试验室测定土样的最佳含水量、最大干密度等土壤特性
(2)分层填筑从闷灰场用自卸车运土至现场,根据每车的运土量,计算土堆距离,按
