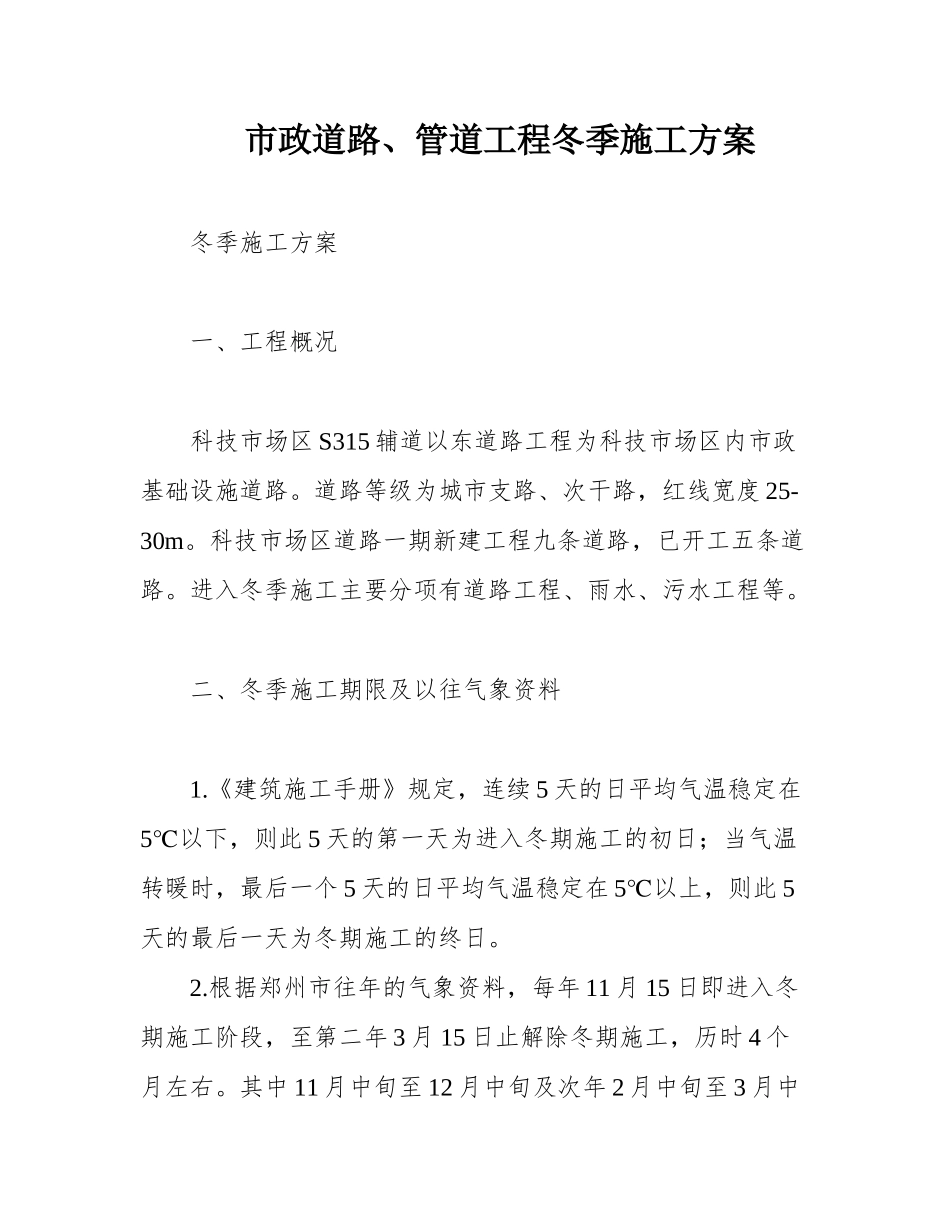

市政道路、管道工程冬季施工方案冬季施工方案一、工程概况科技市场区 S315 辅道以东道路工程为科技市场区内市政基础设施道路
道路等级为城市支路、次干路,红线宽度 25-30m
科技市场区道路一期新建工程九条道路,已开工五条道路
进入冬季施工主要分项有道路工程、雨水、污水工程等
二、冬季施工期限及以往气象资料1
《建筑施工手册》规定,连续 5 天的日平均气温稳定在5℃以下,则此 5 天的第一天为进入冬期施工的初日;当气温转暖时,最后一个 5 天的日平均气温稳定在 5℃以上,则此 5天的最后一天为冬期施工的终日
根据郑州市往年的气象资料,每年 11 月 15 日即进入冬期施工阶段,至第二年 3 月 15 日止解除冬期施工,历时 4 个月左右

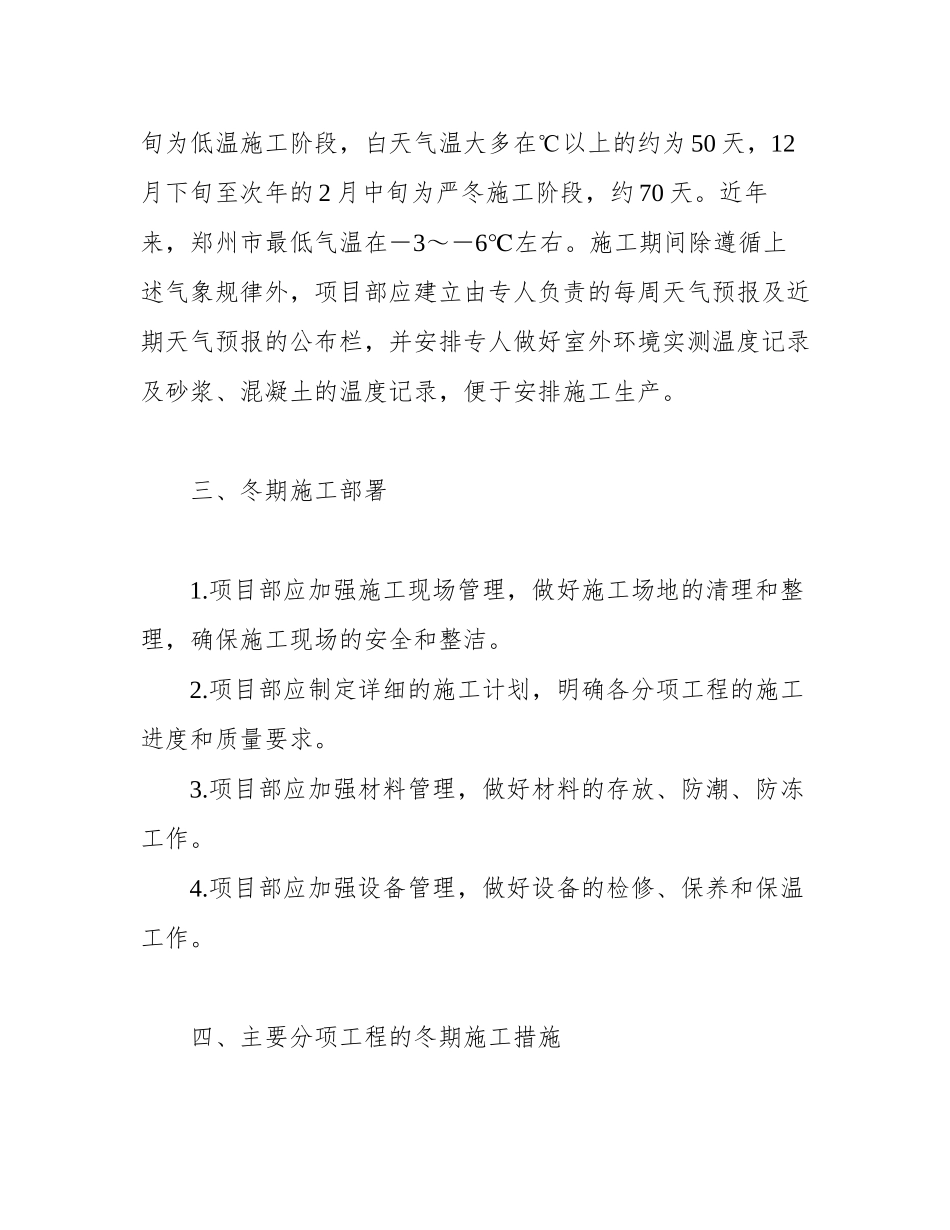

其中 11 月中旬至 12 月中旬及次年 2 月中旬至 3 月中旬为低温施工阶段,白天气温大多在℃以上的约为 50 天,12月下旬至次年的 2 月中旬为严冬施工阶段,约 70 天
近年来,郑州市最低气温在-3~-6℃左右
施工期间除遵循上述气象规律外,项目部应建立由专人负责的每周天气预报及近期天气预报的公布栏,并安排专人做好室外环境实测温度记录及砂浆、混凝土的温度记录,便于安排施工生产
三、冬期施工部署1
项目部应加强施工现场管理,做好施工场地的清理和整理,确保施工现场的安全和整洁
项目部应制定详细的施工计划,明确各分项工程的施工进度和质量要求
项目部应加强材料管理,做好材料的存放、防潮、防冻工作
项目部应加强设备管理,做好设备的检修、保养和保温工作
四、主要分项工程的冬期施工措施1

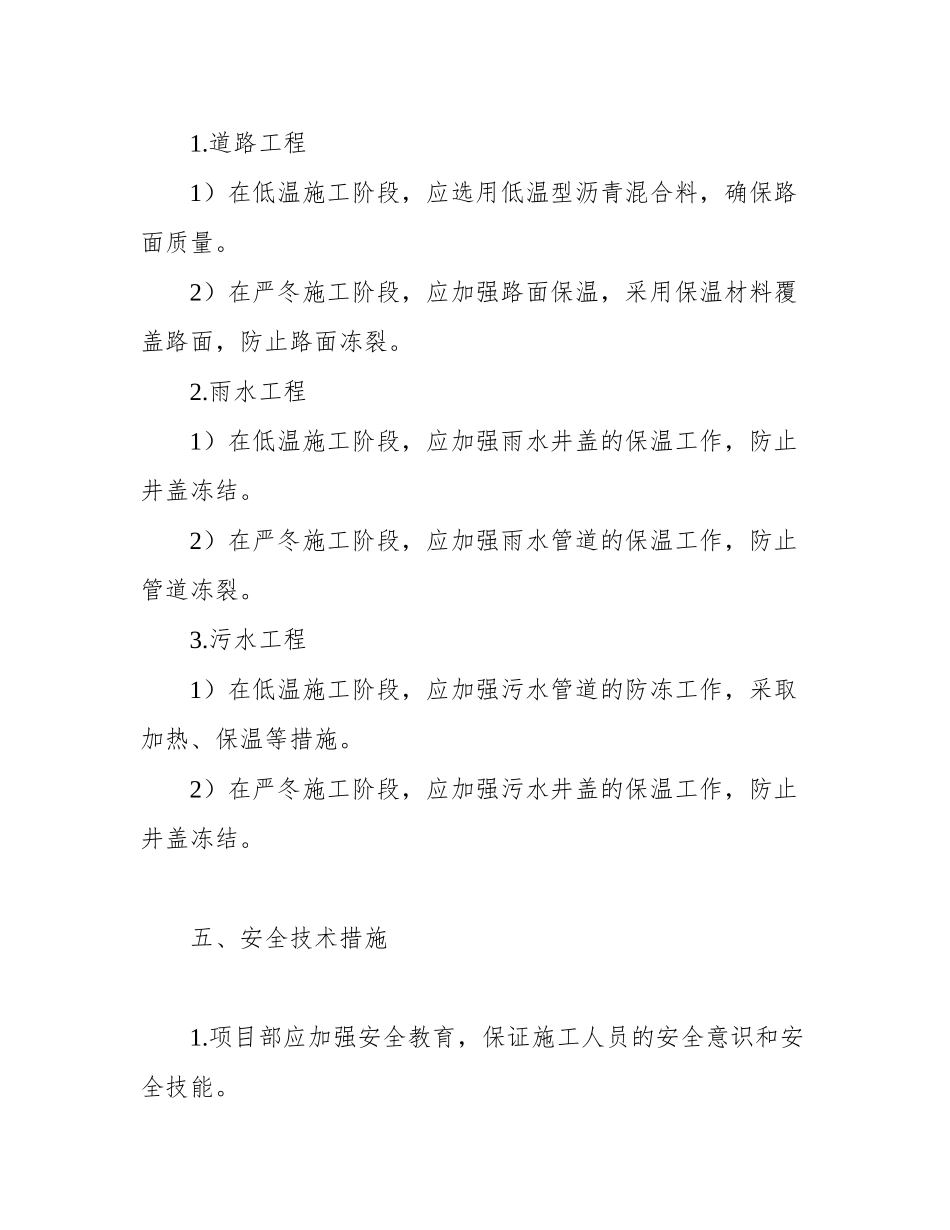

道路工程1)在低温施工阶段,应选用低温型沥青混合料,确保路面质量
2)在严冬施工阶段,应加强路面保温,采用保温材料覆盖路面,防止路面冻裂
雨水工程1)在低温施工阶段,应加强雨水井盖的保温工作,防止井盖冻结
2)在严冬施工阶段,应加强雨水管道
