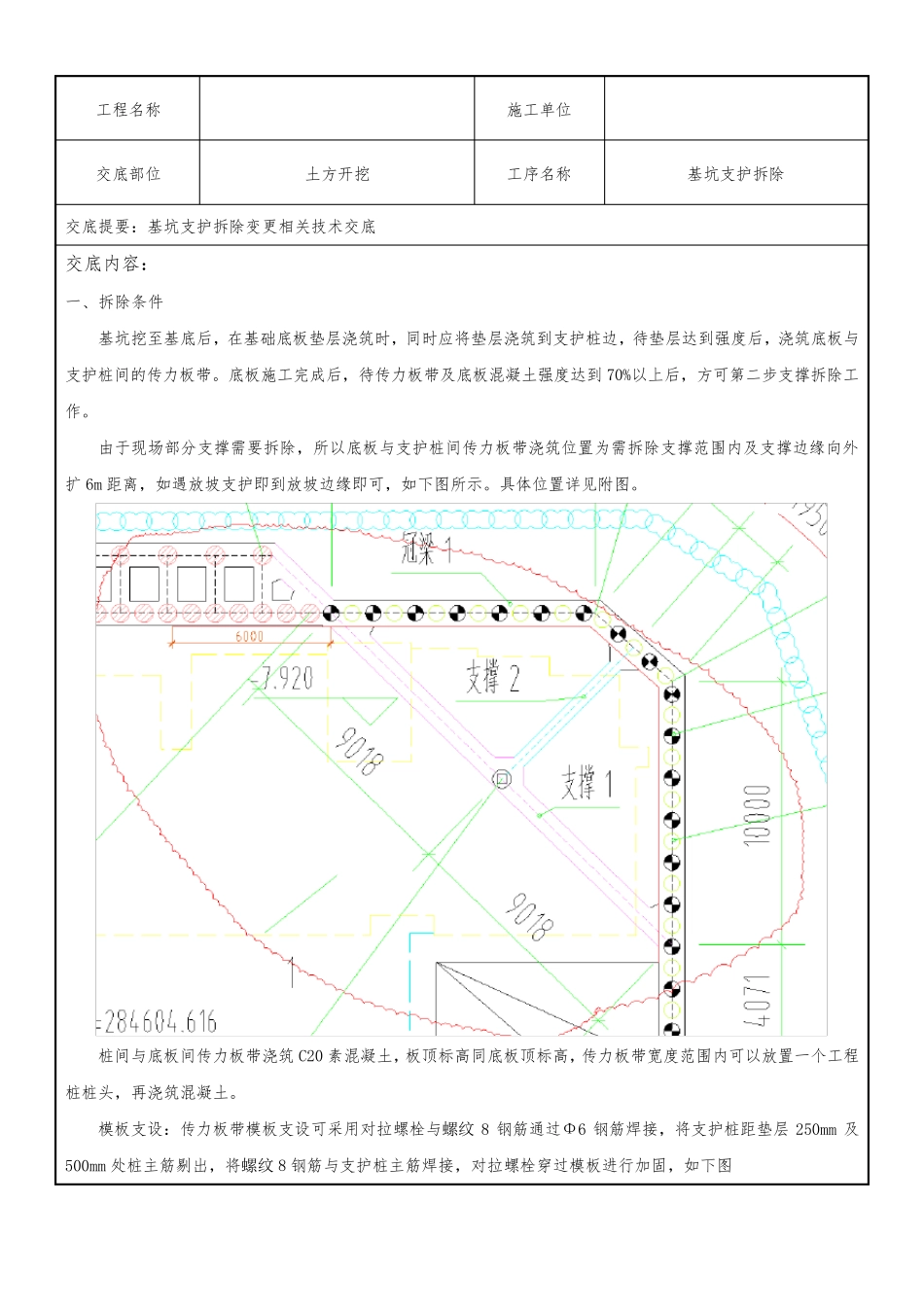

工程名称 施工单位 交底部位 土方开挖 工序名称 基坑支护拆除 交底提要:基坑支护拆除变更相关技术交底 交底内容: 一、拆除条件 基坑挖至基底后,在基础底板垫层浇筑时,同时应将垫层浇筑到支护桩边,待垫层达到强度后,浇筑底板与支护桩间的传力板带。底板施工完成后,待传力板带及底板混凝土强度达到70%以上后,方可第二步支撑拆除工作。 由于现场部分支撑需要拆除,所以底板与支护桩间传力板带浇筑位置为需拆除支撑范围内及支撑边缘向外扩6m 距离,如遇放坡支护即到放坡边缘即可,如下图所示。具体位置详见附图。 桩间与底板间传力板带浇筑C20 素混凝土,板顶标高同底板顶标高,传力板带宽度范围内可以放置一个工程桩桩头,再浇筑混凝土。 模板支设:传力板带模板支设可采用对拉螺栓与螺纹8 钢筋通过Φ6 钢筋焊接,将支护桩距垫层250mm 及500mm 处桩主筋剔出,将螺纹8 钢筋与支护桩主筋焊接,对拉螺栓穿过模板进行加固,如下图 工程名称 施工单位 交底部位 土方开挖 工序名称 基坑支护拆除 对拉螺栓螺纹8钢筋基础垫层支护桩木方模板? 6钢筋 500对拉螺栓光圆6钢筋螺纹8钢筋螺纹8钢筋光圆6钢筋对拉螺栓连接件侧面图连接件俯视图 注:模板支设如另有简单、适用的方法,也可与技术部共同协商确定后实施。 二、拆除原则 在支撑拆除过程中,支护结构受力发生很大变化,支持拆除程序应考虑支撑拆除后对整个支护结构不产生过大的受力突变,一般可遵循以下原则: 工程名称 施工单位 交底部位 土方开挖 工序名称 基坑支护拆除 1) 分区分段设置的支撑,拆除也宜分区分段进行。 2) 整体支撑根据后道工序要求逐步拆除。 3) 如有支撑柱的部位,先将支撑杆件与支承柱断开后,方可进行支撑杆件的破碎拆除,防止拆除施工对支承柱造成损害。 4) 断开支撑杆件与支承柱时,应采用风镐用人工拆除。 1.施工工艺 1) 支撑拆除 支撑拆除工艺流程: 垫层施工→底板与支护桩之间浇筑素混凝土转换板→底板施工→拆除施工准备→搭设操作架→支撑拆除→支承柱拆除→拆除物清理→移交作业面 支撑拆除工况: 地下室底板施工完成,底板与支护桩间的传力板带施工完成并达到设计强度后,方可拆除支撑,支撑拆除工况图详见下图 工程名称 施工单位 交底部位 土方开挖 工序名称 基坑支护拆除 拆撑回 填示意图 2.施工准备 (1)、 为防止拆除支撑时,混凝土块掉入地库及楼座剪力墙内及方便后续运输,必须在临近外墙...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基坑支护拆除技术交底

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
