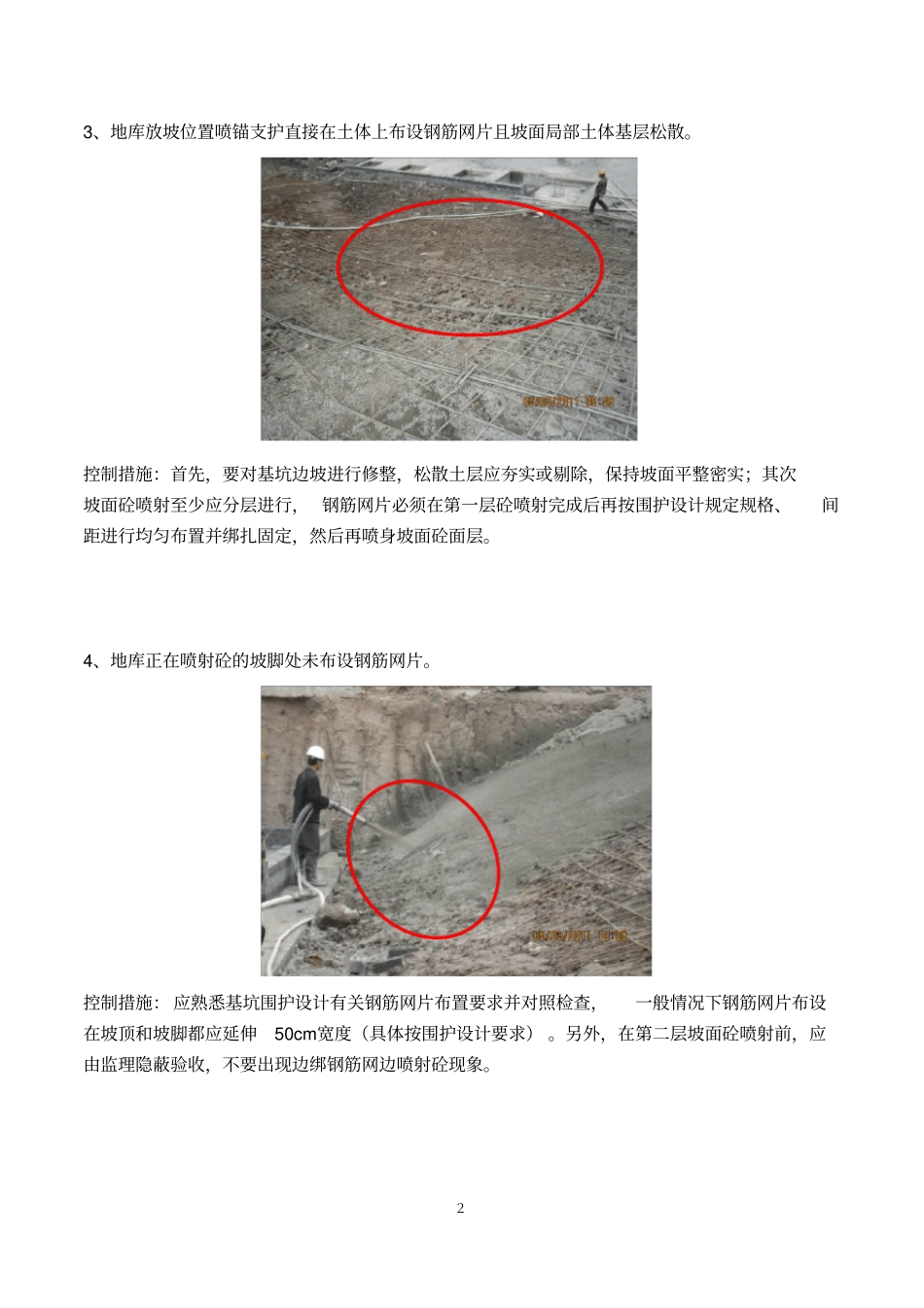

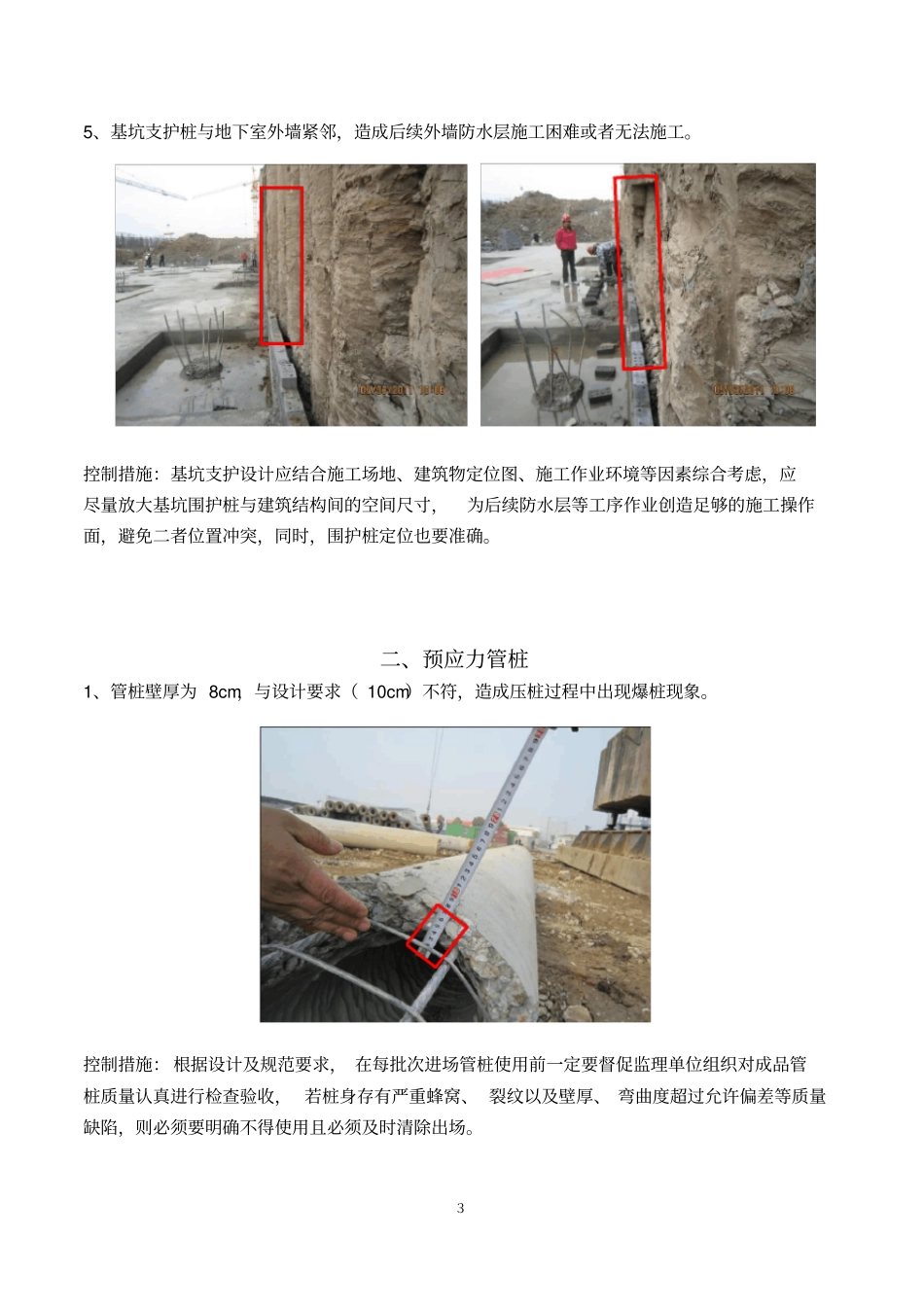

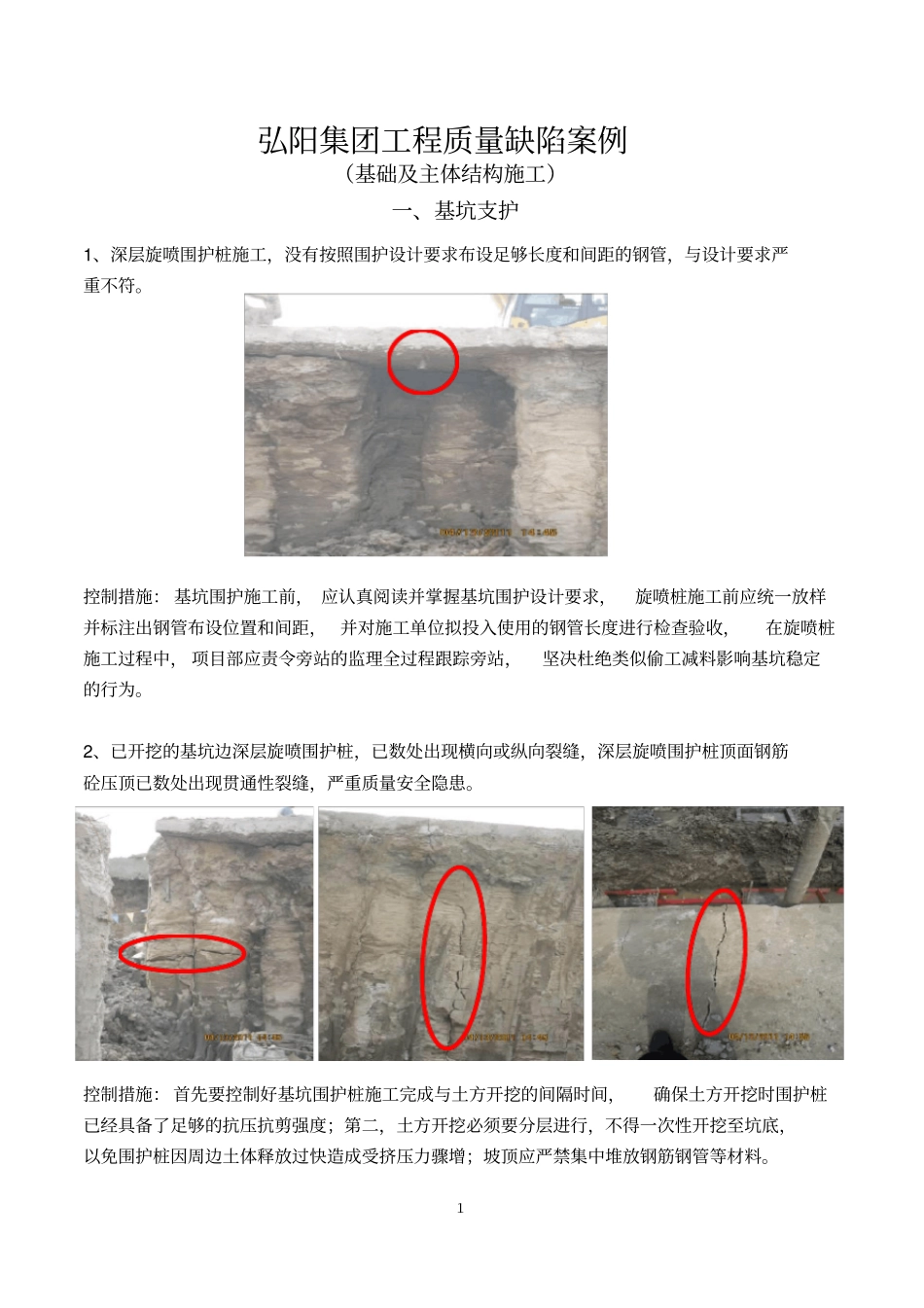

1弘阳集团工程质量缺陷案例(基础及主体结构施工)一、基坑支护1、深层旋喷围护桩施工,没有按照围护设计要求布设足够长度和间距的钢管,与设计要求严重不符。控制措施: 基坑围护施工前, 应认真阅读并掌握基坑围护设计要求,旋喷桩施工前应统一放样并标注出钢管布设位置和间距, 并对施工单位拟投入使用的钢管长度进行检查验收,在旋喷桩施工过程中, 项目部应责令旁站的监理全过程跟踪旁站,坚决杜绝类似偷工减料影响基坑稳定的行为。2、已开挖的基坑边深层旋喷围护桩,已数处出现横向或纵向裂缝,深层旋喷围护桩顶面钢筋砼压顶已数处出现贯通性裂缝,严重质量安全隐患。控制措施: 首先要控制好基坑围护桩施工完成与土方开挖的间隔时间,确保土方开挖时围护桩已经具备了足够的抗压抗剪强度;第二,土方开挖必须要分层进行,不得一次性开挖至坑底,以免围护桩因周边土体释放过快造成受挤压力骤增;坡顶应严禁集中堆放钢筋钢管等材料。23、地库放坡位置喷锚支护直接在土体上布设钢筋网片且坡面局部土体基层松散。控制措施:首先,要对基坑边坡进行修整,松散土层应夯实或剔除,保持坡面平整密实;其次坡面砼喷射至少应分层进行, 钢筋网片必须在第一层砼喷射完成后再按围护设计规定规格、间距进行均匀布置并绑扎固定,然后再喷身坡面砼面层。4、地库正在喷射砼的坡脚处未布设钢筋网片。控制措施: 应熟悉基坑围护设计有关钢筋网片布置要求并对照检查,一般情况下钢筋网片布设在坡顶和坡脚都应延伸50cm宽度(具体按围护设计要求) 。另外,在第二层坡面砼喷射前,应由监理隐蔽验收,不要出现边绑钢筋网边喷射砼现象。35、基坑支护桩与地下室外墙紧邻,造成后续外墙防水层施工困难或者无法施工。控制措施:基坑支护设计应结合施工场地、建筑物定位图、施工作业环境等因素综合考虑,应尽量放大基坑围护桩与建筑结构间的空间尺寸,为后续防水层等工序作业创造足够的施工操作面,避免二者位置冲突,同时,围护桩定位也要准确。二、预应力管桩1、管桩壁厚为 8cm,与设计要求( 10cm)不符,造成压桩过程中出现爆桩现象。控制措施: 根据设计及规范要求, 在每批次进场管桩使用前一定要督促监理单位组织对成品管桩质量认真进行检查验收, 若桩身存有严重蜂窝、 裂纹以及壁厚、 弯曲度超过允许偏差等质量缺陷,则必须要明确不得使用且必须及时清除出场。42、管桩桩身存在较长或全截面裂缝。控制措施: 加强对每批次进场成品管桩质量...
