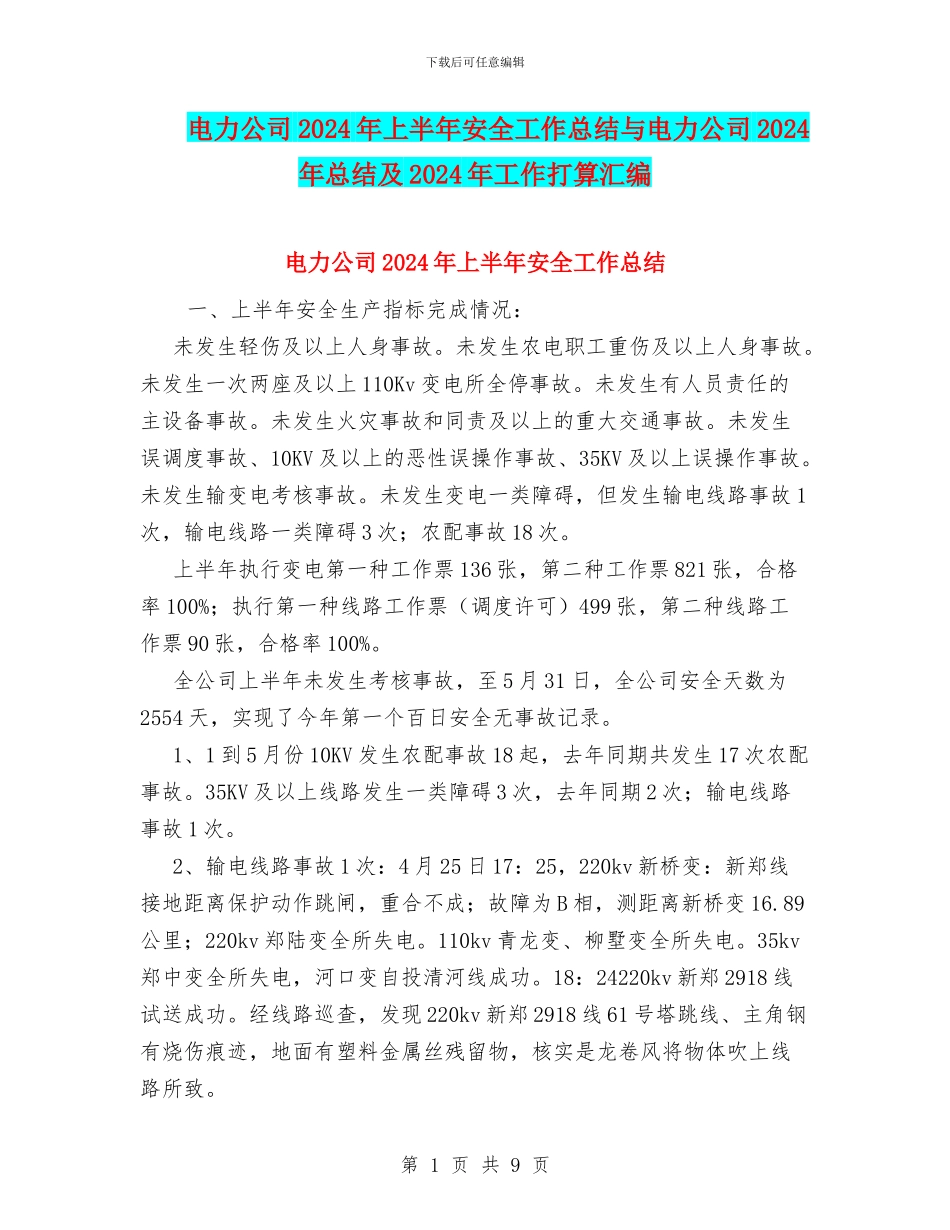

下载后可任意编辑电力公司 2024 年上半年安全工作总结与电力公司 2024年总结及 2024 年工作打算汇编电力公司 2024 年上半年安全工作总结一、上半年安全生产指标完成情况: 未发生轻伤及以上人身事故
未发生农电职工重伤及以上人身事故
未发生一次两座及以上 110Kv 变电所全停事故
未发生有人员责任的主设备事故
未发生火灾事故和同责及以上的重大交通事故
未发生误调度事故、10KV 及以上的恶性误操作事故、35KV 及以上误操作事故
未发生输变电考核事故
未发生变电一类障碍,但发生输电线路事故 1次,输电线路一类障碍 3 次;农配事故 18 次
上半年执行变电第一种工作票 136 张,第二种工作票 821 张,合格率 100%;执行第一种线路工作票(调度许可)499 张,第二种线路工作票 90 张,合格率 100%
全公司上半年未发生考核事故,至 5 月 31 日,全公司安全天数为2554 天,实现了今年第一个百日安全无事故记录
1、1 到 5 月份 10KV 发生农配事故 18 起,去年同期共发生 17 次农配事故
35KV 及以上线路发生一类障碍 3 次,去年同期 2 次;输电线路事故 1 次
2、输电线路事故 1 次:4 月 25 日 17:25,220kv 新桥变:新郑线接地距离保护动作跳闸,重合不成;故障为 B 相,测距离新桥变 16
89公里;220kv 郑陆变全所失电
110kv 青龙变、柳墅变全所失电
35kv郑中变全所失电,河口变自投清河线成功
18:24220kv 新郑 2918 线试送成功
经线路巡查,发现 220kv 新郑 2918 线 61 号塔跳线、主角钢有烧伤痕迹,地面有塑料金属丝残留物,核实是龙卷风将物体吹上线路所致
第 1 页 共 9 页下载后可任意编辑 3、输电线路一类障碍:A、3 月 1 日 500kv 武南变 110k
