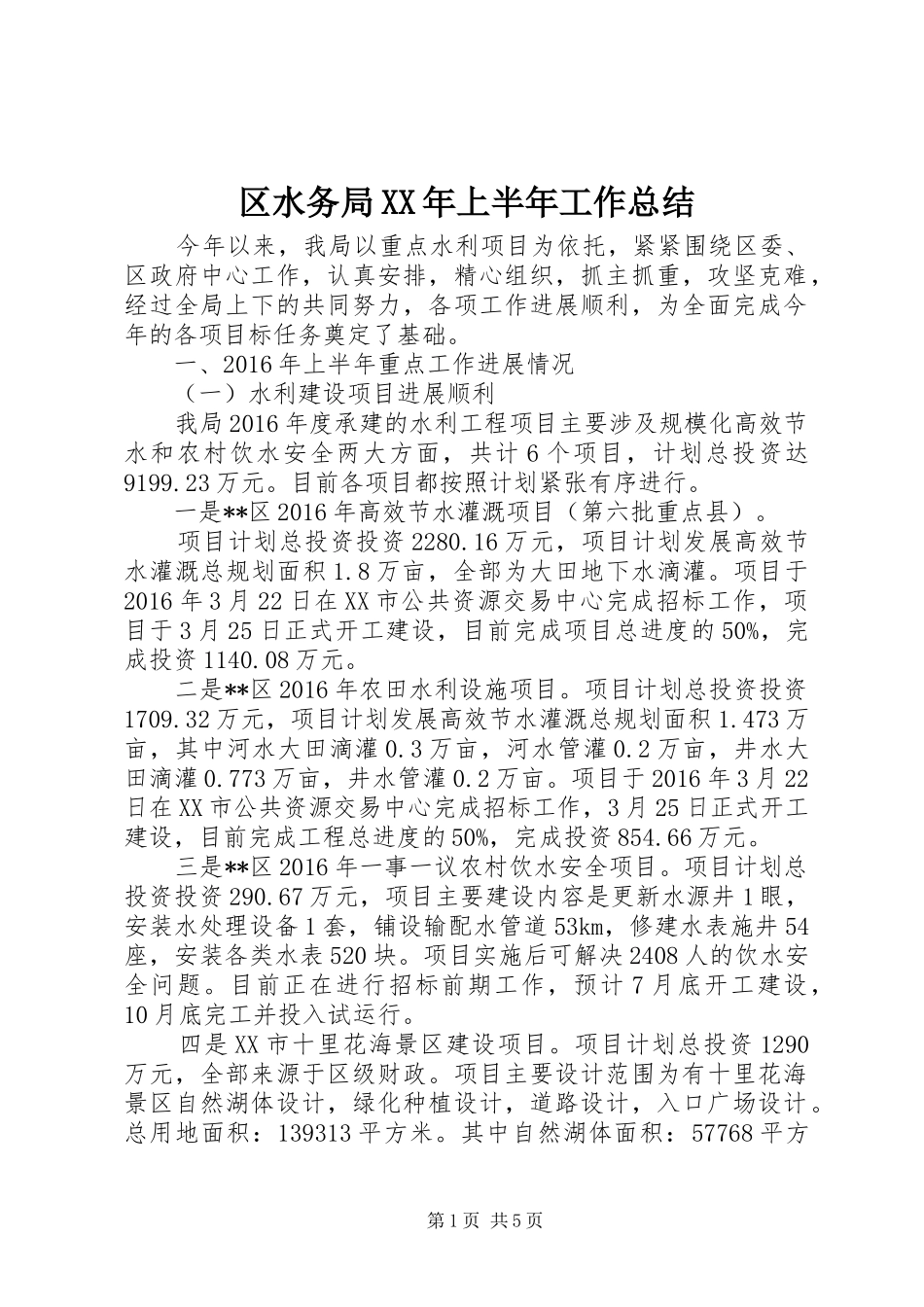

区水务局 XX 年上半年工作总结 今年以来,我局以重点水利项目为依托,紧紧围绕区委、区政府中心工作,认真安排,精心组织,抓主抓重,攻坚克难,经过全局上下的共同努力,各项工作进展顺利,为全面完成今年的各项目标任务奠定了基础
一、2016 年上半年重点工作进展情况 (一)水利建设项目进展顺利 我局 2016 年度承建的水利工程项目主要涉及规模化高效节水和农村饮水安全两大方面,共计 6 个项目,计划总投资达9199
目前各项目都按照计划紧张有序进行
一是**区 2016 年高效节水灌溉项目(第六批重点县)
项目计划总投资投资 2280
16 万元,项目计划发展高效节水灌溉总规划面积 1
8 万亩,全部为大田地下水滴灌
项目于2016 年 3 月 22 日在 XX 市公共资源交易中心完成招标工作,项目于 3 月 25 日正式开工建设,目前完成项目总进度的 50%,完成投资 1140
二是**区 2016 年农田水利设施项目
项目计划总投资投资1709
32 万元,项目计划发展高效节水灌溉总规划面积 1
473 万亩,其中河水大田滴灌 0
3 万亩,河水管灌 0
2 万亩,井水大田滴灌 0
773 万亩,井水管灌 0
项目于 2016 年 3 月 22日在 XX 市公共资源交易中心完成招标工作,3 月 25 日正式开工建设,目前完成工程总进度的 50%,完成投资 854
三是**区 2016 年一事一议农村饮水安全项目
项目计划总投资投资 290
67 万元,项目主要建设内容是更新水源井 1 眼,安装水处理设备 1 套,铺设输配水管道 53km,修建水表施井 54座,安装各类水表 520 块
项目实施后可解决 2408 人的饮水安全问题

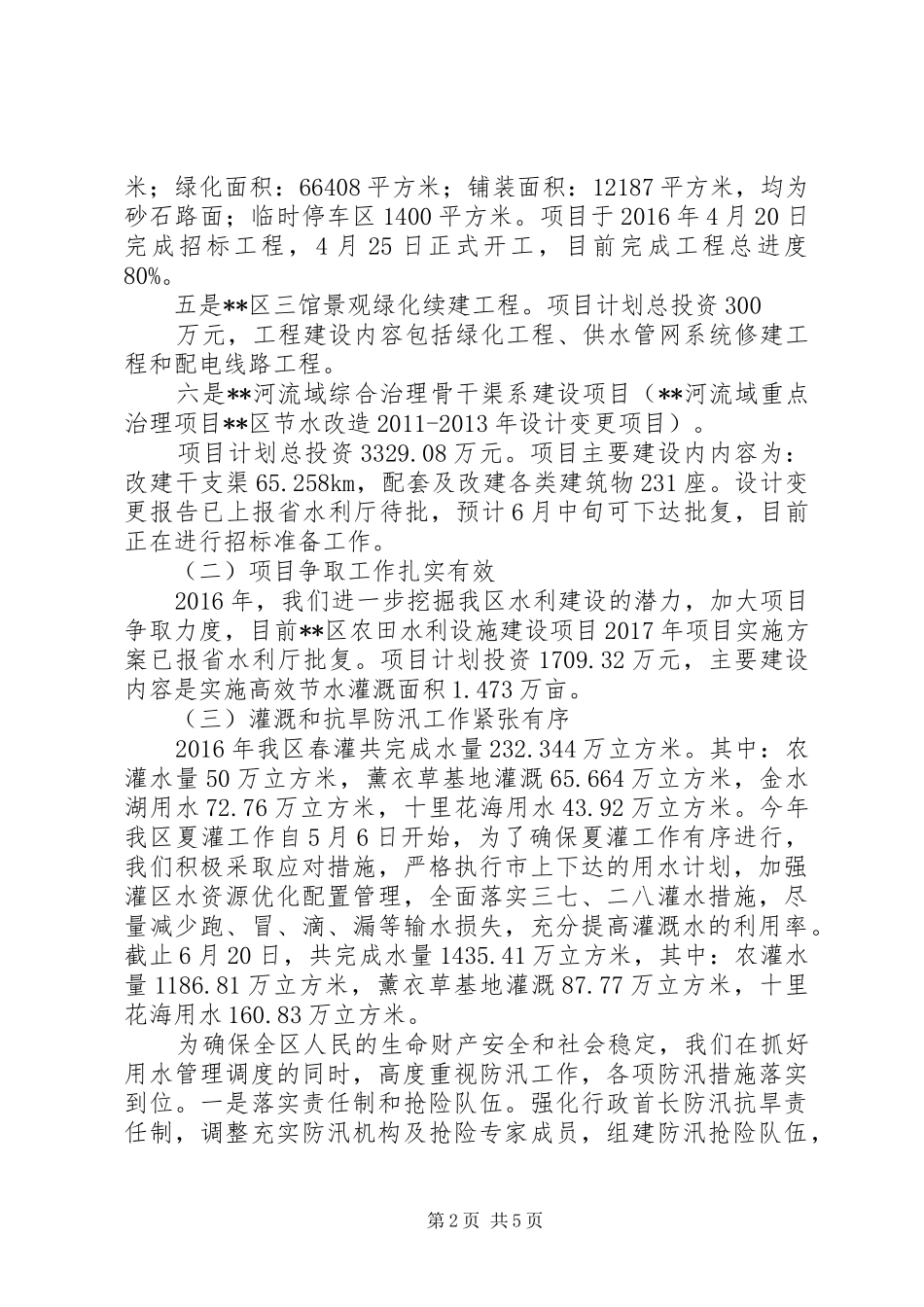

目前正在进行招标前期工作,预计 7 月底开工建设,10 月底完工并投入试运行
