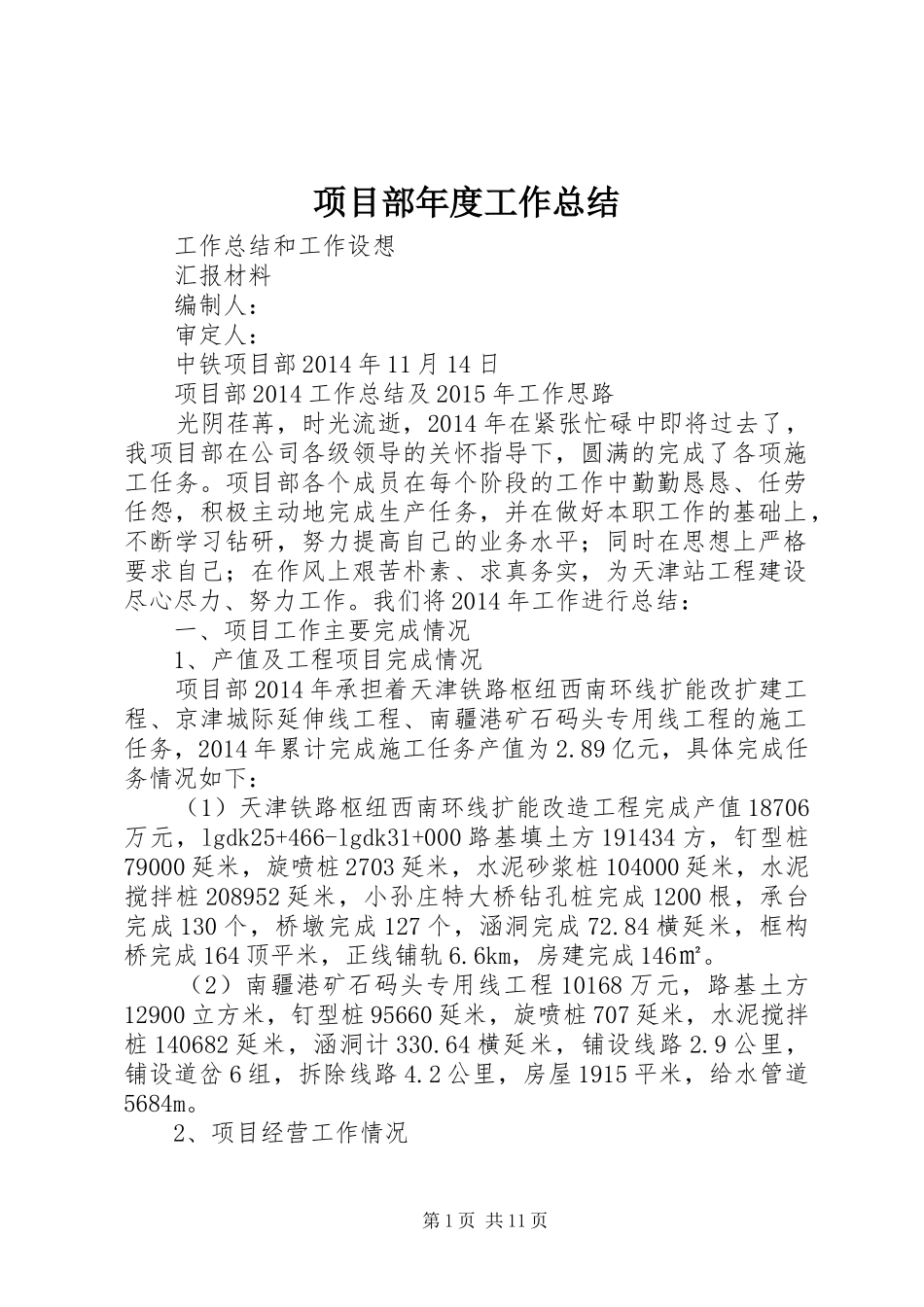

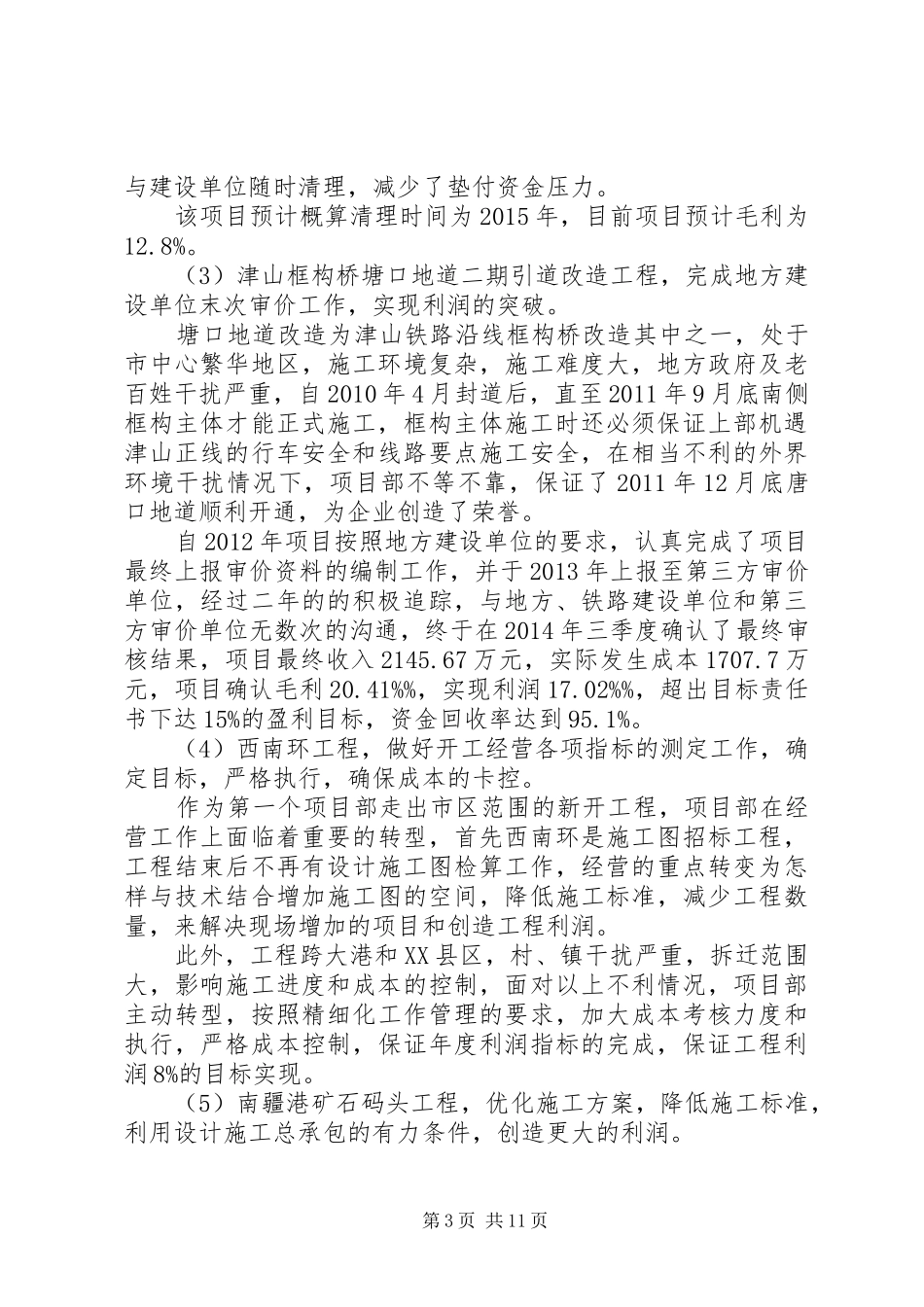

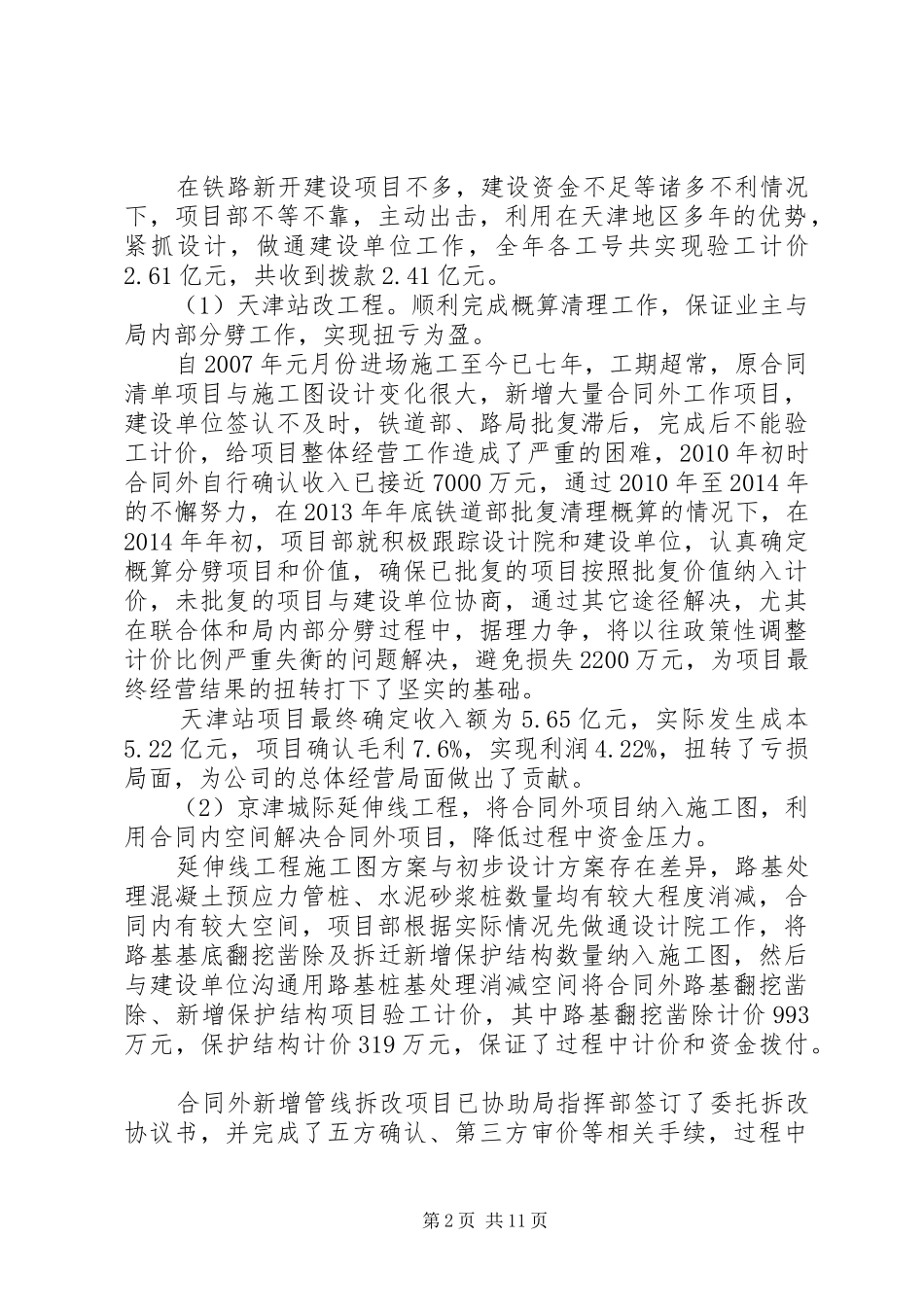

项目部年度工作总结 工作总结和工作设想 汇报材料 编制人: 审定人: 中铁项目部 2014 年 11 月 14 日 项目部 2014 工作总结及 2015 年工作思路 光阴荏苒,时光流逝,2014 年在紧张忙碌中即将过去了,我项目部在公司各级领导的关怀指导下,圆满的完成了各项施工任务。项目部各个成员在每个阶段的工作中勤勤恳恳、任劳任怨,积极主动地完成生产任务,并在做好本职工作的基础上,不断学习钻研,努力提高自己的业务水平;同时在思想上严格要求自己;在作风上艰苦朴素、求真务实,为天津站工程建设尽心尽力、努力工作。我们将 2014 年工作进行总结: 一、项目工作主要完成情况 1、产值及工程项目完成情况 项目部 2014 年承担着天津铁路枢纽西南环线扩能改扩建工程、京津城际延伸线工程、南疆港矿石码头专用线工程的施工任务,2014 年累计完成施工任务产值为 2.89 亿元,具体完成任务情况如下: (1)天津铁路枢纽西南环线扩能改造工程完成产值 18706万元,lgdk25+466-lgdk31+000 路基填土方 191434 方,钉型桩79000 延米,旋喷桩 2703 延米,水泥砂浆桩 104000 延米,水泥搅拌桩 208952 延米,小孙庄特大桥钻孔桩完成 1200 根,承台完成 130 个,桥墩完成 127 个,涵洞完成 72.84 横延米,框构桥完成 164 顶平米,正线铺轨 6.6km,房建完成 146㎡。 (2)南疆港矿石码头专用线工程 10168 万元,路基土方12900 立方米,钉型桩 95660 延米,旋喷桩 707 延米,水泥搅拌桩 140682 延米,涵洞计 330.64 横延米,铺设线路 2.9 公里,铺设道岔 6 组,拆除线路 4.2 公里,房屋 1915 平米,给水管道5684m。 2、项目经营工作情况 第 1 页 共 11 页 在铁路新开建设项目不多,建设资金不足等诸多不利情况下,项目部不等不靠,主动出击,利用在天津地区多年的优势,紧抓设计,做通建设单位工作,全年各工号共实现验工计价2.61 亿元,共收到拨款 2.41 亿元。 (1)天津站改工程。顺利完成概算清理工作,保证业主与局内部分劈工作,实现扭亏为盈。 自 2007 年元月份进场施工至今已七年,工期超常,原合同清单项目与施工图设计变化很大,新增大量合同外工作项目,建设单位签认不及时,铁道部、路局批复滞后,完成后不能验工计价,给项目整体经营工作造成了严重的困难,2010 年初时合同外自行确认收入已接近 7000 万元,通过 2010 年至 2014 年的不懈努力,在 2013 年...
