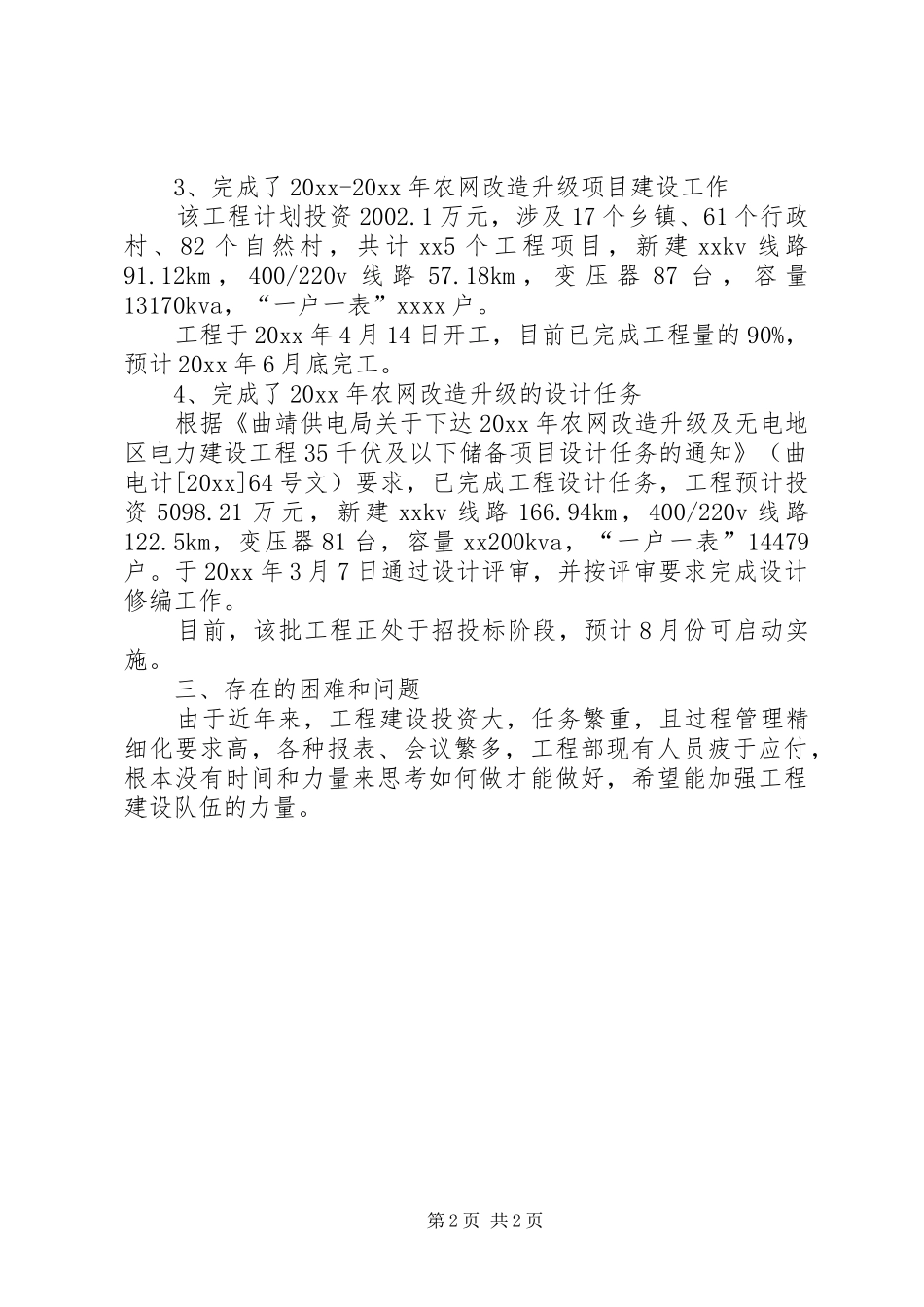

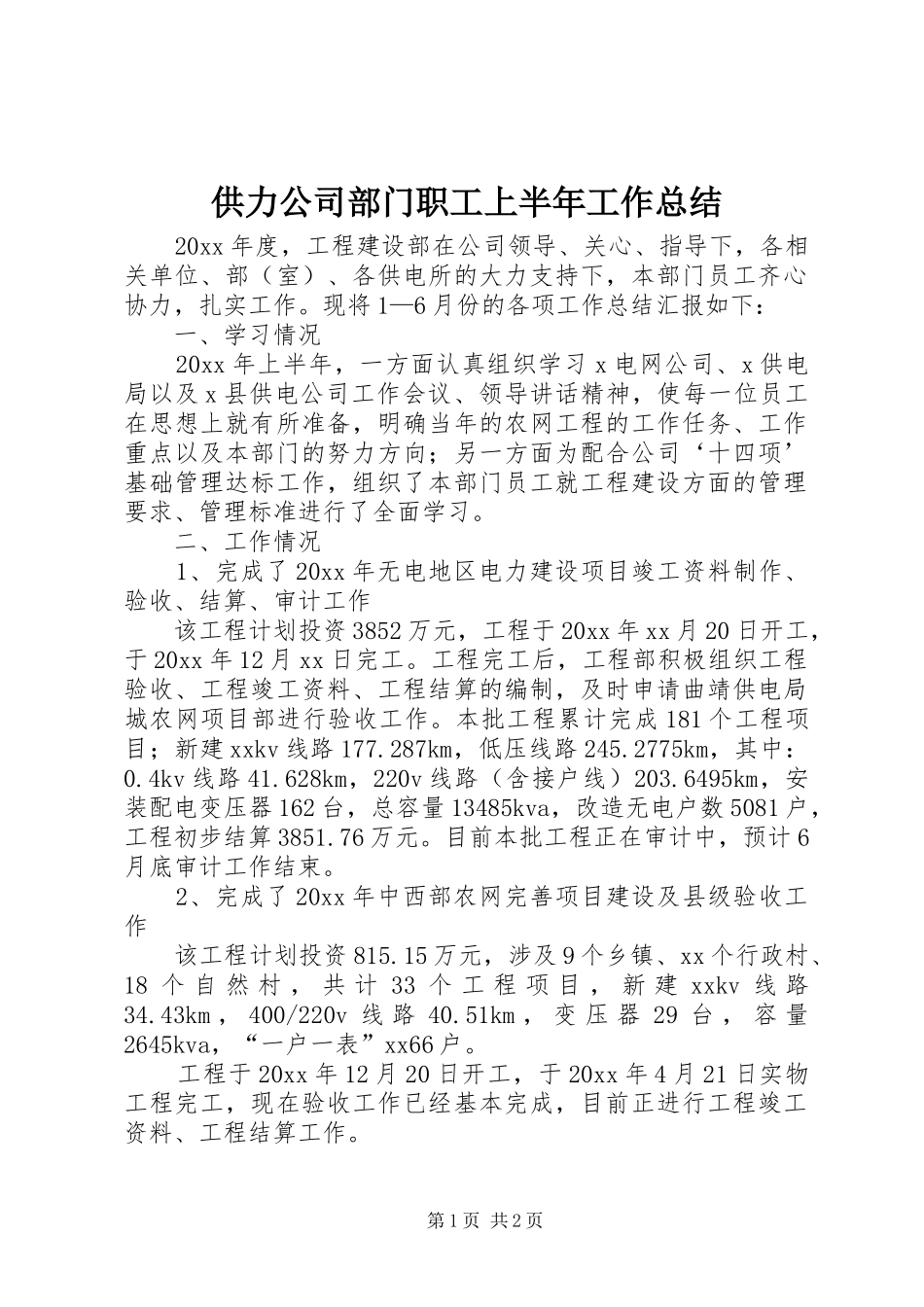

供力公司部门职工上半年工作总结 20xx 年度,工程建设部在公司领导、关心、指导下,各相关单位、部(室)、各供电所的大力支持下,本部门员工齐心协力,扎实工作。现将 1—6 月份的各项工作总结汇报如下: 一、学习情况 20xx 年上半年,一方面认真组织学习 x 电网公司、x 供电局以及 x 县供电公司工作会议、领导讲话精神,使每一位员工在思想上就有所准备,明确当年的农网工程的工作任务、工作重点以及本部门的努力方向;另一方面为配合公司‘十四项’基础管理达标工作,组织了本部门员工就工程建设方面的管理要求、管理标准进行了全面学习。 二、工作情况 1、完成了 20xx 年无电地区电力建设项目竣工资料制作、验收、结算、审计工作 该工程计划投资 3852 万元,工程于 20xx 年 xx 月 20 日开工,于 20xx 年 12 月 xx 日完工。工程完工后,工程部积极组织工程验收、工程竣工资料、工程结算的编制,及时申请曲靖供电局城农网项目部进行验收工作。本批工程累计完成 181 个工程项目;新建 xxkv 线路 177.287km,低压线路 245.2775km,其中:0.4kv 线路 41.628km,220v 线路(含接户线)203.6495km,安装配电变压器 162 台,总容量 13485kva,改造无电户数 5081 户,工程初步结算 3851.76 万元。目前本批工程正在审计中,预计 6月底审计工作结束。 2、完成了 20xx 年中西部农网完善项目建设及县级验收工作 该工程计划投资 815.15 万元,涉及 9 个乡镇、xx 个行政村、18 个 自 然 村 , 共 计 33 个 工 程 项 目 , 新 建 xxkv 线 路34.43km , 400/220v 线 路 40.51km , 变 压 器 29 台 , 容 量2645kva,“一户一表”xx66 户。 工程于 20xx 年 12 月 20 日开工,于 20xx 年 4 月 21 日实物工程完工,现在验收工作已经基本完成,目前正进行工程竣工资料、工程结算工作。 第 1 页 共 2 页 3、完成了 20xx-20xx 年农网改造升级项目建设工作 该工程计划投资 2002.1 万元,涉及 17 个乡镇、61 个行政村、 82 个自然村,共计 xx5 个工程项目,新建 xxkv 线路91.12km , 400/220v 线 路 57.18km , 变 压 器 87 台 , 容 量13170kva,“一户一表”xxxx 户。 工程于 20xx 年 4 月 14 日开工,目前已完成工程量的 90%,预计 20xx 年 6 月底完工。 4、完成了 20xx 年农网改造升级的设计任务 根...
