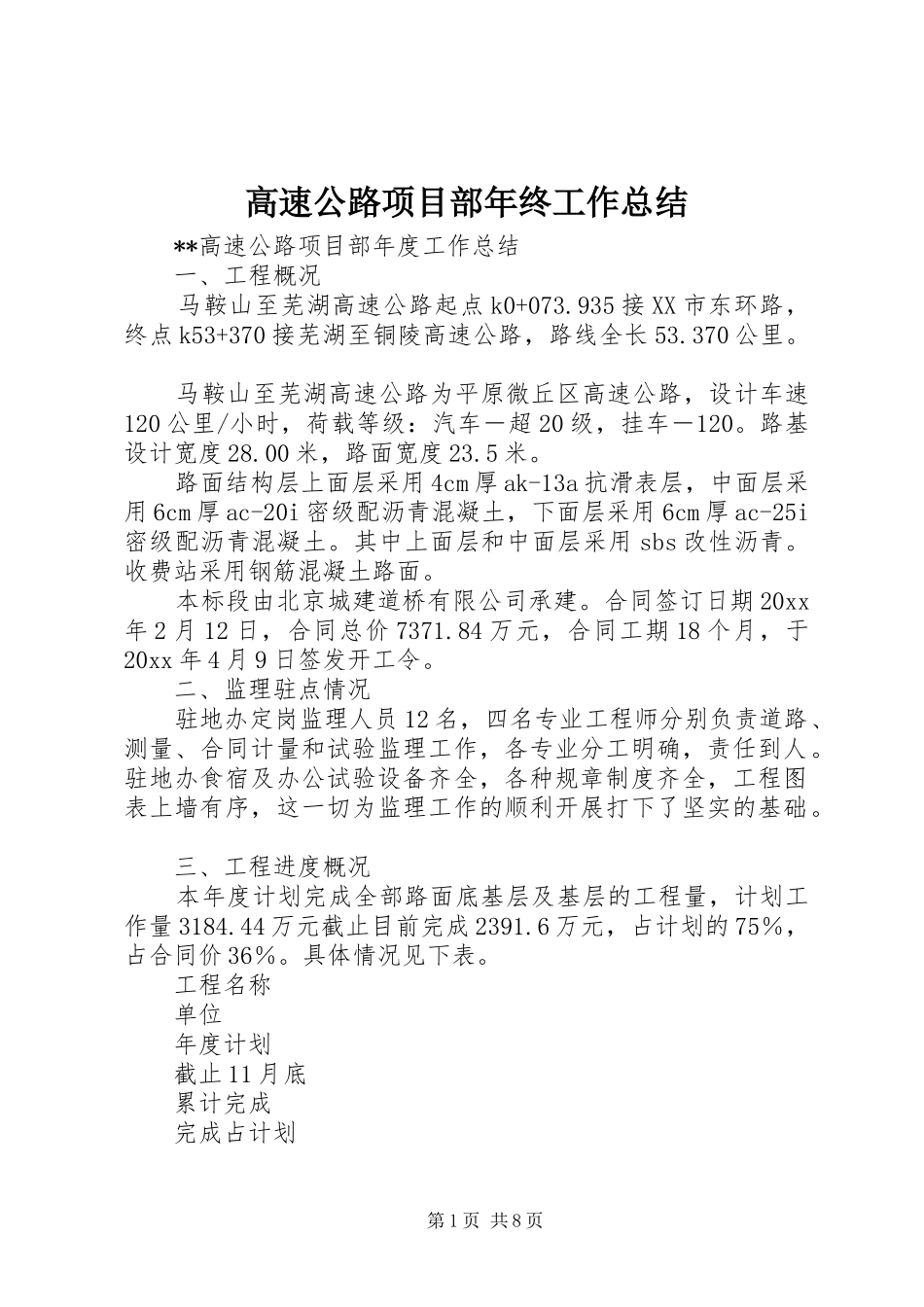

高速公路项目部年终工作总结 **高速公路项目部年度工作总结 一、工程概况 马鞍山至芜湖高速公路起点 k0+073
935 接 XX 市东环路,终点 k53+370 接芜湖至铜陵高速公路,路线全长 53
370 公里
马鞍山至芜湖高速公路为平原微丘区高速公路,设计车速120 公里/小时,荷载等级:汽车-超 20 级,挂车-120
路基设计宽度 28
00 米,路面宽度 23
路面结构层上面层采用 4cm 厚 ak-13a 抗滑表层,中面层采用 6cm 厚 ac-20i 密级配沥青混凝土,下面层采用 6cm 厚 ac-25i密级配沥青混凝土
其中上面层和中面层采用 sbs 改性沥青
收费站采用钢筋混凝土路面
本标段由北京城建道桥有限公司承建
合同签订日期 20xx年 2 月 12 日,合同总价 7371
84 万元,合同工期 18 个月,于20xx 年 4 月 9 日签发开工令
二、监理驻点情况 驻地办定岗监理人员 12 名,四名专业工程师分别负责道路、测量、合同计量和试验监理工作,各专业分工明确,责任到人
驻地办食宿及办公试验设备齐全,各种规章制度齐全,工程图表上墙有序,这一切为监理工作的顺利开展打下了坚实的基础
三、工程进度概况 本年度计划完成全部路面底基层及基层的工程量,计划工作量 3184
44 万元截止目前完成 2391
6 万元,占计划的 75%,占合同价 36%
具体情况见下表

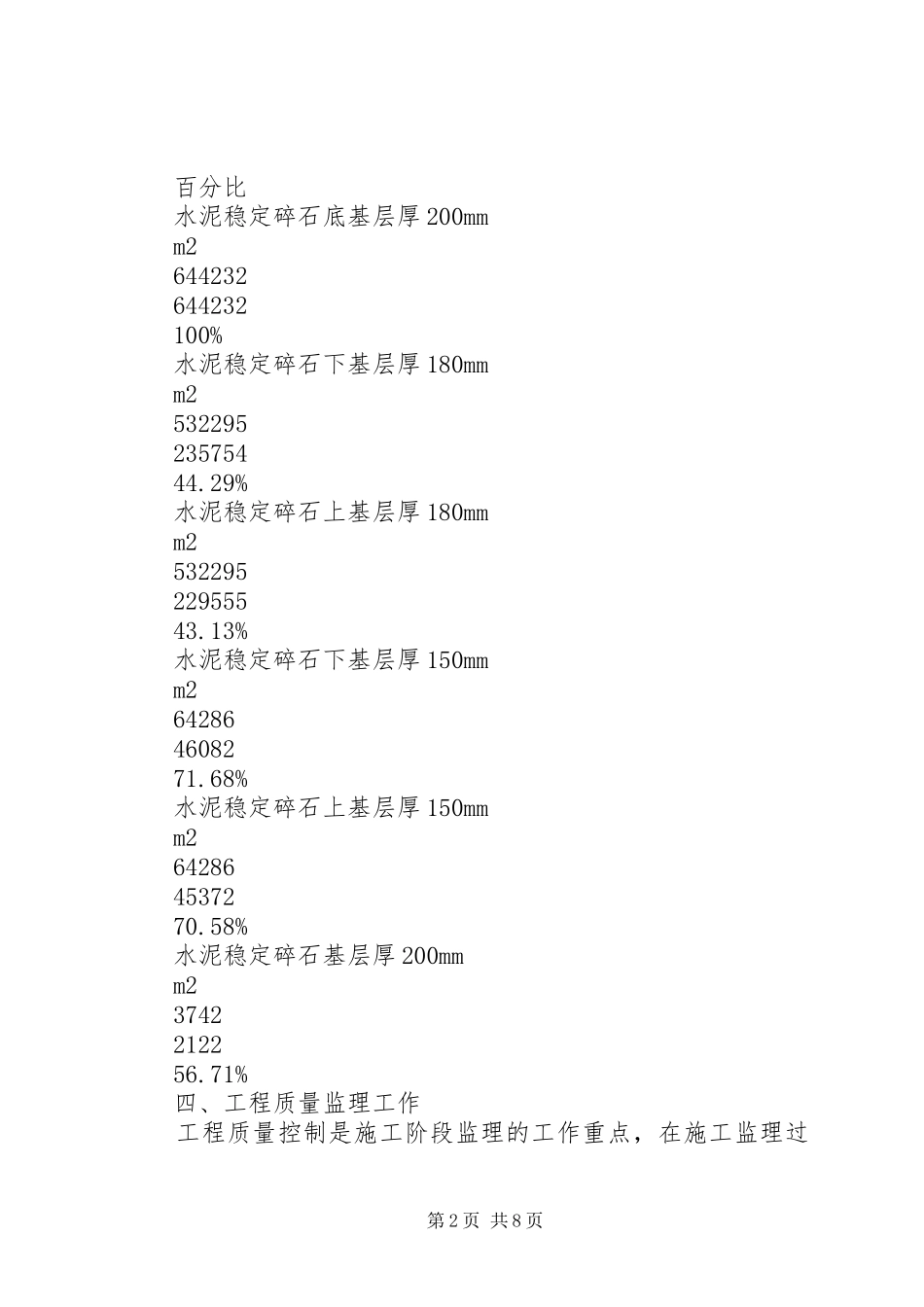

工程名称 单位 年度计划 截止 11 月底 累计完成 完成占计划 第 1 页 共 8 页 百分比 水泥稳定碎石底基层厚 200mm m2 644232 644232 100% 水泥稳定碎石下基层厚 180mm m2 532295 235754 44
29% 水泥稳定碎石上基层厚 180mm m2 532295 229555 43
13% 水泥稳定碎石下基层厚 150mm
