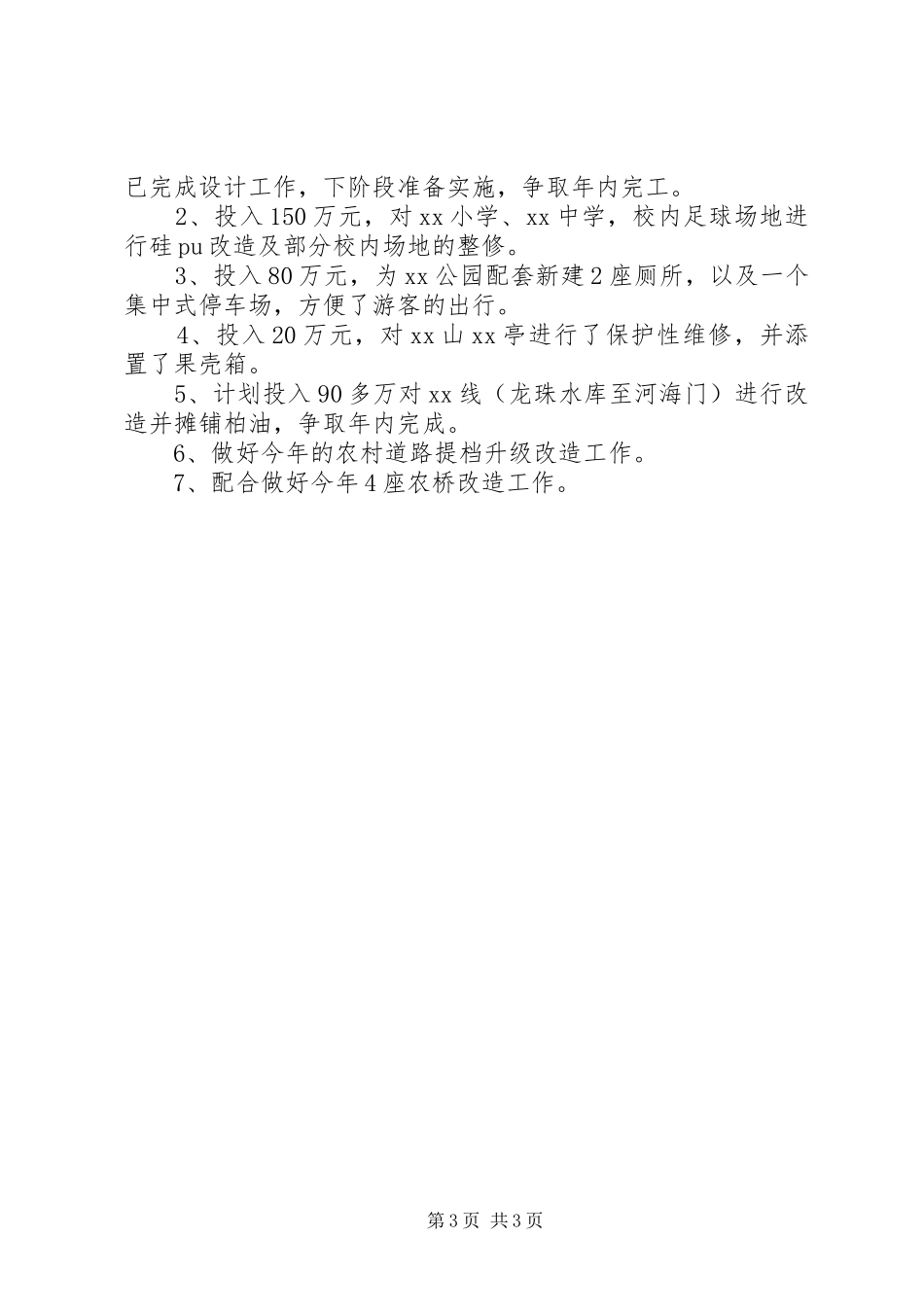

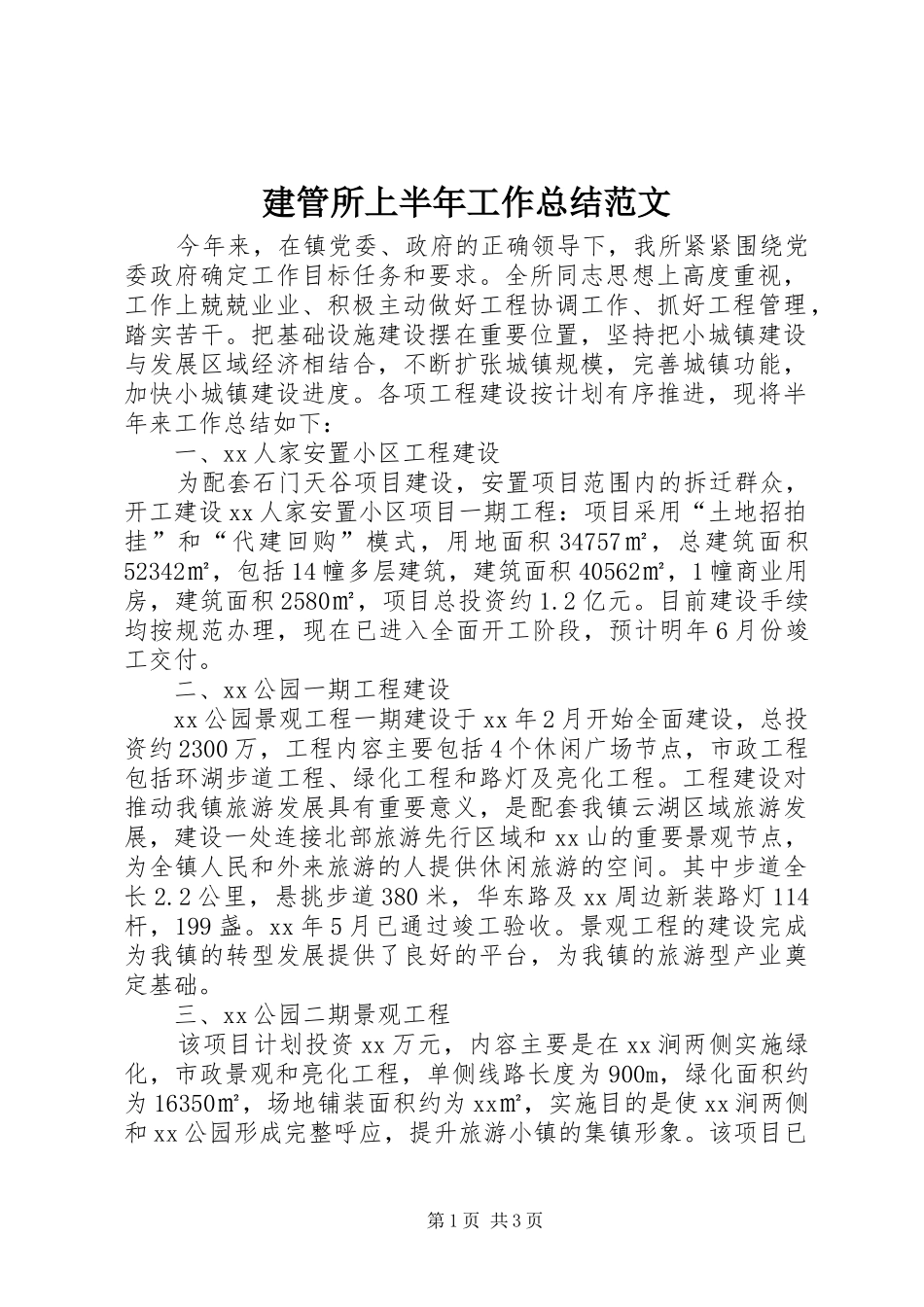

建管所上半年工作总结范文 今年来,在镇党委、政府的正确领导下,我所紧紧围绕党委政府确定工作目标任务和要求。全所同志思想上高度重视,工作上兢兢业业、积极主动做好工程协调工作、抓好工程管理,踏实苦干。把基础设施建设摆在重要位置,坚持把小城镇建设与发展区域经济相结合,不断扩张城镇规模,完善城镇功能,加快小城镇建设进度。各项工程建设按计划有序推进,现将半年来工作总结如下: 一、xx 人家安置小区工程建设 为配套石门天谷项目建设,安置项目范围内的拆迁群众,开工建设 xx 人家安置小区项目一期工程:项目采用“土地招拍挂”和“代建回购”模式,用地面积 34757㎡,总建筑面积52342㎡,包括 14 幢多层建筑,建筑面积 40562㎡,1 幢商业用房,建筑面积 2580㎡,项目总投资约 1.2 亿元。目前建设手续均按规范办理,现在已进入全面开工阶段,预计明年 6 月份竣工交付。 二、xx 公园一期工程建设 xx 公园景观工程一期建设于 xx 年 2 月开始全面建设,总投资约 2300 万,工程内容主要包括 4 个休闲广场节点,市政工程包括环湖步道工程、绿化工程和路灯及亮化工程。工程建设对推动我镇旅游发展具有重要意义,是配套我镇云湖区域旅游发展,建设一处连接北部旅游先行区域和 xx 山的重要景观节点,为全镇人民和外来旅游的人提供休闲旅游的空间。其中步道全长 2.2 公里,悬挑步道 380 米,华东路及 xx 周边新装路灯 114杆,199 盏。xx 年 5 月已通过竣工验收。景观工程的建设完成为我镇的转型发展提供了良好的平台,为我镇的旅游型产业奠定基础。 三、xx 公园二期景观工程 该项目计划投资 xx 万元,内容主要是在 xx 涧两侧实施绿化,市政景观和亮化工程,单侧线路长度为 900m,绿化面积约为 16350㎡,场地铺装面积约为 xx㎡,实施目的是使 xx 涧两侧和 xx 公园形成完整呼应,提升旅游小镇的集镇形象。该项目已第 1 页 共 3 页通过发改和财政的联合论证,发改立项等相关手续现已办理,预计 9 月份完成招投标等前期工作,本年度基本建成。 四、新四军纪念馆工程建设 新四军纪念馆建筑面积 5052.12㎡,工程项目于 xx 年 1 月完成工程招投标,由 xx 市建工建筑安装有限责任公司中标,中标价 xx 万元,于 xx 年 5 月 15 日正式开工建设,由江苏恒鸿建设咨询有限公司对工程进行监理,江苏希地环球建设项目管理有限公司对工程进行项目管理,主体工程于 xx 年 1...
