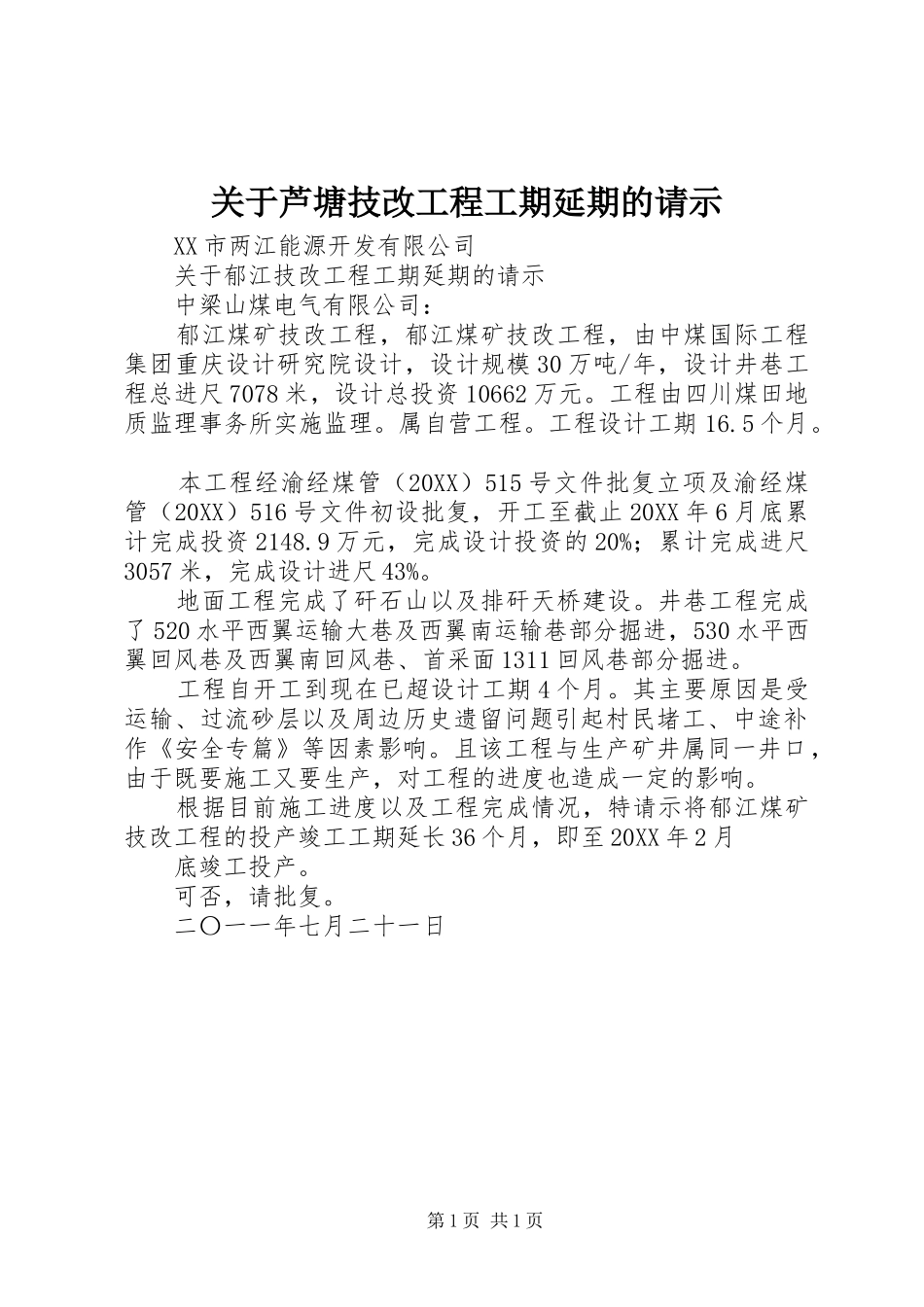

关于芦塘技改工程工期延期的请示XX市两江能源开发有限公司关于郁江技改工程工期延期的请示中梁山煤电气有限公司:郁江煤矿技改工程,郁江煤矿技改工程,由中煤国际工程集团重庆设计研究院设计,设计规模30万吨/年,设计井巷工程总进尺7078米,设计总投资10662万元。工程由四川煤田地质监理事务所实施监理。属自营工程。工程设计工期16.5个月。本工程经渝经煤管(20XX)515号文件批复立项及渝经煤管(20XX)516号文件初设批复,开工至截止20XX年6月底累计完成投资2148.9万元,完成设计投资的20%;累计完成进尺3057米,完成设计进尺43%。地面工程完成了矸石山以及排矸天桥建设。井巷工程完成了520水平西翼运输大巷及西翼南运输巷部分掘进,530水平西翼回风巷及西翼南回风巷、首采面1311回风巷部分掘进。工程自开工到现在已超设计工期4个月。其主要原因是受运输、过流砂层以及周边历史遗留问题引起村民堵工、中途补作《安全专篇》等因素影响。且该工程与生产矿井属同一井口,由于既要施工又要生产,对工程的进度也造成一定的影响。根据目前施工进度以及工程完成情况,特请示将郁江煤矿技改工程的投产竣工工期延长36个月,即至20XX年2月底竣工投产。可否,请批复。二〇一一年七月二十一日第1页共1页
