施工单位:中铁城建第一工程有限公司2016年2月26日编号:工程名称中铁十二局三处宿舍旧城改造2#楼交底部位室内腻子及涂料施工共4页第1页交底内容:一、施工准备1、本分项工程所需用的材料、成品、半成品等按照材料的质量标准要求,具备材料合格证书并进行现场抽样复试检测,合格后方可使用
2、水暖、通风、空调、设备安装等专业的预留洞已封堵安装完毕
3、混凝土顶棚上的支模丝杆铁件割除完毕,结构露筋缺陷已处理,混凝土构件胀缩模处剔除修补到位
4、墙面抹灰已完成并通过隐蔽验收,墙面抹灰层完成须经过14d后或干燥后方可进行刮腻子施工
(并必须经交接验收合格后方可施工)5、本分项工程所用工具准备就绪
二、施工工艺与工艺流程1工艺流程①顶棚刮腻子工艺流程:基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→扫尾修头
②墙面刮腻子工艺流程:基层验收(工序交接检)→基层清理→预留贴脚线上口弹线→满刮腻子一遍→打磨→面层腻子满刮→贴脚线施工→扫尾修头
③乳胶漆施工工艺流程:(墙面)基层验收(工序交接检)→基层清理→批4~6厚抗裂砂浆中间压入两层耐碱涂塑玻纤网格布→满批柔性腻子一道→打磨→刷硅橡胶弹性底漆一道→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头
(顶棚)基层验收(工序交接检)→基层清理→结构板底弹线做标点→顶棚四周阴角找平直→顶棚局部找平→满刮腻子一遍→打磨→面层腻子满刮→打磨→第一遍乳涂刷→复补腻子→第二遍乳胶漆涂刷→清理修头

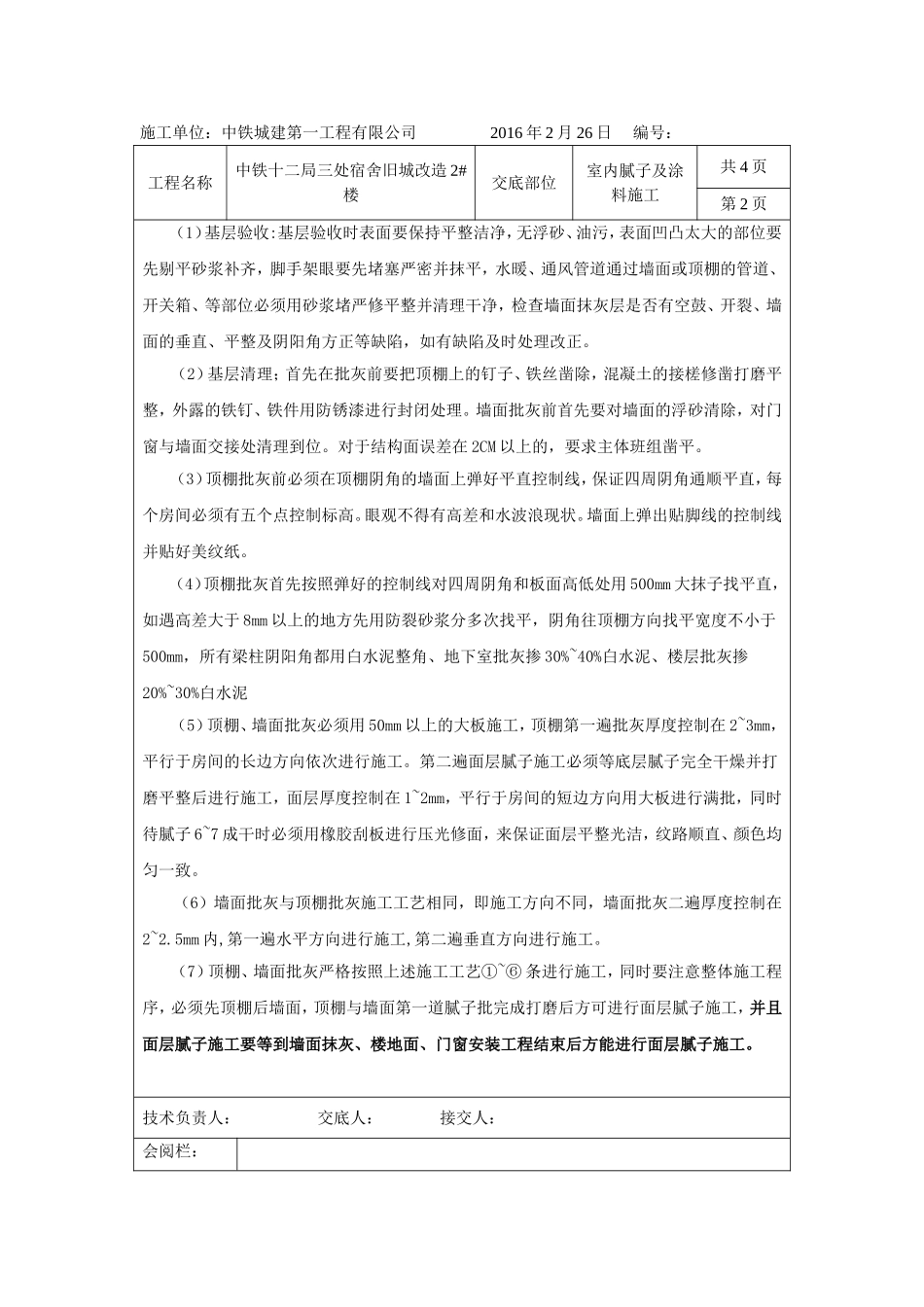

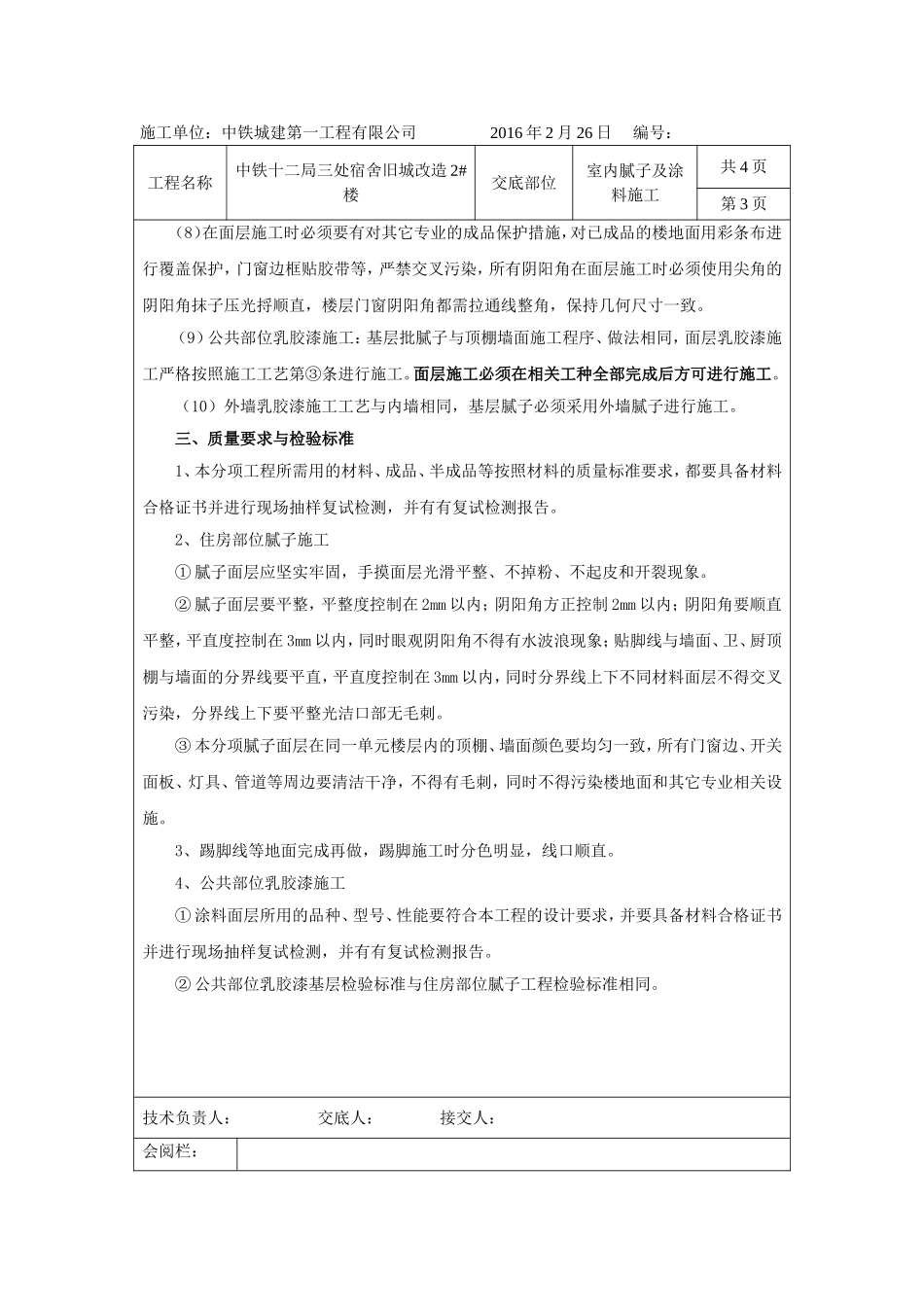

2施工工艺技术负责人:交底人:接交人:会阅栏:施工单位:中铁城建第一工程有限公司2016年2月26日编号:工程名称中铁十二局三处宿舍旧城改造2#楼交底部位室内腻子及涂料施工共4页第2页(1)基层验收:基层验收时表面要保持平整洁净,无浮砂、油污,表面凹凸太大的部位要先剔平砂浆补齐,脚手架眼要先
