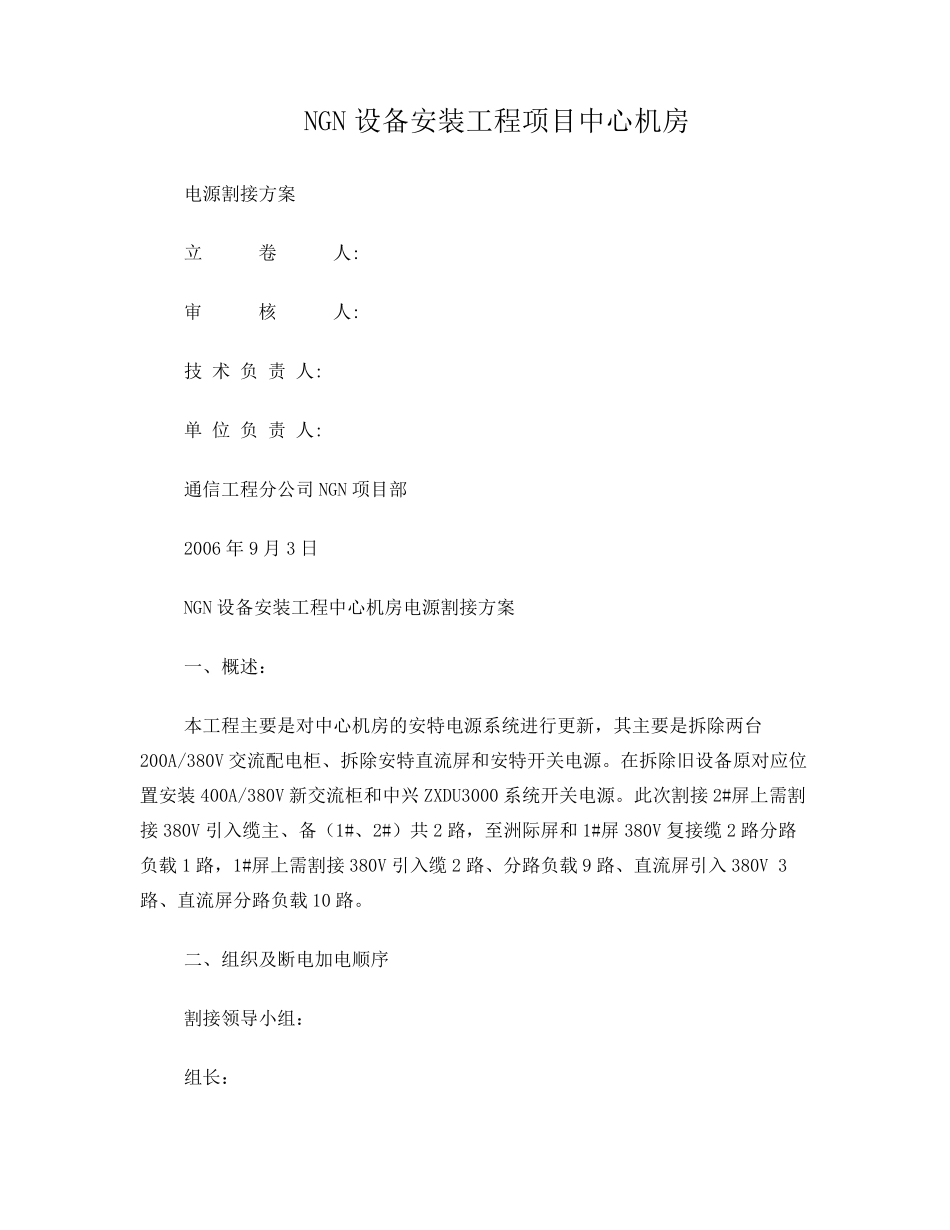

NGN 设备安装工程项目中心机房 电源割接方案 立 卷 人: 审 核 人: 技 术 负 责 人: 单 位 负 责 人: 通信工程分公司NGN 项目部 2006 年9 月3 日 NGN 设备安装工程中心机房电源割接方案 一、概述: 本工程主要是对中心机房的安特电源系统进行更新,其主要是拆除两台200A/380V 交流配电柜、拆除安特直流屏和安特开关电源
在拆除旧设备原对应位置安装400A/380V 新交流柜和中兴ZXDU3000 系统开关电源
此次割接2#屏上需割接380V 引入缆主、备(1#、2#)共2 路,至洲际屏和1#屏380V 复接缆2 路分路负载1 路,1#屏上需割接380V 引入缆2 路、分路负载9 路、直流屏引入380V 3路、直流屏分路负载10 路

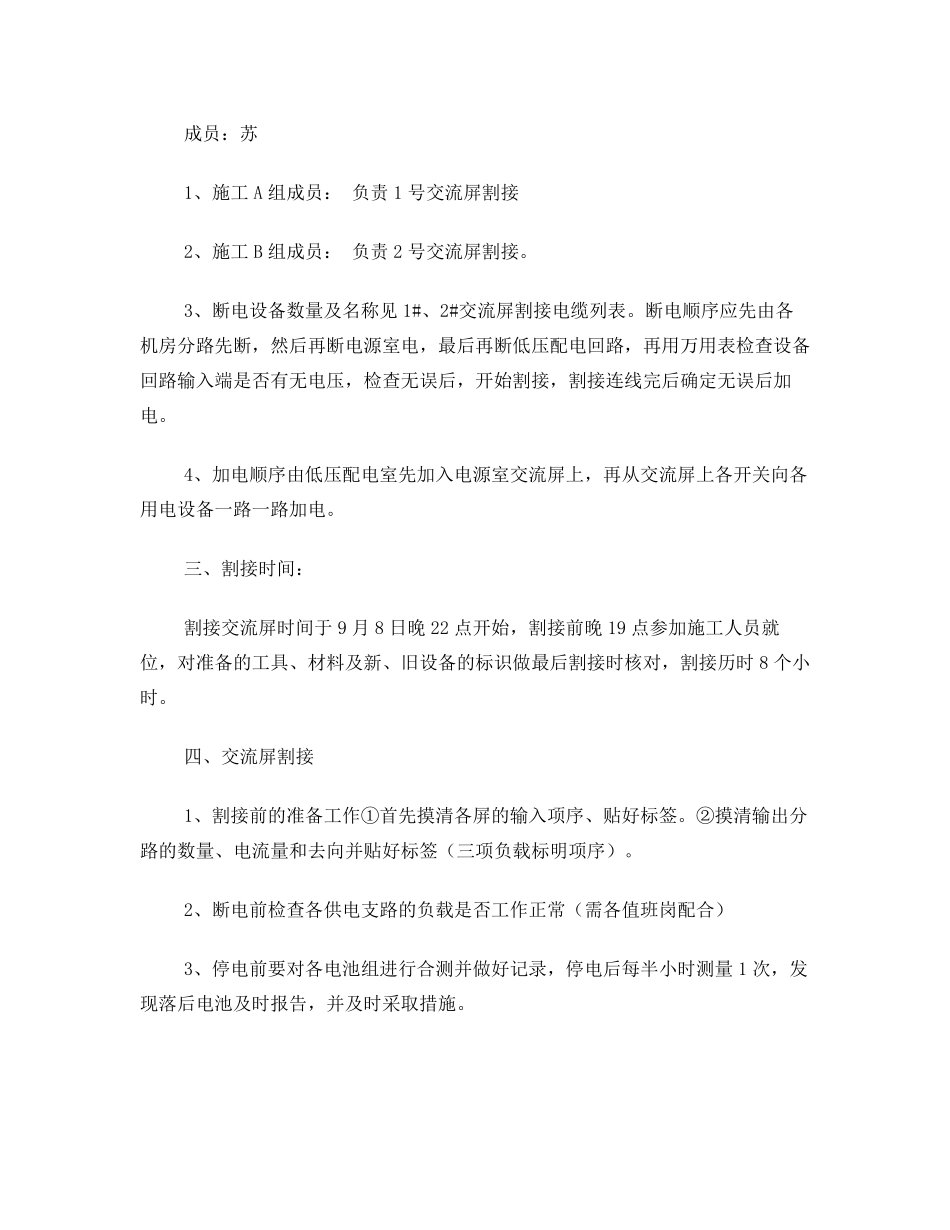

二、组织及断电加电顺序 割接领导小组: 组长: 成员:苏 1、施工A 组成员: 负责1 号交流屏割接 2、施工B 组成员: 负责2 号交流屏割接
3、断电设备数量及名称见1#、2#交流屏割接电缆列表
断电顺序应先由各机房分路先断,然后再断电源室电,最后再断低压配电回路,再用万用表检查设备回路输入端是否有无电压,检查无误后,开始割接,割接连线完后确定无误后加电
4、加电顺序由低压配电室先加入电源室交流屏上,再从交流屏上各开关向各用电设备一路一路加电
三、割接时间: 割接交流屏时间于9 月8 日晚22 点开始,割接前晚19 点参加施工人员就位,对准备的工具、材料及新、旧设备的标识做最后割接时核对,割接历时8 个小时
四、交流屏割接 1、割接前的准备工作①首先摸清各屏的输入项序、贴好标签
②摸清输出分路的数量、电流量和去向并贴好标签(三项负载标明项序)
2、断电前检查各供电支路的负载是否工作正常(需各值班岗配合) 3、停电前要对各电池组进行合测并做好记录,停电后每半小时测量1 次,发现落后电池及时报告,并及时
