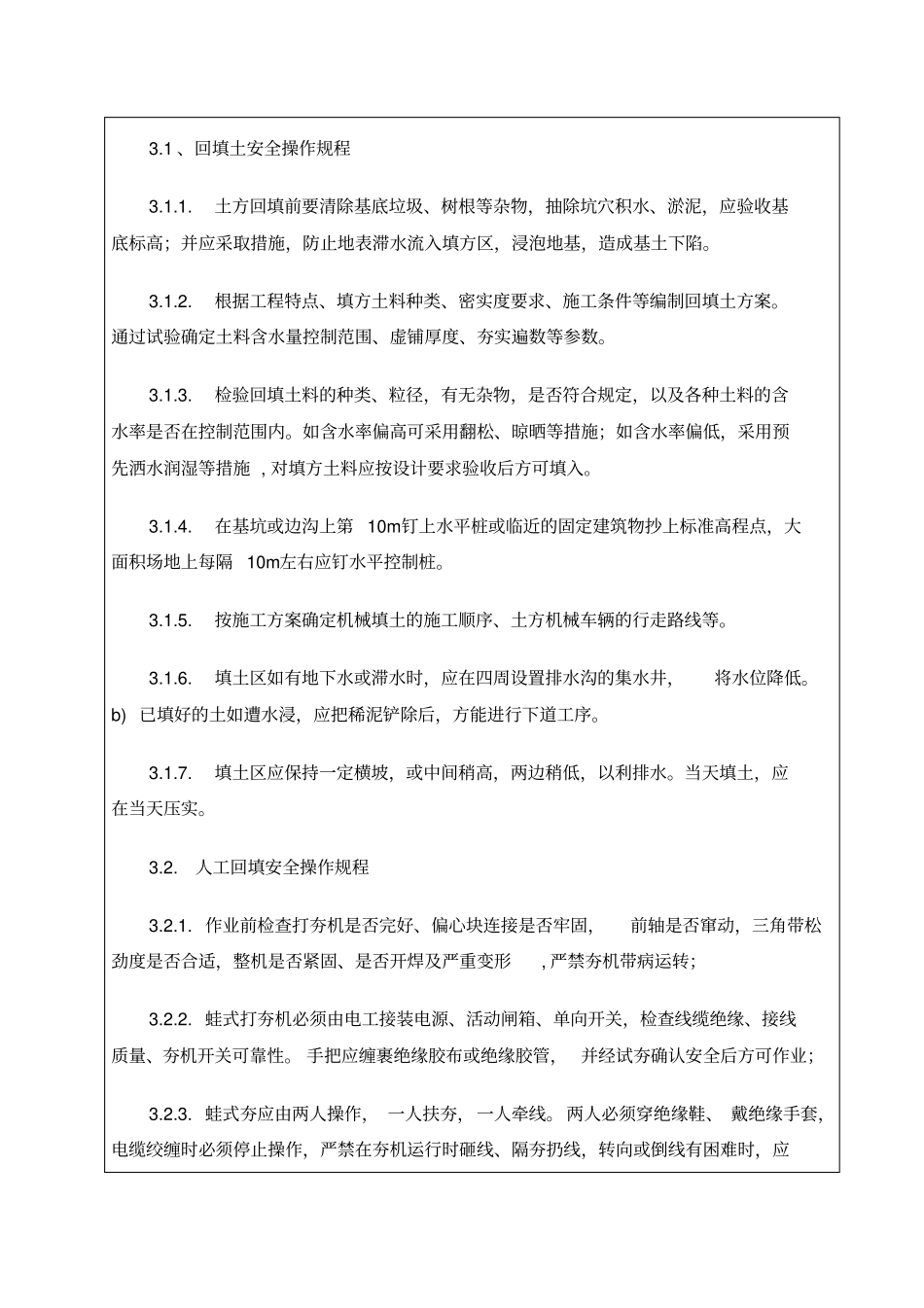

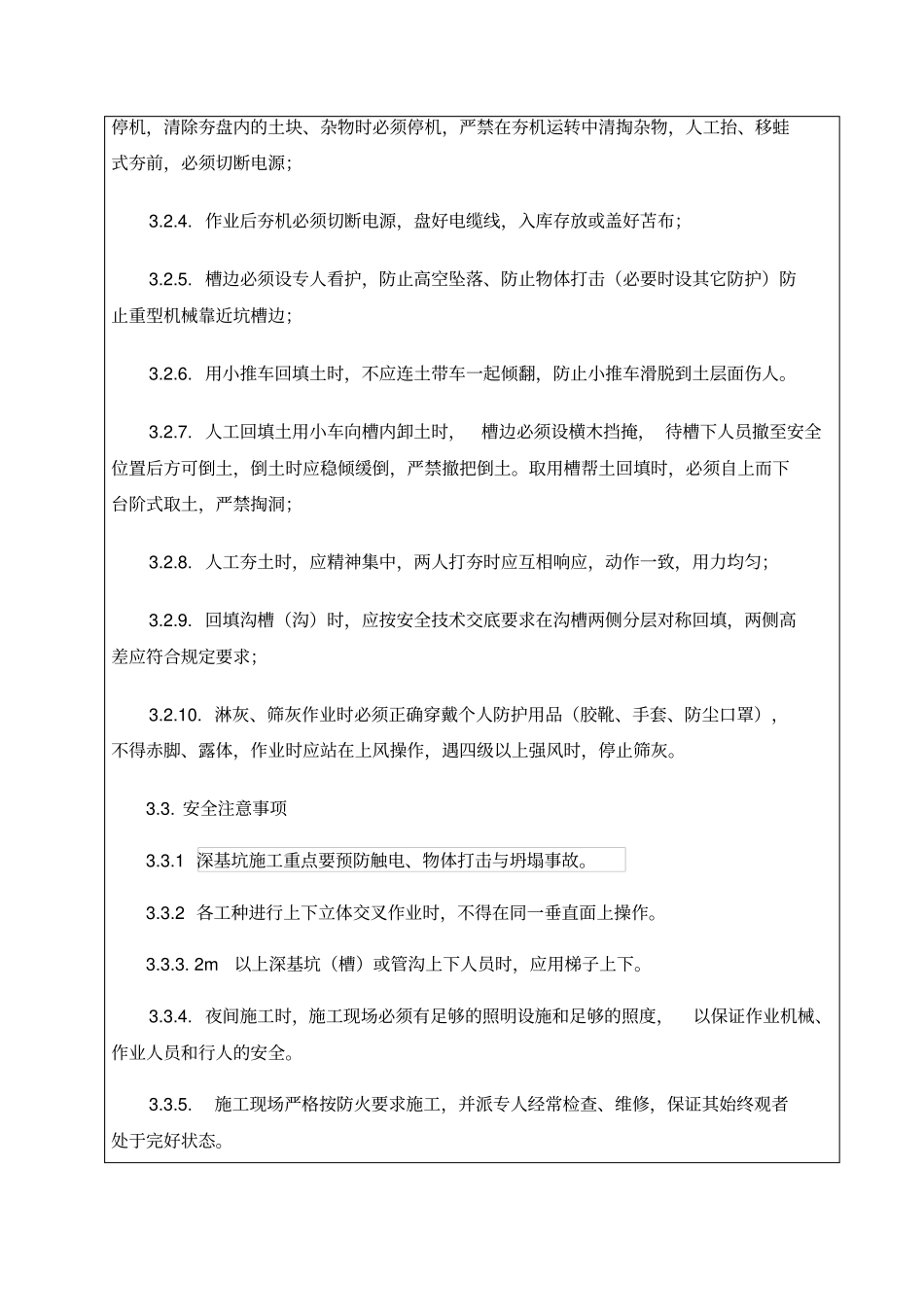

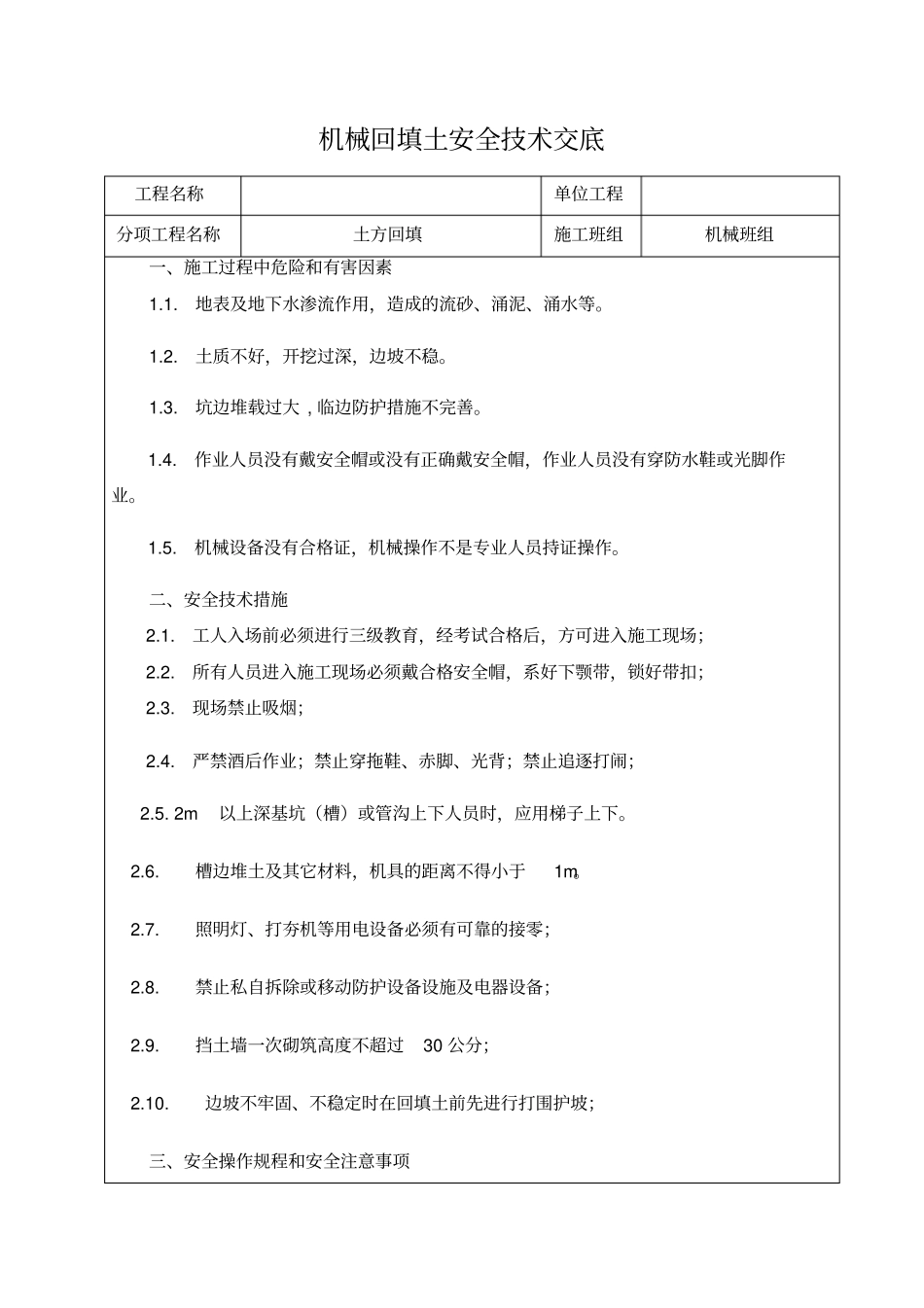

机械回填土安全技术交底工程名称单位工程分项工程名称土方回填施工班组机械班组一、施工过程中危险和有害因素1.1. 地表及地下水渗流作用,造成的流砂、涌泥、涌水等。1.2. 土质不好,开挖过深,边坡不稳。1.3. 坑边堆载过大 , 临边防护措施不完善。1.4. 作业人员没有戴安全帽或没有正确戴安全帽,作业人员没有穿防水鞋或光脚作业。1.5. 机械设备没有合格证,机械操作不是专业人员持证操作。二、安全技术措施2.1. 工人入场前必须进行三级教育,经考试合格后,方可进入施工现场;2.2. 所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣;2.3. 现场禁止吸烟;2.4. 严禁酒后作业;禁止穿拖鞋、赤脚、光背;禁止追逐打闹; 2.5. 2m以上深基坑(槽)或管沟上下人员时,应用梯子上下。 2.6. 槽边堆土及其它材料,机具的距离不得小于1m。 2.7. 照明灯、打夯机等用电设备必须有可靠的接零; 2.8. 禁止私自拆除或移动防护设备设施及电器设备; 2.9. 挡土墙一次砌筑高度不超过30 公分; 2.10. 边坡不牢固、不稳定时在回填土前先进行打围护坡;三、安全操作规程和安全注意事项3.1 、回填土安全操作规程3.1.1. 土方回填前要清除基底垃圾、树根等杂物,抽除坑穴积水、淤泥,应验收基底标高;并应采取措施,防止地表滞水流入填方区,浸泡地基,造成基土下陷。3.1.2. 根据工程特点、填方土料种类、密实度要求、施工条件等编制回填土方案。通过试验确定土料含水量控制范围、虚铺厚度、夯实遍数等参数。3.1.3. 检验回填土料的种类、粒径,有无杂物,是否符合规定,以及各种土料的含水率是否在控制范围内。如含水率偏高可采用翻松、晾晒等措施;如含水率偏低,采用预先洒水润湿等措施 , 对填方土料应按设计要求验收后方可填入。3.1.4. 在基坑或边沟上第 10m钉上水平桩或临近的固定建筑物抄上标准高程点,大面积场地上每隔 10m左右应钉水平控制桩。3.1.5. 按施工方案确定机械填土的施工顺序、土方机械车辆的行走路线等。3.1.6. 填土区如有地下水或滞水时,应在四周设置排水沟的集水井,将水位降低。b) 已填好的土如遭水浸,应把稀泥铲除后,方能进行下道工序。3.1.7. 填土区应保持一定横坡,或中间稍高,两边稍低,以利排水。当天填土,应在当天压实。3.2. 人工回填安全操作规程3.2.1. 作业前检查打夯机是否完好、偏心块连接是否牢固,前轴是否窜动,三角带松劲度是否合适,整机是否紧固、是否开焊及严重变形, 严禁...
