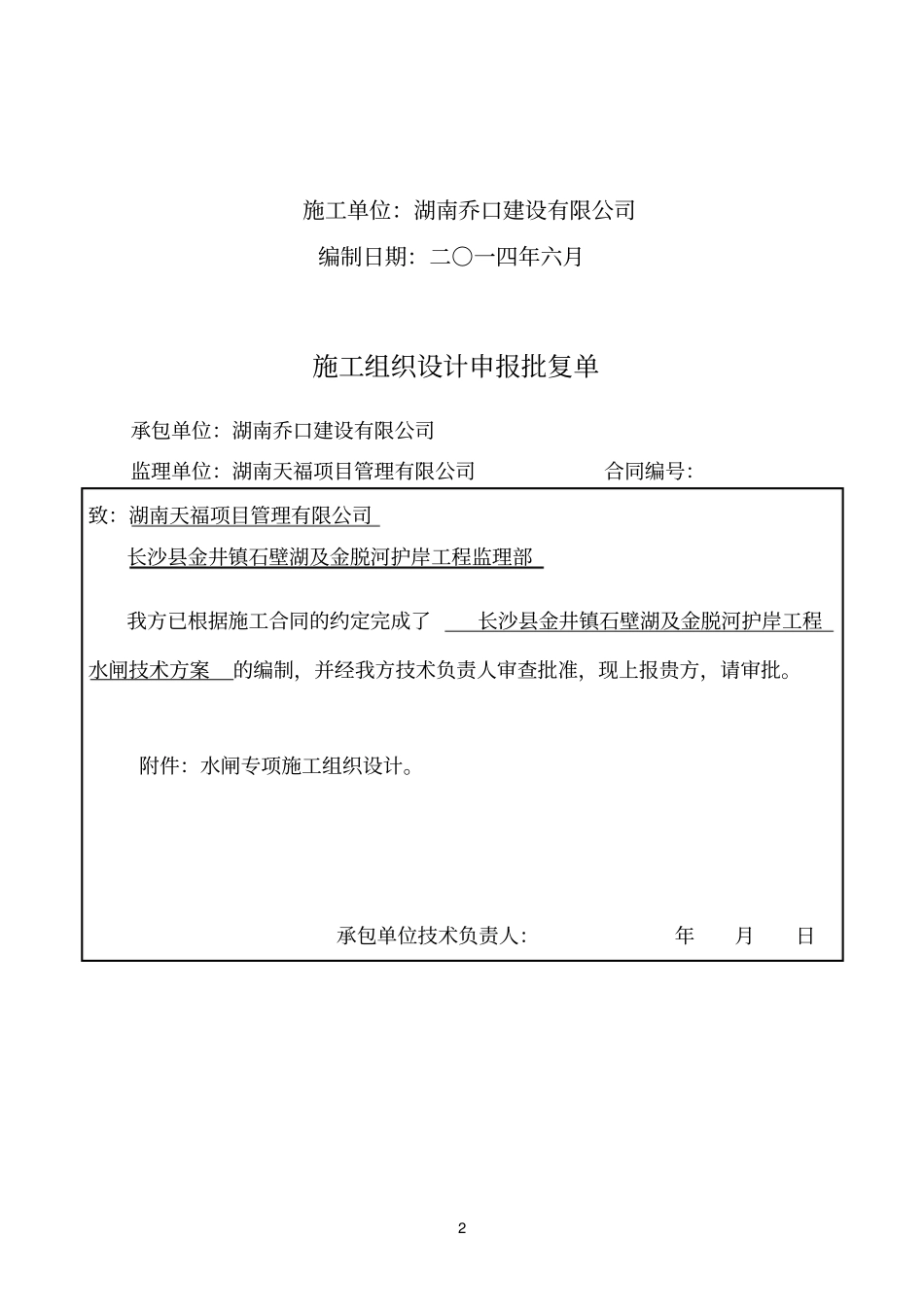

1长沙县金井镇石壁湖及金脱河护岸工程水闸专项施工组织设计审批:审核:编制:2施工单位:湖南乔口建设有限公司编制日期:二○一四年六月施工组织设计申报批复单承包单位:湖南乔口建设有限公司监理单位:湖南天福项目管理有限公司合同编号:致:湖南天福项目管理有限公司长沙县金井镇石壁湖及金脱河护岸工程监理部我方已根据施工合同的约定完成了长沙县金井镇石壁湖及金脱河护岸工程水闸技术方案的编制,并经我方技术负责人审查批准,现上报贵方,请审批
附件:水闸专项施工组织设计

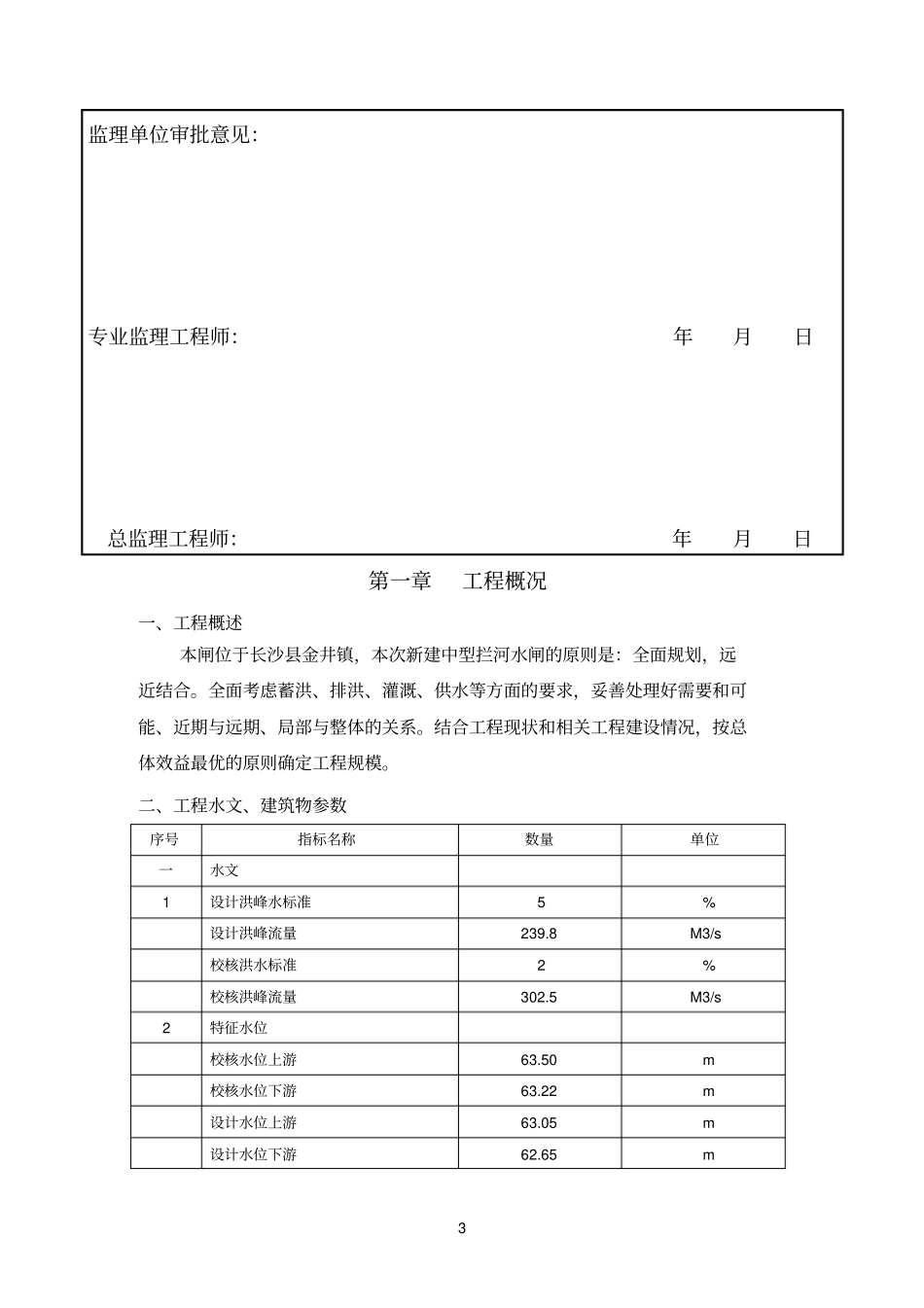

承包单位技术负责人:年月日3监理单位审批意见:专业监理工程师:年月日总监理工程师:年月日第一章工程概况一、工程概述本闸位于长沙县金井镇,本次新建中型拦河水闸的原则是:全面规划,远近结合
全面考虑蓄洪、排洪、灌溉、供水等方面的要求,妥善处理好需要和可能、近期与远期、局部与整体的关系
结合工程现状和相关工程建设情况,按总体效益最优的原则确定工程规模
二、工程水文、建筑物参数序号指标名称数量单位一水文1 设计洪峰水标准5 % 设计洪峰流量239
8 M3/s 校核洪水标准2 % 校核洪峰流量302
5 M3/s 2 特征水位校核水位上游63
50 m 校核水位下游63
22 m 设计水位上游63
05 m 设计水位下游62
65 m 4正常水位上游62
10 m 第二章施工总平面布置及总计划一、施工平面总布置1、生产布置区:1)、模板加工厂布置在项目部内
2)、钢筋加工站布置在项目部内平台上
3)、砼拌和站布置在项目部内
2、 用电布置:安装变压器一台,容量为 200KVA
二、场内外交通1
场外交通:场外交通满足运输要求
场内交通:场内交通指为满足运输砼、模板、钢筋等原材料需要,从砼拌和场地到建筑基坑内的临时路
三、工期保证措为了保证本施工组织设计所提出的各项施工进度能得以实现,在以下几方面采取具体的进度保证措施如下:1
