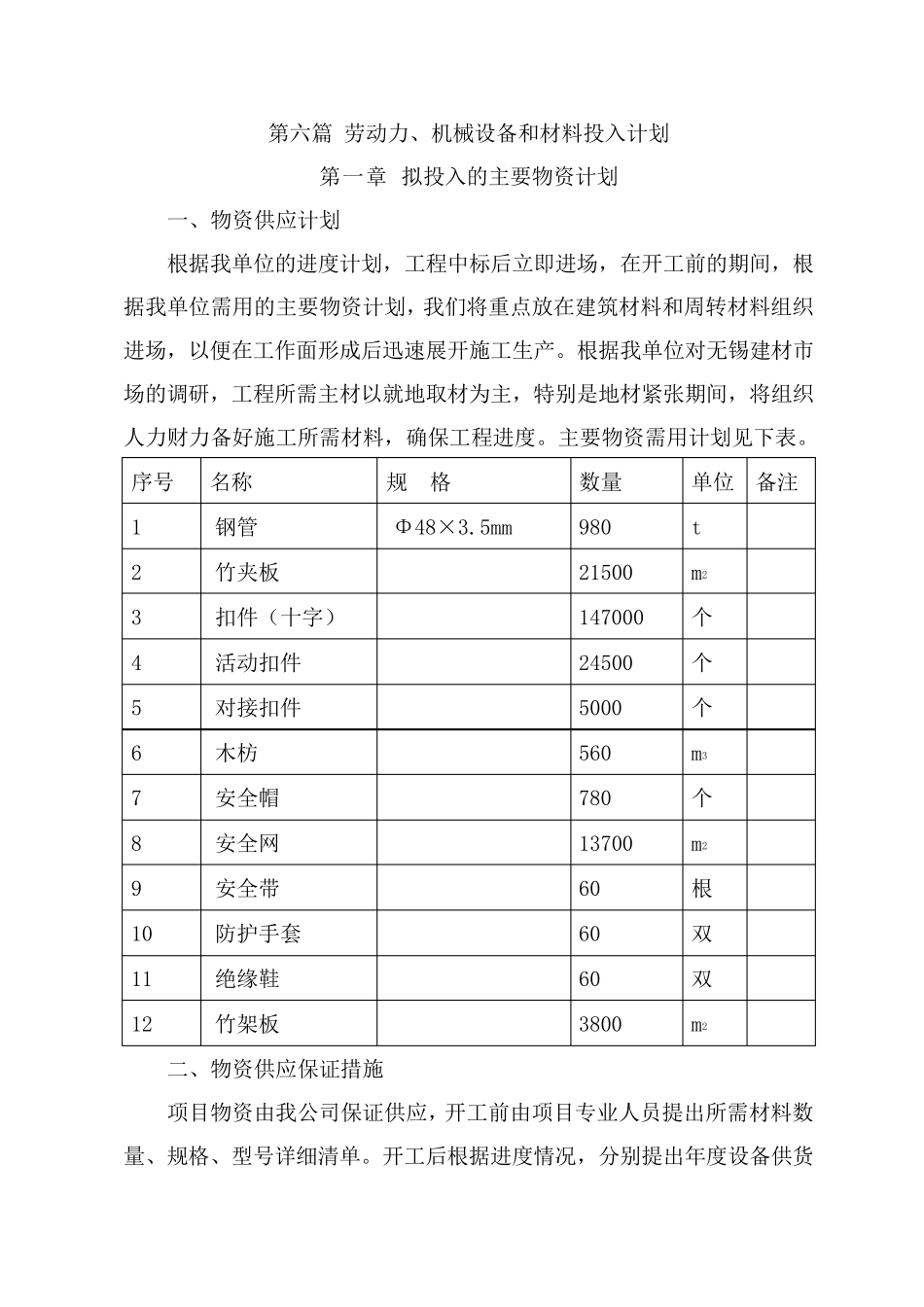

第六篇 劳动力、机械设备和材料投入计划 第一章 拟投入的主要物资计划 一、物资供应计划 根据我单位的进度计划,工程中标后立即进场,在开工前的期间,根据我单位需用的主要物资计划,我们将重点放在建筑材料和周转材料组织进场,以便在工作面形成后迅速展开施工生产
根据我单位对无锡建材市场的调研,工程所需主材以就地取材为主,特别是地材紧张期间,将组织人力财力备好施工所需材料,确保工程进度
主要物资需用计划见下表
序号 名称 规 格 数量 单位 备注 1 钢管 Φ48×3
5mm 980 t 2 竹夹板 21500 m2 3 扣件(十字) 147000 个 4 活动扣件 24500 个 5 对接扣件 5000 个 6 木枋 560 m3 7 安全帽 780 个 8 安全网 13700 m2 9 安全带 60 根 10 防护手套 60 双 11 绝缘鞋 60 双 12 竹架板 3800 m2 二、物资供应保证措施 项目物资由我公司保证供应,开工前由项目专业人员提出所需材料数量、规格、型号详细清单
开工后根据进度情况,分别提出年 度设备供货 计划、主材季度供货计划、辅材月度供货计划
(一)物资部负责材料供应计划的落实的和协助,材料供应必须与工程形象进度同步,鉴于材料采购供应到位的周期性,所提材料计划应适当超前
(二)加强与甲方材料部门的联系,涉及双方验货,开箱前必须办理有关文字手续,所有材料设备应建立档案(如订货合同、合格证、说明书等)
(三)现场配备专职材料人员 2 名,建立临时库房,负责管理各种材料的收、发、并建立统一台帐
(四)项目对各专业班组实施主材领料,辅材包干,短料回收制度,以降低成本,减少不必要的浪费
三、主要材料用量和采购计划 根据施工进度计划以及工程预算量提出土建主要材料采购供应计划见下表《土建主要材料采购供应计划表》

土建主要材料采购供应计划表 序号 材料名
