欢迎共阅北塬隧道防排水及二次衬砌隧道防排水施工隧道防排水遵循“防、排、堵、截相结合,因地制宜,综合治理”的原则
(一)排水管盲沟为及时将围岩少量渗水或流水排出洞外,按设计要求,在初期支护和二次衬砌之间设① 50mm 环向盲管,环向盲管间距按 6〜12m 布设,并实行动态管理增设环向盲管
两侧边墙墙脚设① 80mm 纵向盲管,环向盲管与纵向盲管分别直接弯入进水孔,并每隔 12〜20m 设边墙进水孔一处,边墙进水孔与洞内排水沟连接,将隧道水从洞内排水沟引向洞外
隧道外出水口尽量选择背风、向阳地带,防止冻结水沟
盲管采用单壁打孔波纹管,盲管采用 5cm 长的锚固钉及防水板窄条(8*20-30cm)锚固在岩面上,锚固钉间距按 50cm 布置
环向、纵向盲沟、边墙进水管(孔)和洞内水沟组成一套完整的排水系统
(二)防水层防水1•工艺流程在隧道拱墙初期支护与二次衬砌之间铺设 EVA 防水板(厚度为不小于 1
5mm),防水板与土工布结合使用,密度大于 350g/m2
为确保防水层施工质量,采用无钉孔铺设工艺施工,防水板施工工艺流程见后附图 1-2-1

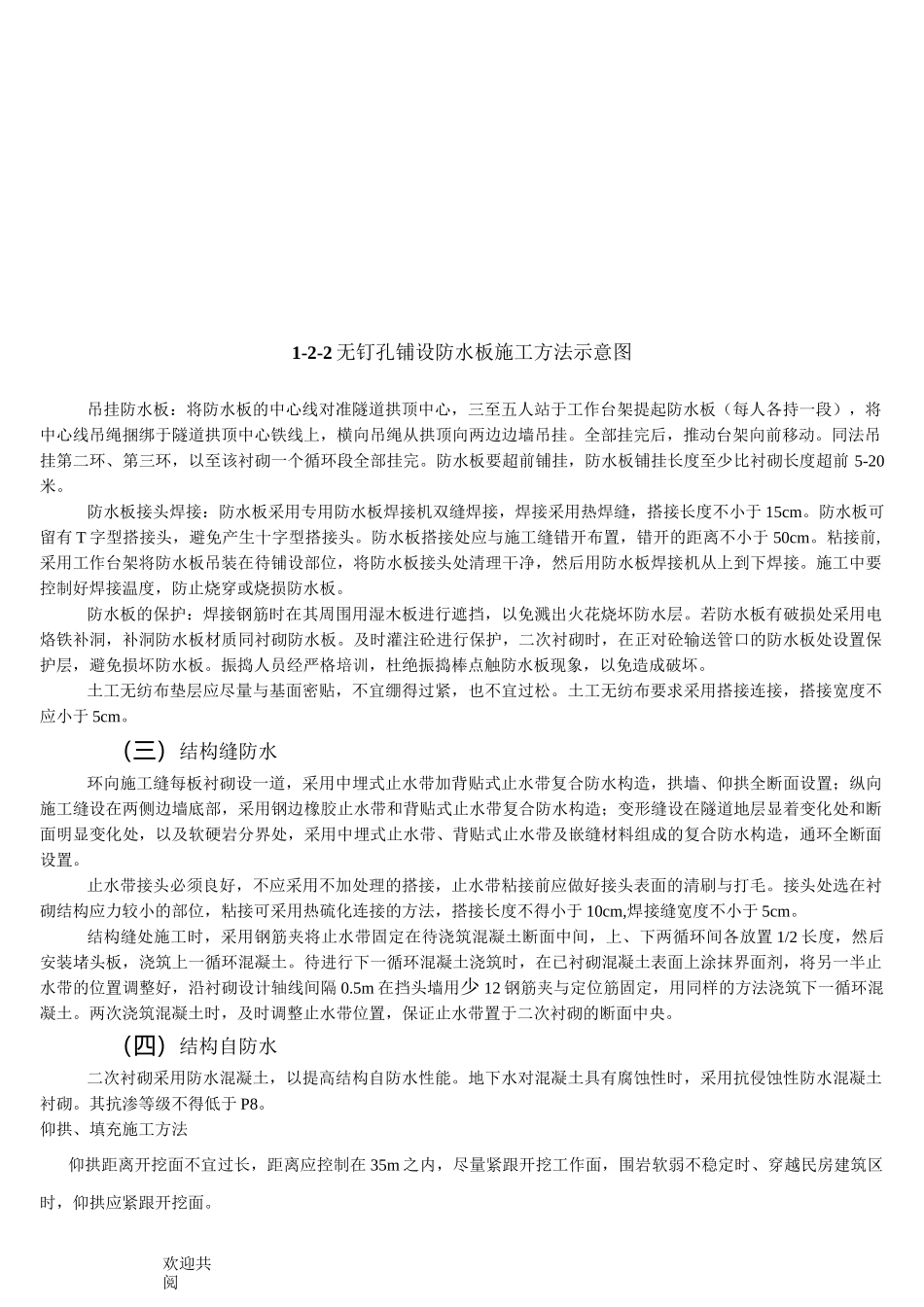

无钉孔铺设防水板施工方法见图 1-2-2
2•施工方法施工准备:防水板铺设前,对隧道净空进行量测检查,对欠挖地段进行处理,以满足净空要求
首先将外露的锚杆头、钢筋头等坚硬物清除,并用砂浆抹平
对于支护面凹凸不平的部位采用砂浆找平
吊挂铁线:首先用红油漆标出隧道拱顶中心线,在拱顶中心线上沿隧道纵向布设吊挂铁线,然后从拱顶向两边边墙布设铁线,间距 0
9m(小于吊绳间距 10cm),且平行于隧道中线,铁线两端布设长度大于防水板铺设长度 1m

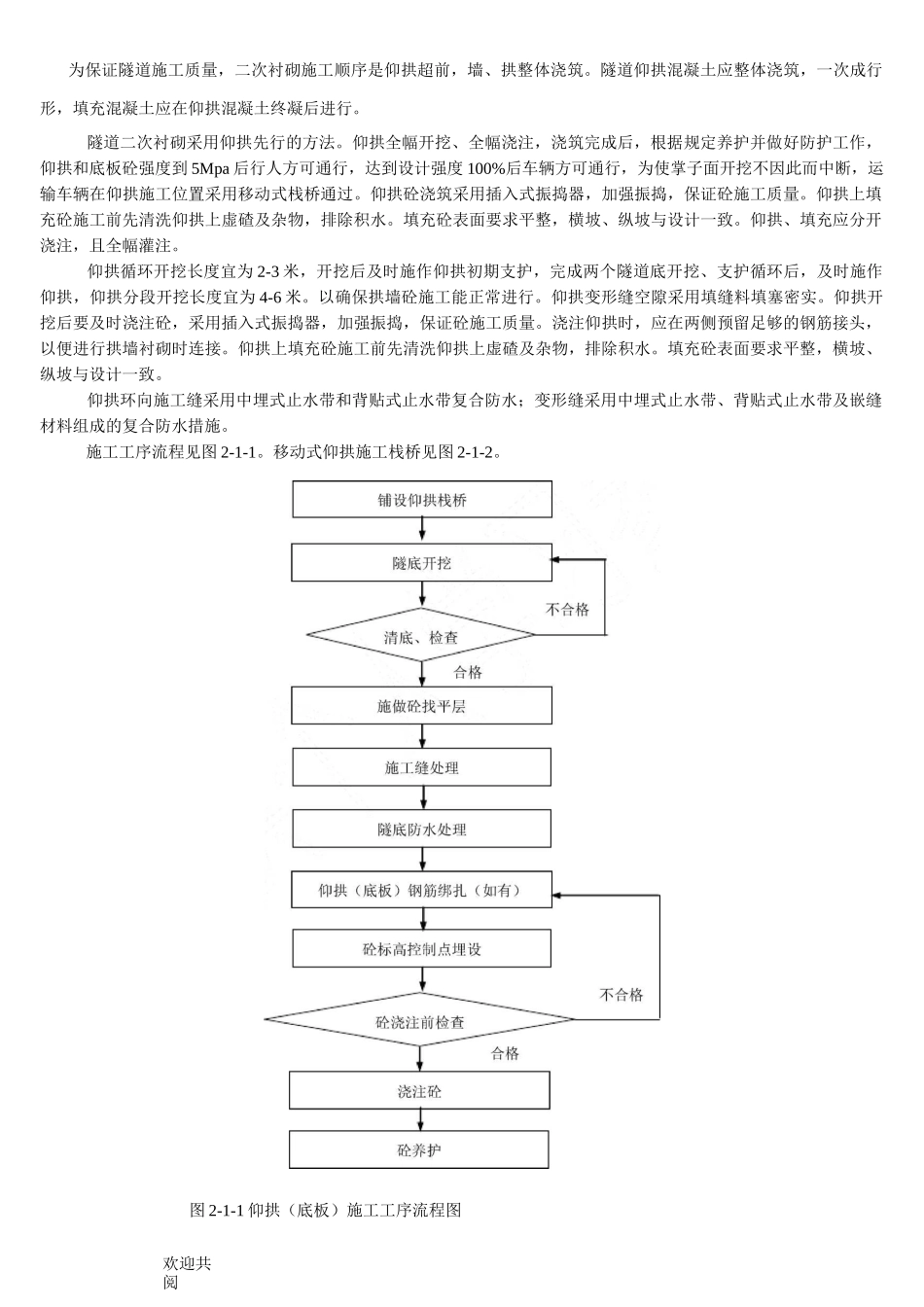

防水板质量检查 k 准备工作台车就位、切除外露钉头、砂浆找平钻眼、楔木楔、钉钉、固定铁线1防水板吊装就位1防水板补洞V焊接防水板搭接缝补焊F不合格+合格结束1-2-1 防水板施工工艺流程图欢迎共阅1-2-
