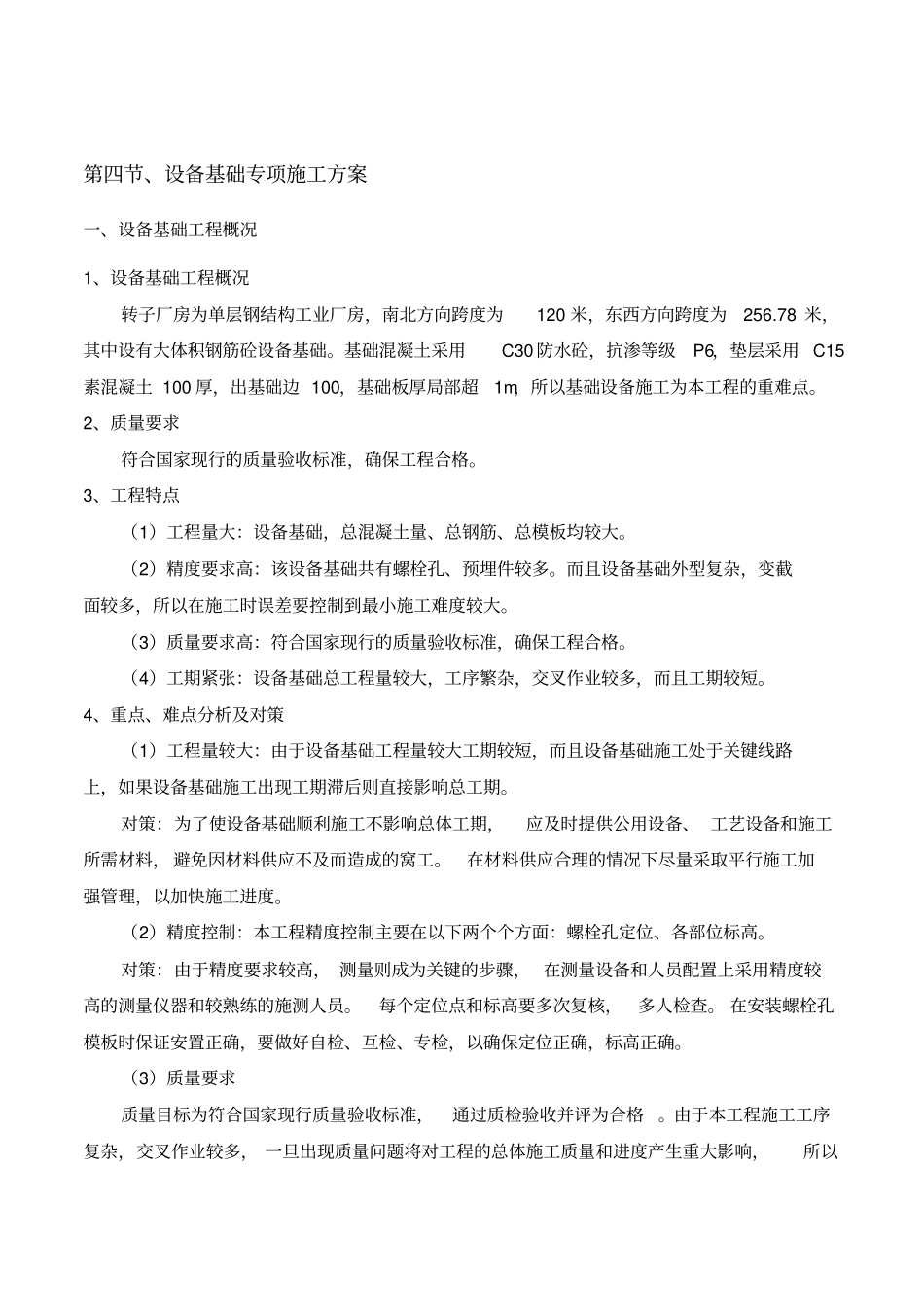

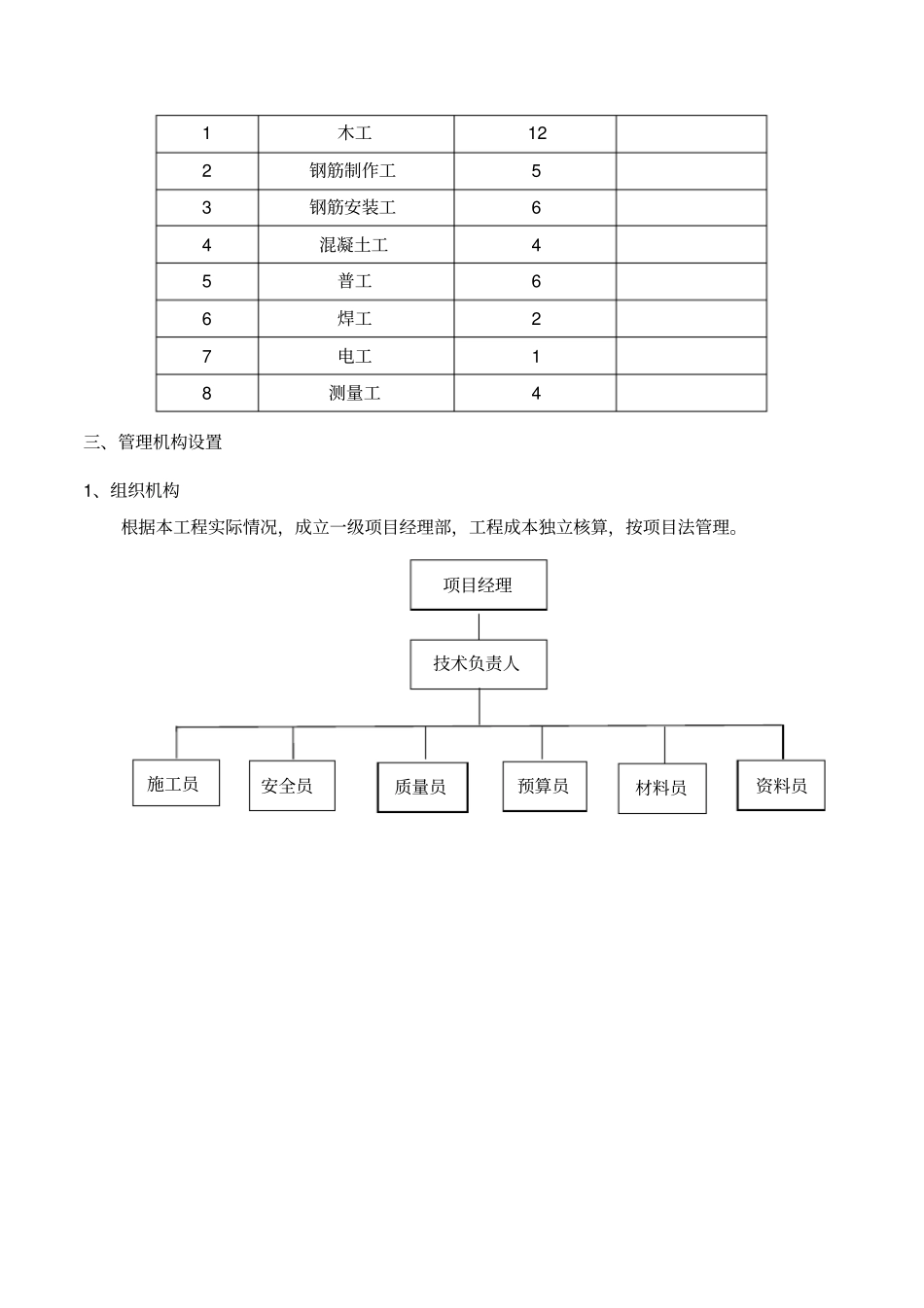

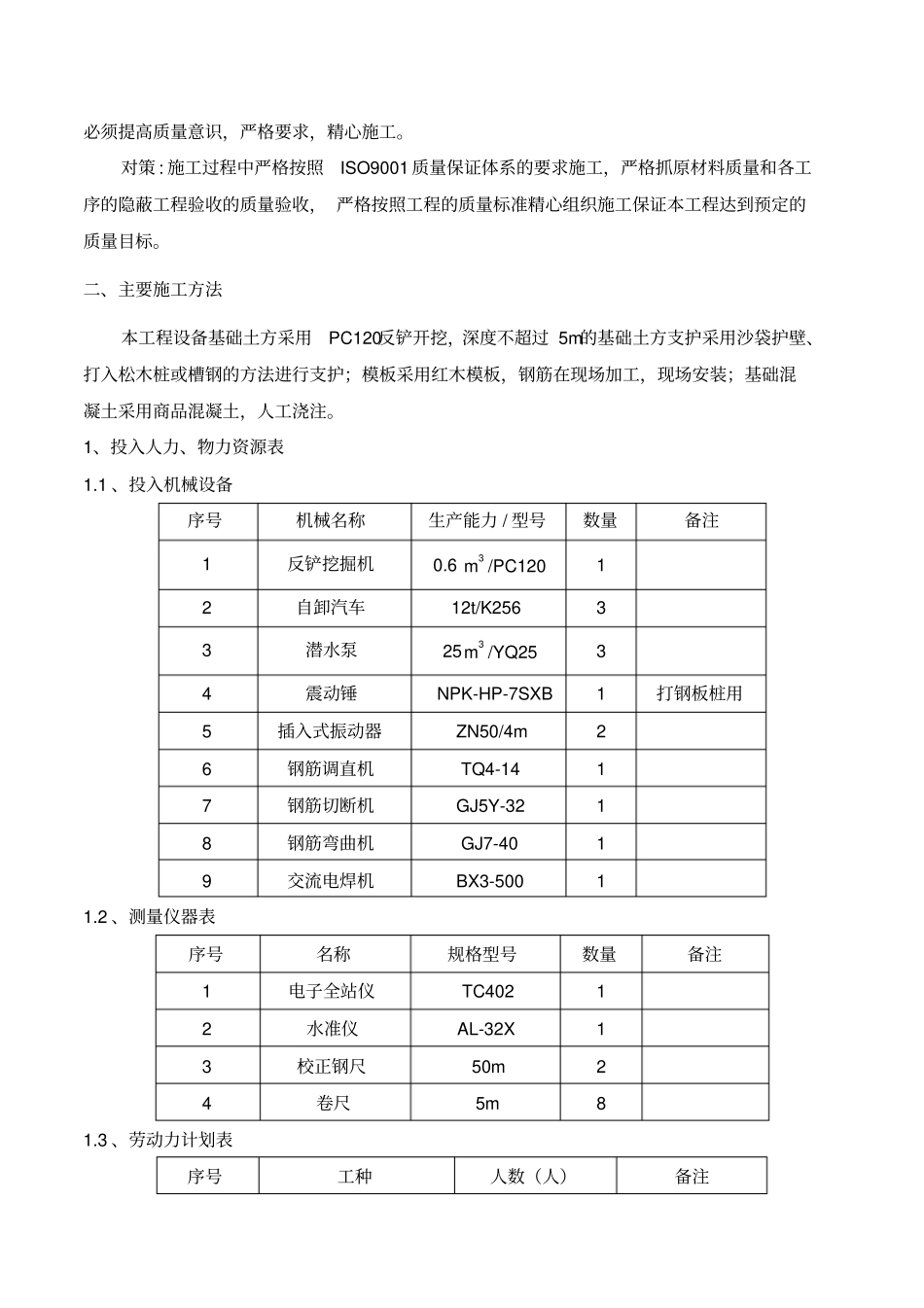

第四节、设备基础专项施工方案一、设备基础工程概况1、设备基础工程概况转子厂房为单层钢结构工业厂房,南北方向跨度为120 米,东西方向跨度为256.78 米,其中设有大体积钢筋砼设备基础。基础混凝土采用C30 防水砼,抗渗等级P6,垫层采用 C15素混凝土 100 厚,出基础边 100,基础板厚局部超1m,所以基础设备施工为本工程的重难点。2、质量要求符合国家现行的质量验收标准,确保工程合格。3、工程特点(1)工程量大:设备基础,总混凝土量、总钢筋、总模板均较大。(2)精度要求高:该设备基础共有螺栓孔、预埋件较多。而且设备基础外型复杂,变截面较多,所以在施工时误差要控制到最小施工难度较大。(3)质量要求高:符合国家现行的质量验收标准,确保工程合格。(4)工期紧张:设备基础总工程量较大,工序繁杂,交叉作业较多,而且工期较短。4、重点、难点分析及对策(1)工程量较大:由于设备基础工程量较大工期较短,而且设备基础施工处于关键线路上,如果设备基础施工出现工期滞后则直接影响总工期。对策:为了使设备基础顺利施工不影响总体工期,应及时提供公用设备、 工艺设备和施工所需材料, 避免因材料供应不及而造成的窝工。在材料供应合理的情况下尽量采取平行施工加强管理,以加快施工进度。(2)精度控制:本工程精度控制主要在以下两个个方面:螺栓孔定位、各部位标高。对策:由于精度要求较高, 测量则成为关键的步骤, 在测量设备和人员配置上采用精度较高的测量仪器和较熟练的施测人员。每个定位点和标高要多次复核,多人检查。 在安装螺栓孔模板时保证安置正确,要做好自检、互检、专检,以确保定位正确,标高正确。(3)质量要求质量目标为符合国家现行质量验收标准,通过质检验收并评为合格。由于本工程施工工序复杂,交叉作业较多, 一旦出现质量问题将对工程的总体施工质量和进度产生重大影响,所以必须提高质量意识,严格要求,精心施工。对策 : 施工过程中严格按照ISO9001 质量保证体系的要求施工,严格抓原材料质量和各工序的隐蔽工程验收的质量验收, 严格按照工程的质量标准精心组织施工保证本工程达到预定的质量目标。二、主要施工方法本工程设备基础土方采用PC120反铲开挖,深度不超过 5m的基础土方支护采用沙袋护壁、打入松木桩或槽钢的方法进行支护;模板采用红木模板,钢筋在现场加工,现场安装;基础混凝土采用商品混凝土,人工浇注。1、投入人力、物力资源表1.1 、投入机械设备序号机械名称...
