1施工方法及施工工艺根据土方开挖进度要求, 提前备好支撑钢管和配件, 将支撑按设计长度进行试拼装,每小段土方开挖完成后,立即安装支撑并施加预应力,做到先撑后挖、随挖随撑的支护原则
支撑位置的土方开挖后, 围护桩先进行桩间网喷混凝土找平,地下连续墙必须对基面进行处理, 将预先加工好的钢牛腿在灌注桩或者地下连续墙用膨胀螺栓固定
用吊车(或龙门吊)将支撑整体或分段吊装就位,同时用千斤顶及时准确地按设计要求施加预应力, 将支撑顶紧, 支撑端头与桩面的缝隙用细石混凝土填塞,防止支撑因局部受力过大而失稳
完成后定时观测预应力损失,及时复加预应力
将钢围檩吊装就位,钢支撑整体吊装,首先固定端先挂于基坑一侧钢围檩上,另一端通过调整活动端长度, 再挂于钢围檩上, 然后用组合千斤顶施加预加支撑轴力,使支撑处于受力状态

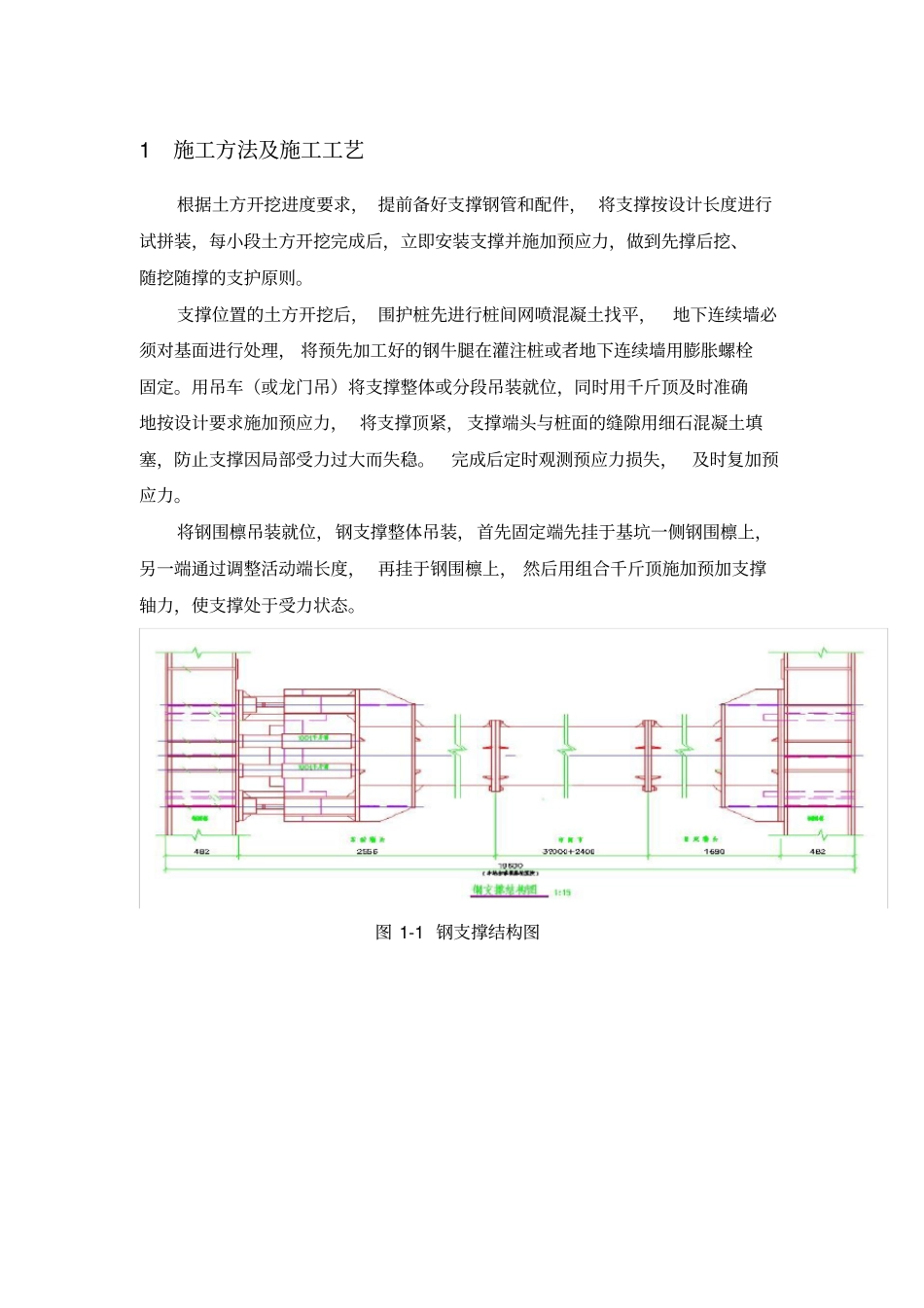

图 1-1 钢支撑结构图1

1 钢支撑施工工艺流程图 1
1-1 钢支撑支撑施工工艺流程图1
2 施工准备1
1材料要求钢板、型钢:其性能和质量应符合国家现行标准和行业标准的规定,并应有各项性能的质量证明书或检验报告
焊条:焊条的性能和质量应符合国家现行标准的规定
钢支撑:钢管其性能和质量应符合国家现行标准和行业标准的规定,并应有各项性能的质量证明书或检验报告
膨胀螺栓等其他辅助材料应符合国家现行标准的规定
2施工机具汽车吊、龙门吊、电焊机若干、液压千斤顶
以上设备进场需及时报验相关技术参数及质量检验报告,操作工人及时上报特殊工种上岗证
3其它准备在施工前对施工图纸进行会审, 明确图纸中有关疑问及细节问题, 各项技术、资料齐备,技术、安全以交底,规章制度已建立,根据图纸要求结合现场施工实际情况,施工场地需至少开挖到钢支撑中心线以下73
5cm;钻孔桩在安装钢围檩施工准备测量放样钢围檩施工支撑管安装支撑活动端楔块填实预加预应力复紧支撑连接螺栓检查及轴力复加增加防
