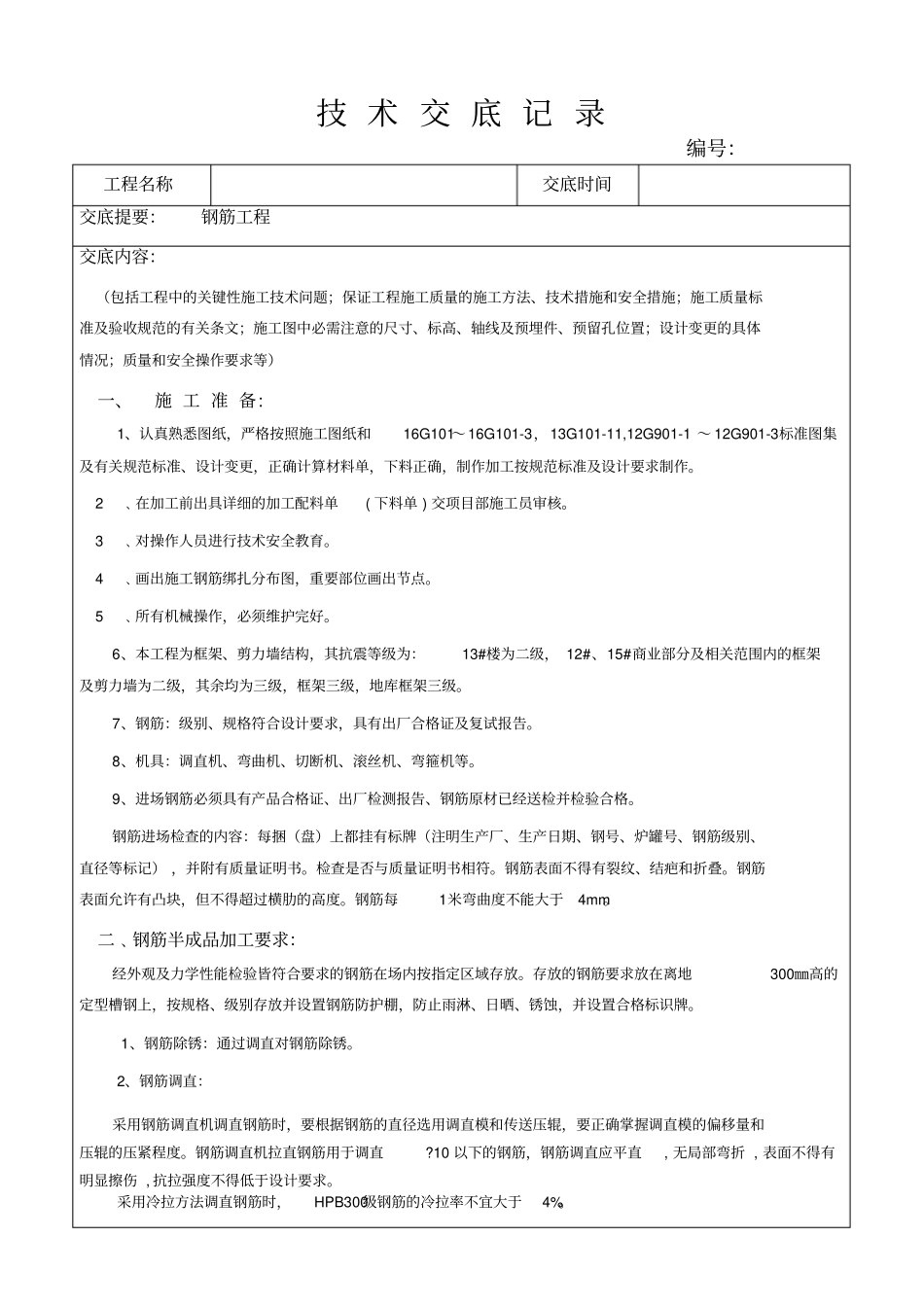

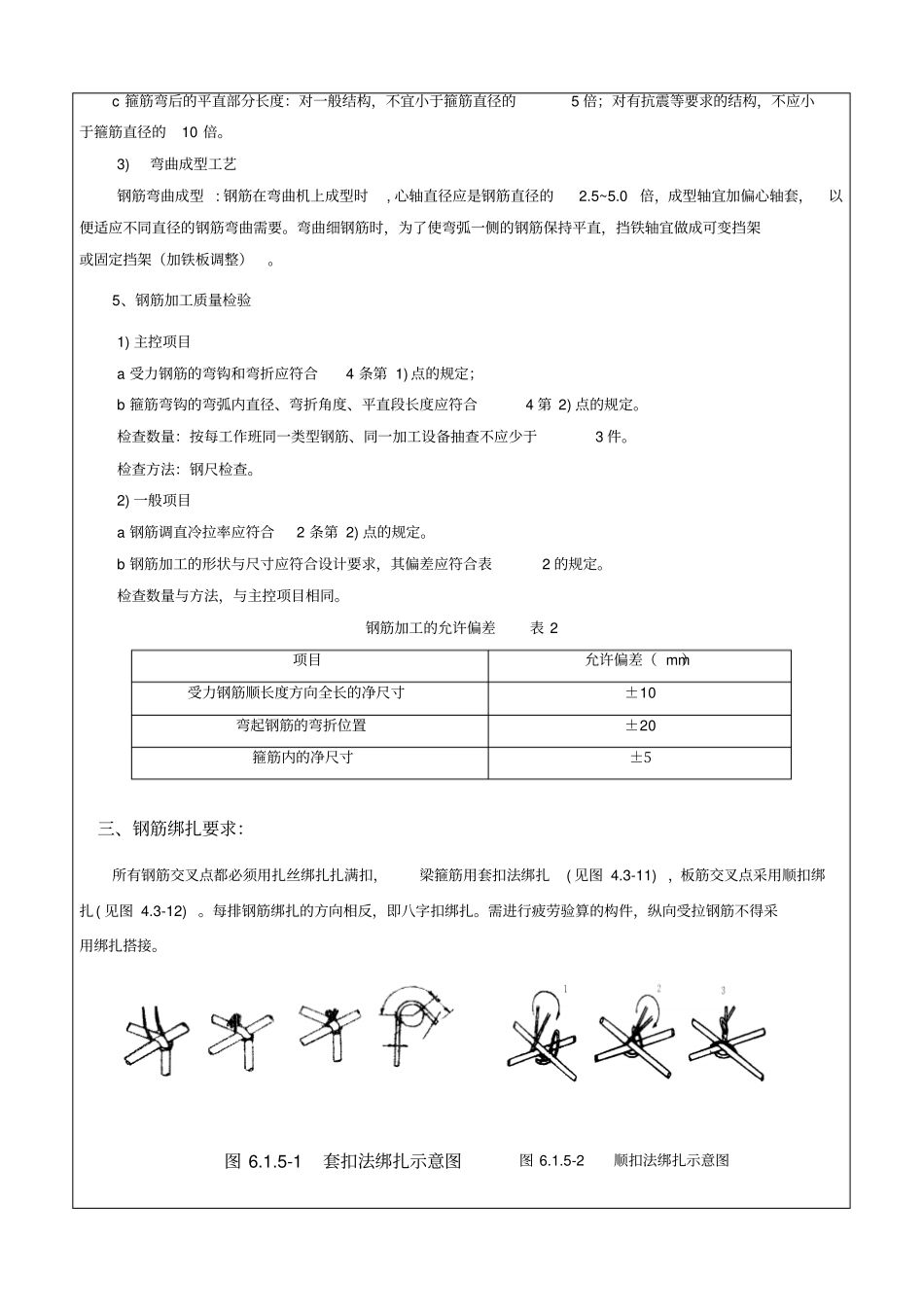

技 术 交 底 记 录编号:工程名称交底时间交底提要:钢筋工程交底内容:(包括工程中的关键性施工技术问题;保证工程施工质量的施工方法、技术措施和安全措施;施工质量标准及验收规范的有关条文;施工图中必需注意的尺寸、标高、轴线及预埋件、预留孔位置;设计变更的具体情况;质量和安全操作要求等)一、施 工 准 备: 1、认真熟悉图纸,严格按照施工图纸和16G101~16G101-3,13G101-11,12G901-1 ~ 12G901-3标准图集及有关规范标准、设计变更,正确计算材料单,下料正确,制作加工按规范标准及设计要求制作
2﹑在加工前出具详细的加工配料单( 下料单 ) 交项目部施工员审核
3﹑对操作人员进行技术安全教育
4﹑画出施工钢筋绑扎分布图,重要部位画出节点
5﹑所有机械操作,必须维护完好
6、本工程为框架、剪力墙结构,其抗震等级为:13#楼为二级, 12#、15#商业部分及相关范围内的框架及剪力墙为二级,其余均为三级,框架三级,地库框架三级
7、钢筋:级别、规格符合设计要求,具有出厂合格证及复试报告
8、机具:调直机、弯曲机、切断机、滚丝机、弯箍机等
9、进场钢筋必须具有产品合格证、出厂检测报告、钢筋原材已经送检并检验合格
钢筋进场检查的内容:每捆(盘)上都挂有标牌(注明生产厂、生产日期、钢号、炉罐号、钢筋级别、直径等标记) ,并附有质量证明书
检查是否与质量证明书相符
钢筋表面不得有裂纹、结疤和折叠
钢筋表面允许有凸块,但不得超过横肋的高度
钢筋每1米弯曲度不能大于4mm
二﹑钢筋半成品加工要求:经外观及力学性能检验皆符合要求的钢筋在场内按指定区域存放
存放的钢筋要求放在离地300㎜高的定型槽钢上,按规格、级别存放并设置钢筋防护棚,防止雨淋、日晒、锈蚀,并设置合格标识牌
1、钢筋除锈:通过调直对钢筋除锈
2、钢筋调直:采用钢筋调直机调直钢筋时,要根据钢筋的
