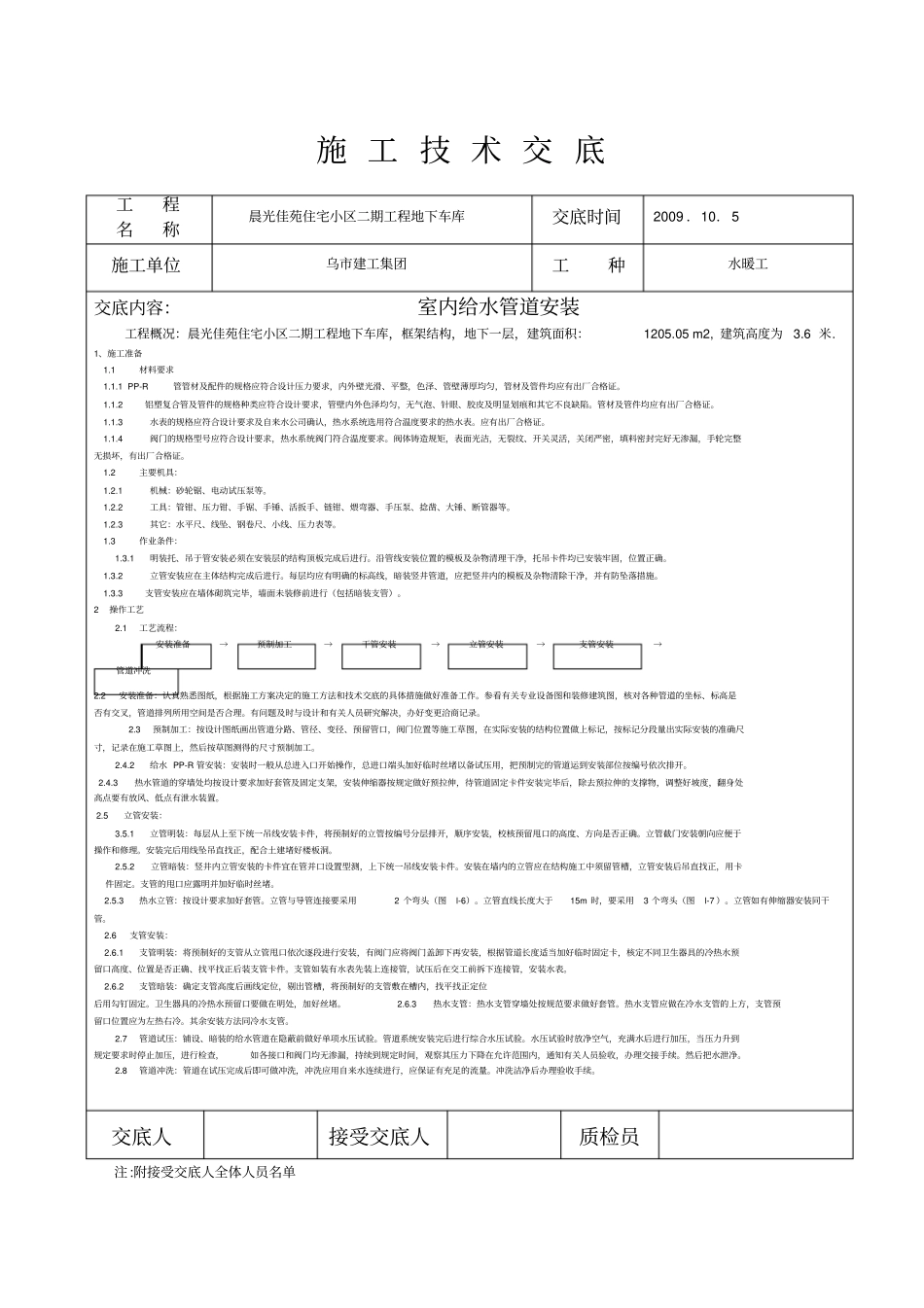

施 工 技 术 交 底工程名称晨光佳苑住宅小区二期工程地下车库交底时间2009 .10.5 施工单位乌市建工集团工种水暖工交底内容:室内给水管道安装工程概况:晨光佳苑住宅小区二期工程地下车库,框架结构,地下一层,建筑面积:1205
05 m2, 建筑高度为3
1、施工准备 1
1 材料要求 1
1 PP-R管管材及配件的规格应符合设计压力要求,内外壁光滑、平整,色泽、管壁薄厚均匀,管材及管件均应有出厂合格证
2 铝塑复合管及管件的规格种类应符合设计要求,管壁内外色泽均匀,无气泡、针眼、胶皮及明显划痕和其它不良缺陷
管材及管件均应有出厂合格证
3 水表的规格应符合设计要求及自来水公司确认,热水系统选用符合温度要求的热水表
应有出厂合格证
4 阀门的规格型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造规矩,表面光洁,无裂纹、开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证
2 主要机具: 1
1 机械:砂轮锯、电动试压泵等
2 工具:管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等
3 其它:水平尺、线坠、钢卷尺、小线、压力表等
3 作业条件:1
1 明装托、吊于管安装必须在安装层的结构顶板完成后进行
沿管线安装位置的模板及杂物清理干净,托吊卡件均已安装牢固,位置正确
2 立管安装应在主体结构完成后进行
每层均应有明确的标高线,暗装竖井管道,应把竖井内的模板及杂物清除干净,并有防坠落措施
3 支管安装应在墙体砌筑完毕,墙面未装修前进行(包括暗装支管)
2 操作工艺2
1 工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道冲洗2

2 安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备
