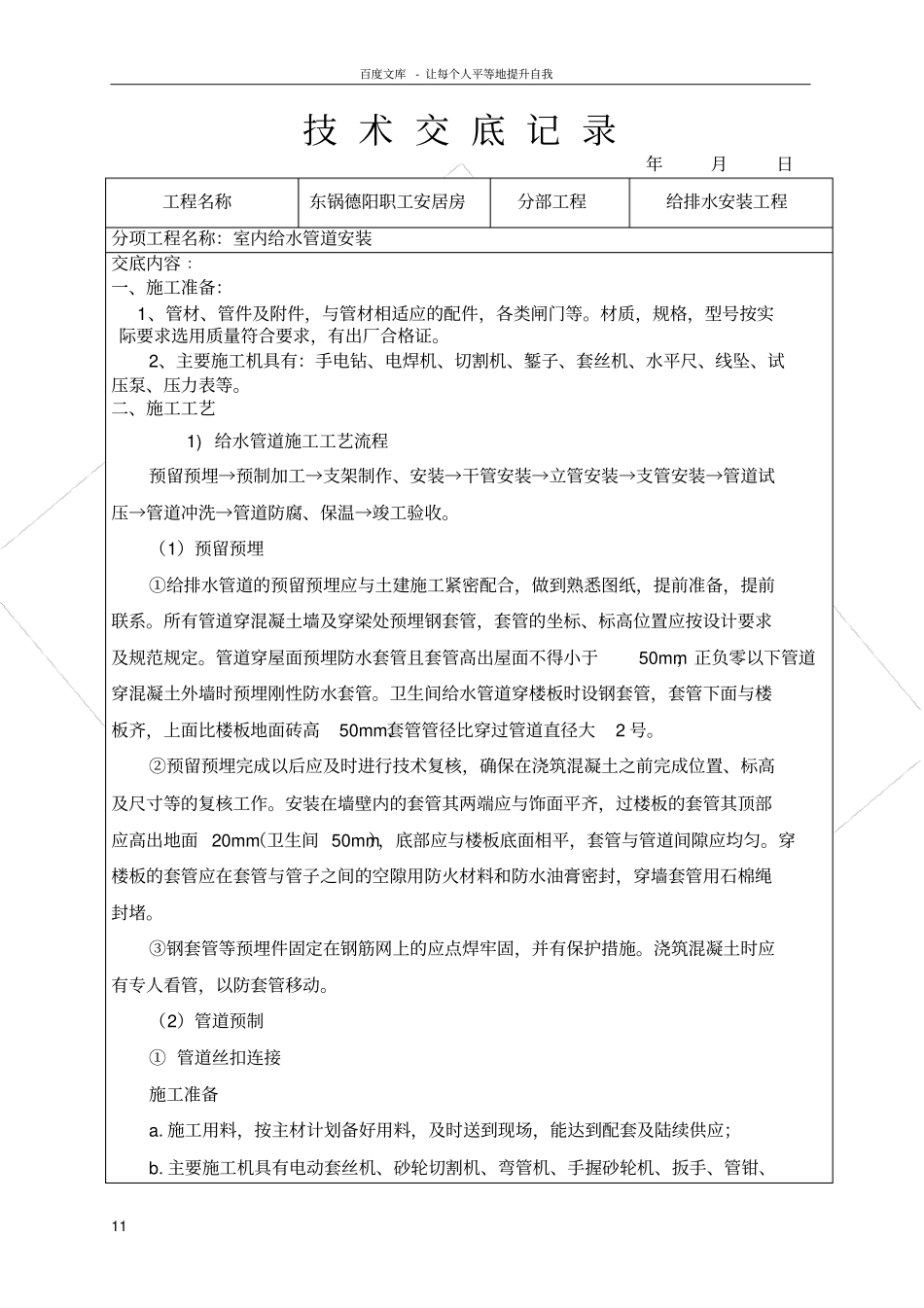

百度文库- 让每个人平等地提升自我11 技 术 交 底 记 录年月日工程名称东锅德阳职工安居房分部工程给排水安装工程分项工程名称:室内给水管道安装交底内容 :一、施工准备:1、管材、管件及附件,与管材相适应的配件,各类闸门等
材质,规格,型号按实际要求选用质量符合要求,有出厂合格证
2、主要施工机具有:手电钻、电焊机、切割机、錾子、套丝机、水平尺、线坠、试压泵、压力表等
二、施工工艺1) 给水管道施工工艺流程预留预埋→预制加工→支架制作、安装→干管安装→立管安装→支管安装→管道试压→管道冲洗→管道防腐、保温→竣工验收
(1)预留预埋①给排水管道的预留预埋应与土建施工紧密配合,做到熟悉图纸,提前准备,提前联系
所有管道穿混凝土墙及穿梁处预埋钢套管,套管的坐标、标高位置应按设计要求及规范规定
管道穿屋面预埋防水套管且套管高出屋面不得小于50mm,正负零以下管道穿混凝土外墙时预埋刚性防水套管
卫生间给水管道穿楼板时设钢套管,套管下面与楼板齐,上面比楼板地面砖高50mm
套管管径比穿过管道直径大2 号
②预留预埋完成以后应及时进行技术复核,确保在浇筑混凝土之前完成位置、标高及尺寸等的复核工作
安装在墙壁内的套管其两端应与饰面平齐,过楼板的套管其顶部应高出地面 20mm(卫生间 50mm),底部应与楼板底面相平,套管与管道间隙应均匀
穿楼板的套管应在套管与管子之间的空隙用防火材料和防水油膏密封,穿墙套管用石棉绳封堵
③钢套管等预埋件固定在钢筋网上的应点焊牢固,并有保护措施
浇筑混凝土时应有专人看管,以防套管移动
(2)管道预制① 管道丝扣连接施工准备a
施工用料,按主材计划备好用料,及时送到现场,能达到配套及陆续供应;b
主要施工机具有电动套丝机、砂轮切割机、弯管机、手握砂轮机、扳手、管钳、百度文库- 让每个人平等地提升自我22 锉刀、锯床等

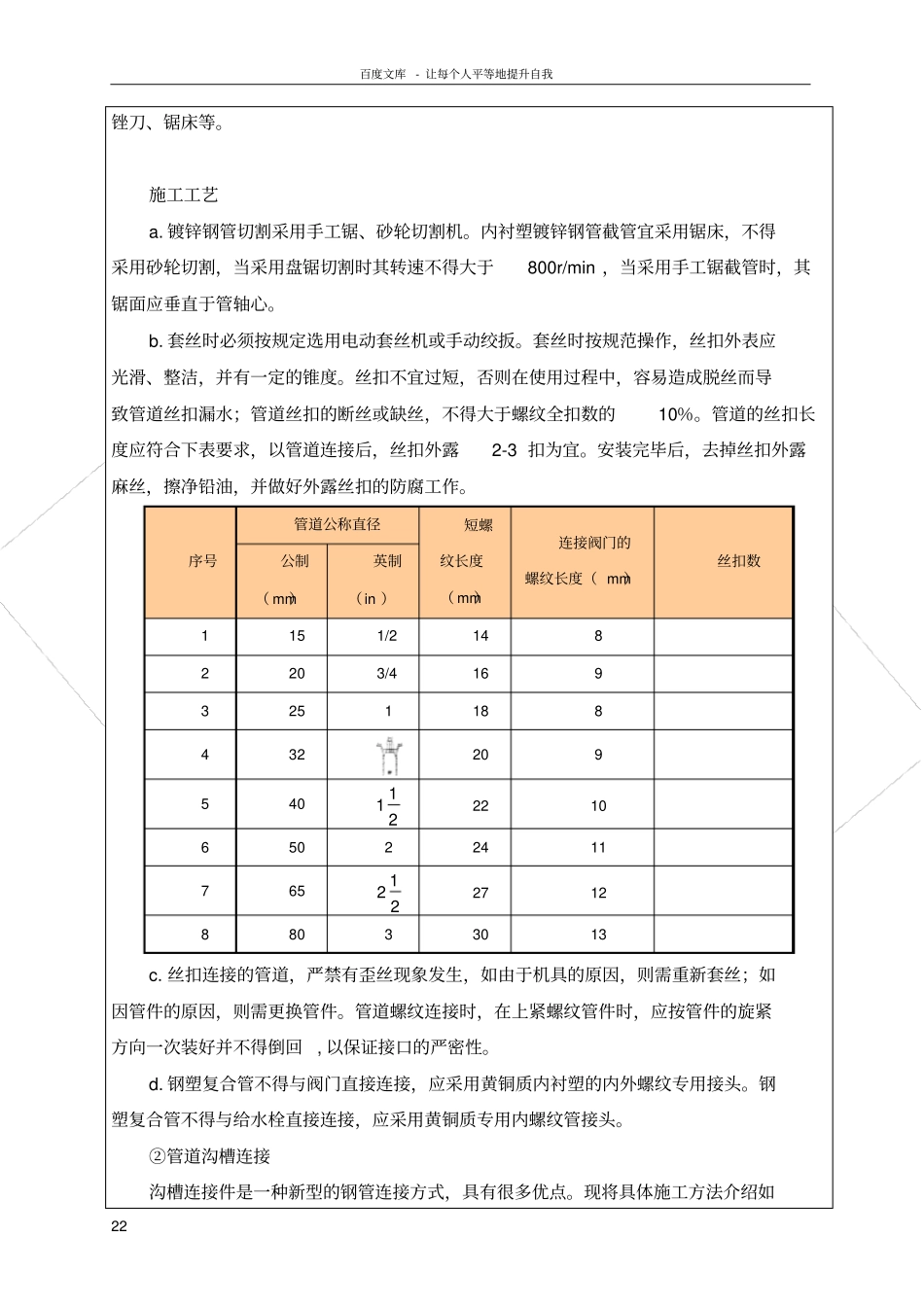

镀锌钢管切割采用手工锯
