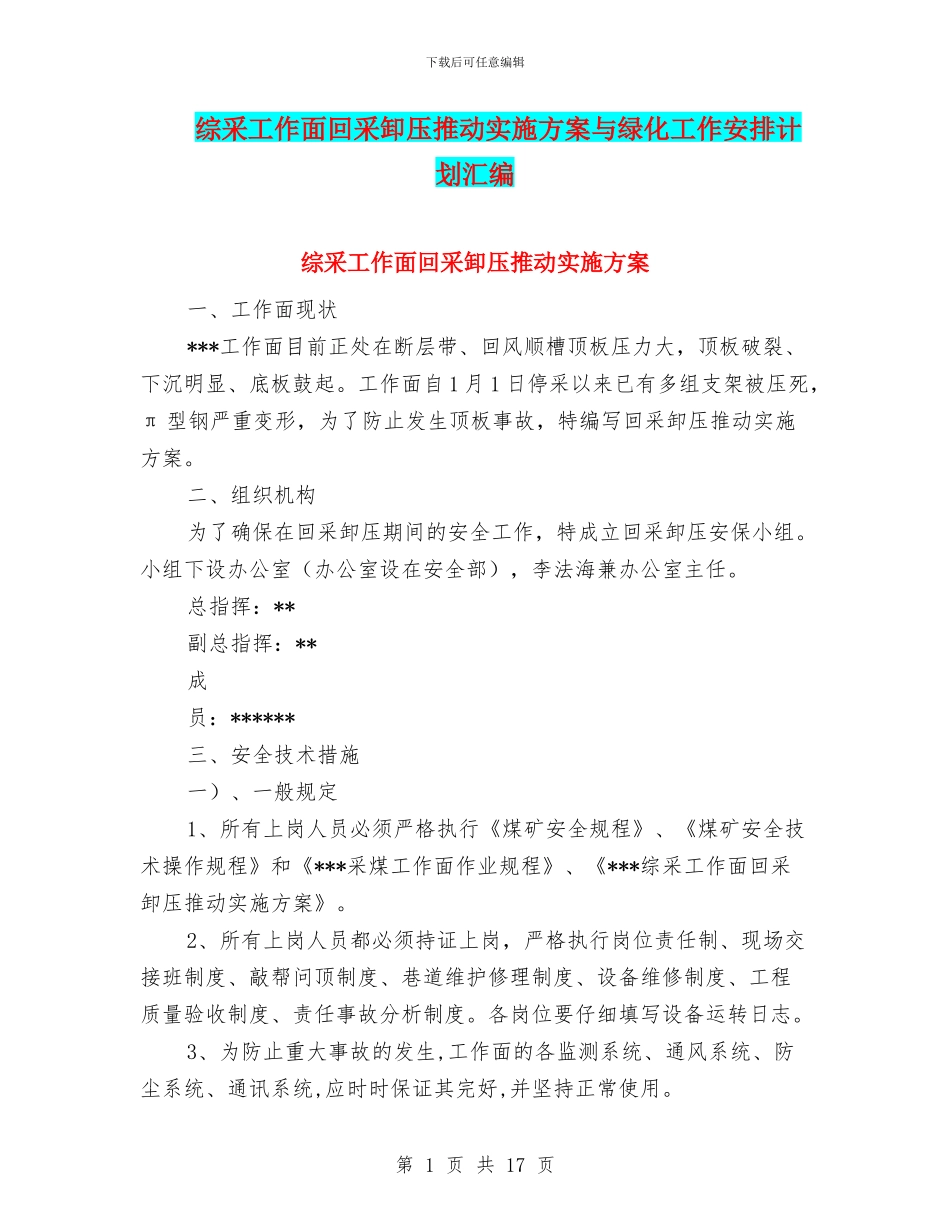

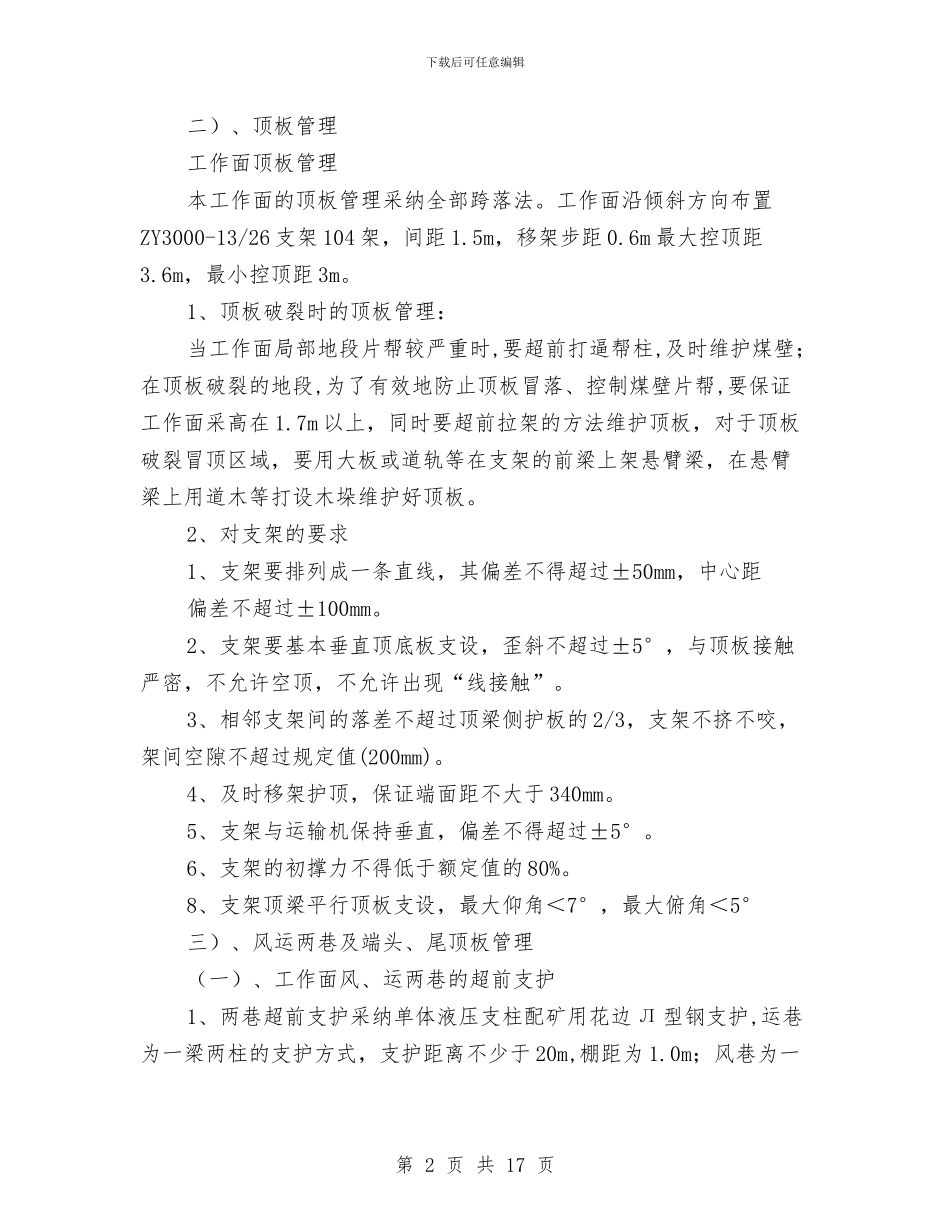

下载后可任意编辑综采工作面回采卸压推动实施方案与绿化工作安排计划汇编综采工作面回采卸压推动实施方案一、工作面现状***工作面目前正处在断层带、回风顺槽顶板压力大,顶板破裂、下沉明显、底板鼓起。工作面自 1 月 1 日停采以来已有多组支架被压死,π 型钢严重变形,为了防止发生顶板事故,特编写回采卸压推动实施方案。二、组织机构为了确保在回采卸压期间的安全工作,特成立回采卸压安保小组。小组下设办公室(办公室设在安全部),李法海兼办公室主任。总指挥:**副总指挥:** 成员:******三、安全技术措施一)、一般规定1、所有上岗人员必须严格执行《煤矿安全规程》、《煤矿安全技术操作规程》和《***采煤工作面作业规程》、《***综采工作面回采卸压推动实施方案》。2、所有上岗人员都必须持证上岗,严格执行岗位责任制、现场交接班制度、敲帮问顶制度、巷道维护修理制度、设备维修制度、工程质量验收制度、责任事故分析制度。各岗位要仔细填写设备运转日志。3、为防止重大事故的发生,工作面的各监测系统、通风系统、防尘系统、通讯系统,应时时保证其完好,并坚持正常使用。第 1 页 共 17 页下载后可任意编辑二)、顶板管理工作面顶板管理本工作面的顶板管理采纳全部跨落法。工作面沿倾斜方向布置ZY3000-13/26 支架 104 架,间距 1.5m,移架步距 0.6m 最大控顶距3.6m,最小控顶距 3m。1、顶板破裂时的顶板管理:当工作面局部地段片帮较严重时,要超前打逼帮柱,及时维护煤壁;在顶板破裂的地段,为了有效地防止顶板冒落、控制煤壁片帮,要保证工作面采高在 1.7m 以上,同时要超前拉架的方法维护顶板,对于顶板破裂冒顶区域,要用大板或道轨等在支架的前梁上架悬臂梁,在悬臂梁上用道木等打设木垛维护好顶板。2、对支架的要求1、支架要排列成一条直线,其偏差不得超过±50mm,中心距偏差不超过±100mm。2、支架要基本垂直顶底板支设,歪斜不超过±5°,与顶板接触严密,不允许空顶,不允许出现“线接触”。3、相邻支架间的落差不超过顶梁侧护板的 2/3,支架不挤不咬,架间空隙不超过规定值(200mm)。4、及时移架护顶,保证端面距不大于 340mm。5、支架与运输机保持垂直,偏差不得超过±5°。6、支架的初撑力不得低于额定值的 80%。8、支架顶梁平行顶板支设,最大仰角<7°,最大俯角<5°三)、风运两巷及端头、尾顶板管理(一)、工作面风、运两巷的超前支护1、两巷超前支护采纳单体液压支柱配矿用花边 Л 型钢支护,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

综采工作面回采卸压推进实施方案与绿化工作安排计划汇编

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
