《XX 省都江堰管理局抗震救灾及灾后重建志》大事记 2008 年 5 月 12 日 14 时 28 分 04 秒,XX 省阿坝州 XX 县区发生 8
0 级 特 大 地 震 , 震 中 心 位 于 北 纬 30
986° , 东 经103
364°的 XX 县区映秀镇,震源深度为 10~20km
地震对都江堰水利工程造成严重破坏,对都江堰灌区水管单位职工生命财产造成重大损失
2008 年 5 月 12 日 14 时 40 分,都江堰管理局局长刘道国赶到管理局,在局机关门口召集在场人员紧急会议,宣传成立都江堰管理局抗震救灾领导小组,后改名为抗震救灾指挥部;同时成立临时水利调度中心
2008 年 5 月 12 日 15 时 30 分,水情人员向局抗震救灾指挥部报告岷江来水趋近于零,渠首六大干渠面临断流危险
局抗震救灾指挥部命令其余 5 条干渠的水量全部关闭,全部流量集中到走马河供向成都,确保 XX 市生活供水未出现断流
2008 年 5 月 12 日当天下午及晚上,管理局救援队伍在玉带桥宿舍楼垮塌废墟中抢救出 12 名幸存者
2008 年 5 月 13 日上午,都江堰管理局抢通两部有线电话
其中一部长途电话被作为临时水利调度中心专用电话
2008 年 5 月 14 日凌晨 2 时,外江闸地面电源架设成功
2008 年 5 月 14 日上午,管理局召开局务扩大会,对当前抗震救灾工作进行部署
会议要求,从当天开始恢复正常办公秩序
办公场地设在局机关广场临时帐篷内
2008 年 5 月 16 日上午,都江堰管理局召集灌区 7 市水务局及灌区各管理处,召开育秧用水工作总结暨大春栽插用水工作会议
会上,刘道国局长对灌区抗震救灾、工程应急除险工作进行了部署,就灌区大春用水工作提出了六项要求
2008 年 5 月 16 日,沙黑总河临时加固工程完工

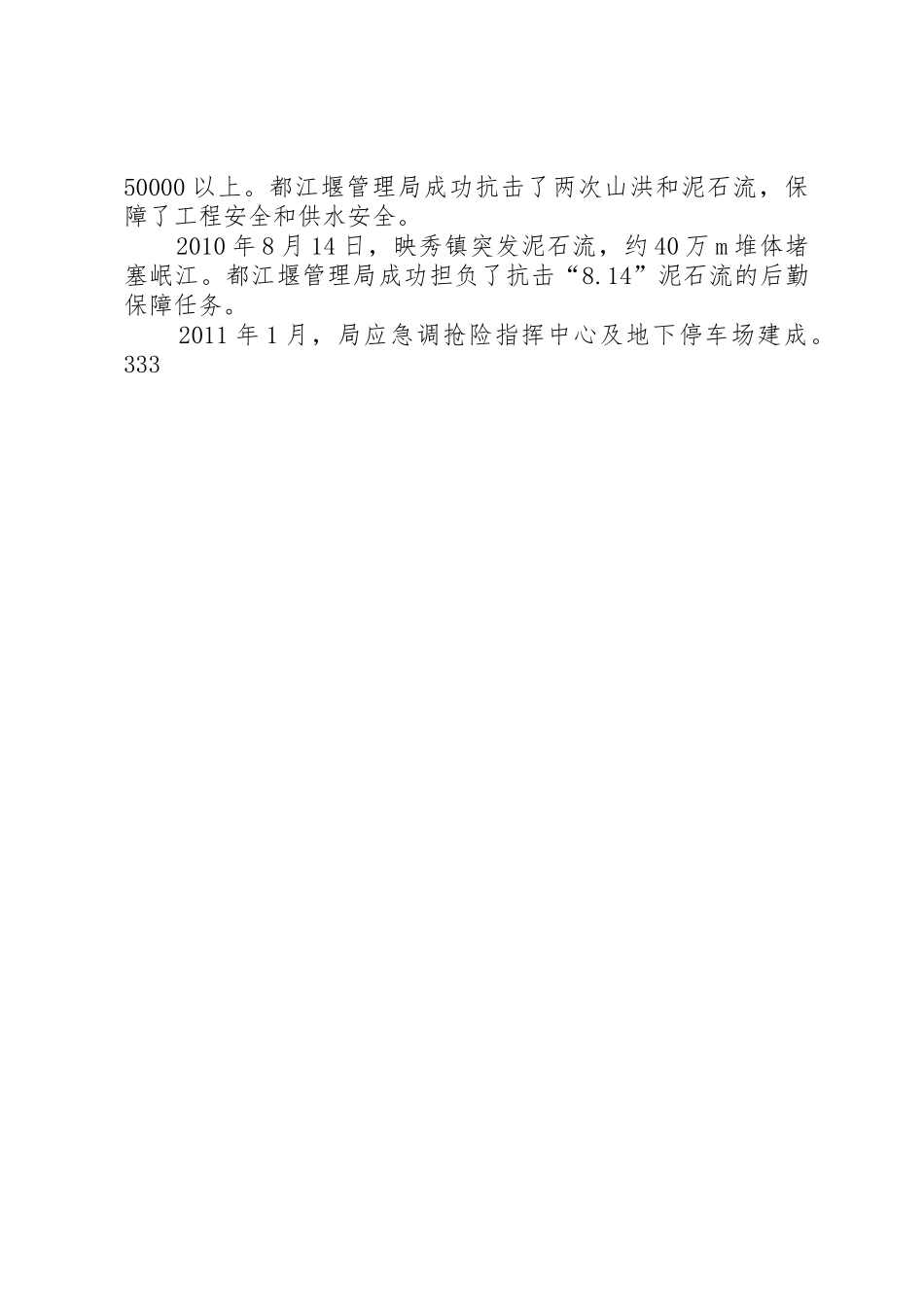

5 月 17 日凌晨,都江堰
