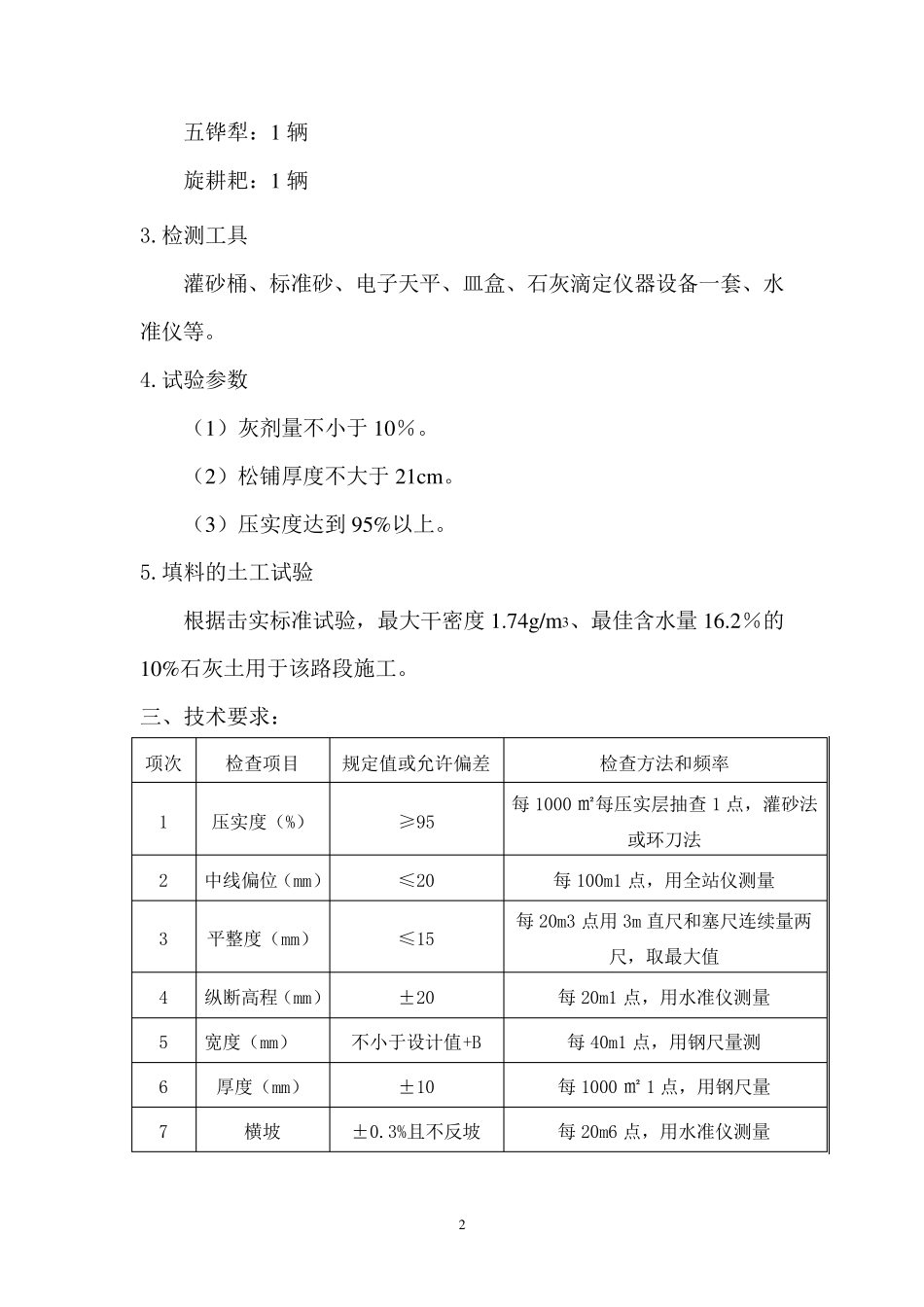

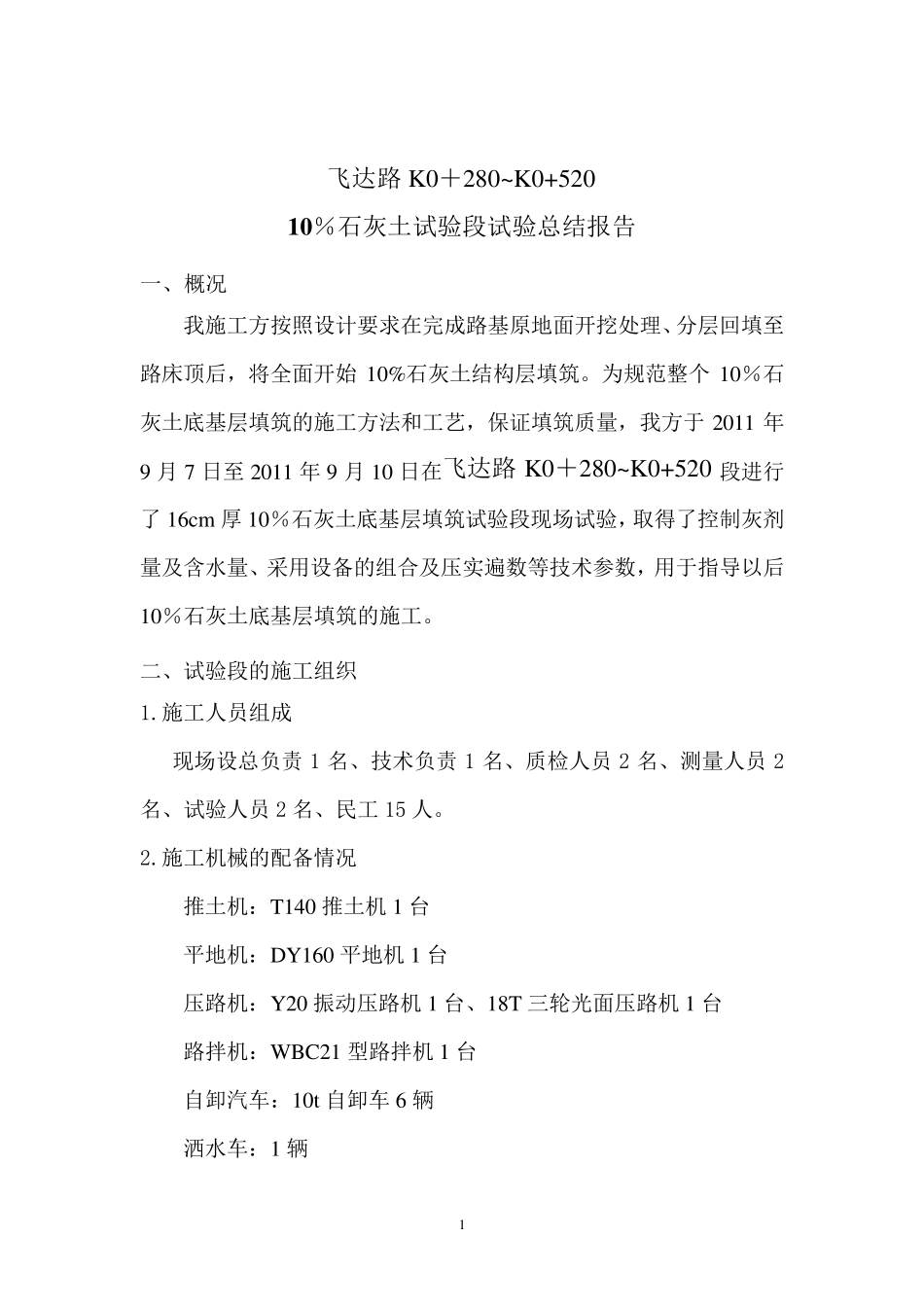

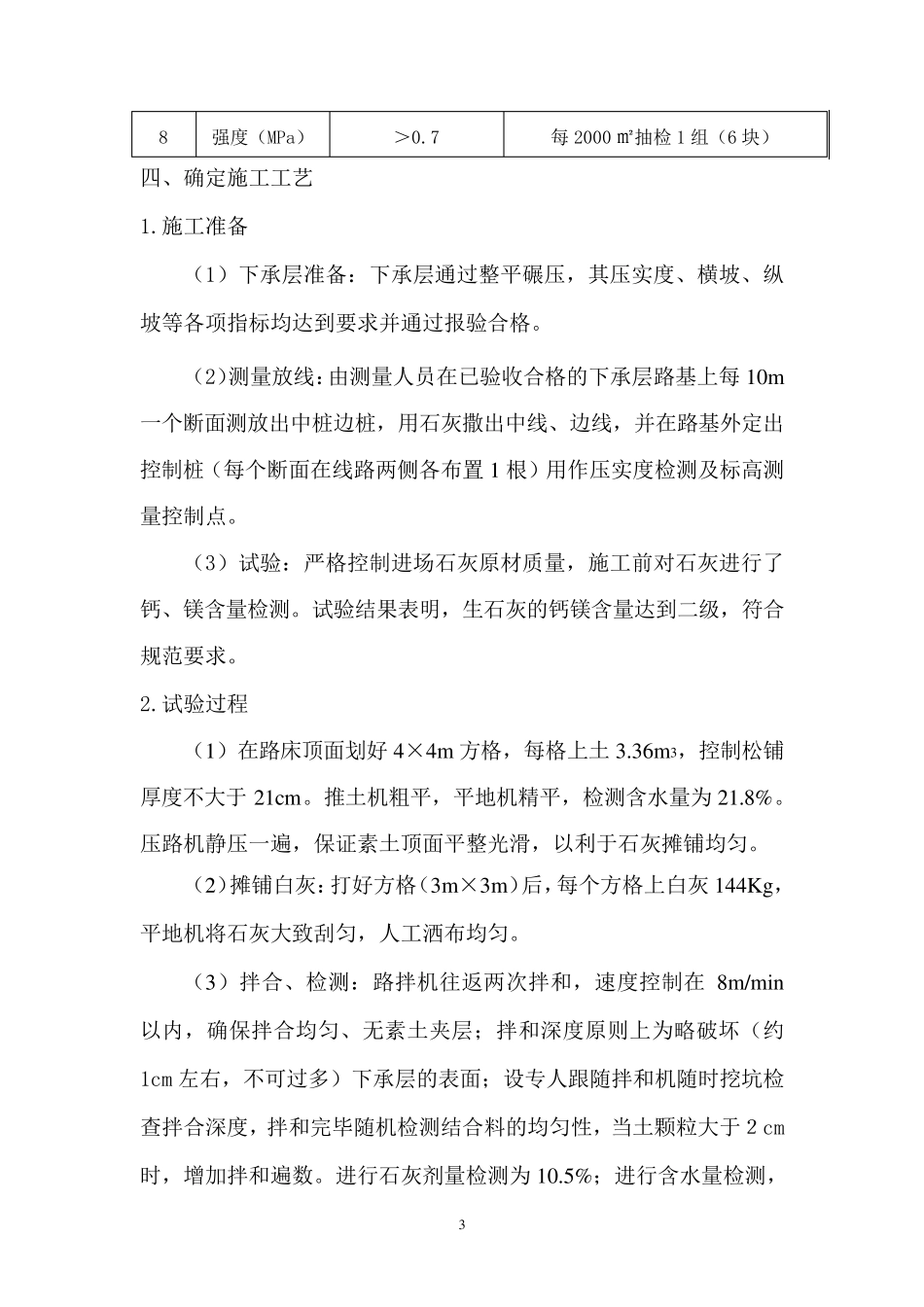

1 飞达路K0+280~ K0+520 10%石灰土试验段试验总结报告 一、概况 我施工方按照设计要求在完成路基原地面开挖处理、分层回填至路床顶后,将全面开始 10%石灰土结构层填筑。为规范整个 10%石灰土底基层填筑的施工方法和工艺,保证填筑质量,我方于 2011 年9 月 7 日至 2011 年 9 月 10 日在飞达路K0+280~ K0+520 段进行了 16cm 厚 10%石灰土底基层填筑试验段现场试验,取得了控制灰剂量及含水量、采用设备的组合及压实遍数等技术参数,用于指导以后10%石灰土底基层填筑的施工。 二、试验段的施工组织 1.施工人员组成 现场设总负责 1 名、技术负责 1 名、质检人员 2 名、测量人员 2名、试验人员 2 名、民工 15 人。 2.施工机械的配备情况 推土机:T140 推土机 1 台 平地机:DY160 平地机 1 台 压路机:Y20 振动压路机 1 台、18T 三轮光面压路机 1 台 路拌机:WBC21 型路拌机 1 台 自卸汽车:10t 自卸车 6 辆 洒水车:1 辆 2 五铧犁:1 辆 旋耕耙:1 辆 3.检测工具 灌砂桶、标准砂、电子天平、皿盒、石灰滴定仪器设备一套、水准仪等。 4.试验参数 (1)灰剂量不小于10%。 (2)松铺厚度不大于21cm 。 (3)压实度达到95%以上。 5.填料的土工试验 根据击实标准试验,最大干密度1.74g/m 3、最佳含水量16.2%的10%石灰土用于该路段施工。 三、技术要求: 项次 检查项目 规定值或允许偏差 检查方法和频率 1 压实度(%) ≥95 每1000 ㎡每压实层抽查1 点,灌砂法或环刀法 2 中线偏位(mm) ≤20 每100m1 点,用全站仪测量 3 平整度(mm) ≤15 每20m3 点用3m 直尺和塞尺连续量两尺,取最大值 4 纵断高程(mm) ±20 每20m1 点,用水准仪测量 5 宽度(mm) 不小于设计值+B 每40m1 点,用钢尺量测 6 厚度(mm) ±10 每1000 ㎡1 点,用钢尺量 7 横坡 ±0.3%且不反坡 每20m6 点,用水准仪测量 3 8 强度(MPa) >0.7 每2000 ㎡抽检1 组(6 块) 四、确定施工工艺 1.施工准备 (1)下承层准备:下承层通过整平碾压,其压实度、横坡、纵坡等各项指标均达到要求并通过报验合格。 (2)测量放线:由测量人员在已验收合格的下承层路基上每10m一个断面测放出中桩边桩,用石灰撒出中线、边线,并在路基外定出控制桩(每个断面在线路两侧各布置1 根)用作压实度检测及标高测量控制点。 (3)试验:严格控制进场石灰原...
