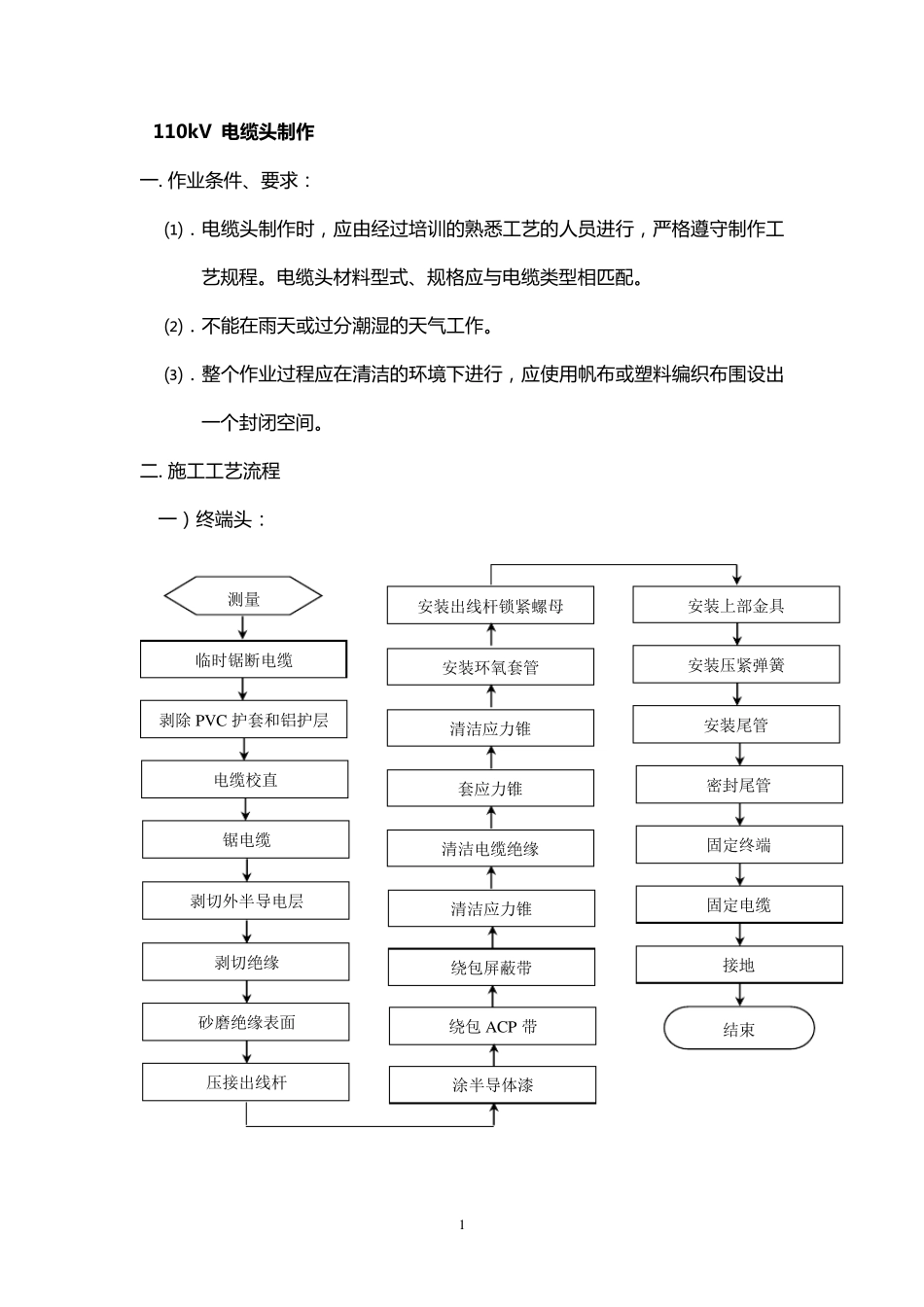

1 110kV 电 缆 头 制 作 一
作 业 条 件 、 要 求 : ⑴.电缆头制作 时,应由经过培训的熟悉工艺的人员进行,严格遵守制作 工艺规程
电缆头材料型式、 规格应与电缆类型相匹配
⑵.不能在雨天或过分潮湿的天气工作
⑶.整个作 业 过程应在清洁的环境下进行,应使用帆布或塑料编织布围设出一 个封闭空间

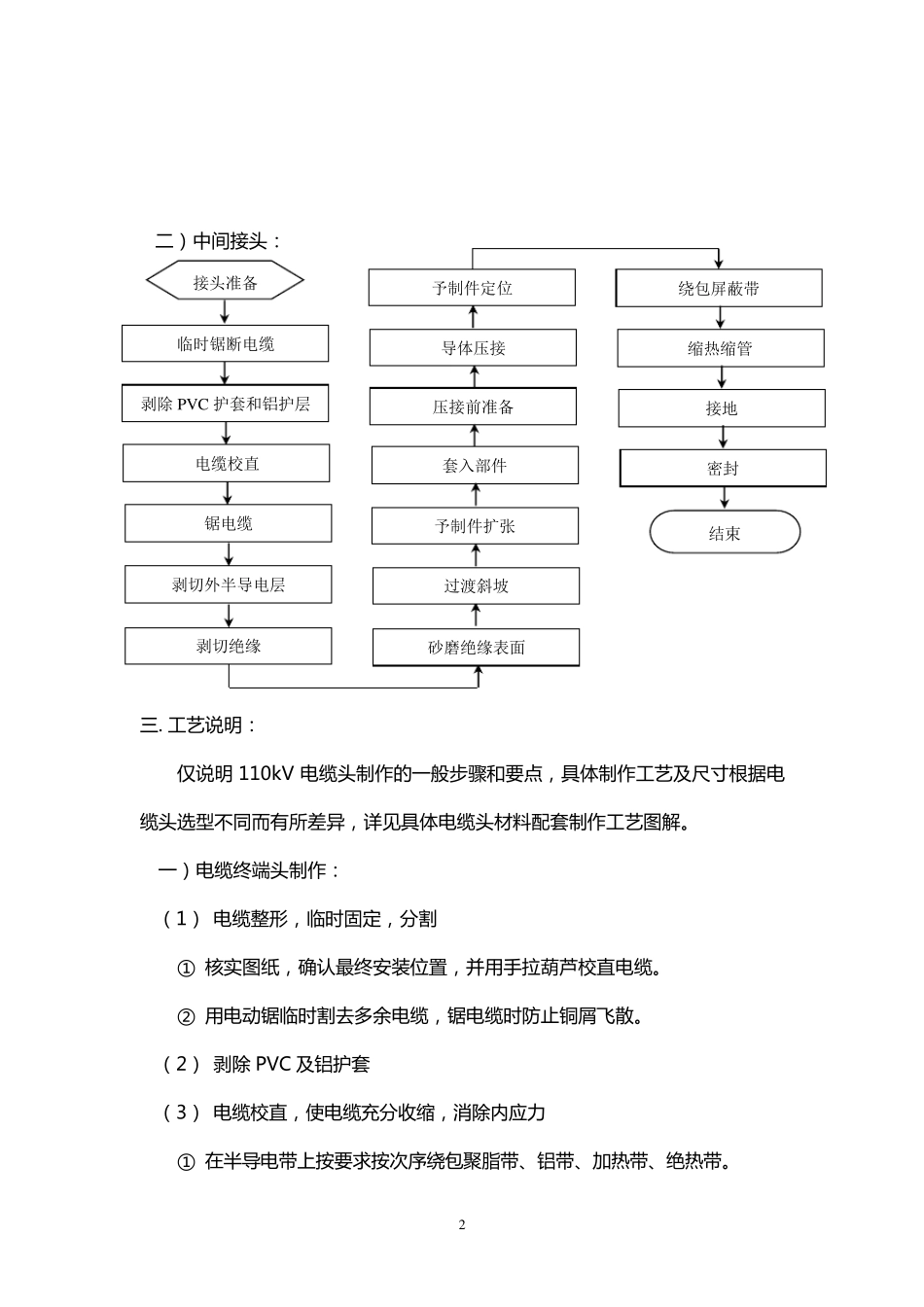

施工工艺流程 一 )终端头: 测量 临时锯断电缆 剥除PV C 护套和铝护层 电缆校直 锯电缆 剥切外半导电层 剥切绝缘 砂磨绝缘表面 压接出线杆 涂半导体漆 绕包ACP 带 绕包屏蔽带 清洁应力锥 清洁电缆绝缘 套应力锥 清洁应力锥 安装环氧套管 安装出线杆锁紧螺母 安装上部金具 安装压紧弹簧 安装尾管 密封尾管 固定终端 固定电缆 接地 结束 2 二 ) 中 间 接 头 : 三
工 艺 说 明 : 仅 说 明110kV 电 缆 头 制 作 的 一 般 步 骤 和 要 点 , 具 体 制 作 工 艺 及 尺 寸 根 据 电缆 头 选 型 不 同 而 有 所 差 异 , 详 见 具 体 电 缆 头 材 料 配 套 制 作 工 艺 图 解
一 ) 电 缆 终 端 头 制 作 : ( 1) 电 缆 整 形 , 临 时 固 定 , 分 割 ① 核实图 纸, 确认最终 安装位置, 并用手拉葫芦校直电 缆
② 用电 动锯临 时 割 去多余电 缆 , 锯电 缆 时 防止铜屑飞散

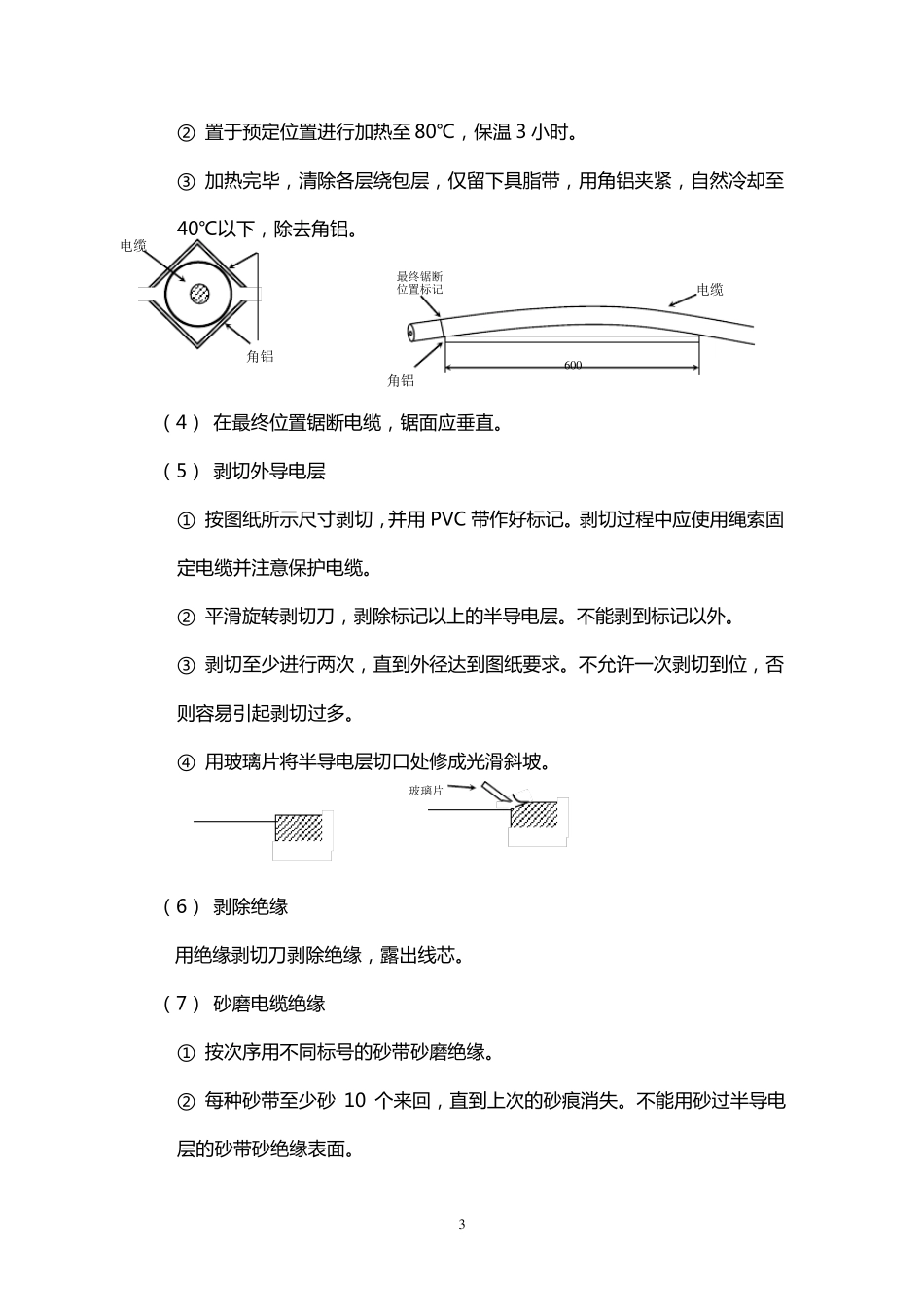

( 2) 剥除 PVC 及 铝护套 ( 3) 电 缆 校直, 使电 缆 充分 收缩, 消除内应力 ① 在半导电 带上按要 求按次序绕包聚脂带、铝带、加热带、绝热带
接头准备 临时锯断电缆 剥除 PV C 护套和铝护层 电缆校直 锯电缆 剥切外半导电层 剥切绝缘 砂磨绝缘表面 过渡斜坡 予制件扩张 套入部件 压接前准备 导体压接 予制件定位 绕包屏蔽带 缩热缩管 接地 密
