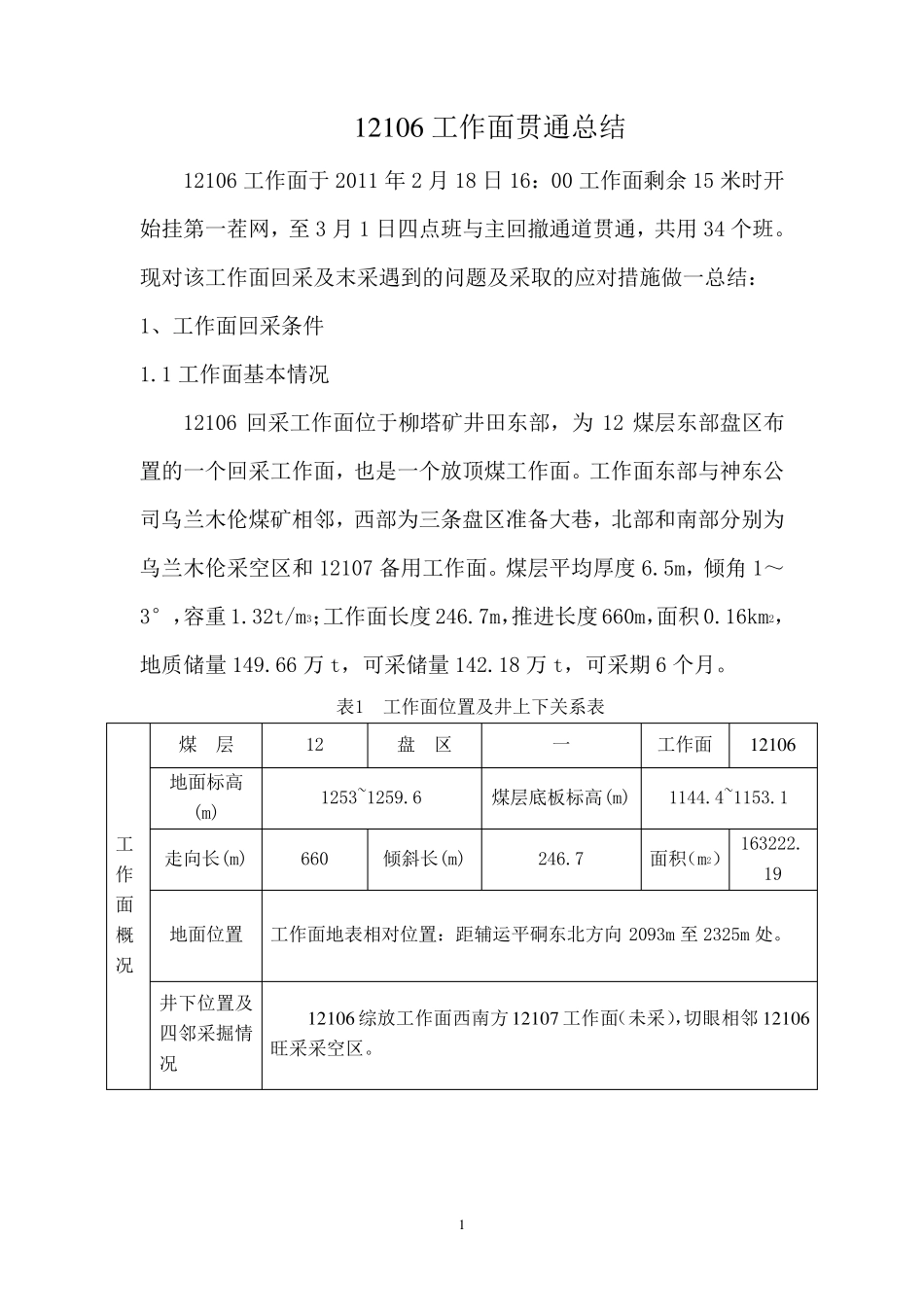

1 1 2 1 0 6 工作面贯通总结 12106 工作面于2011 年2 月18 日16:00 工作面剩余15 米时开始挂第一茬网,至3 月1 日四点班与主回撤通道贯通,共用34 个班

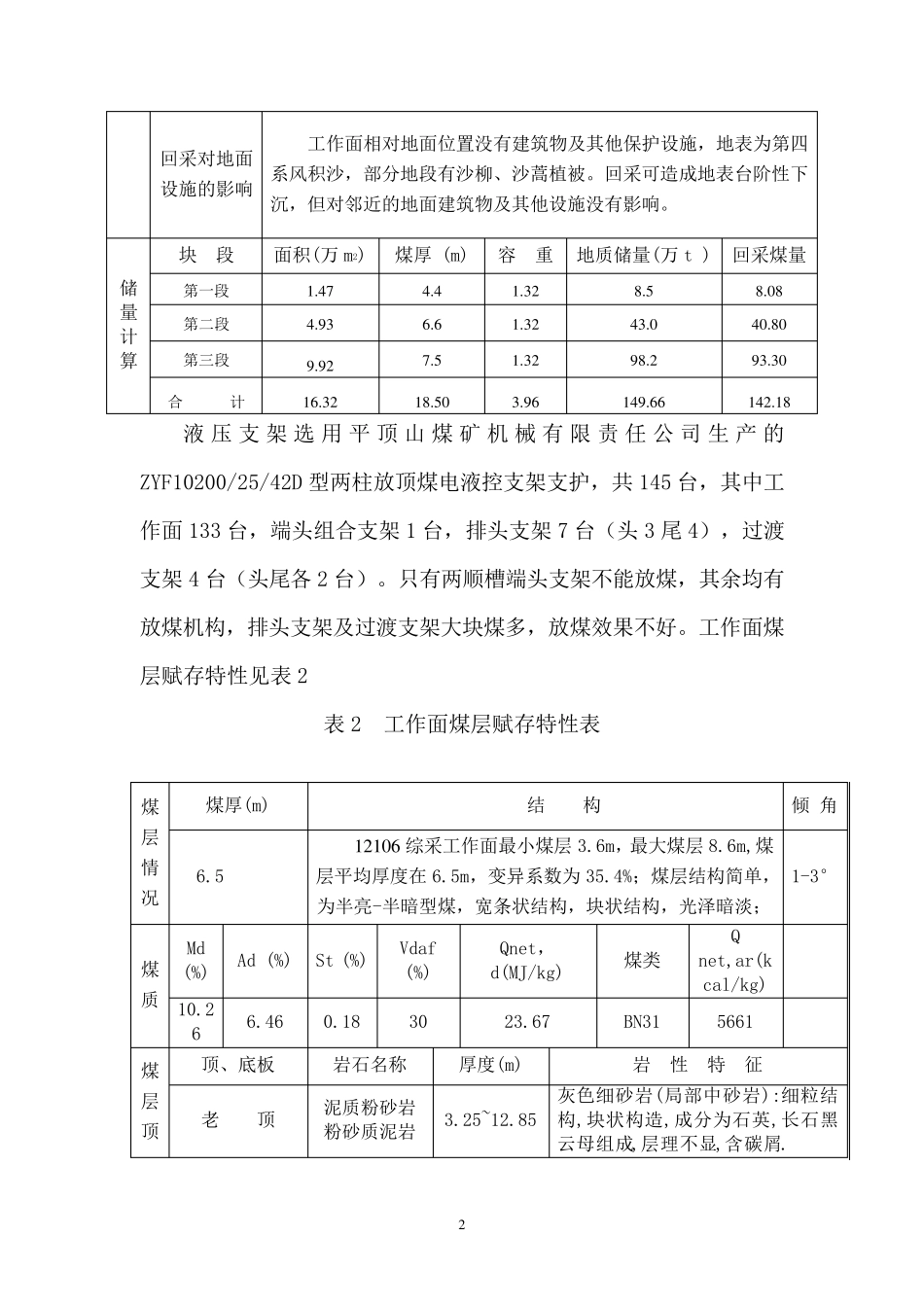

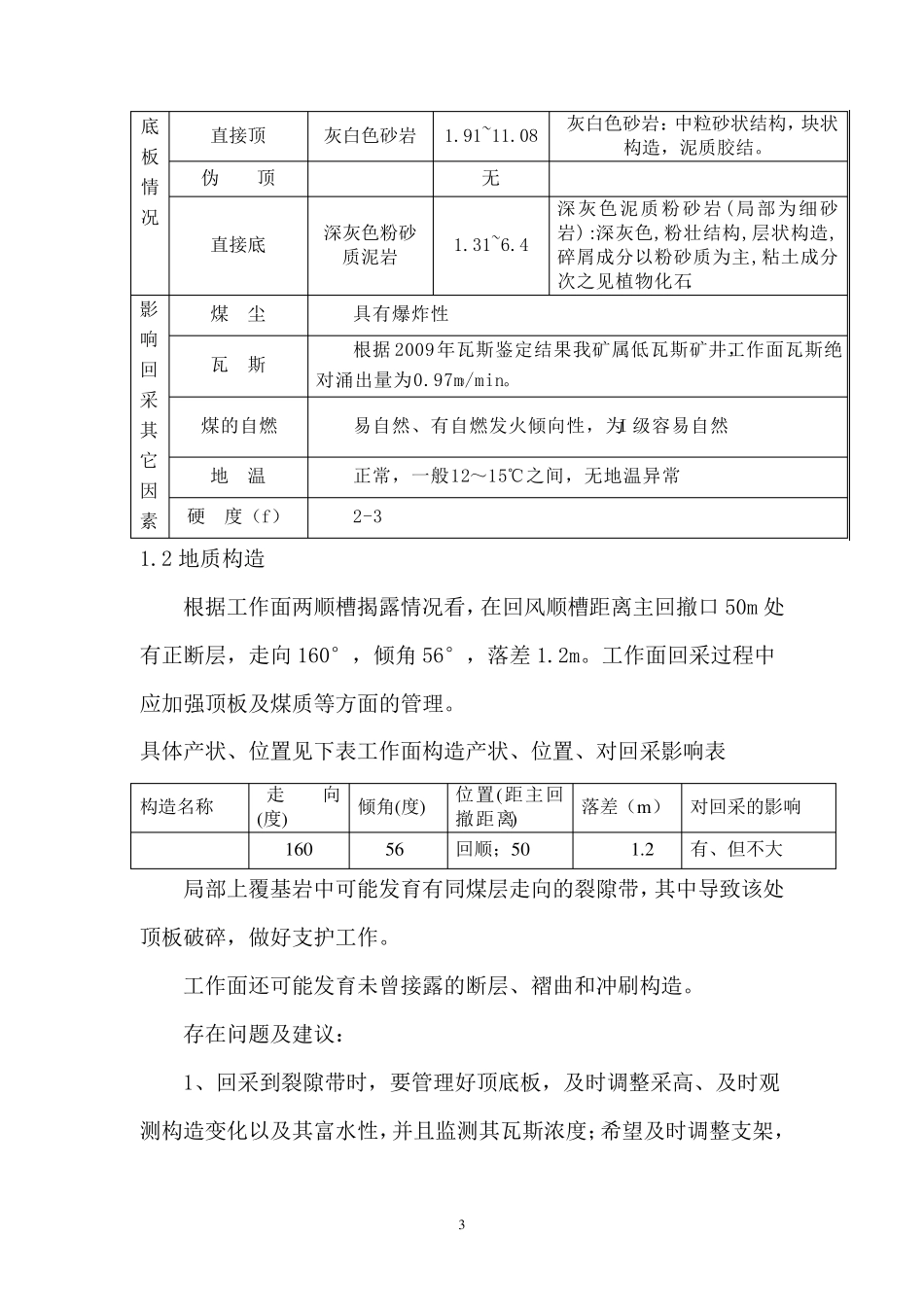

现对该工作面回采及末采遇到的问题及采取的应对措施做一总结: 1、工作面回采条件 1
1 工作面基本情况 12106 回采工作面位于柳塔矿井田东部,为12 煤层东部盘区布置的一个回采工作面,也是一个放顶煤工作面
工作面东部与神东公司乌兰木伦煤矿相邻,西部为三条盘区准备大巷,北部和南部分别为乌兰木伦采空区和12107 备用工作面
煤层平均厚度6
5m,倾角1~3°,容重 1
32t/m3;工作面长度246
7m,推进长度660m,面积 0
16km2,地质储量 149
66 万 t,可采储量 142
18 万 t,可采期 6 个月
表1 工作面位置及井上下关系表 工作面概况 煤 层 12 盘 区 一 工作面 1 2 1 0 6 地面标高(m) 1253~1259
6 煤层底板标高(m) 1144
4~1153
1 走向长(m) 660 倾斜长(m) 246
7 面积(m2) 163222
19 地面位置 工作面地表相对位置:距辅运平硐东北方向 2093m 至2325m 处
井下位置及 四邻采掘情况 1 2 1 0 6 综放工作面西南方 1 2 1 0 7 工作面(未采),切眼相邻1 2 1 0 6旺采采空区
2 回 采 对 地 面 设 施 的 影 响 工 作 面 相 对 地 面 位 置 没 有 建 筑 物 及 其 他 保 护 设 施 , 地 表 为 第 四系 风 积 沙 , 部 分 地 段 有 沙 柳 、 沙 蒿 植 被
回 采 可 造 成 地 表 台 阶 性 下沉 , 但 对 邻 近 的 地 面 建 筑 物 及 其 他 设 施 没 有 影 响
储量计算 块 段 面 积 (万 m
