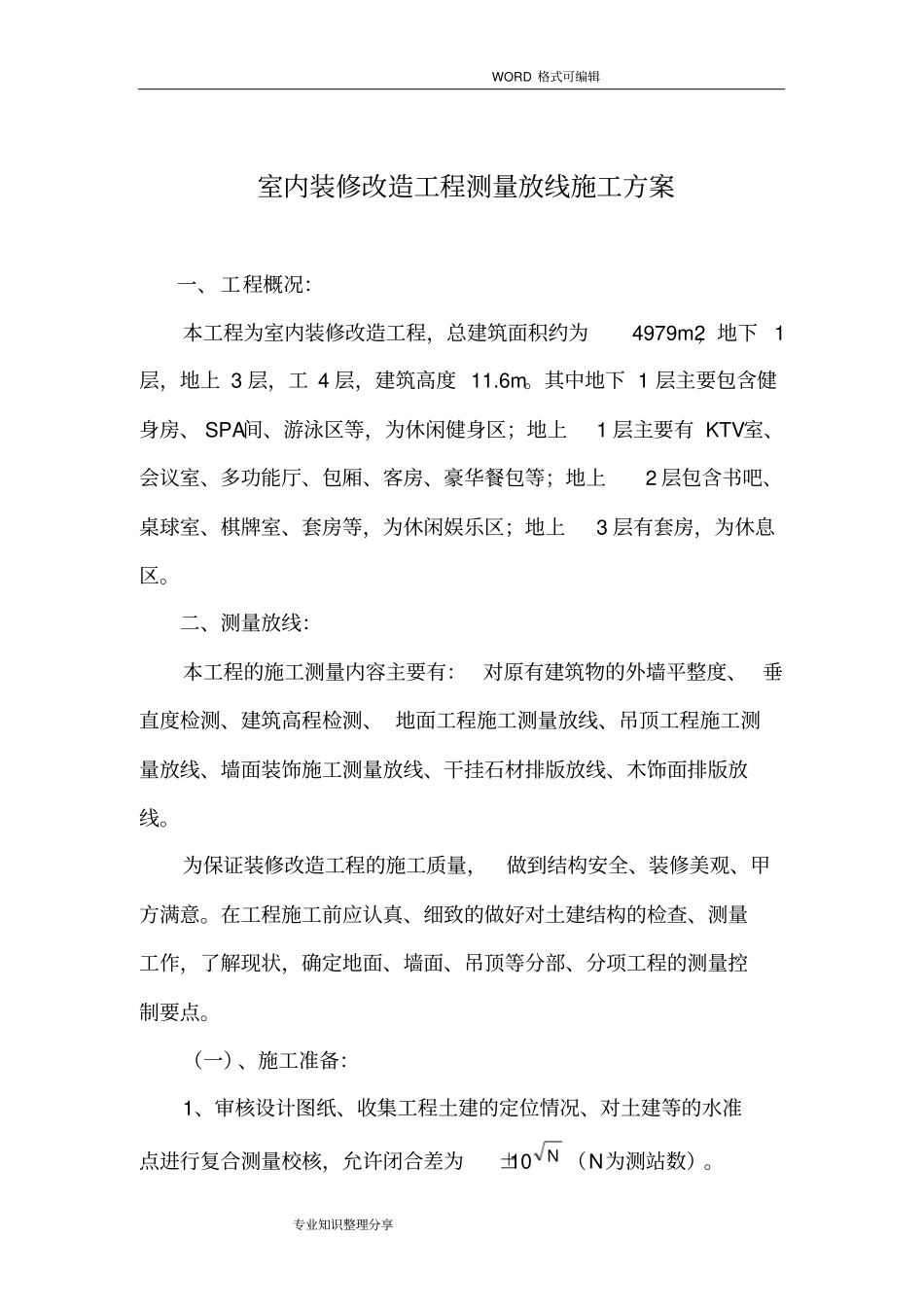

WORD 格式可编辑专业知识整理分享装修改造工程测量放线施工方案WORD 格式可编辑专业知识整理分享室内装修改造工程测量放线施工方案一、工程概况:本工程为室内装修改造工程,总建筑面积约为4979m2,地下1层,地上 3 层,工 4 层,建筑高度 11
其中地下 1 层主要包含健身房、 SPA间、游泳区等,为休闲健身区;地上1 层主要有 KTV室、会议室、多功能厅、包厢、客房、豪华餐包等;地上2 层包含书吧、桌球室、棋牌室、套房等,为休闲娱乐区;地上3 层有套房,为休息区
二、测量放线:本工程的施工测量内容主要有:对原有建筑物的外墙平整度、 垂直度检测、建筑高程检测、 地面工程施工测量放线、吊顶工程施工测量放线、墙面装饰施工测量放线、干挂石材排版放线、木饰面排版放线
为保证装修改造工程的施工质量,做到结构安全、装修美观、甲方满意
在工程施工前应认真、细致的做好对土建结构的检查、测量工作,了解现状,确定地面、墙面、吊顶等分部、分项工程的测量控制要点
(一)、施工准备:1、审核设计图纸、收集工程土建的定位情况、对土建等的水准点进行复合测量校核,允许闭合差为±10N (N为测站数)

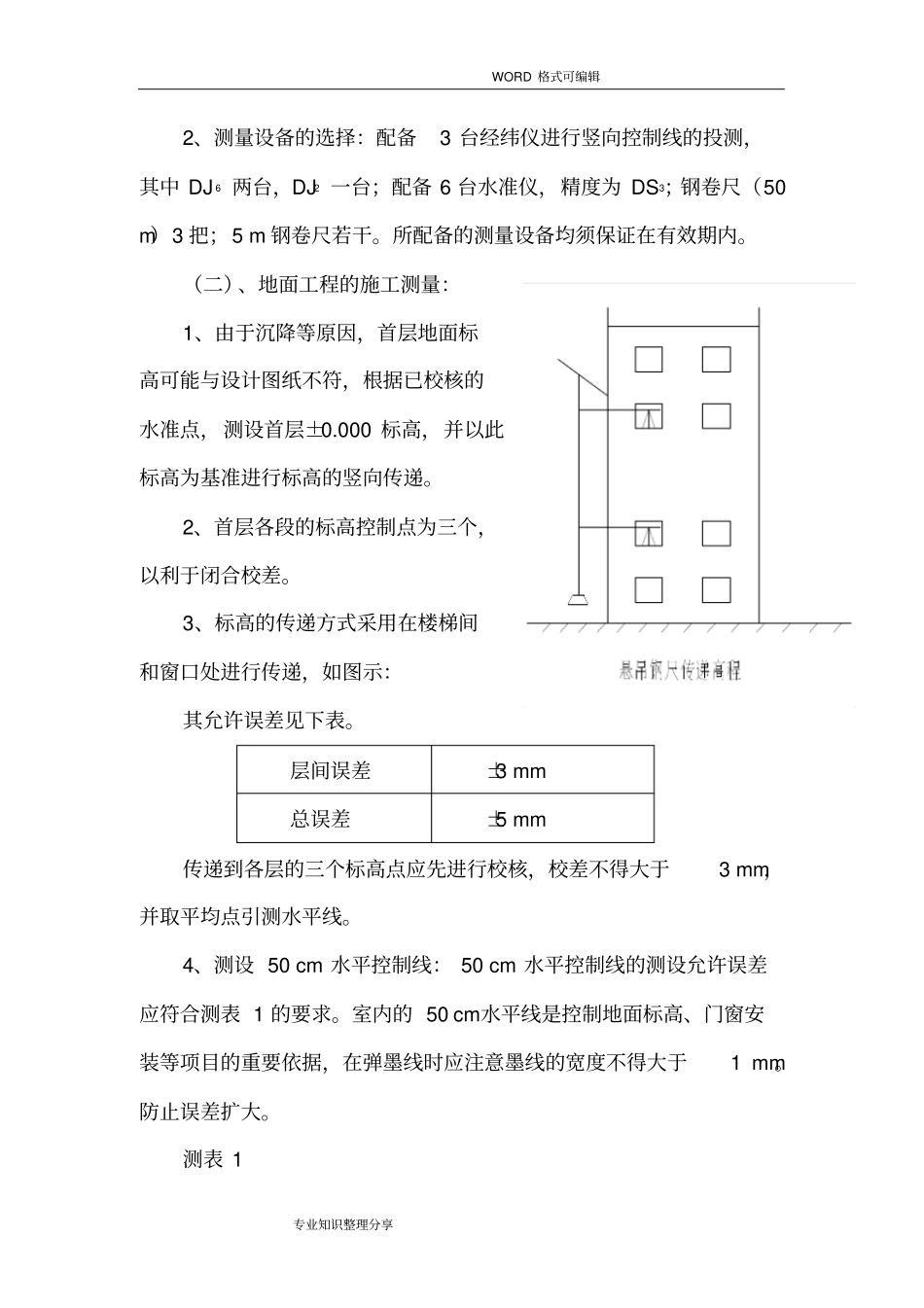

WORD 格式可编辑专业知识整理分享2、测量设备的选择:配备3 台经纬仪进行竖向控制线的投测,其中 DJ 6 两台,DJ2 一台;配备 6 台水准仪,精度为 DS3;钢卷尺(50 m)3 把;5 m 钢卷尺若干
所配备的测量设备均须保证在有效期内
(二)、地面工程的施工测量:1、由于沉降等原因,首层地面标高可能与设计图纸不符,根据已校核的水准点,测设首层±0
000 标高,并以此标高为基准进行标高的竖向传递
2、首层各段的标高控制点为三个,以利于闭合校差
3、标高的传递方式采用在楼梯间和窗口处进行传递,如图示:其允许误差见下表
层间误差±3 mm 总误差±5 mm 传递到各层的三个标高点应先进行校
