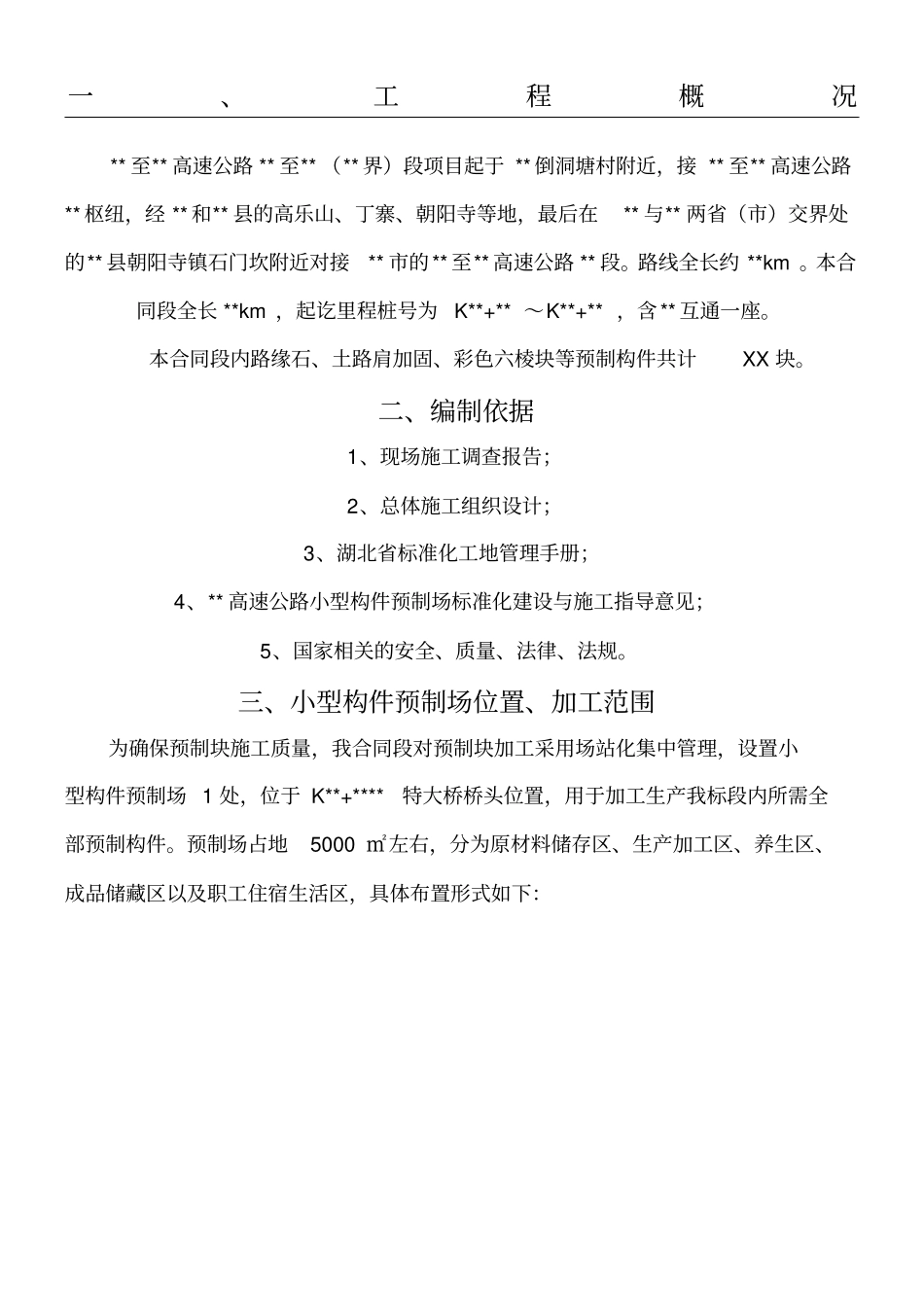

一、工程概况** 至** 高速公路 ** 至** (** 界)段项目起于 ** 倒洞塘村附近,接 ** 至** 高速公路** 枢纽,经 ** 和** 县的高乐山、丁寨、朝阳寺等地,最后在** 与** 两省(市)交界处的** 县朝阳寺镇石门坎附近对接** 市的** 至** 高速公路 ** 段
路线全长约 **km
本合同段全长 **km ,起讫里程桩号为K**+** ~K**+** ,含** 互通一座
本合同段内路缘石、土路肩加固、彩色六棱块等预制构件共计XX 块
二、编制依据1、现场施工调查报告;2、总体施工组织设计;3、湖北省标准化工地管理手册;4、** 高速公路小型构件预制场标准化建设与施工指导意见;5、国家相关的安全、质量、法律、法规
三、小型构件预制场位置、加工范围为确保预制块施工质量,我合同段对预制块加工采用场站化集中管理,设置小型构件预制场 1 处,位于 K**+****特大桥桥头位置,用于加工生产我标段内所需全部预制构件

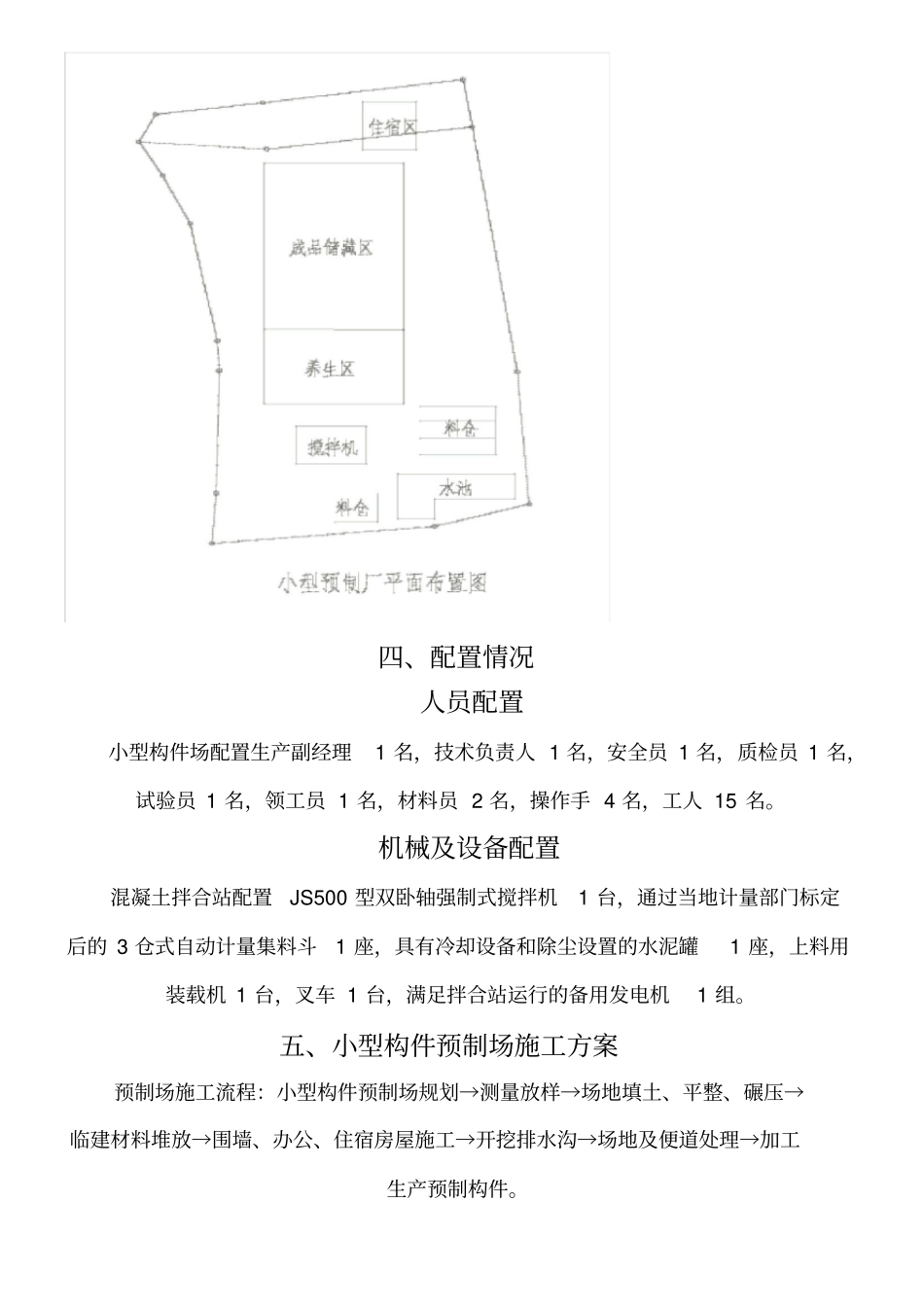

预制场占地5000 ㎡左右,分为原材料储存区、生产加工区、养生区、成品储藏区以及职工住宿生活区,具体布置形式如下:四、配置情况人员配置小型构件场配置生产副经理1 名,技术负责人 1 名,安全员 1 名,质检员 1 名,试验员 1 名,领工员 1 名,材料员 2 名,操作手 4 名,工人 15 名
机械及设备配置混凝土拌合站配置JS500 型双卧轴强制式搅拌机1 台,通过当地计量部门标定后的 3 仓式自动计量集料斗1 座,具有冷却设备和除尘设置的水泥罐1 座,上料用装载机 1 台,叉车 1 台,满足拌合站运行的备用发电机1 组
五、小型构件预制场施工方案预制场施工流程:小型构件预制场规划→测量放样→场地填土、平整、碾压→临建材料堆放→围墙、办公、住宿房屋施工→开挖排水沟→场地及便道处理→加工生产预制构件

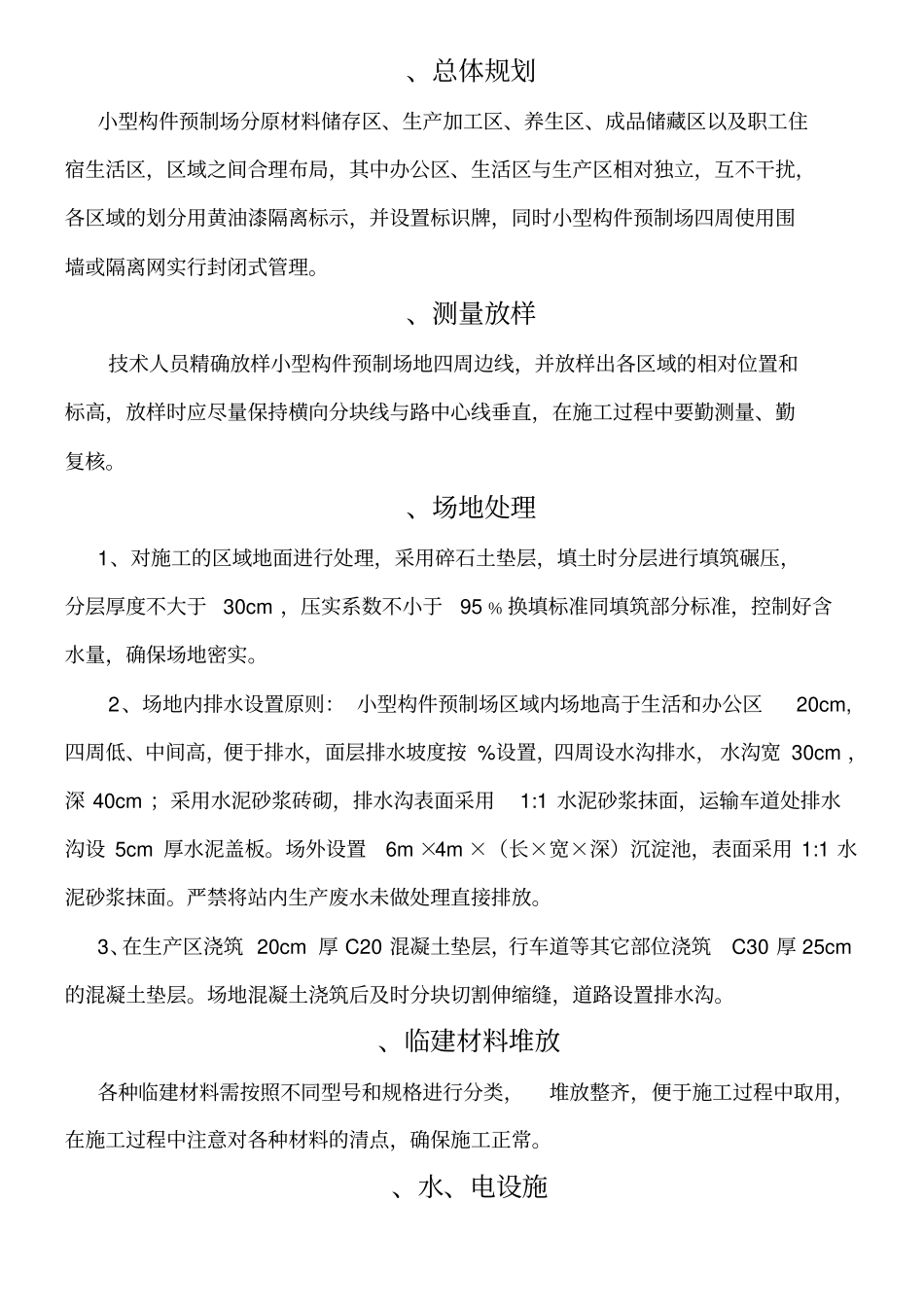

、总体规划小型构件预制场分原材料储存区
