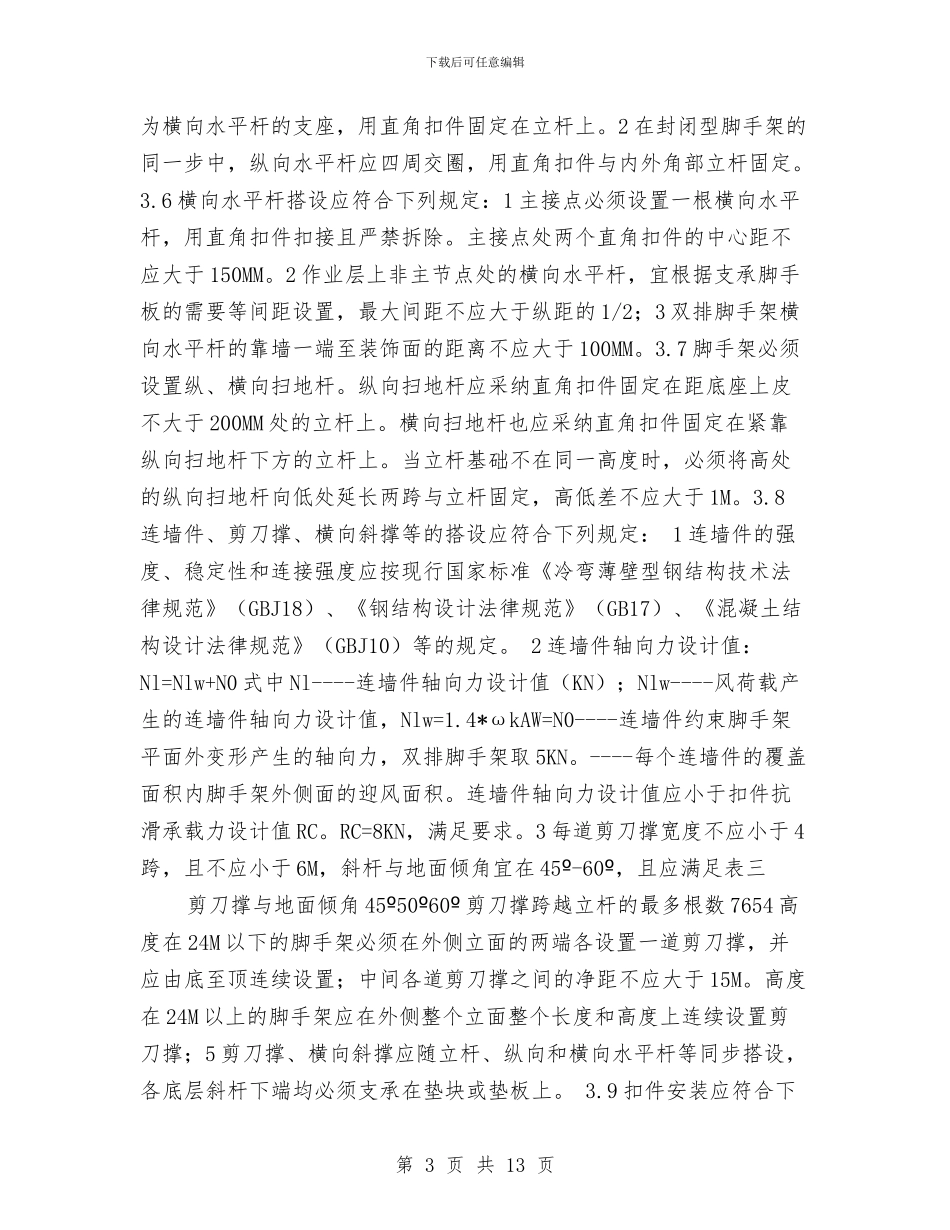

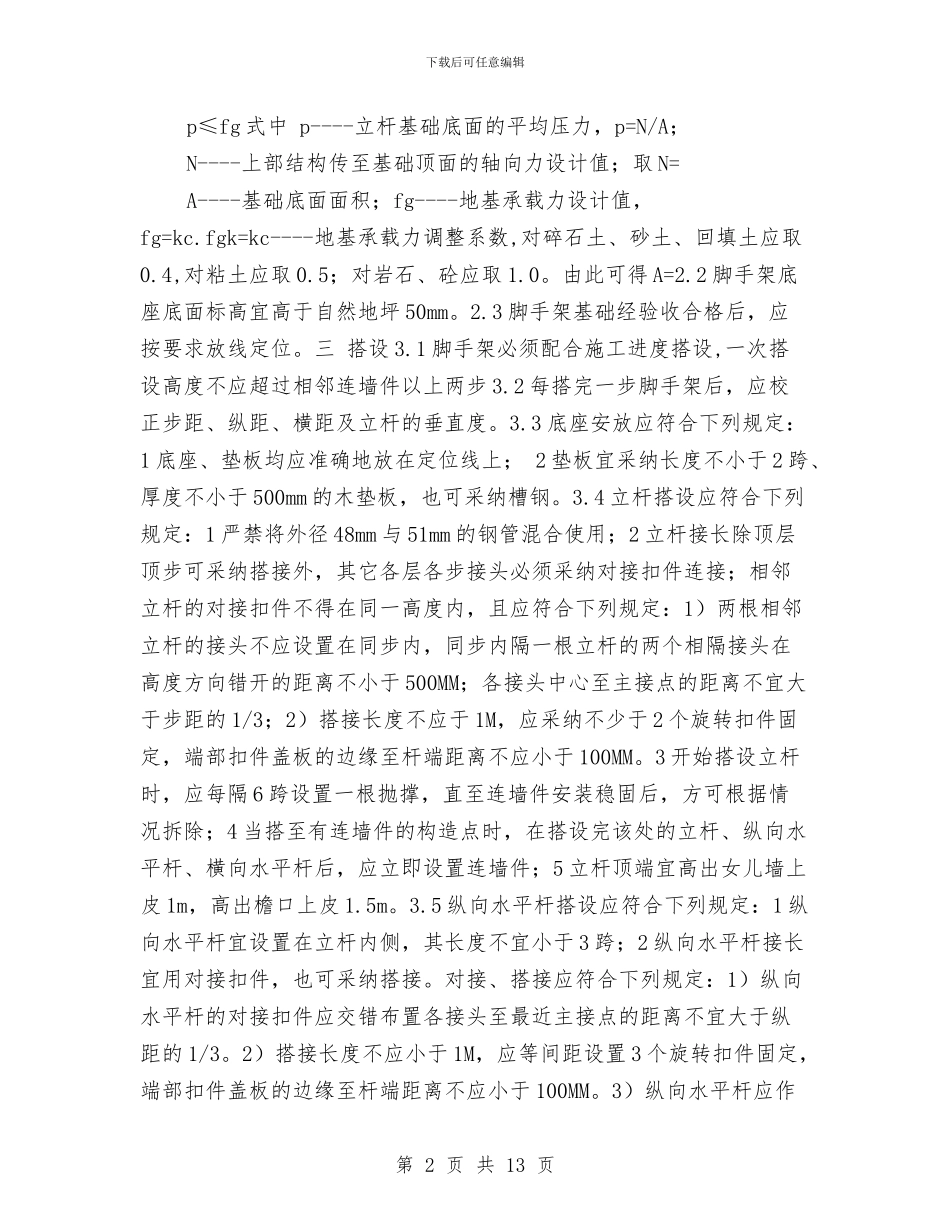

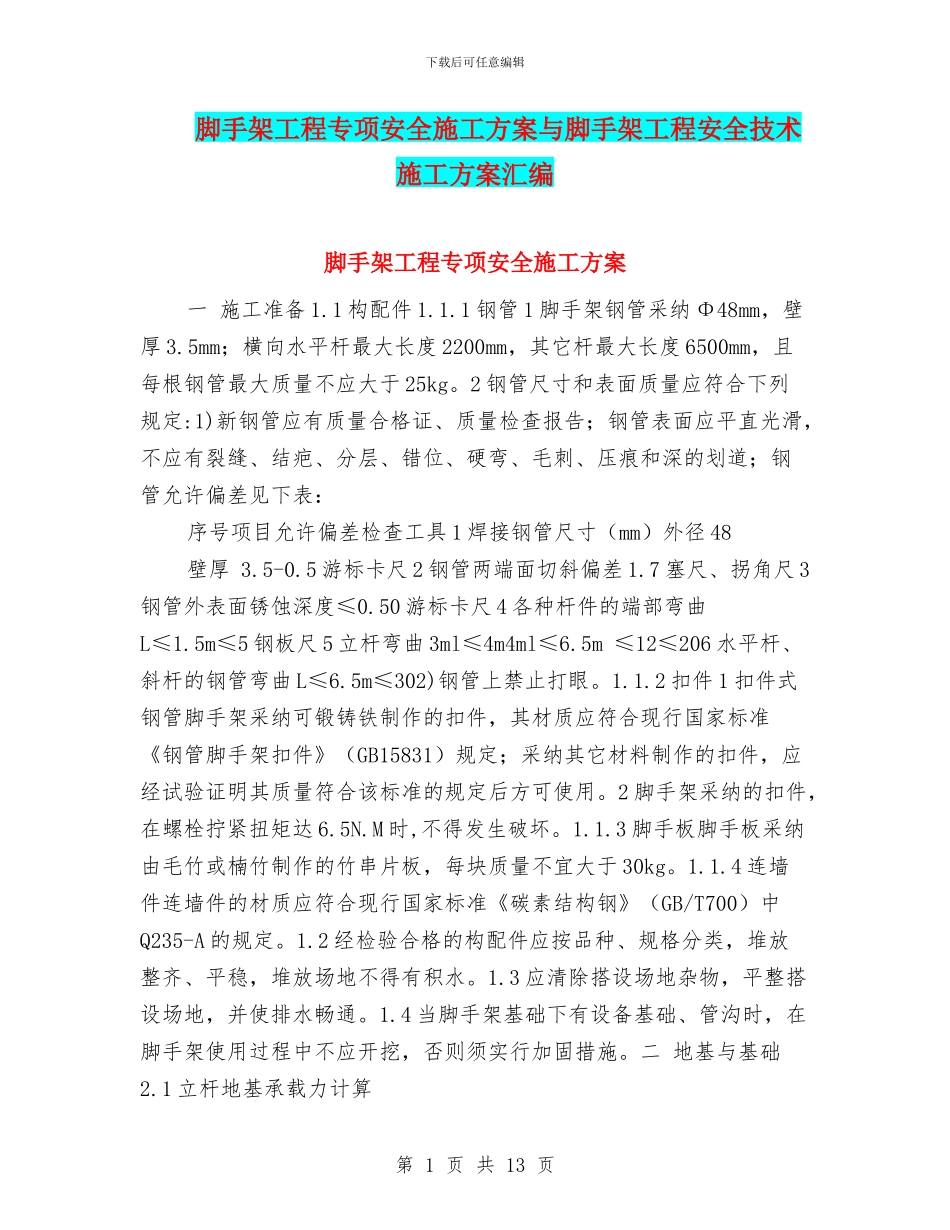

下载后可任意编辑脚手架工程专项安全施工方案与脚手架工程安全技术施工方案汇编脚手架工程专项安全施工方案一 施工准备 1.1 构配件 1.1.1 钢管 1 脚手架钢管采纳 Φ48mm,壁厚 3.5mm;横向水平杆最大长度 2200mm,其它杆最大长度 6500mm,且每根钢管最大质量不应大于 25kg。2 钢管尺寸和表面质量应符合下列规定:1)新钢管应有质量合格证、质量检查报告;钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道;钢管允许偏差见下表:序号项目允许偏差检查工具 1 焊接钢管尺寸(mm)外径 48 壁厚 3.5-0.5 游标卡尺 2 钢管两端面切斜偏差 1.7 塞尺、拐角尺 3钢管外表面锈蚀深度≤0.50 游标卡尺 4 各种杆件的端部弯曲L≤1.5m≤5 钢板尺 5 立杆弯曲 3ml≤4m4ml≤6.5m ≤12≤206 水平杆、斜杆的钢管弯曲 L≤6.5m≤302)钢管上禁止打眼。1.1.2 扣件 1 扣件式钢管脚手架采纳可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)规定;采纳其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。2 脚手架采纳的扣件,在螺栓拧紧扭矩达 6.5N.M 时,不得发生破坏。1.1.3 脚手板脚手板采纳由毛竹或楠竹制作的竹串片板,每块质量不宜大于 30kg。1.1.4 连墙件连墙件的材质应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A 的规定。1.2 经检验合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水。1.3 应清除搭设场地杂物,平整搭设场地,并使排水畅通。1.4 当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖,否则须实行加固措施。二 地基与基础2.1 立杆地基承载力计算 第 1 页 共 13 页下载后可任意编辑p≤fg 式中 p----立杆基础底面的平均压力,p=N/A; N----上部结构传至基础顶面的轴向力设计值;取 N= A----基础底面面积;fg----地基承载力设计值,fg=kc.fgk=kc----地基承载力调整系数,对碎石土、砂土、回填土应取0.4,对粘土应取 0.5;对岩石、砼应取 1.0。由此可得 A=2.2 脚手架底座底面标高宜高于自然地坪 50mm。2.3 脚手架基础经验收合格后,应按要求放线定位。三 搭设 3.1 脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步 3.2 每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度。3.3 底座安放应符合下列规定: 1 底座、垫板均应准确地放在定位...
