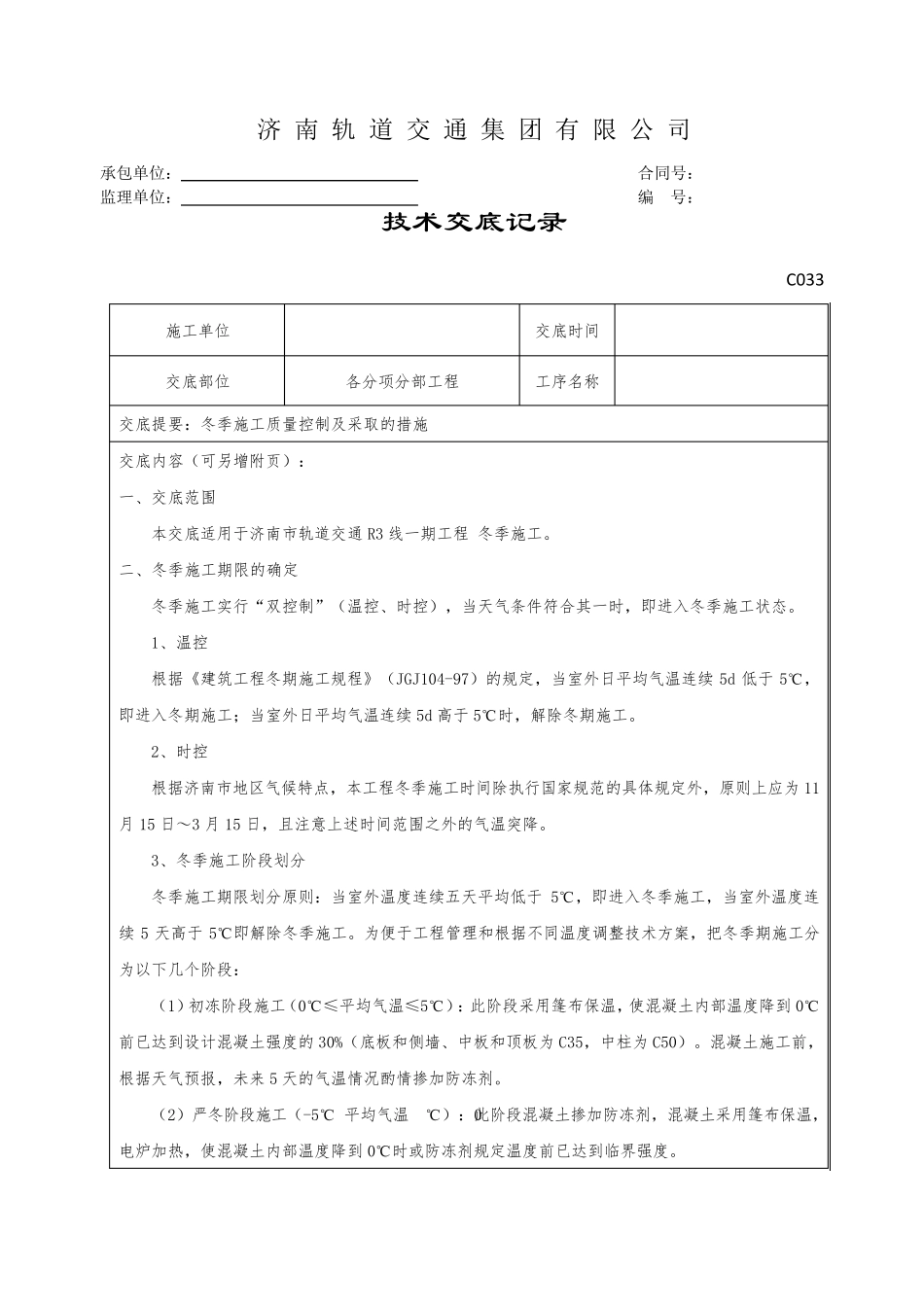

济 南 轨 道 交 通 集 团 有 限 公 司 承包单位: 合同号: 监理单位: 编 号: 技术交底记录 C033 施工单位 交底时间 交底部位 各分项分部工程 工序名称 交底提要:冬季施工质量控制及采取的措施 交底内容(可另增附页): 一、交底范围 本交底适用于济南市轨道交通R3 线一期工程 冬季施工
二、冬季施工期限的确定 冬季施工实行“双控制”(温控、时控),当天气条件符合其一时,即进入冬季施工状态
1、温控 根据《建筑工程冬期施工规程》(JGJ104-97)的规定,当室外日平均气温连续 5d 低于5℃,即进入冬期施工;当室外日平均气温连续 5d 高于5℃时,解除冬期施工
2、时控 根据济南市地区气候特点,本工程冬季施工时间除执行国家规范的具体规定外,原则上应为 11月 15 日~3 月 15 日,且注意上述时间范围之外的气温突降
3、冬季施工阶段划分 冬季施工期限划分原则:当室外温度连续五天平均低于5℃,即进入冬季施工,当室外温度连续 5 天高于5℃即解除冬季施工
为便于工程管理和根据不同温度调整技术方案,把冬季期施工分为以下几个阶段: (1)初冻阶段施工(0℃≤平均气温≤5℃):此阶段采用篷布保温,使混凝土内部温度降到0℃前已达 到设 计 混凝土强 度的30%(底板 和侧 墙 、中 板 和顶 板 为 C35,中 柱 为 C50)
混凝土施工前,根据天气预 报 ,未 来 5 天的气温情 况 酌 情 掺 加 防 冻剂

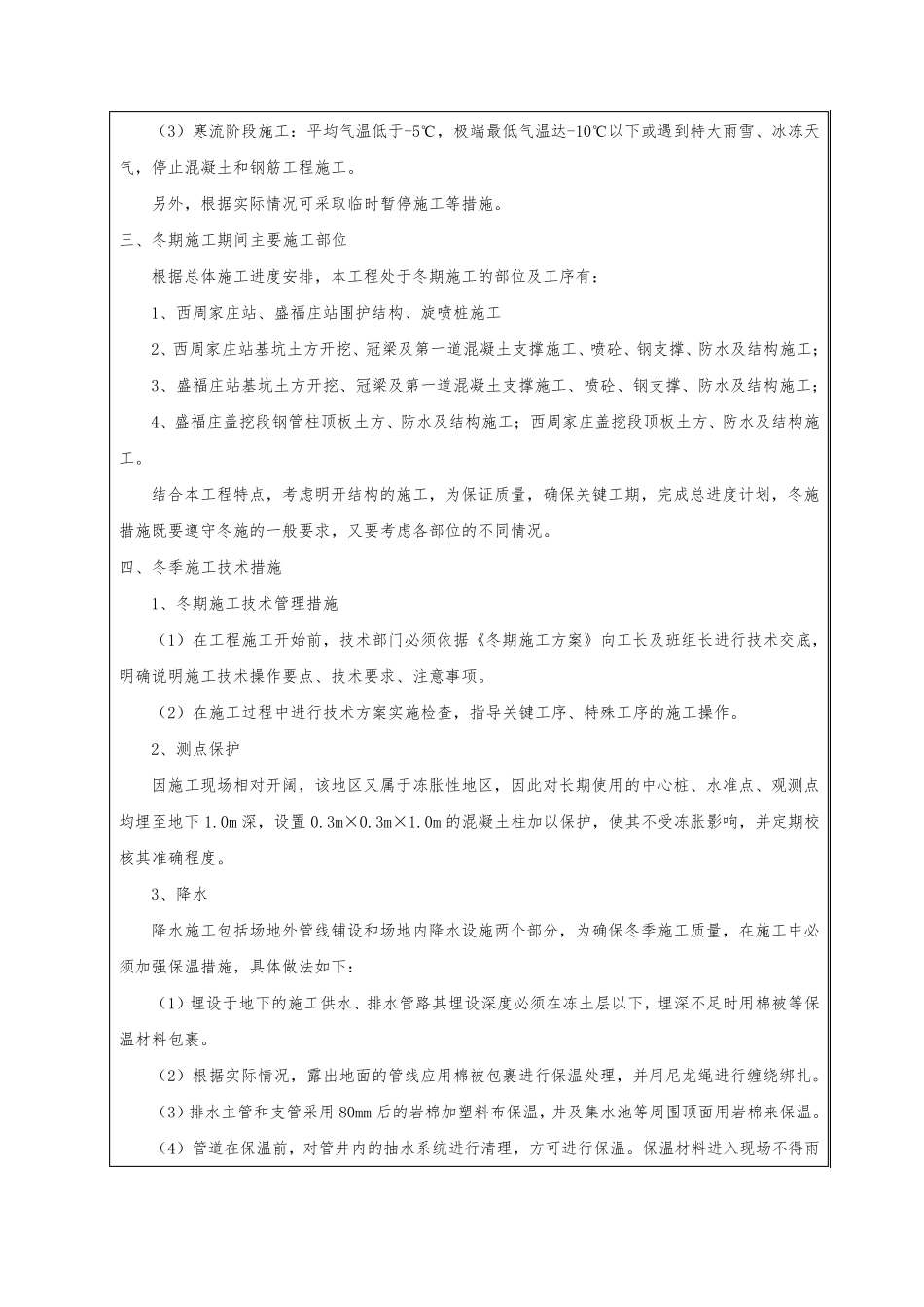

(2)严 冬阶段施工(-5℃
