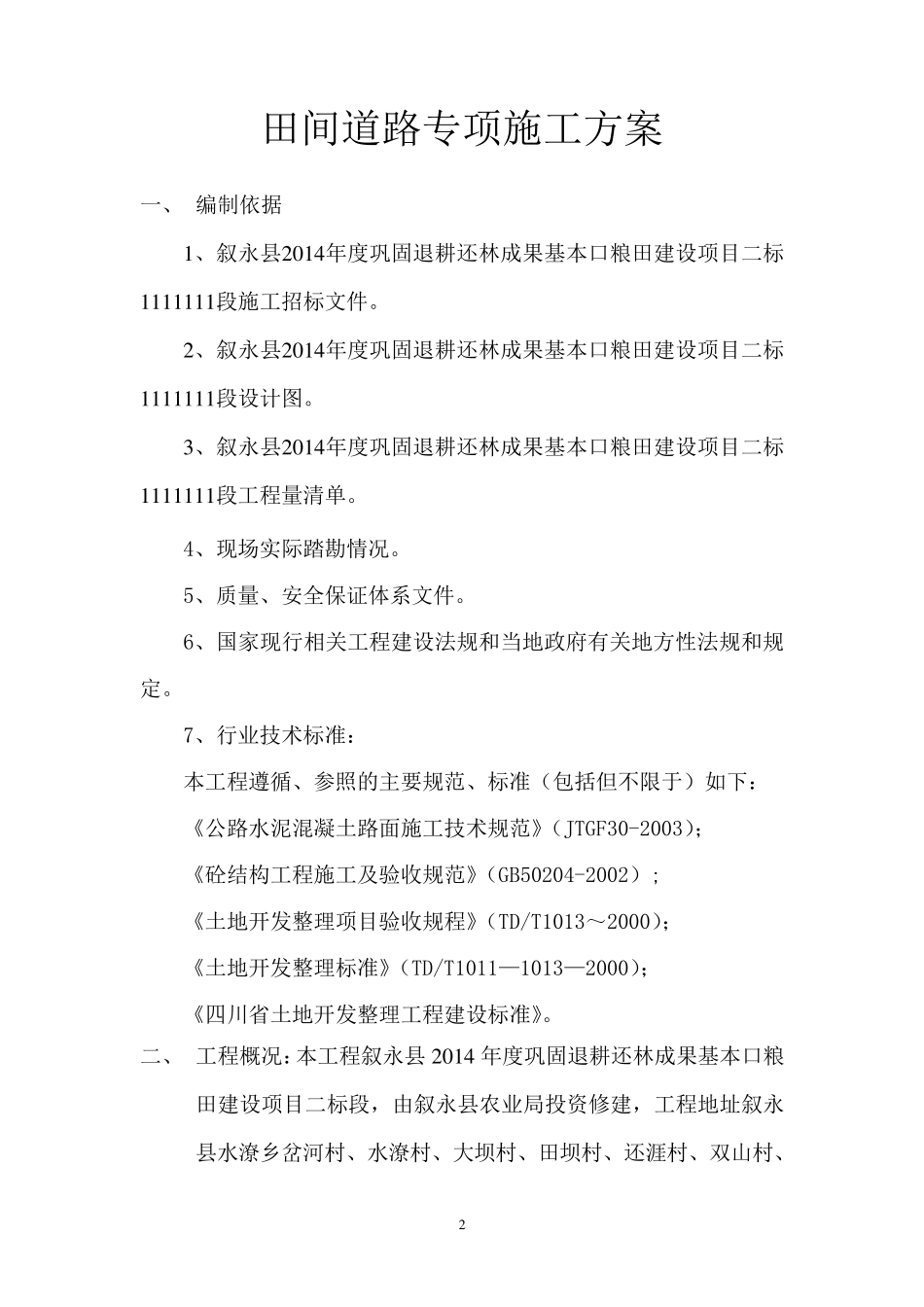

1 叙永县2014 年度巩固退耕还林成果基本口粮田建设项目二标段 田 间 道 路 专 项 施 工 方 案 编制单位:四川德瑞水电工程有限公司 编制时间:2016 年 3 月 3 日 2 田间道路专项施工方案 一、 编制依据 1 、叙永县2 0 1 4 年度巩固退耕还林成果基本口粮田建设项目二标 1 1 1 1 1 1 1 段施工招标文件
2 、叙永县2 0 1 4 年度巩固退耕还林成果基本口粮田建设项目二标 1 1 1 1 1 1 1 段设计图
3 、叙永县2 0 1 4 年度巩固退耕还林成果基本口粮田建设项目二标 1 1 1 1 1 1 1 段工程量清单
4、现场实际踏勘情况
5、质量、安全保证体系文件
6、国家现行相关工程建设法规和当地政府有关地方性法规和规定
7、行业技术标准: 本工程遵循、参照的主要规范、标准(包括但不限于)如下: 《公路水泥混凝土路面施工技术规范》(JTGF30-2003); 《砼结构工程施工及验收规范》(GB50204-2002); 《土地开发整理项目验收规程》(TD/T1013~2000); 《土地开发整理标准》(TD/T1011—1013—2000); 《四川省土地开发整理工程建设标准》
二、 工程概况:本工程叙永县2 0 1 4 年度巩固退耕还林成果基本口粮田建设项目二标段,由叙永县农业局投资修建,工程地址叙永县水潦乡岔河村、水潦村、大坝村、田坝村、还涯村、双山村、 3 雄光村、高坪村、白腊村,该工程有现浇 C20 砼生产路 93

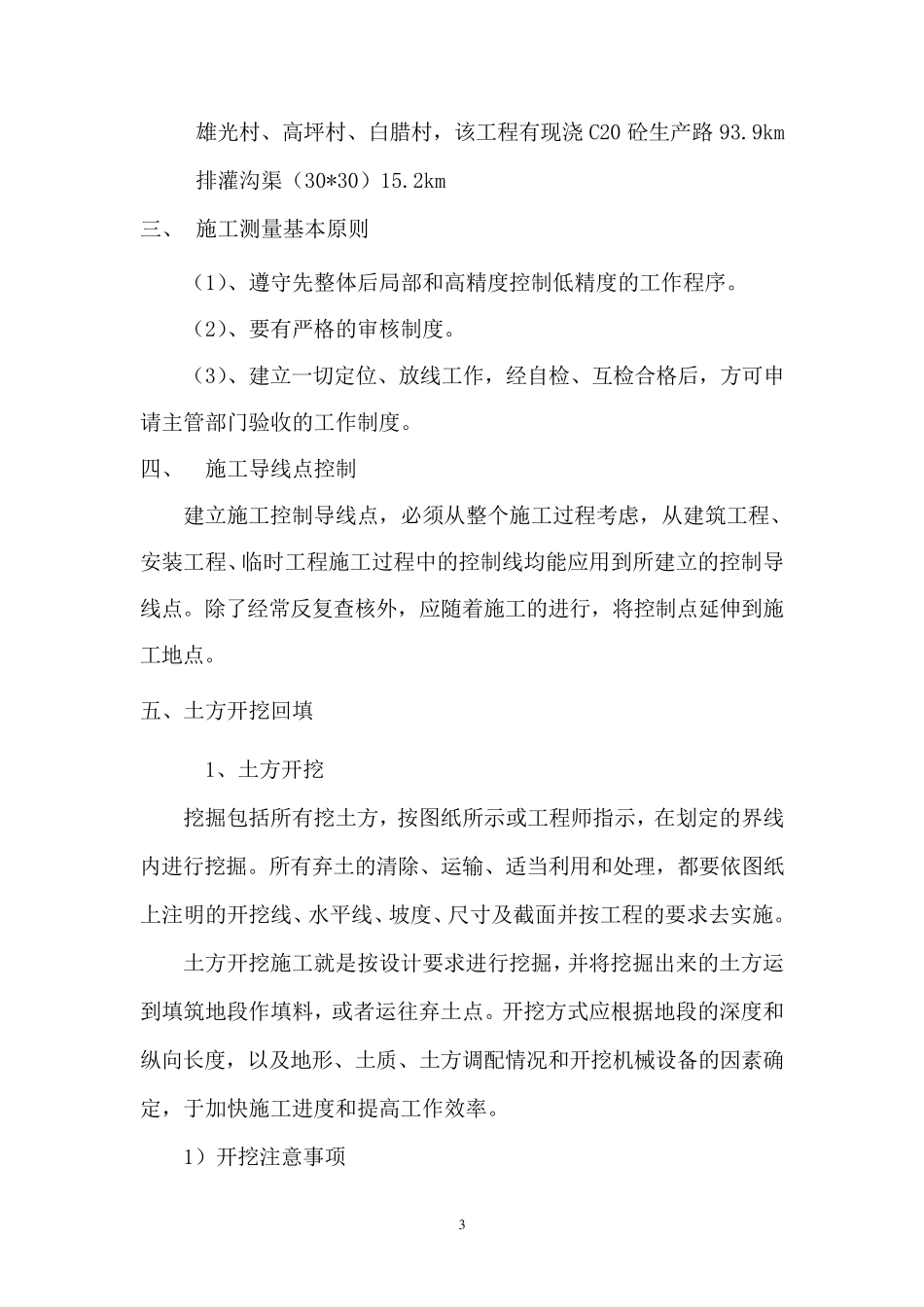

9km排灌沟渠(30*30)15
2km 三、 施工测量基本原则 (1)、遵守先整体后局部和高精度控制低精度的工作程序
(2)、要有严格的审核制度
(3)、建立一切定位、放线工作,经自检、互检合格后,方可申请主管部门验收的工作制度
四、 施工导线点控制 建立施工控制导线点,必须从整个施工过程考
