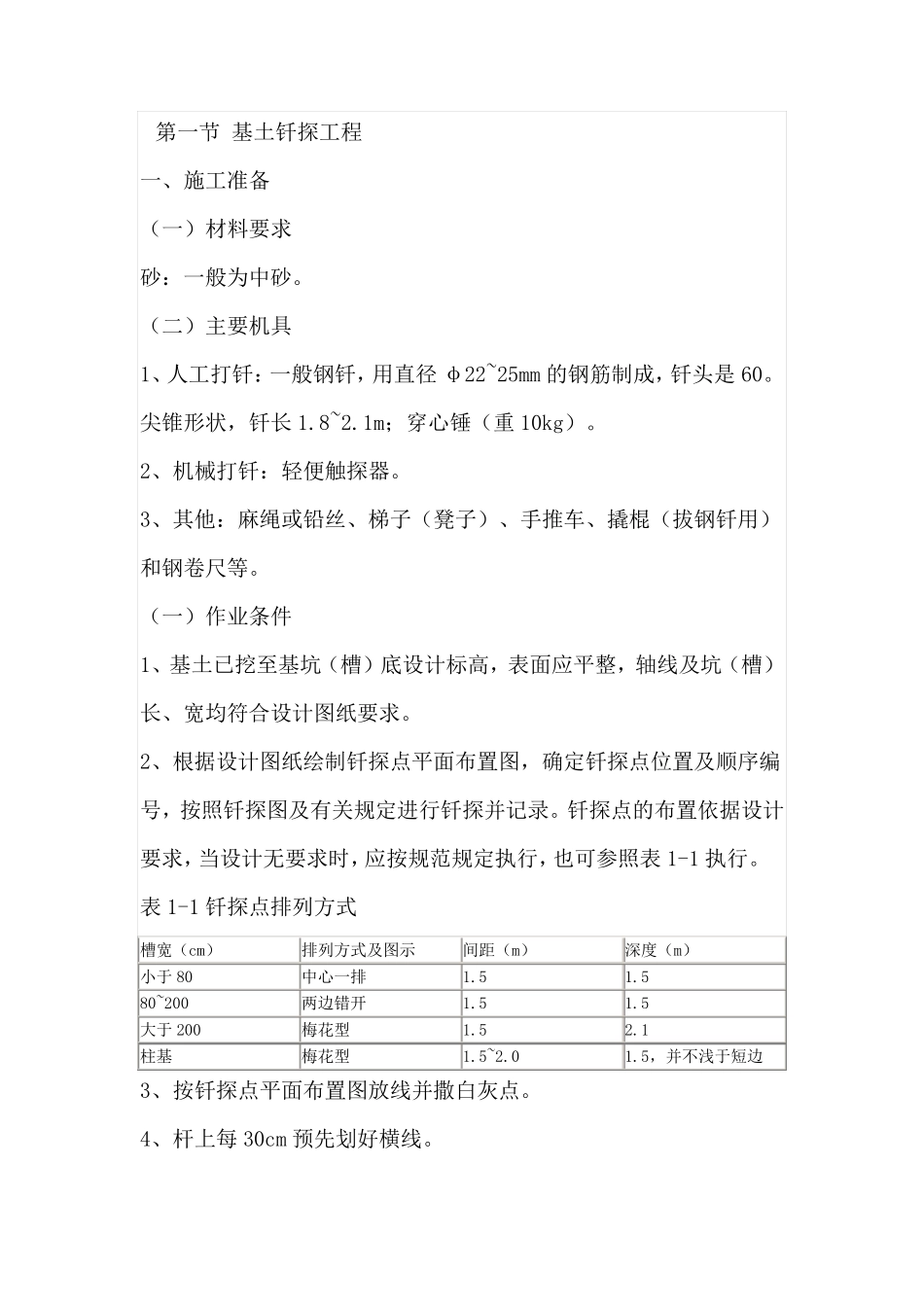

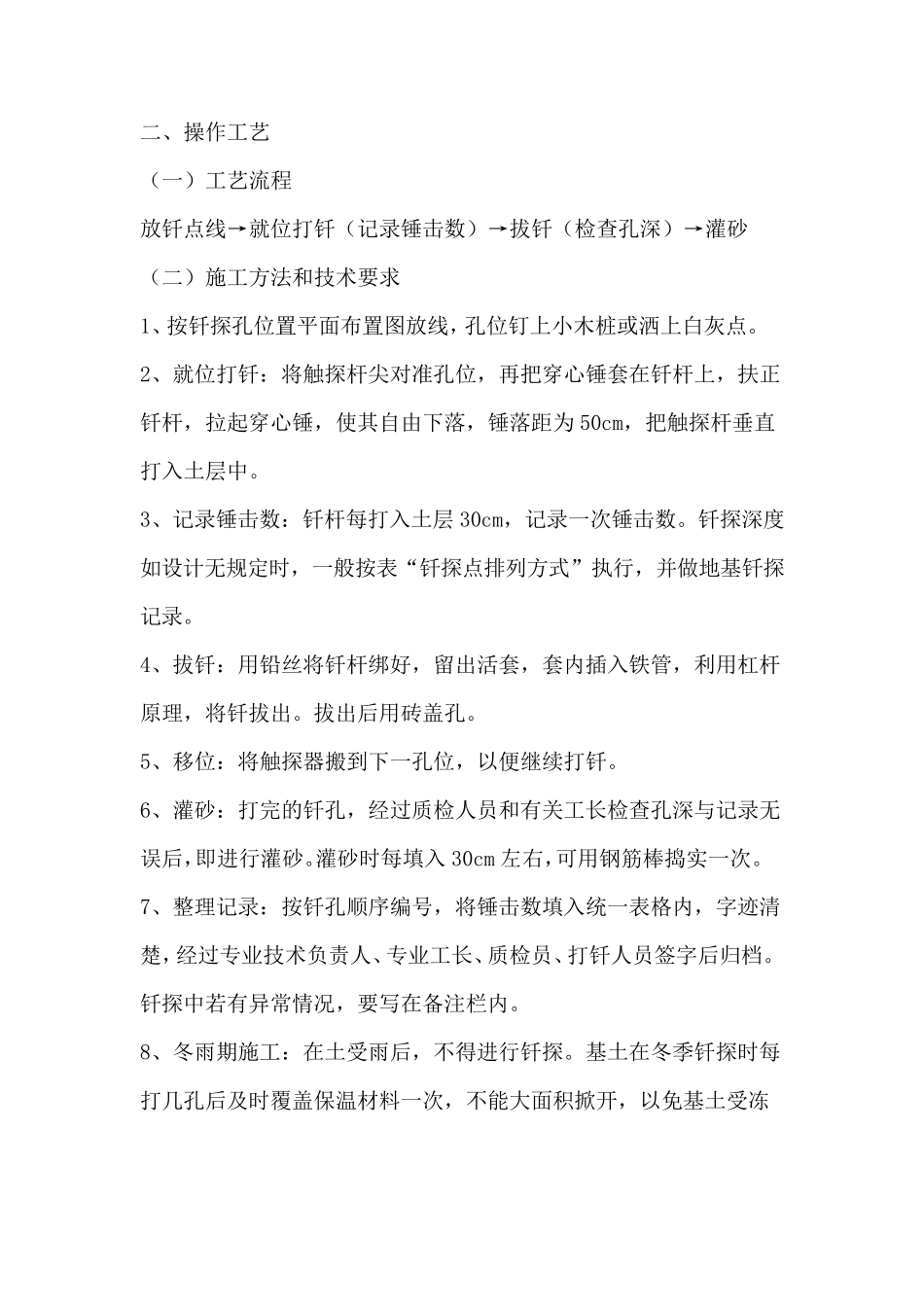

第一节 基土钎探工程 第二节 轻型井点降水工程 第三节 深井井点降水工程 第四节 无砂大孔混凝土管井降水工程 第五节 箱型基础工程 第六节 筏型基础工程 第七节 杯型基础工程 第八节 条型基础工程 第九节 独立柱基础工程 第一节 基土钎探工程 一、施工准备 (一)材料要求 砂:一般为中砂。 (二)主要机具 1、人工打钎:一般钢钎,用直径φ22~25mm 的钢筋制成,钎头是 60。尖锥形状,钎长 1.8~2.1m;穿心锤(重 10kg)。 2、机械打钎:轻便触探器。 3、其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。 (一)作业条件 1、基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)长、宽均符合设计图纸要求。 2、根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号,按照钎探图及有关规定进行钎探并记录。钎探点的布置依据设计要求,当设计无要求时,应按规范规定执行,也可参照表 1-1 执行。 表 1-1 钎探点排列方式 槽宽(cm) 排列方式及图示 间距(m) 深度(m) 小于80 中心一排 1.5 1.5 80~200 两边错开 1.5 1.5 大于200 梅花型 1.5 2.1 柱基 梅花型 1.5~2.0 1.5,并不浅于短 边 3、按钎探点平面布置图放 线并撒 白 灰 点。 4、杆 上 每 30cm 预 先 划 好 横 线。 二、操作工艺 (一)工艺流程 放钎点线→就位打钎(记录锤击数)→拔钎(检查孔深)→灌砂 (二)施工方法和技术要求 1、按钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点。 2、就位打钎:将触探杆尖对准孔位,再把穿心锤套在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤落距为50cm,把触探杆垂直打入土层中。 3、记录锤击数:钎杆每打入土层30cm,记录一次锤击数。钎探深度如设计无规定时,一般按表“钎探点排列方式”执行,并做地基钎探记录。 4、拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理,将钎拔出。拔出后用砖盖孔。 5、移位:将触探器搬到下一孔位,以便继续打钎。 6、灌砂:打完的钎孔,经过质检人员和有关工长检查孔深与记录无误后,即进行灌砂。灌砂时每填入30cm 左右,可用钢筋棒捣实 一次。 7、整 理记录:按钎孔顺 序 编 号 ,将锤击数填入统 一表格 内,字 迹 清楚 ,经过专 业 技术负 责 人、专 业 工长、质检员、打钎人员签 字 后归 档 。钎探中若 有异 常 情 况 ,要...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

小辰7+ 关注
实名认证
内容提供者

出售各种资料和文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
