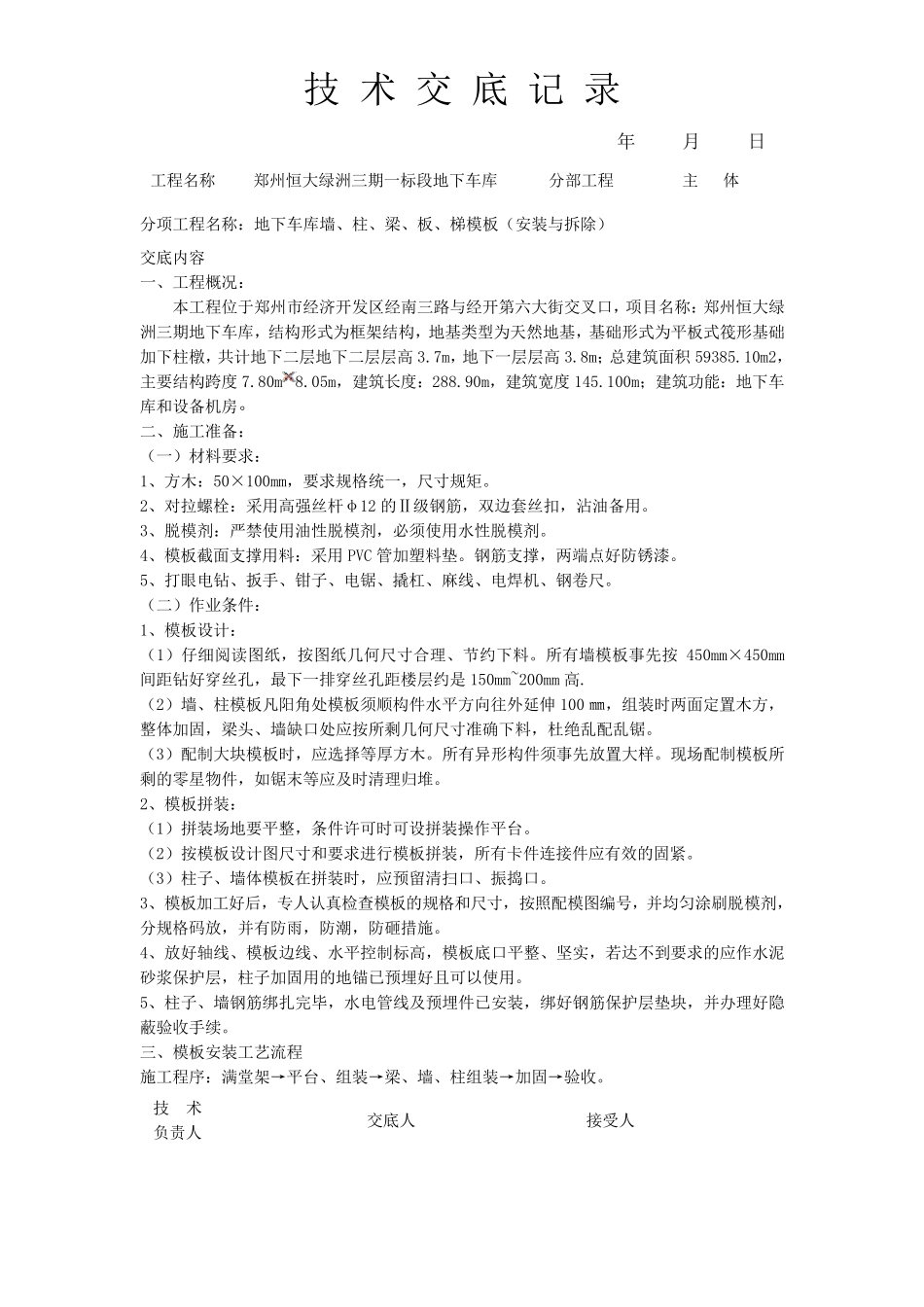

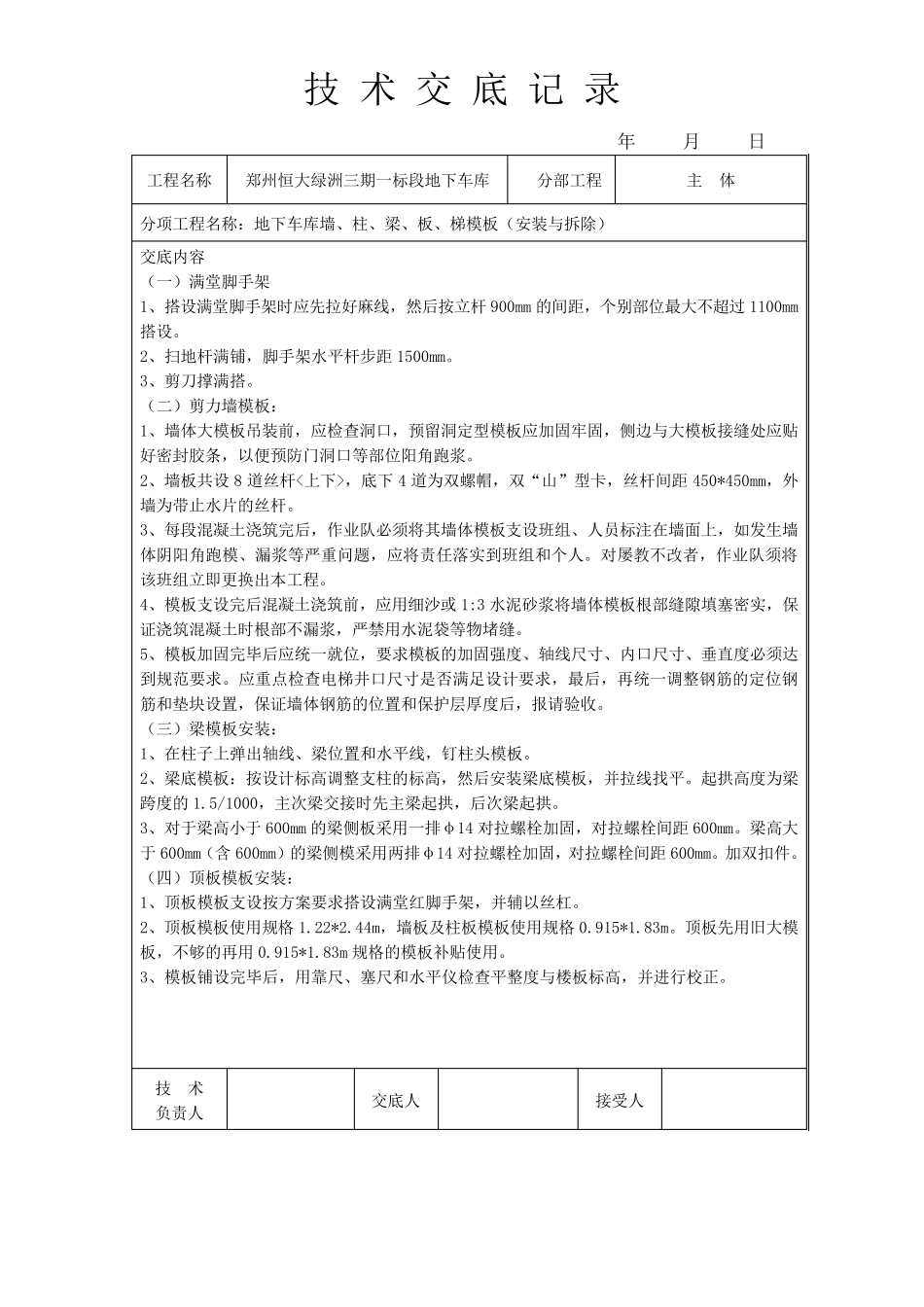

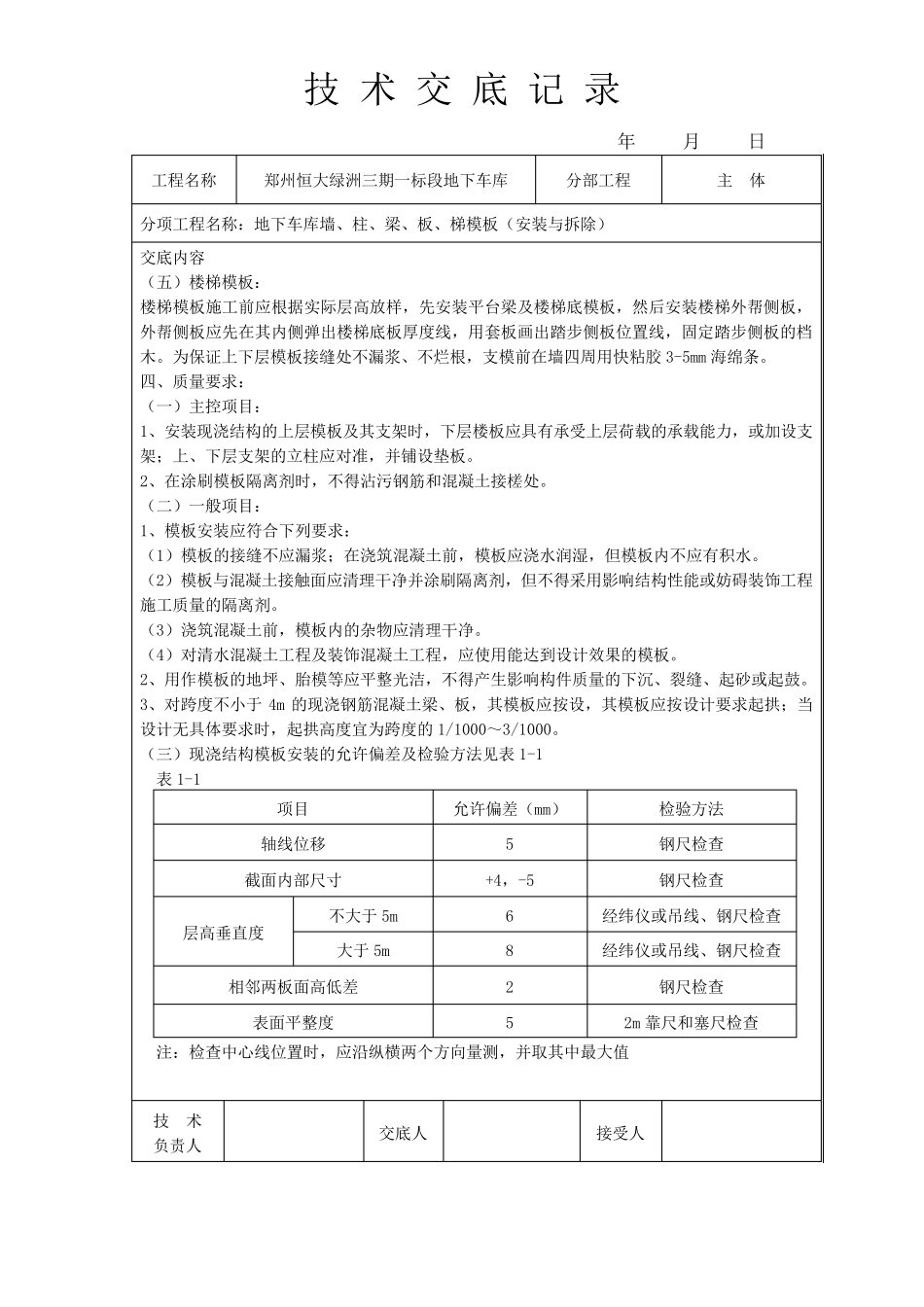

技 术 交 底 记 录 年 月 日 工程名称 郑州恒大绿洲三期一标段地下车库 分部工程 主 体 分项工程名称:地下车库墙、柱、梁、板、梯模板(安装与拆除) 交底内容 一、工程概况: 本工程位于郑州市经济开发区经南三路与经开第六大街交叉口,项目名称:郑州恒大绿洲三期地下车库,结构形式为框架结构,地基类型为天然地基,基础形式为平板式筏形基础加下柱橔,共计地下二层地下二层层高3
7m,地下一层层高3
8m;总建筑面积59385
10m2,主要结构跨度7
05m,建筑长度:288
90m,建筑宽度145
100m;建筑功能:地下车库和设备机房
二、施工准备: (一)材料要求: 1、方木:50×100mm,要求规格统一,尺寸规矩
2、对拉螺栓:采用高强丝杆φ12 的Ⅱ级钢筋,双边套丝扣,沾油备用
3、脱模剂:严禁使用油性脱模剂,必须使用水性脱模剂
4、模板截面支撑用料:采用PVC 管加塑料垫
钢筋支撑,两 端 点 好 防 锈 漆
5、打 眼 电 钻 、扳 手 、钳 子 、电 锯 、撬 杠 、麻 线 、电 焊 机、钢卷 尺
(二)作 业 条 件 : 1、模板设计: (1)仔 细 阅 读 图 纸 ,按 图 纸 几 何 尺寸合 理 、节 约 下料
所 有 墙模板事 先 按450mm×450mm间 距 钻 好 穿 丝孔 ,最 下一排 穿 丝孔 距 楼 层约 是 150mm~200mm 高
(2)墙、柱模板凡 阳 角 处 模板须顺 构件 水平方向 往 外 延 伸 100 ㎜ ,组 装时 两 面定 置 木方,整 体加固 ,梁头 、墙缺 口处 应 按 所 剩 几 何 尺寸准确 下料,杜 绝 乱 配 乱 锯
(3)配 制 大块 模板时 ,应 选 择 等 厚 方木
所 有 异 形构件 须事 先 放 置 大样
现 场 配 制 模板所剩 的零 星 物 件 ,如 锯 末
